Plantilla tiempos QAO Guía Práctica. Estructura Plantilla QAO La plantilla de tiempos se encuentra dividida en: La plantilla de tiempos se encuentra dividida.

Presentaciones similares


Presentación del tema: "Plantilla tiempos QAO Guía Práctica. Estructura Plantilla QAO La plantilla de tiempos se encuentra dividida en: La plantilla de tiempos se encuentra dividida."— Transcripción de la presentación:

1 Plantilla tiempos QAO Guía Práctica

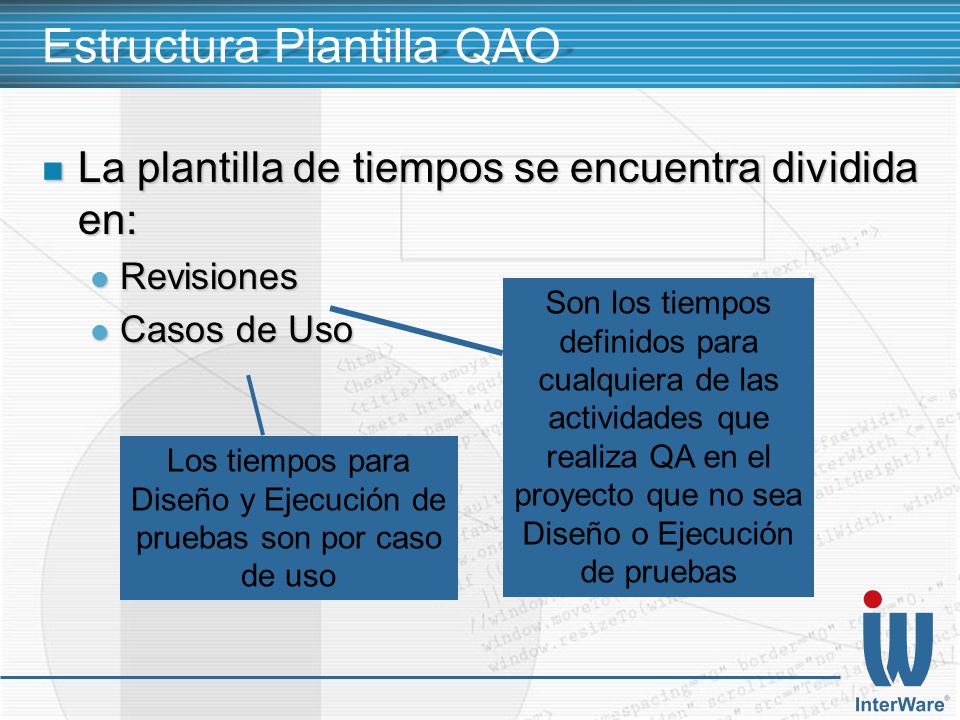

2 Estructura Plantilla QAO La plantilla de tiempos se encuentra dividida en: La plantilla de tiempos se encuentra dividida en: Revisiones Revisiones Casos de Uso Casos de Uso Son los tiempos definidos para cualquiera de las actividades que realiza QA en el proyecto que no sea Diseño o Ejecución de pruebas Los tiempos para Diseño y Ejecución de pruebas son por caso de uso

3 Pestaña Revisiones En esta pestaña se muestra el tiempo calculado para cada actividad de acuerdo a los parámetros: En esta pestaña se muestra el tiempo calculado para cada actividad de acuerdo a los parámetros: Número de casos de uso Número de casos de uso Tamaño del proyecto Tamaño del proyecto Complejidad del proyecto Complejidad del proyecto Actualización de otros proyectos en producción Actualización de otros proyectos en producción Proyecto en Banjercito Proyecto en Banjercito

4 Pestaña Revisiones El siguiente es un ejemplo de los parámetros a introducir: El siguiente es un ejemplo de los parámetros a introducir: Poner el número de casos de uso factibles de ser probados Seleccione entre: Pequeño Mediano Extenso Para decidirlo puede considerar la cantidad de variantes que tiene el proyecto, si maneja muchas validaciones, si contiene muchos casos especiales, etc. Esto es, si la aplicación ocupa una gran cantidad de escenarios. La complejidad tiene que ver con qué tan complicado puede ser probar la aplicación, o bien, si se requieren cálculos o manejo de datos complejos en alguno de sus casos de uso, si es así, se deberá poner SI, esto es, con uno que sea así se elige SI Indica si se trata de un proyecto nuevo, o bien, es una actualización a una aplicación que se encuentra en producción Indica si el cliente del proyecto es Banjercito

5 Pestaña Revisiones Al ingresar los datos, automáticamente se calcula el tiempo para todas las actividades incluyendo la validación de la estabilidad: Al ingresar los datos, automáticamente se calcula el tiempo para todas las actividades incluyendo la validación de la estabilidad: Los tiempos están en horas, por lo que sólo se tendrán que pasar los datos al plan de trabajo

6 Pestaña Casos de Uso En esta pestaña se encuentra un catálogo de tipos de Casos de uso, ordenados por funcionamiento. Esto está del lado izquierdo. En esta pestaña se encuentra un catálogo de tipos de Casos de uso, ordenados por funcionamiento. Esto está del lado izquierdo. Del lado derecho, se encuentran los tiempos (en horas) en dos columnas: Del lado derecho, se encuentran los tiempos (en horas) en dos columnas: Diseño de casos de prueba Diseño de casos de prueba Ejecución de las pruebas. Ejecución de las pruebas. Al final del catálogo, se encuentra la sección de captura, para poner los casos de uso que se requiere se prueben. Al final del catálogo, se encuentra la sección de captura, para poner los casos de uso que se requiere se prueben.

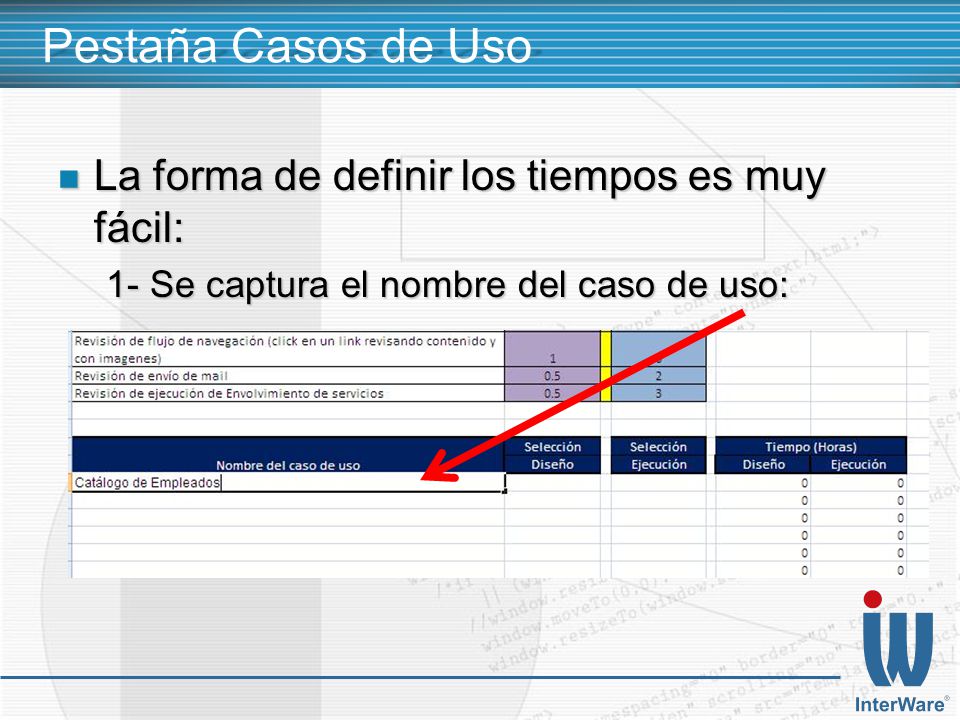

7 Pestaña Casos de Uso La forma de definir los tiempos es muy fácil: La forma de definir los tiempos es muy fácil: 1- Se captura el nombre del caso de uso:

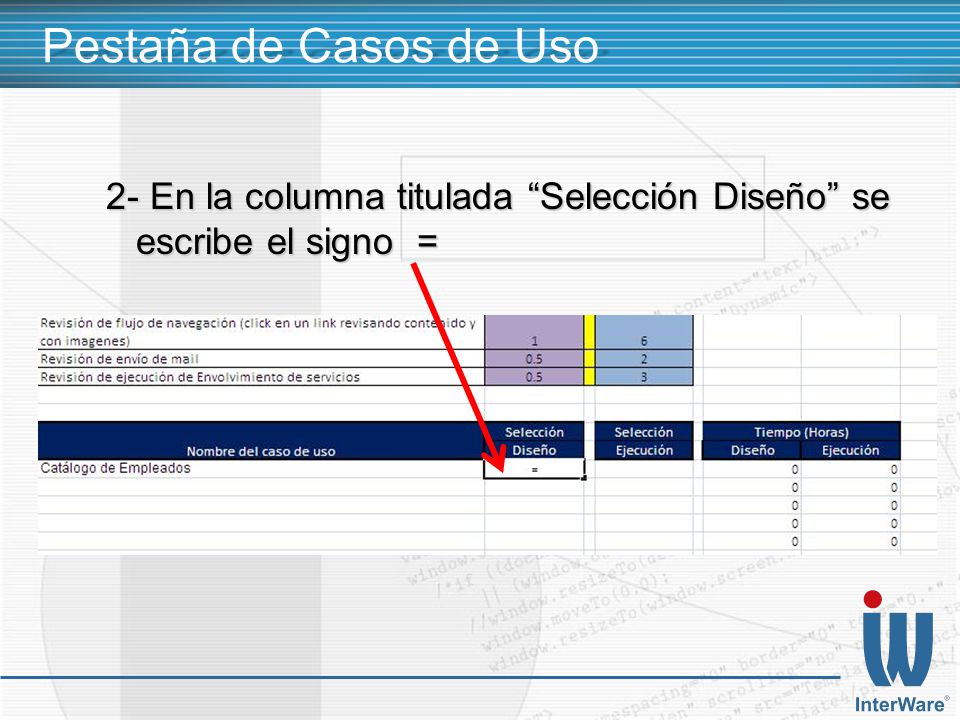

8 Pestaña de Casos de Uso 2- En la columna titulada “Selección Diseño” se escribe el signo =

9 Pestaña Casos de Uso 3- Se desplaza hacia los renglones del catálogo y se da clic en la columna de diseño, en la opción adecuada, de acuerdo a la forma en que se debe probar el caso de uso:

10 Pestaña Casos de Uso 4- Se oprime “enter” y se habrá puesto el valor de las horas en diseño:

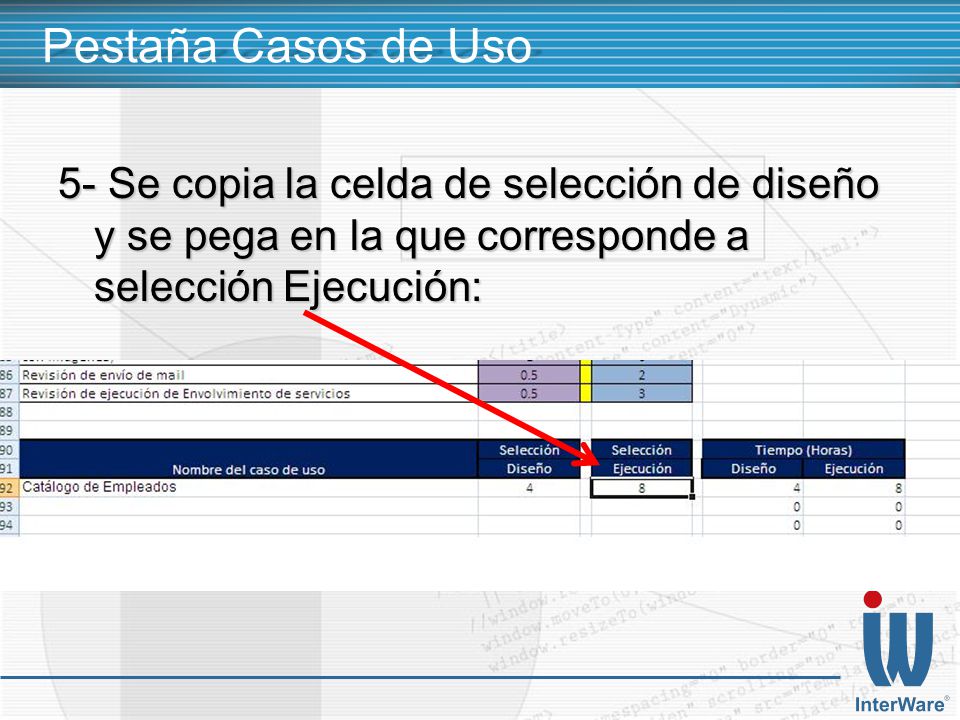

11 Pestaña Casos de Uso 5- Se copia la celda de selección de diseño y se pega en la que corresponde a selección Ejecución:

12 Pestaña Casos de Uso Una variante de esto, es cuando para probar el caso de uso se debe de utilizar más de una opción del catálogo, entonces se sumarán las celdas seleccionadas, para esto, ponga el signo + y después dé click en la celda con el tipo de caso de uso: Una variante de esto, es cuando para probar el caso de uso se debe de utilizar más de una opción del catálogo, entonces se sumarán las celdas seleccionadas, para esto, ponga el signo + y después dé click en la celda con el tipo de caso de uso:

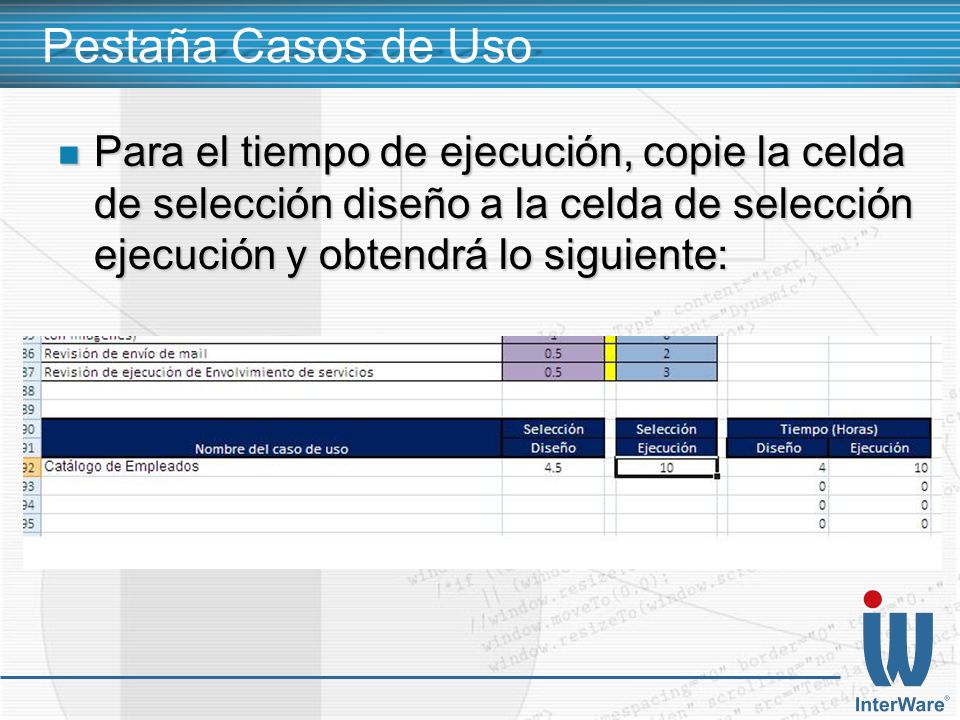

13 Pestaña Casos de Uso Para el tiempo de ejecución, copie la celda de selección diseño a la celda de selección ejecución y obtendrá lo siguiente: Para el tiempo de ejecución, copie la celda de selección diseño a la celda de selección ejecución y obtendrá lo siguiente:

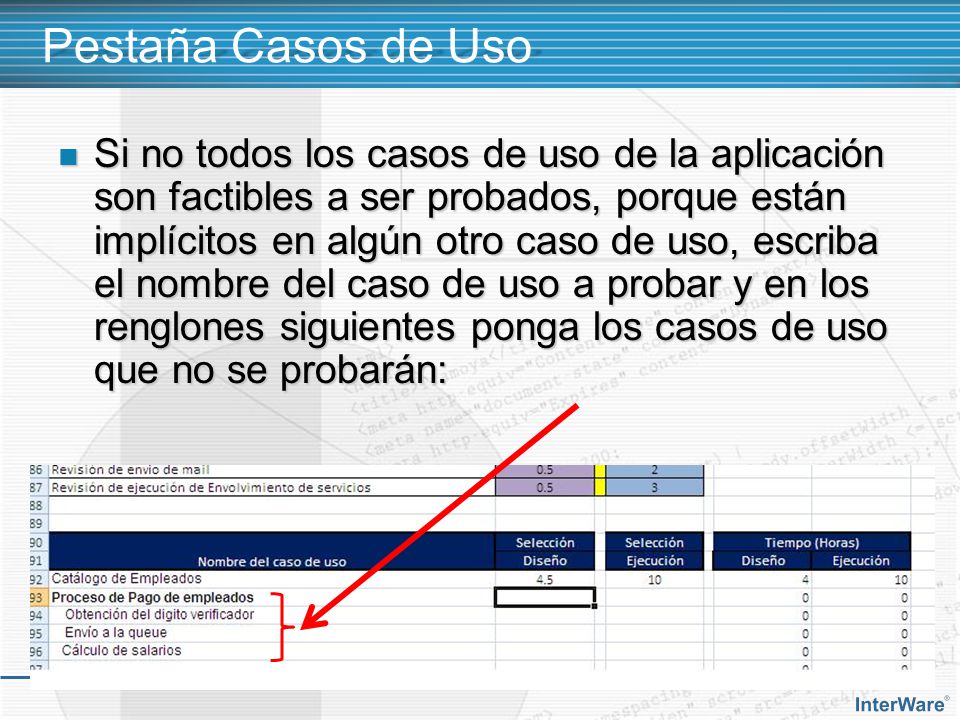

14 Pestaña Casos de Uso Si no todos los casos de uso de la aplicación son factibles a ser probados, porque están implícitos en algún otro caso de uso, escriba el nombre del caso de uso a probar y en los renglones siguientes ponga los casos de uso que no se probarán: Si no todos los casos de uso de la aplicación son factibles a ser probados, porque están implícitos en algún otro caso de uso, escriba el nombre del caso de uso a probar y en los renglones siguientes ponga los casos de uso que no se probarán:

15 Pestaña Casos de Uso Seleccione el tiempo de diseño y póngalo en la celda correspondiente al caso de uso que agrupa a todos los están implícitos en él: Seleccione el tiempo de diseño y póngalo en la celda correspondiente al caso de uso que agrupa a todos los están implícitos en él:

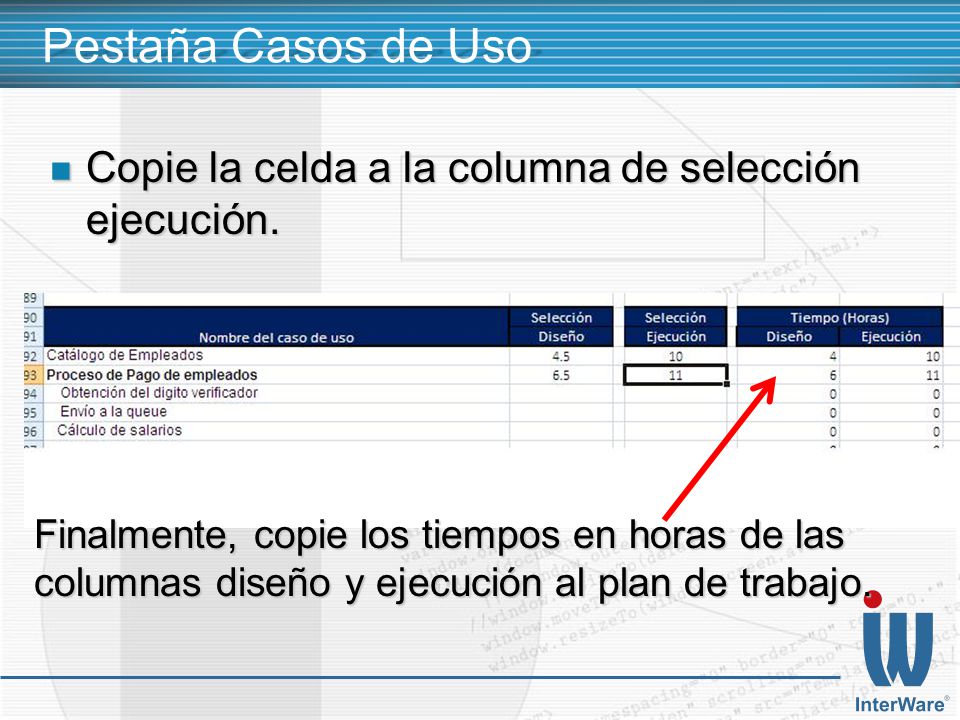

16 Pestaña Casos de Uso Copie la celda a la columna de selección ejecución. Copie la celda a la columna de selección ejecución. Finalmente, copie los tiempos en horas de las columnas diseño y ejecución al plan de trabajo.

17


Descargar ppt "Plantilla tiempos QAO Guía Práctica. Estructura Plantilla QAO La plantilla de tiempos se encuentra dividida en: La plantilla de tiempos se encuentra dividida."
