Reporte de Seguimiento
Versión: 1.0 Liberación: 09/03/2015 26/Oct/2015 al 30/Oct/15
2
Estatus Actual del Proyecto

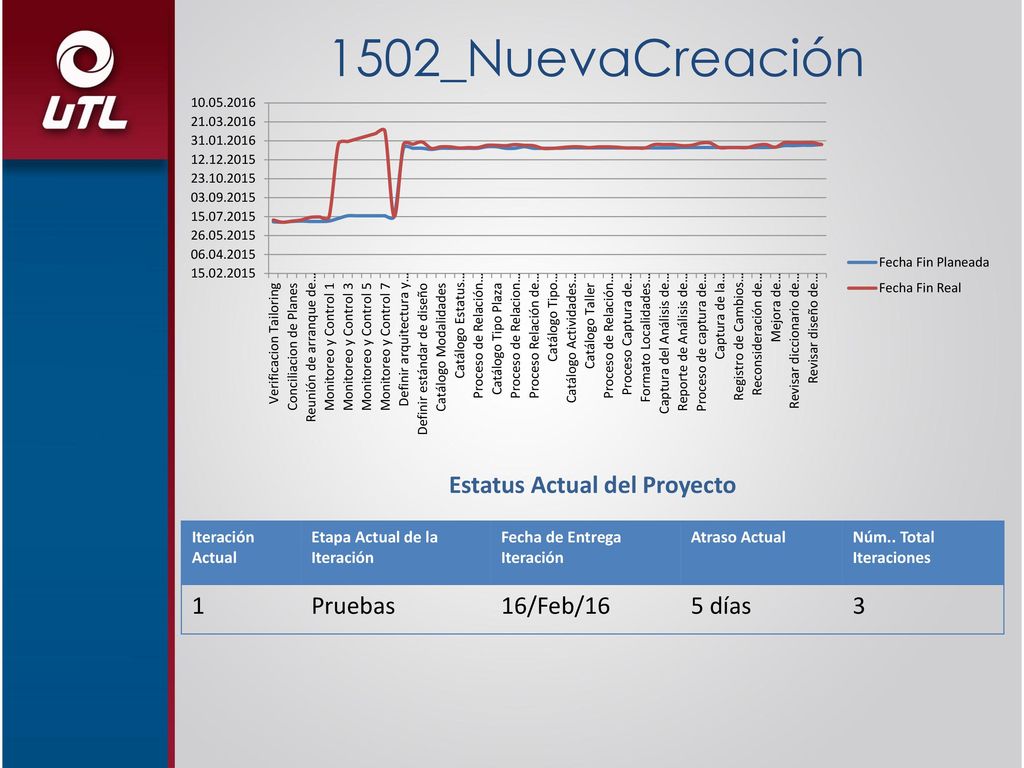

1502_NuevaCreación Estatus Actual del Proyecto Iteración Actual Etapa Actual de la Iteración Fecha de Entrega Iteración Atraso Actual Núm.. Total Iteraciones 1 Pruebas 16/Feb/16 5 días 3
3
Riesgos Relevantes Presentados
ID Riesgo Categoría Tipo Probabilidad Prioridad Acción para ejecutar NA NA
4

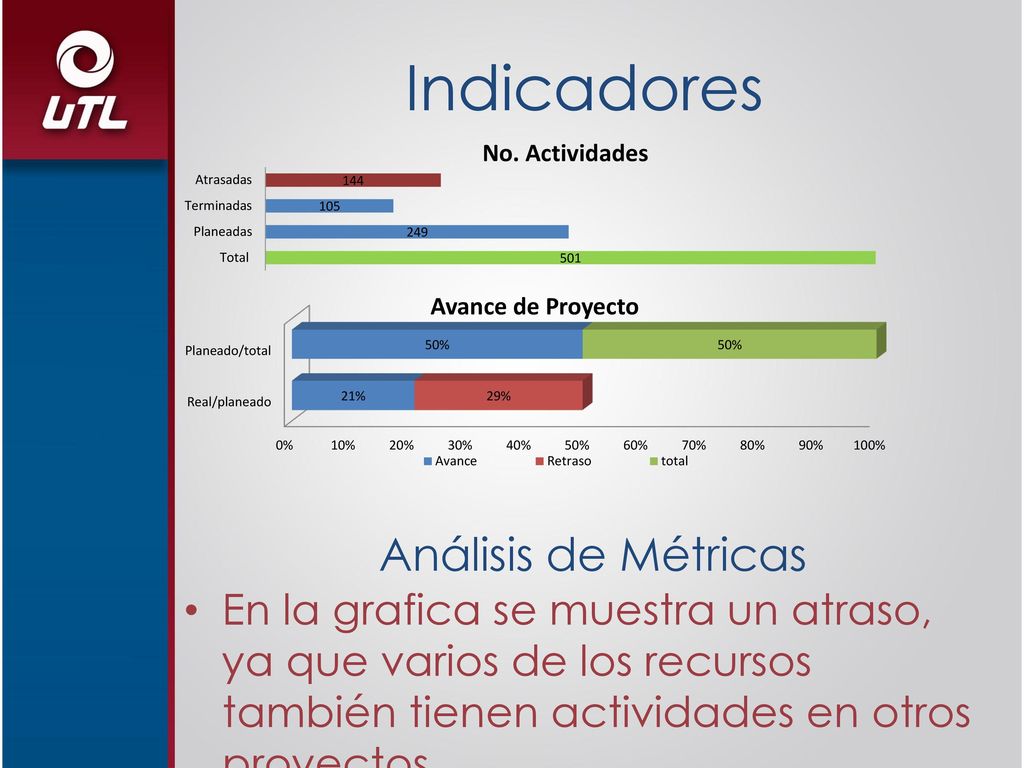

Indicadores Análisis de Métricas
En la grafica se muestra un atraso, ya que varios de los recursos también tienen actividades en otros proyectos
5

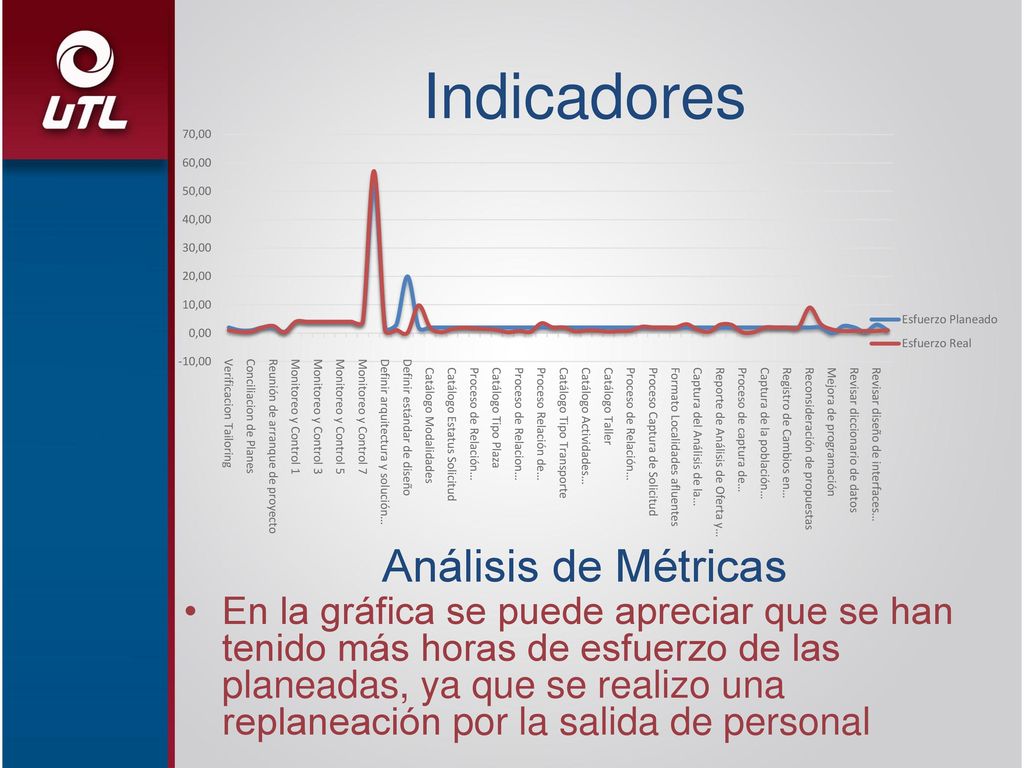

Indicadores Análisis de Métricas
En la gráfica se puede apreciar que se han tenido más horas de esfuerzo de las planeadas, ya que se realizo una replaneación por la salida de personal
6
Lecciones Aprendidas NA
