1 Informe sobre ESO L.E. Ruiz, MINECO 7-Febrero-2013RIA - Comité Directivo1

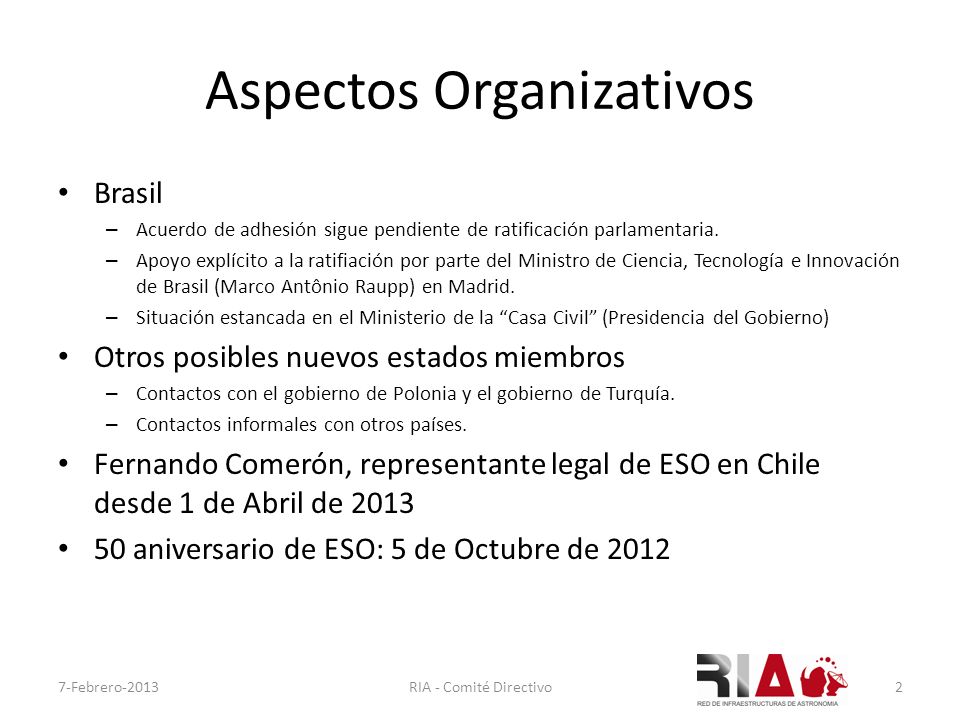

2 Aspectos Organizativos Brasil – Acuerdo de adhesión sigue pendiente de ratificación parlamentaria. – Apoyo explícito a la ratifiación por parte del Ministro de Ciencia, Tecnología e Innovación de Brasil (Marco Antônio Raupp) en Madrid. – Situación estancada en el Ministerio de la “Casa Civil” (Presidencia del Gobierno) Otros posibles nuevos estados miembros – Contactos con el gobierno de Polonia y el gobierno de Turquía. – Contactos informales con otros países. Fernando Comerón, representante legal de ESO en Chile desde 1 de Abril de 2013 50 aniversario de ESO: 5 de Octubre de 2012 7-Febrero-2013RIA - Comité Directivo2

3 Firma de la “Alianza del Pacífico”, Paranal 6/6/2012 7-Febrero-2013RIA - Comité Directivo3

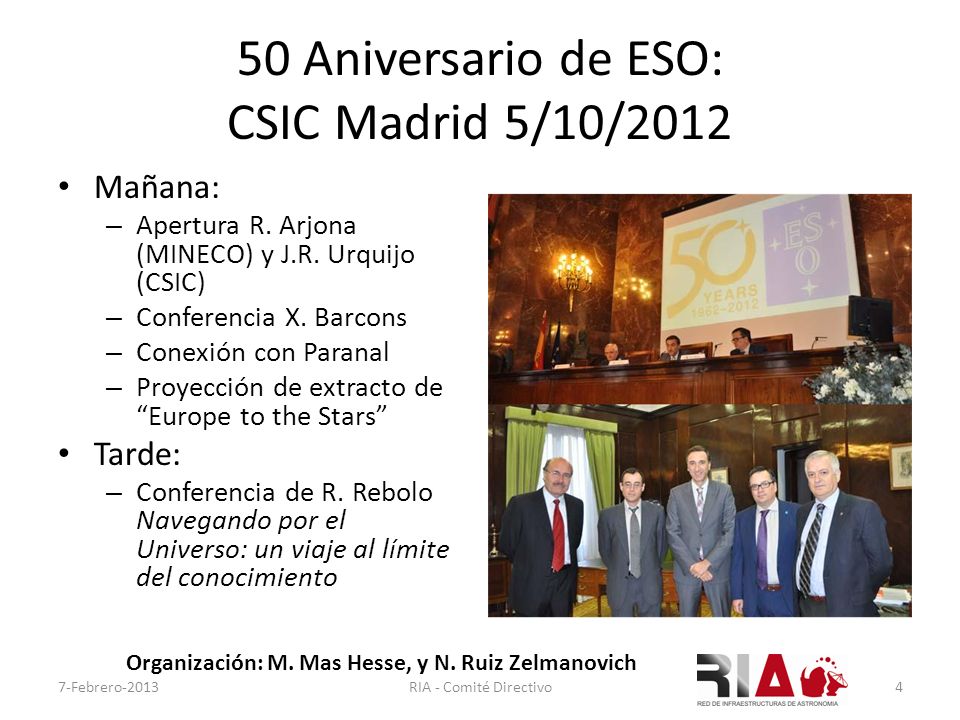

4 50 Aniversario de ESO: CSIC Madrid 5/10/2012 Mañana: – Apertura R. Arjona (MINECO) y J.R. Urquijo (CSIC) – Conferencia X. Barcons – Conexión con Paranal – Proyección de extracto de “Europe to the Stars” Tarde: – Conferencia de R. Rebolo Navegando por el Universo: un viaje al límite del conocimiento 7-Febrero-2013RIA - Comité Directivo4 Organización: M. Mas Hesse, y N. Ruiz Zelmanovich

5 50 Aniversario de ESO (Munich) 7-Febrero-2013RIA - Comité Directivo5

6 ESO 50 en Munich: contingente español 7-Febrero-2013RIA - Comité Directivo6

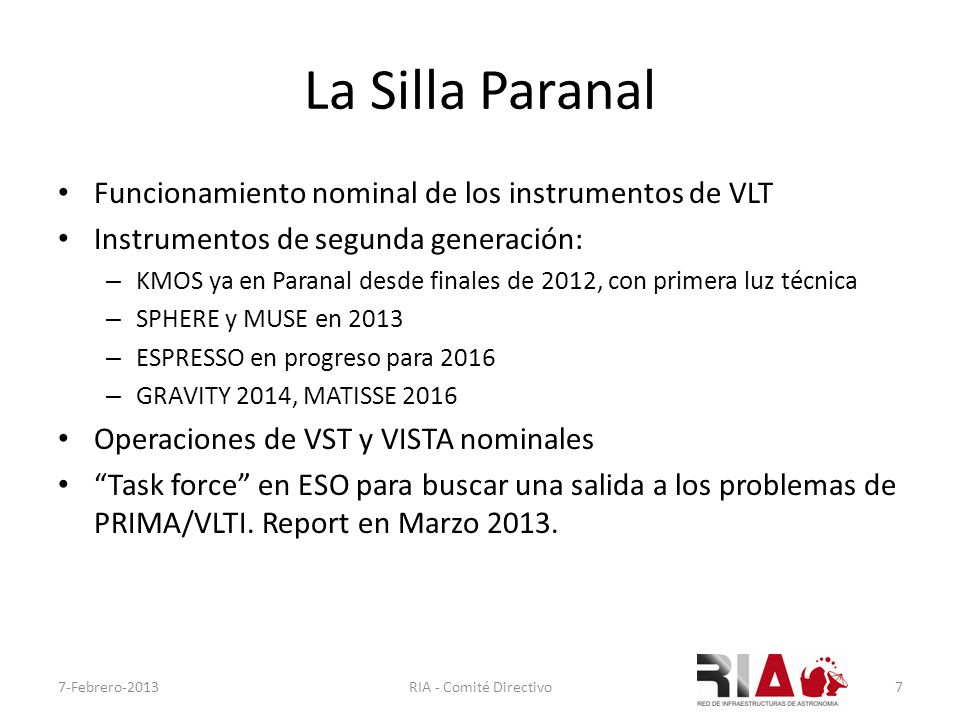

7 La Silla Paranal Funcionamiento nominal de los instrumentos de VLT Instrumentos de segunda generación: – KMOS ya en Paranal desde finales de 2012, con primera luz técnica – SPHERE y MUSE en 2013 – ESPRESSO en progreso para 2016 – GRAVITY 2014, MATISSE 2016 Operaciones de VST y VISTA nominales “Task force” en ESO para buscar una salida a los problemas de PRIMA/VLTI. Report en Marzo 2013. 7-Febrero-2013RIA - Comité Directivo7

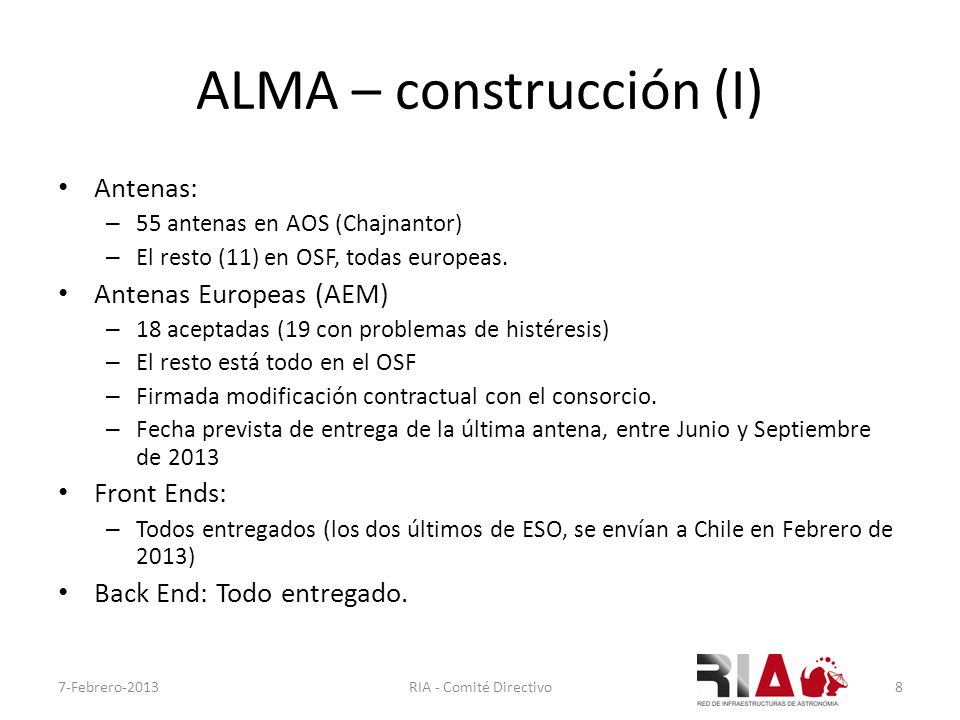

8 ALMA – construcción (I) Antenas: – 55 antenas en AOS (Chajnantor) – El resto (11) en OSF, todas europeas. Antenas Europeas (AEM) – 18 aceptadas (19 con problemas de histéresis) – El resto está todo en el OSF – Firmada modificación contractual con el consorcio. – Fecha prevista de entrega de la última antena, entre Junio y Septiembre de 2013 Front Ends: – Todos entregados (los dos últimos de ESO, se envían a Chile en Febrero de 2013) Back End: Todo entregado. 7-Febrero-2013RIA - Comité Directivo8

9 ALMA – Construcción (II) Permanent Power Supply – En funcionamiento, aprovisiona OSF y AOS-Technical Building – Pendiente de revisión de líneas para llevar la corriente a las antenas. Residencia: – Final de fase B en unas semanas – Contratación de la construcción durante 2013. Fin de obras: 2014/15 Desarrollo – Conexión de fibra óptica via Calama (parte contratada a Telefónica) – Banda 5 contratada a NOVA y NRAO – VLBI y Banda1 en proceso de aprobación 7-Febrero-2013RIA - Comité Directivo9

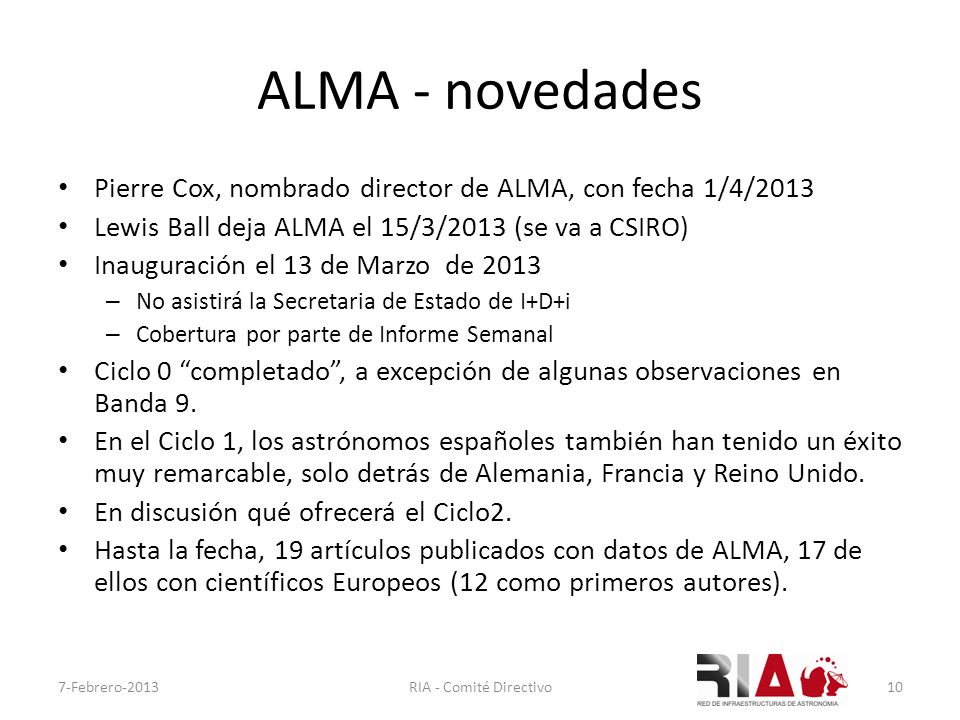

10 ALMA - novedades Pierre Cox, nombrado director de ALMA, con fecha 1/4/2013 Lewis Ball deja ALMA el 15/3/2013 (se va a CSIRO) Inauguración el 13 de Marzo de 2013 – No asistirá la Secretaria de Estado de I+D+i – Cobertura por parte de Informe Semanal Ciclo 0 “completado”, a excepción de algunas observaciones en Banda 9. En el Ciclo 1, los astrónomos españoles también han tenido un éxito muy remarcable, solo detrás de Alemania, Francia y Reino Unido. En discusión qué ofrecerá el Ciclo2. Hasta la fecha, 19 artículos publicados con datos de ALMA, 17 de ellos con científicos Europeos (12 como primeros autores). 7-Febrero-2013RIA - Comité Directivo10

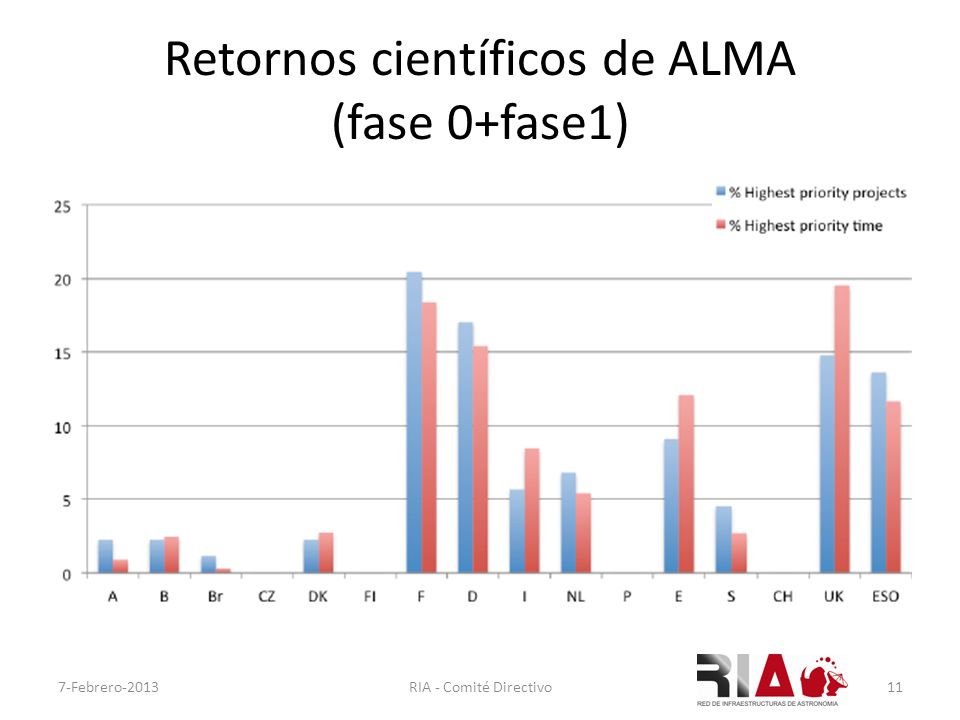

11 Retornos científicos de ALMA (fase 0+fase1) 7-Febrero-2013RIA - Comité Directivo11

12 E-ELT: European Extremely Large Telescope 7-Febrero-201312RIA - Comité Directivo

13 El proyecto E-ELT (I) Telescopio de 39 metros de diámetro, optimizado en el infrarrojo y equipado con óptica adaptativa. Primera prioridad europea en instalaciones astronómicas de futuro Diseño detallado hecho y propuesta de construcción preparada Coste : 1083 M€ (condiciones económicas de 2012): Incluye 100 M€ para instrumentos de primera generación Incluye contingencia (100 M€ + FEEDs) Tiempo de construcción: 11 años Project Manager: Alistair McPherson (desde 1/7/2012) 7-Febrero-201313RIA - Comité Directivo

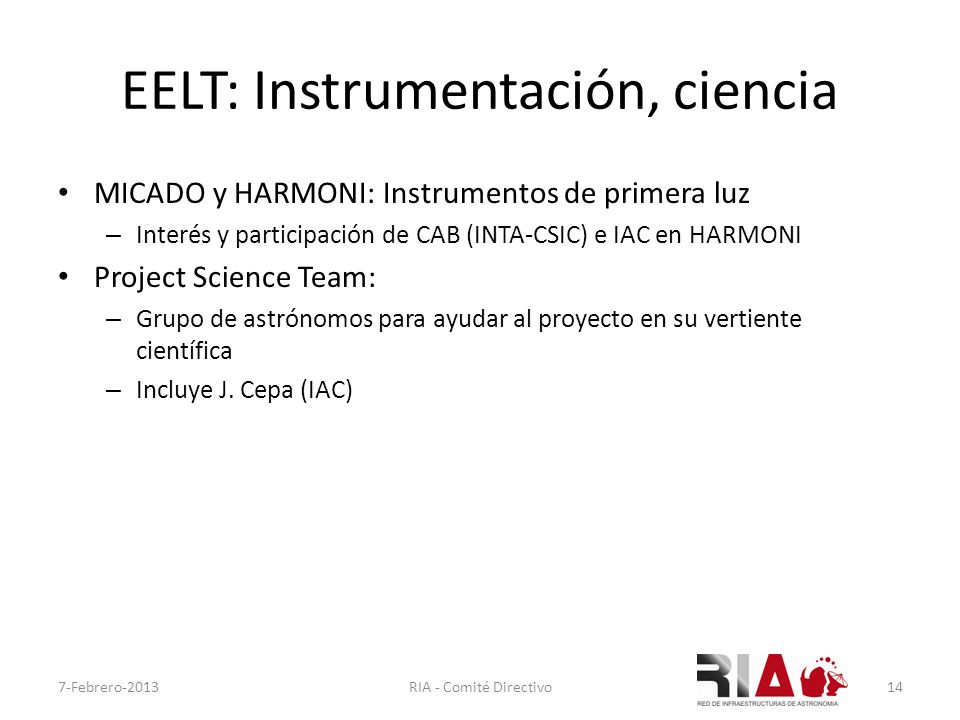

14 EELT: Instrumentación, ciencia MICADO y HARMONI: Instrumentos de primera luz – Interés y participación de CAB (INTA-CSIC) e IAC en HARMONI Project Science Team: – Grupo de astrónomos para ayudar al proyecto en su vertiente científica – Incluye J. Cepa (IAC) 7-Febrero-2013RIA - Comité Directivo14

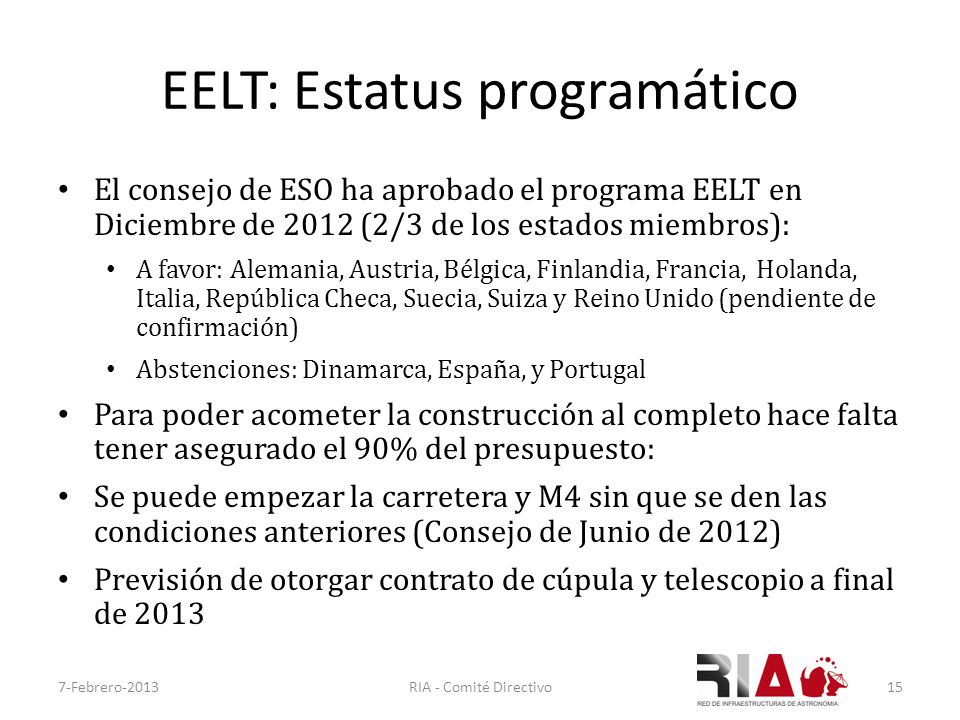

15 EELT: Estatus programático El consejo de ESO ha aprobado el programa EELT en Diciembre de 2012 (2/3 de los estados miembros): A favor: Alemania, Austria, Bélgica, Finlandia, Francia, Holanda, Italia, República Checa, Suecia, Suiza y Reino Unido (pendiente de confirmación) Abstenciones: Dinamarca, España, y Portugal Para poder acometer la construcción al completo hace falta tener asegurado el 90% del presupuesto: Se puede empezar la carretera y M4 sin que se den las condiciones anteriores (Consejo de Junio de 2012) Previsión de otorgar contrato de cúpula y telescopio a final de 2013 7-Febrero-2013RIA - Comité Directivo15

16 Requisitos/beneficios de la participación de España en el EELT RequisitosBeneficios Financiación adicional: – 2.5 M€/año durante 10 años – Incrementos anuales en el presupuesto de ESO de 2% – Total, <40 M€ en 10 años Puertas abiertas sin condiciones hasta Marzo de 2013 Oportunidades para la industria española, a muy corto plazo (contratos de cientos de M€) Participación en desarrollos tecnológicos de frontera en centros de I+D e industria Asegurar un futuro para la I+D española 7-Febrero-201316RIA - Comité Directivo
