1
Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Taller de Desarrollo de Proyectos II (75.47) Presentación Final ERNESTO GIMENO 79684 PABLO BESADA 79763 SANTIAGO PETERSEN 82689 PATRICIO FAGALDE 83810 Grupo 2
2

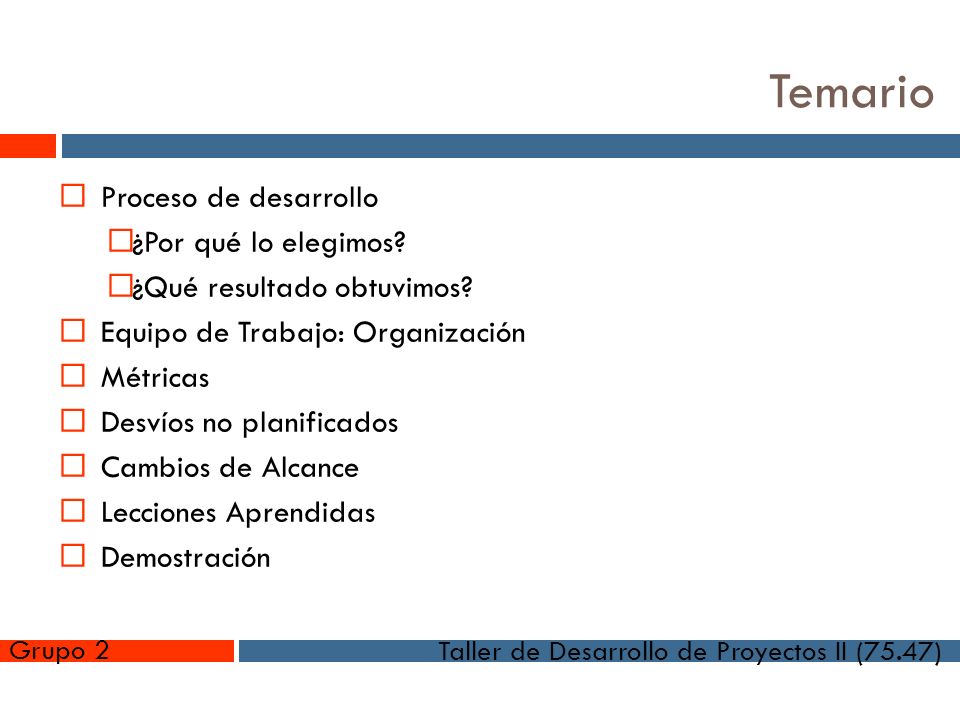

Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Temario Proceso de desarrollo ¿Por qué lo elegimos? ¿Qué resultado obtuvimos? Equipo de Trabajo: Organización Métricas Desvíos no planificados Cambios de Alcance Lecciones Aprendidas Demostración
3

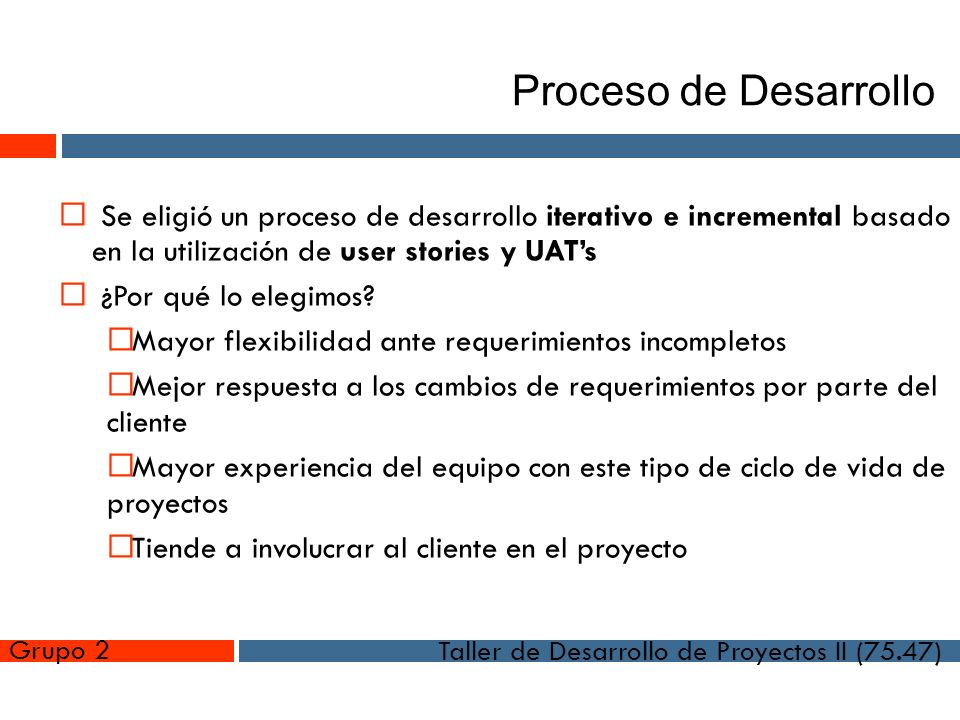

Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Proceso de Desarrollo Se eligió un proceso de desarrollo iterativo e incremental basado en la utilización de user stories y UAT’s ¿Por qué lo elegimos? Mayor flexibilidad ante requerimientos incompletos Mejor respuesta a los cambios de requerimientos por parte del cliente Mayor experiencia del equipo con este tipo de ciclo de vida de proyectos Tiende a involucrar al cliente en el proyecto
4

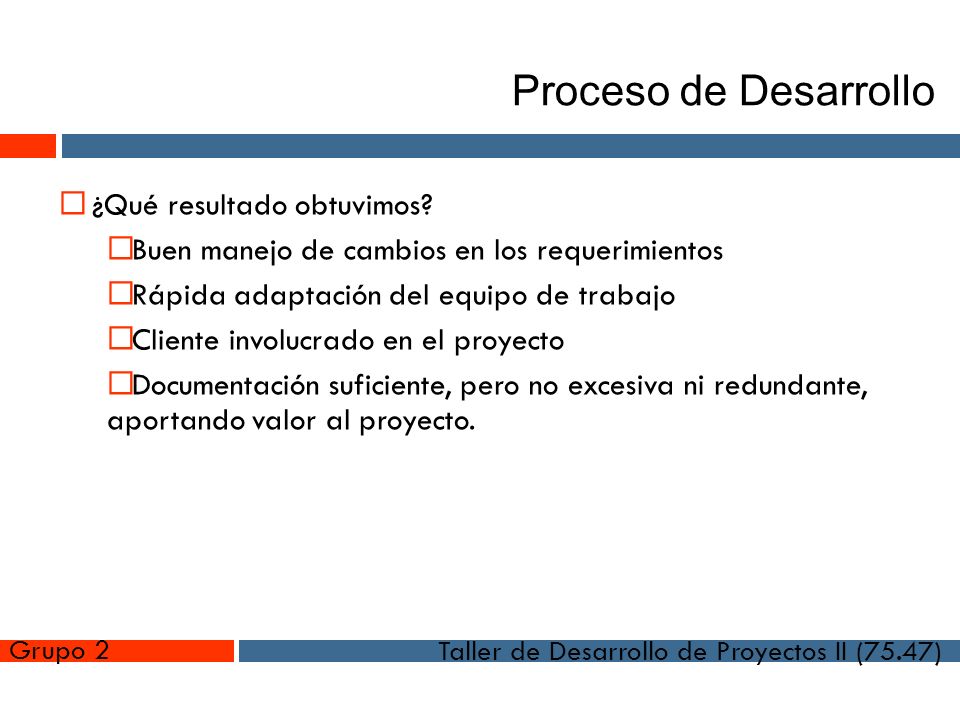

Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Proceso de Desarrollo ¿Qué resultado obtuvimos? Buen manejo de cambios en los requerimientos Rápida adaptación del equipo de trabajo Cliente involucrado en el proyecto Documentación suficiente, pero no excesiva ni redundante, aportando valor al proyecto.
5

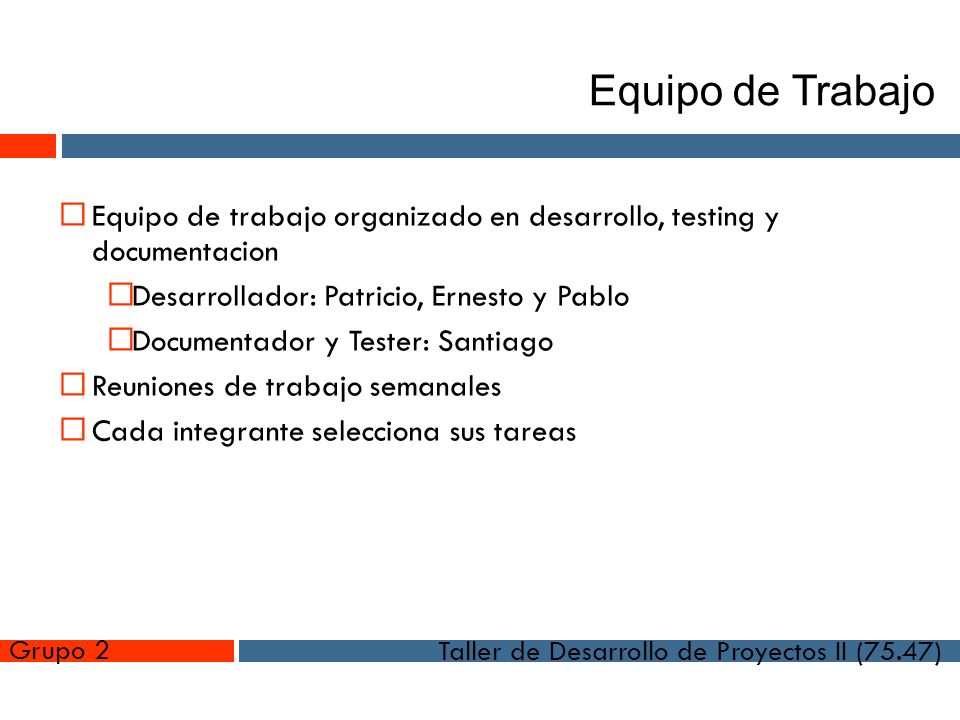

Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Equipo de Trabajo Equipo de trabajo organizado en desarrollo, testing y documentacion Desarrollador: Patricio, Ernesto y Pablo Documentador y Tester: Santiago Reuniones de trabajo semanales Cada integrante selecciona sus tareas
6

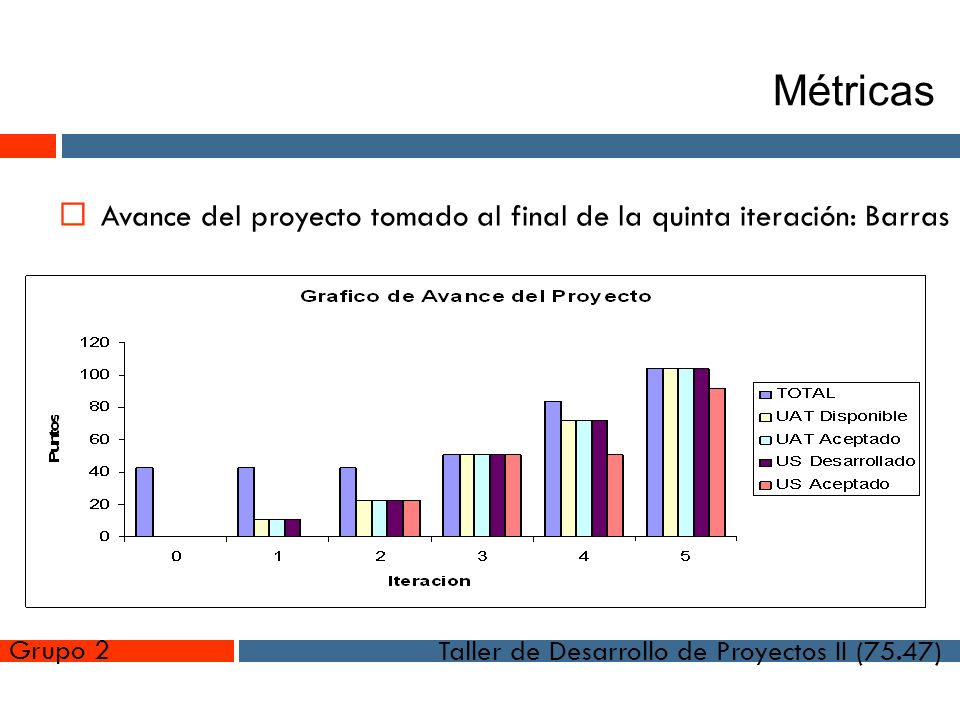

Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Métricas Avance del proyecto tomado al final de la quinta iteración: Barras
7

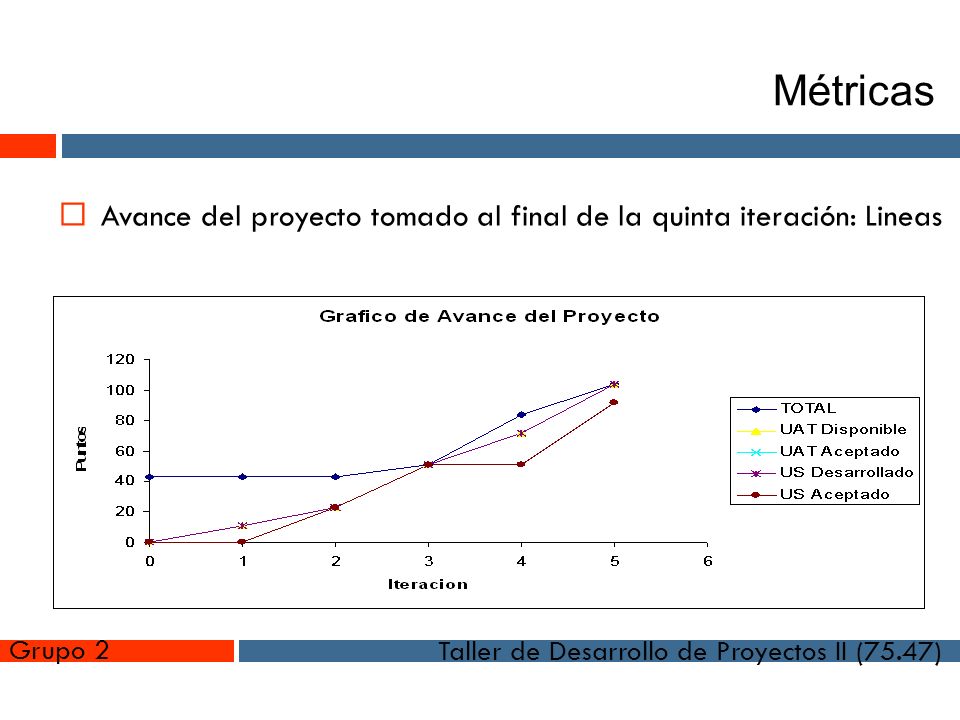

Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Métricas Avance del proyecto tomado al final de la quinta iteración: Lineas
8

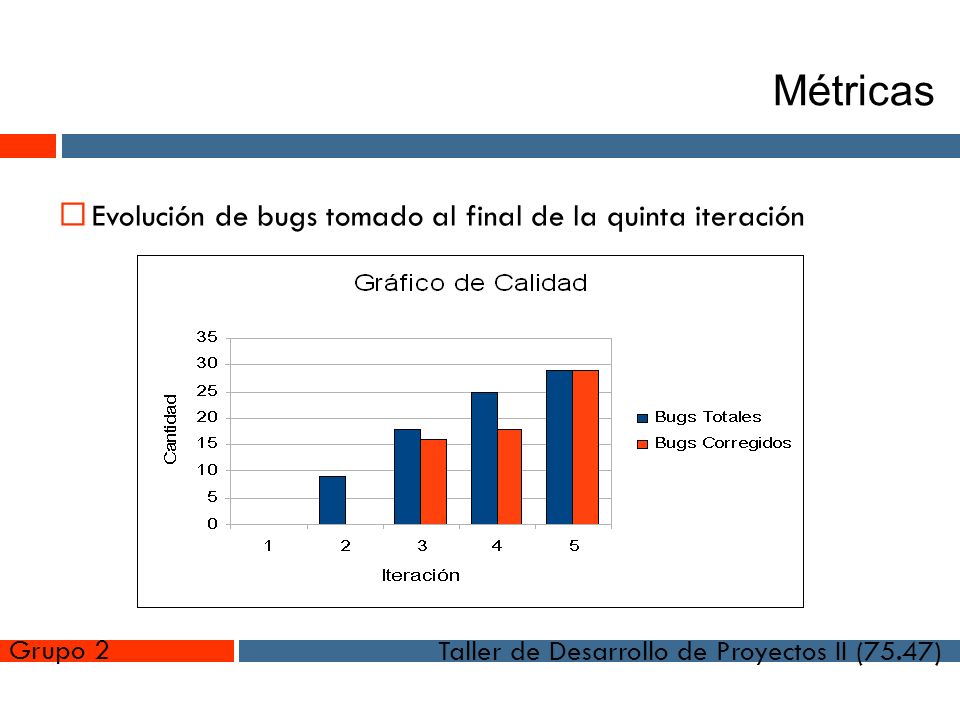

Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Métricas Evolución de bugs tomado al final de la quinta iteración
9
Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Desvíos no planificados En la última iteración no se llegó con la aplicación estabilizada y hubo que dedicar para este fin, esfuerzo que estaba asignado al cierre del proyecto. Se resolvió con “horas extra” de parte del equipo de trabajo y reasignación de tareas.
10

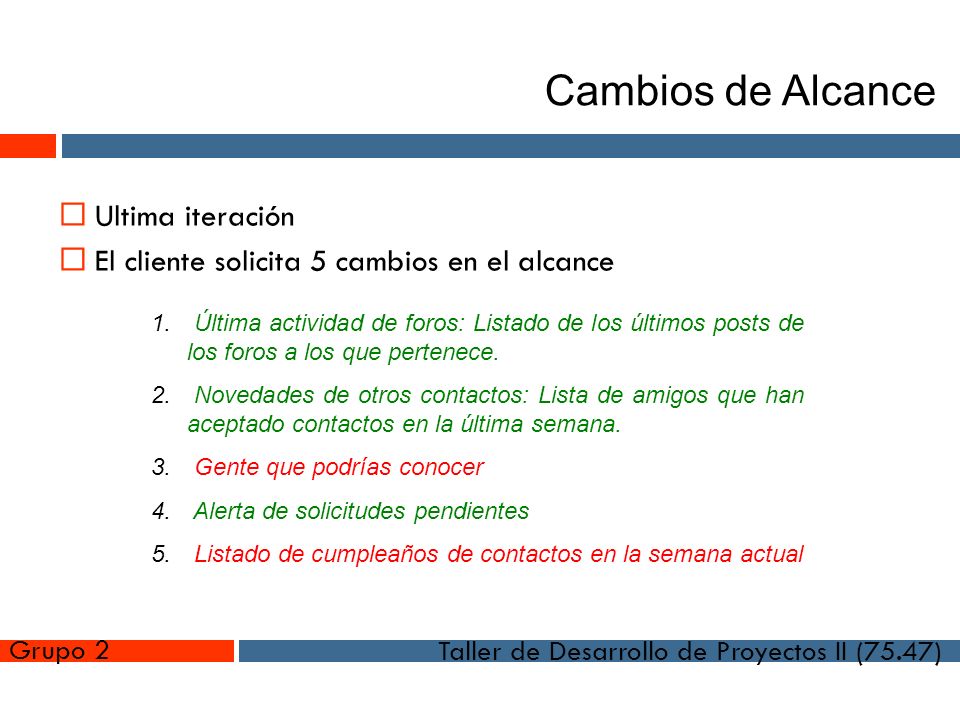

Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Cambios de Alcance Ultima iteración El cliente solicita 5 cambios en el alcance 1. Última actividad de foros: Listado de los últimos posts de los foros a los que pertenece. 2. Novedades de otros contactos: Lista de amigos que han aceptado contactos en la última semana. 3. Gente que podrías conocer 4. Alerta de solicitudes pendientes 5. Listado de cumpleaños de contactos en la semana actual
11
Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Cambios de Alcance Ultima iteración El cliente solicita 5 cambios en el alcance 1. Última actividad de foros: Listado de los últimos posts de los foros a los que pertenece. 2. Novedades de otros contactos: Lista de amigos que han aceptado contactos en la última semana. 3. Gente que podrías conocer 4. Alerta de solicitudes pendientes 5. Listado de cumpleaños de contactos en la semana actual
12

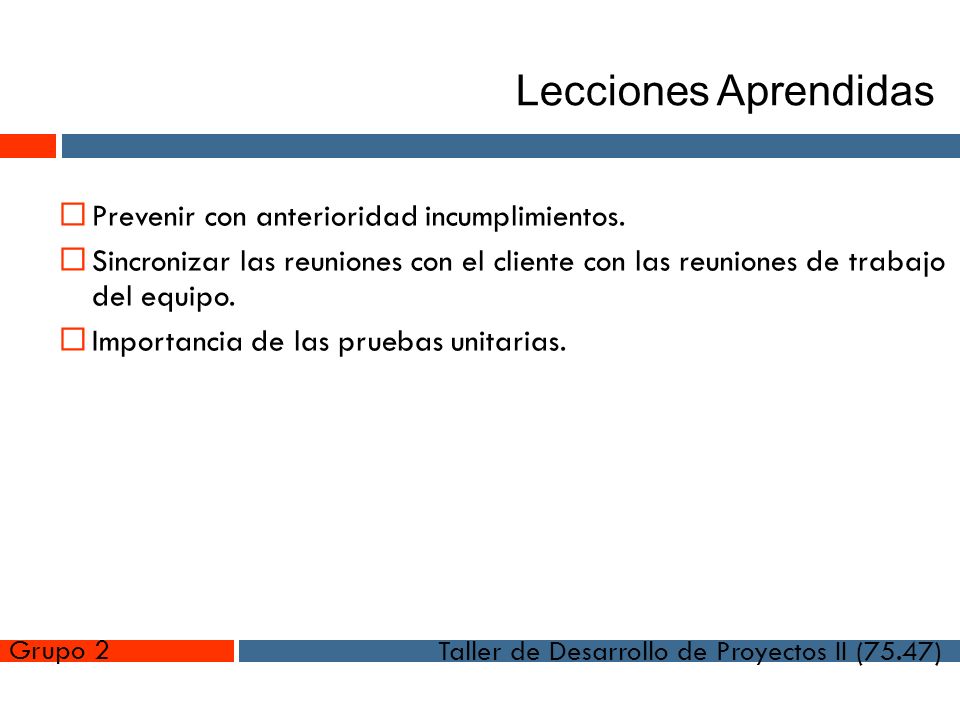

Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Lecciones Aprendidas Prevenir con anterioridad incumplimientos. Sincronizar las reuniones con el cliente con las reuniones de trabajo del equipo. Importancia de las pruebas unitarias.
13

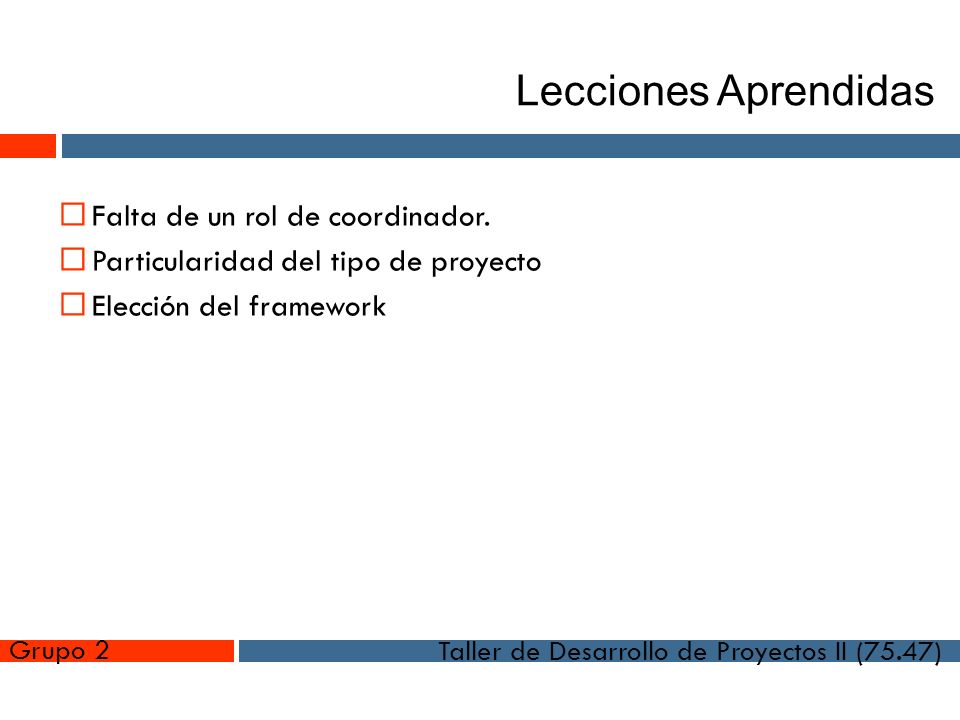

Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Lecciones Aprendidas Falta de un rol de coordinador. Particularidad del tipo de proyecto Elección del framework
14
Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Lecciones Aprendidas Planificar y analizar con anterioridad a la iteración Involucrar al cliente Evitar estabilizar hasta el último momento Documentación de usabilidad
15

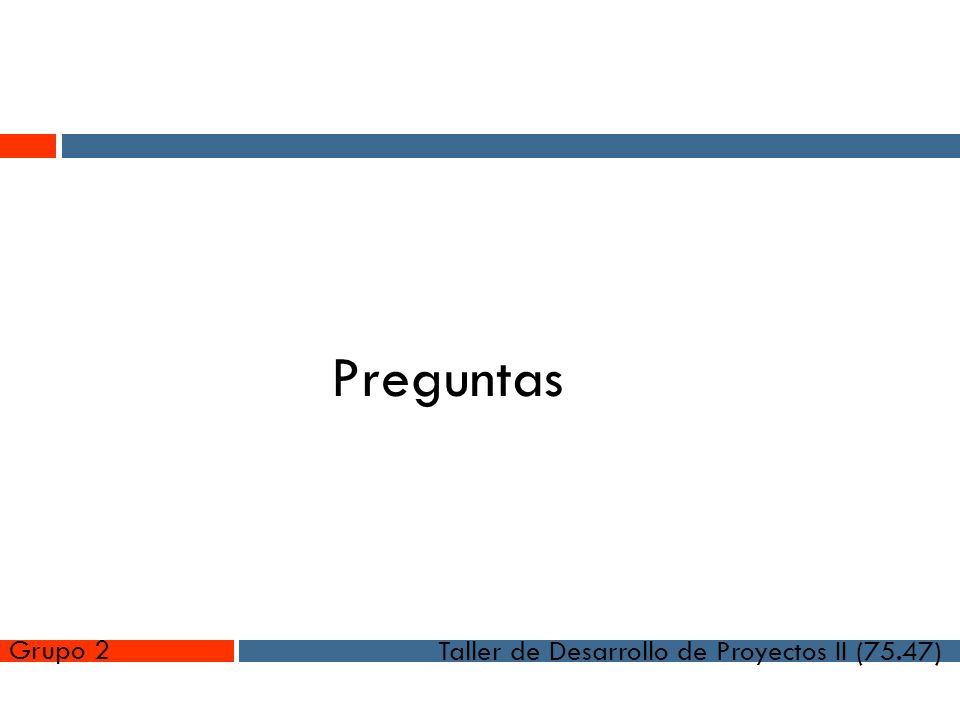

Taller de Desarrollo de Proyectos II (75.47) Grupo 2 Preguntas
