Reducción del tiempo de Setup (SMED)

Presentaciones similares


Presentación del tema: "Reducción del tiempo de Setup (SMED)"— Transcripción de la presentación:

1 Reducción del tiempo de Setup (SMED)
Especialista : Marcos Rodríguez

2 QUE SIGNIFICA SMED Método desarrollado por Shigeo Shingo originalmente para estampado y mecanizado. Puede usarse en todo tipo de procesos de manufactura. Es una técnica que reduce los tiempos de cambio de herramentales y puesta a puntos a minutos (menos de 10 min.) Aun cuando no sea posible hacerlo en ese tiempo reducirá drásticamente la tarea.

3 Distribución de la demanda

4 Nivelación de la Producción
Producción Segmentada Producción en lotes grandes Producción Nivelada

5 MOTIVOS PARA SU DESARROLLO
Problemas para producir variedad de productos en lotes pequeños: Productos fallados durante la producción. Caída de eficiencia por falta de ritmo. Cambio de Herramental y puesta a punto frecuentes.

6 MOTIVOS PARA SU DESARROLLO
Como contramedida: ¿ Producir LOTES GRANDES ? Inconvenientes: Largo tiempo de producción Acumulación de grandes Stocks de piezas Demoras en la entrega a los clientes Deterioro de la calidad ¿EN QUÉ CONSTA EL PRESENTE PROGRAMA?

7 Stock y capital inmovilizado.

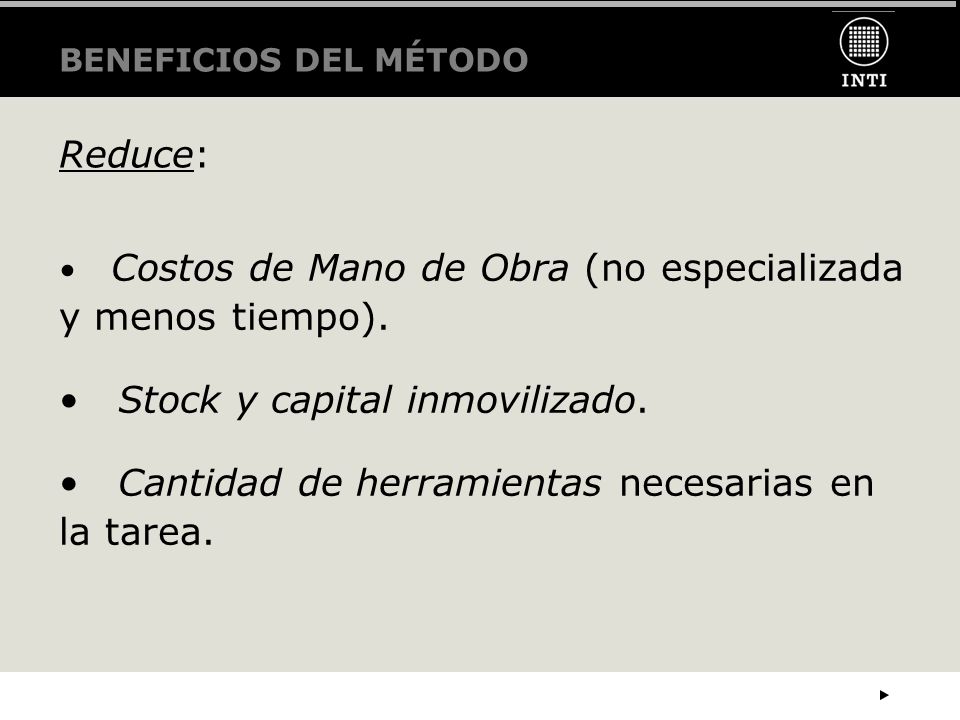

BENEFICIOS DEL MÉTODO Reduce: Costos de Mano de Obra (no especializada y menos tiempo). Stock y capital inmovilizado. Cantidad de herramientas necesarias en la tarea.

8 La seguridad en el trabajo. Ayuda a producir en lotes pequeños.

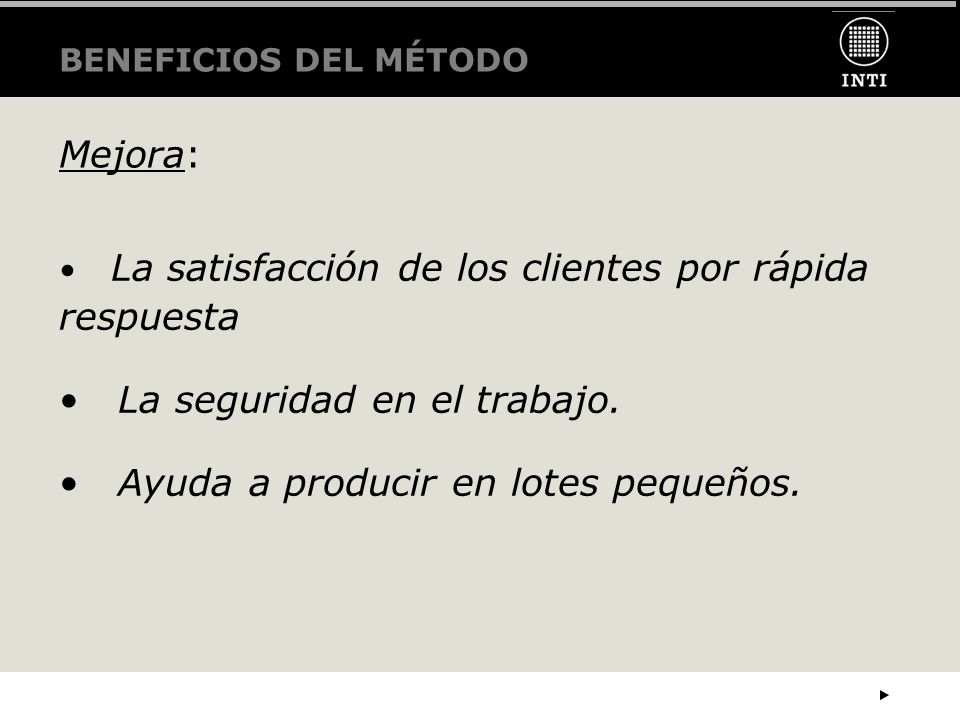

BENEFICIOS DEL MÉTODO Mejora: La satisfacción de los clientes por rápida respuesta La seguridad en el trabajo. Ayuda a producir en lotes pequeños.

9 Un proceso de Fabricación consta de 4 etapas básicas:
CONCEPTOS BASICOS Debemos entender a la manufactura como un conjunto de procesos y operaciones de flujo continuo desde la Materia Prima hasta el Producto final. Un proceso de Fabricación consta de 4 etapas básicas: Operación Inspección Transporte Almacenaje

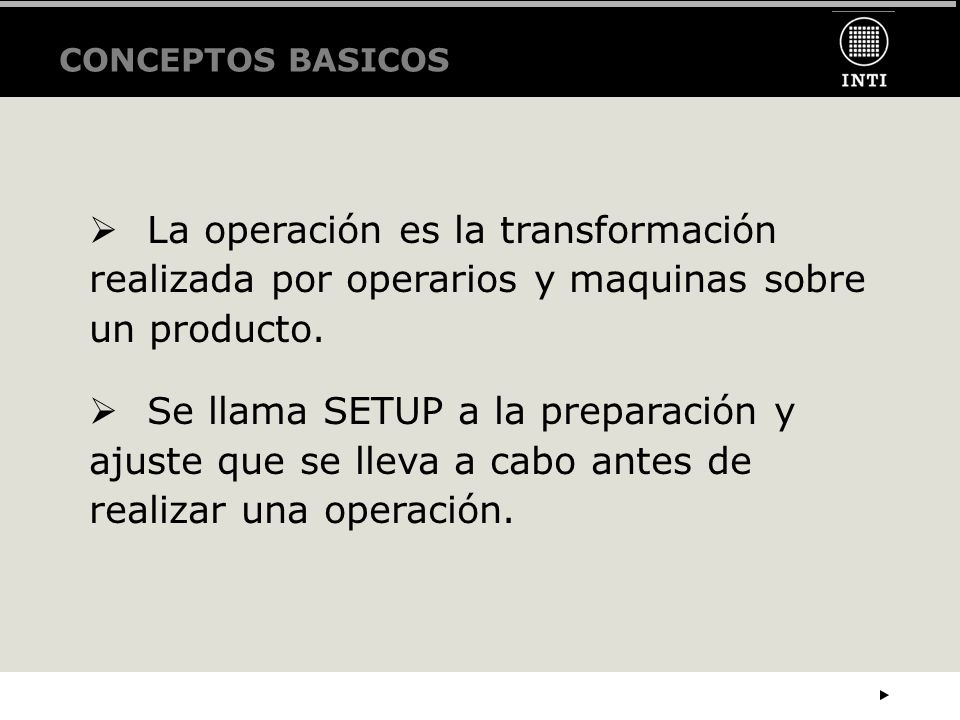

10 CONCEPTOS BASICOS La operación es la transformación realizada por operarios y maquinas sobre un producto. Se llama SETUP a la preparación y ajuste que se lleva a cabo antes de realizar una operación.

11 FORMULA 1 PREPARACION EXTERNA PREPARACION INTERNA

12 Preparación, ajuste y verificación sobre materiales y herramientas.
4 PASOS BASICOS DEL SETUP Preparación, ajuste y verificación sobre materiales y herramientas. Montaje y desmontaje de cortantes, herramientas y partes. Medición, puesta a punto y calibración. Prueba y ajuste.

13 4 PASOS BASICOS DEL SETUP

14 Filmar completamente la operación.
ANÁLISIS DEL SETUP Filmar completamente la operación. Preguntar a las personas encargadas ¿ Que hacen ? Y registrar sus repuestas. Estudiar los tiempos y movimientos involucrados en cada paso del SETUP.

15 Convertir SETUP interno en externo.
IMPLEMENTACIÓN del SMED en 3 pasos Separar en SETUP interno y Externo (este paso por si solo puede reducir el tiempo entre un 30% a un 50%). Convertir SETUP interno en externo. Mejorar todos los aspectos vinculados a la operación del SETUP (mejorar ajustes, dispositivos, registros, etc.)

16 0 Fase Mixta 1 Fase División 2 Fase Traspaso 3 Fase Mejora Fase
Tiempo de cambio Fase Interna Externa Interna Externa Interna 0 Fase Mixta Producto A Producto B Separación interna/externa Externa Interna Externa 1 Fase División Producto A Producto B 30 a 50 % de reducción Transferencia Interna - Externa Externa Interna Externa 2 Fase Traspaso Producto A Producto B 75 % de reducción Minimización de preparación interna y externa Externa Interna Externa 3 Fase Mejora Producto A Producto B 90 % de reducción

17 No están diferenciados Setup Interno del Externo
Situación Anterior No están diferenciados Setup Interno del Externo Etapa 1 Separar Setup Interno del Externo Etapa 2 Convertir Setup Interno en Externo Etapa 3 Mejorar Setup Interno y Externo 1. Checklists 2. Función Verificación 3. Mejorar transporte y herramientas 1. Anticipar las condiciones de Operación 2. Estandarizar 3. Desarrollo de Montajes Intermedios comunes 1. Mejorar almacenaje y gestión de partes y herramientas EXT INT E X T IN E X T IN INT EXT 1. Operaciones en paralelo 2. Fijaciones rápidas 3. Eliminar ajustes 4. Automatizar

18 1. Separación del SETUP interno en externo
Se usa: Check-list. Función Verificación. Mejoras en el transporte de herramentales y partes.

19 P Check-list de Operación Equipo: Línea C Empacado Funcionamiento:
Cambio de matriz de 3,5 lb. Fecha: 15/05/02 Empleados entrenados para la operación y el seteo (se necesitan 2 personas) Juan R. P José M. Pedro B. Pablo B. Herramientas que necesitan Elevador automático Malacate Carreta rodante - Partes que necesitan Plato ascensor 3,5 lb. Plato de compresor Alimentador del gotero Manga de vacío, los trapos, el cepillo para la limpieza Procedimiento de operación normal a seguir SOPA 001 (el cambio) SOPA 003 (la limpieza)

20 1. Separación del SETUP interno en externo
El uso de “Check-list” permite controlar que todos los items necesarios, operarios e información estén donde deben estar. Hacer esto antes de comenzar evita errores y pruebas posteriores. La falta de Verificación Anterior puede inducir a fallas en el SETUP interno.

21 Debimos haber verificado el funcionamiento antes
1. Separación del SETUP interno en externo Debimos haber hecho un cheque de funcionamiento antes de que montáramos las partes nuevas Debimos haber verificado el funcionamiento antes de montarla

22 1. Separación del SETUP interno en externo
La Función Verificación avisa sobre la necesidad de realizar reparaciones antes del próximo cambio. Para acortar el tiempo de SETUP interno se debe planificar también el transporte de las partes necesarias durante el SETUP externo y no mover el herramental retirado de máquina hasta que ésta no este funcionando nuevamente.

23 ANTES DE LA MEJORA Matriz Nueva Matriz Vieja

24 DESPUES DE LA MEJORA Matriz Nueva Matriz Vieja

25 Revisar los propósitos y funciones de cada operación del SETUP actual.
2. Convertir el SETUP interno en externo Pasos: Revisar los propósitos y funciones de cada operación del SETUP actual. Encontrar maneras de convertir ese SETUP interno en externo.

26 2. Convertir el SETUP interno en externo

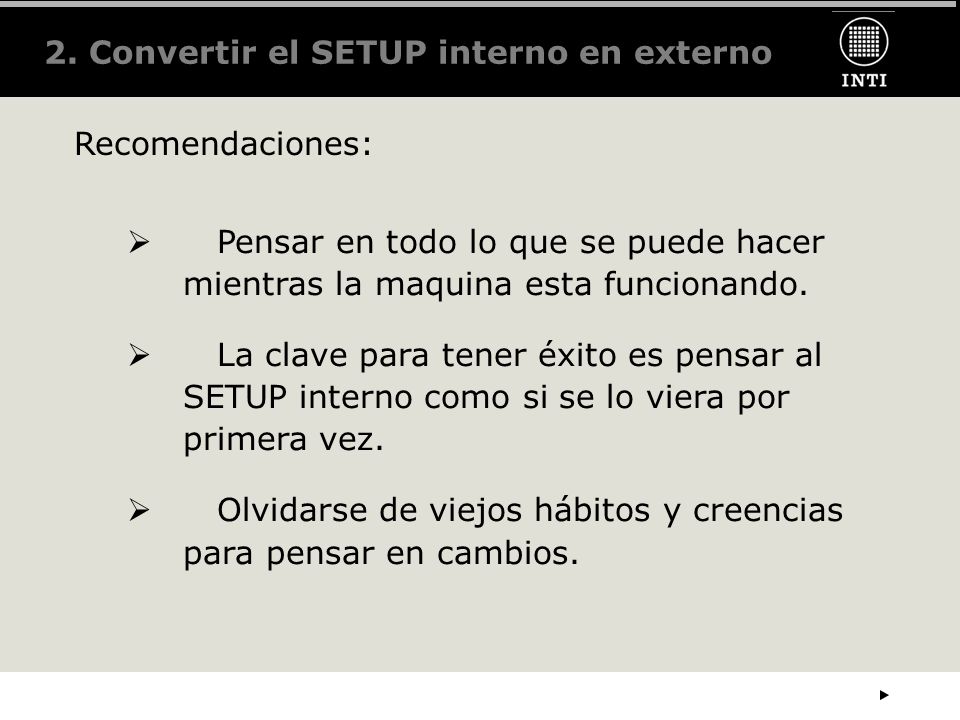

Recomendaciones: Pensar en todo lo que se puede hacer mientras la maquina esta funcionando. La clave para tener éxito es pensar al SETUP interno como si se lo viera por primera vez. Olvidarse de viejos hábitos y creencias para pensar en cambios.

27 Técnicas: 2. Convertir el SETUP interno en externo Analizar:
Investigar cada operación individual y decidir cuales pueden ser mejoradas tratando de reemplazar la menor cantidad de partes posibles. Estandarizar: Tratar de hacer comunes aquellas partes cuyas funciones sean esenciales para el SETUP. Preparación anticipada: Partes, herramientas y accesorios deben estar listas antes de detenerse la maquina para el cambio.

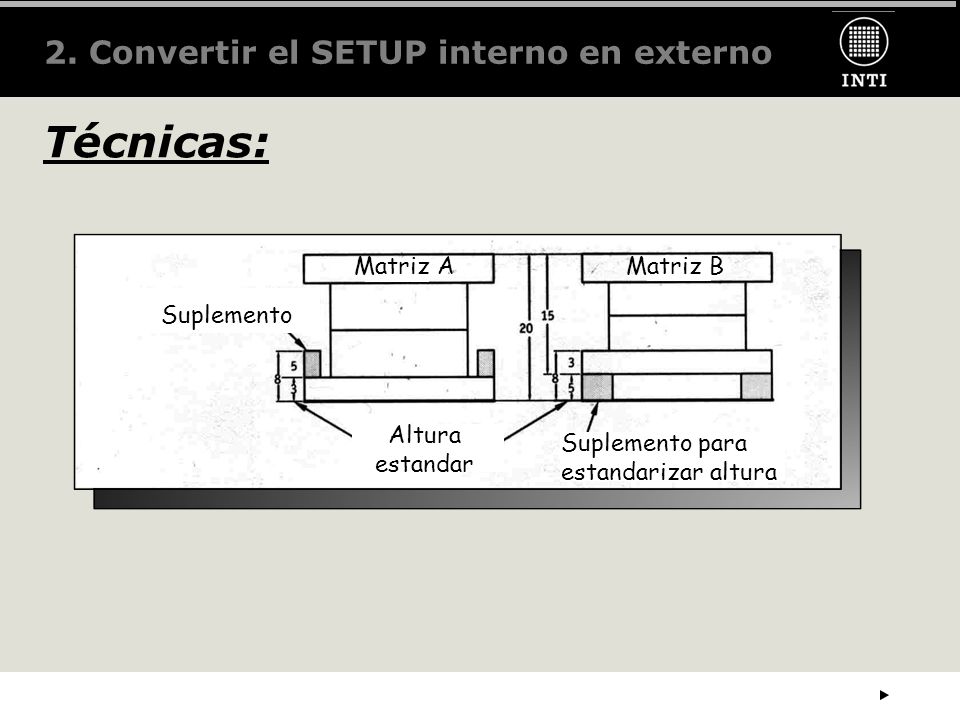

28 Técnicas: 2. Convertir el SETUP interno en externo Matriz A Matriz B
Suplemento Altura estandar Suplemento para estandarizar altura

29 2. Convertir el SETUP interno en externo

30 Interno: Resulta de la aplicación de 4 técnicas.
3. Aspectos de la operación del SETUP Externo: Incluyen mejoras en almacenaje y transporte de partes y herramientas, organizadas y listas para la próxima operación. Interno: Resulta de la aplicación de 4 técnicas.

31 SETUP interno 3. Aspectos de la operación del SETUP

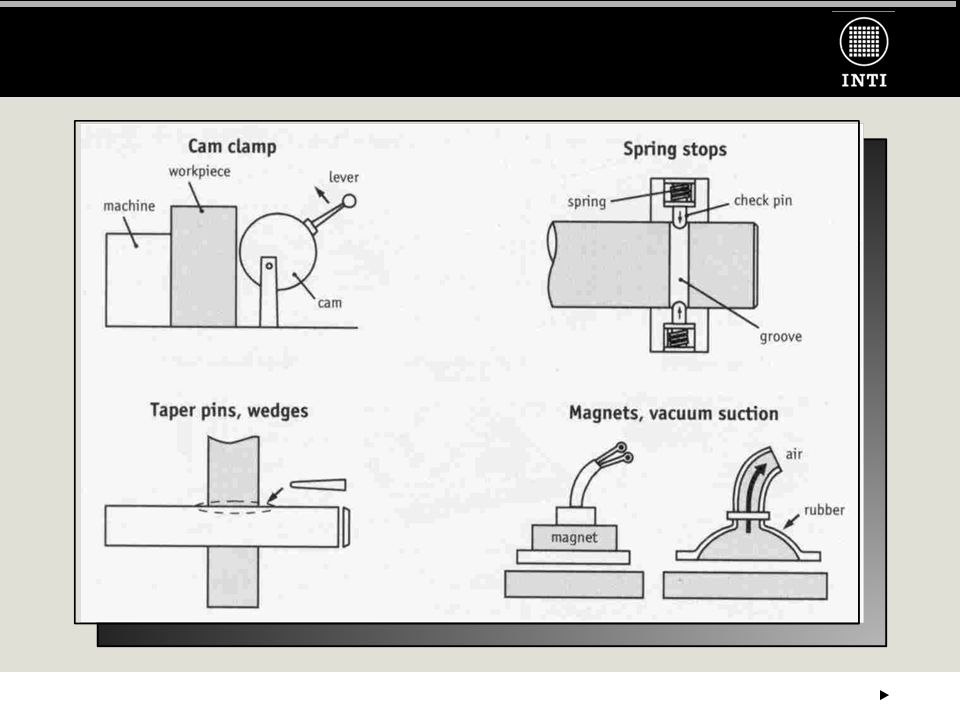

Uso de operaciones en paralelo, dividiendo la operación entre 2 trabajadores, uno a cada lado de la maquina en forma segura. Uso de ajustes rápidos accionados con mínimo esfuerzo y rápida apertura y cierre (Tornillos de una vuelta, un movimiento y métodos combinados).

32

33

34

35 SETUP interno 3. Aspectos de la operación del SETUP

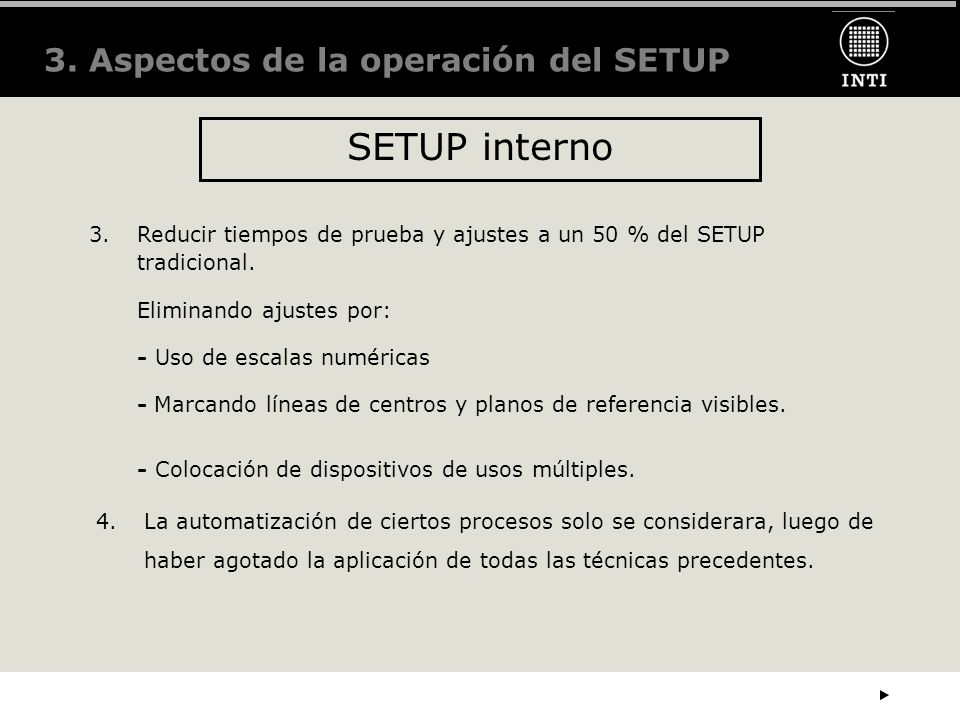

Reducir tiempos de prueba y ajustes a un 50 % del SETUP tradicional. Eliminando ajustes por: - Uso de escalas numéricas - Marcando líneas de centros y planos de referencia visibles. - Colocación de dispositivos de usos múltiples. 4. La automatización de ciertos procesos solo se considerara, luego de haber agotado la aplicación de todas las técnicas precedentes.

36

37

38

39 CONCLUSION El Cambio Rápido (SMED) es mas que una serie de técnicas, es un asunto fundamental para la Mejora.

40 Muchas Gracias por su atención…
