INSTITUTO TECNOLOGICO ADMINISTRACION DE OPERACIONES II
DE VILLAHERMOSA ADMINISTRACION DE OPERACIONES II ASIGNATURA: PROBLEMA No. 15 ALUMNO: DANIEL GÓMEZ JIMÉNEZ NAYELY ESTEFANY REYES SANDOVAL ANGEL JESUS DOMINGUEZ MORENO PAULINA TERESA SANCHEZ CALDERON HUMBERTO ORDOÑEZ LEON CARRERA: ING. INDUSTRIAL Villahermosa Tab. 12 de Noviembre del 2009
2
Problema No. 15 15. Una empresa manufactura lectores ópticos de códigos de barra con base en producir sobre pedidos. La empresa fabrica tres modelos de lectores ópticos sobre una misma línea de ensambles final. El ensamble final tiene una capacidad semanal de 20,000 horas. El programa maestro de producción de seis semanas y el estándar final de ensamble de cada uno de los modelos son: VER TABLAS
3
S E M A N A S 25 A 30 B 35 C Producto semanal (Lector óptico) 1 2 3 4

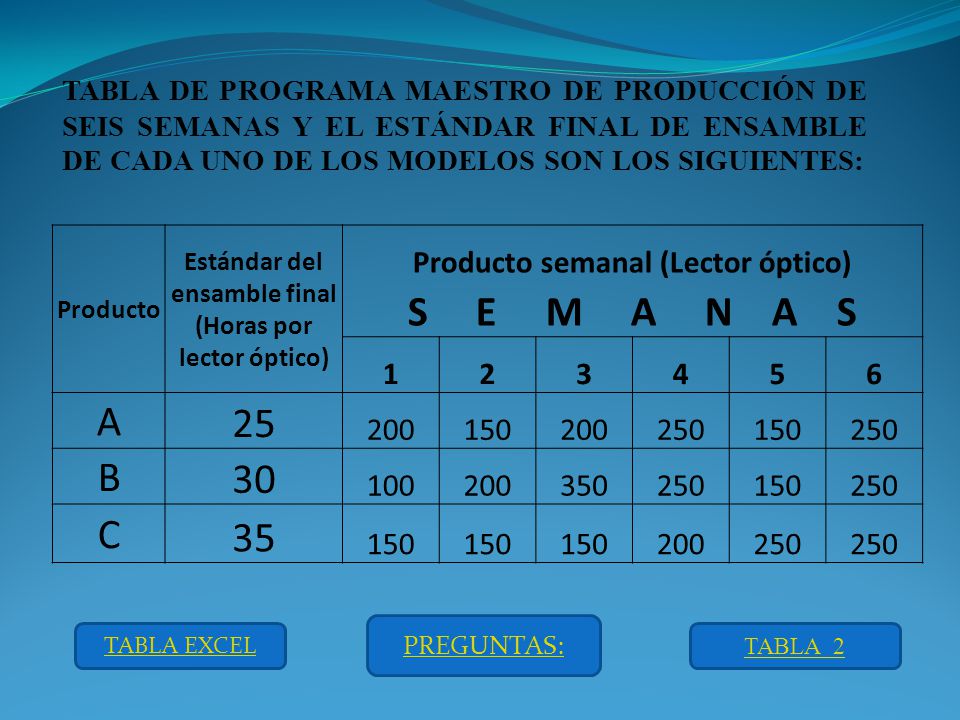

TABLA DE programa maestro de producción de seis semanas y el estándar final de ensamble de cada uno de los modelos SON LOS SIGUIENTES: Producto Estándar del ensamble final (Horas por lector óptico) Producto semanal (Lector óptico) S E M A N A S 1 2 3 4 5 6 A 25 200 150 250 B 30 100 350 C 35 PREGUNTAS: TABLA EXCEL TABLA 2
4

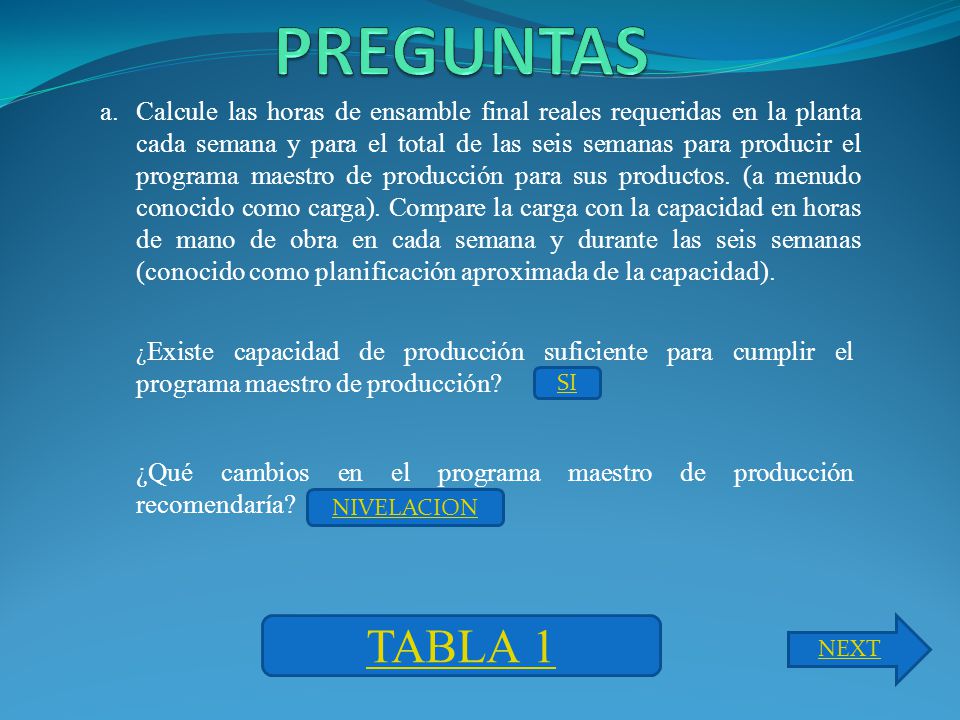

PREGUNTAS Calcule las horas de ensamble final reales requeridas en la planta cada semana y para el total de las seis semanas para producir el programa maestro de producción para sus productos. (a menudo conocido como carga). Compare la carga con la capacidad en horas de mano de obra en cada semana y durante las seis semanas (conocido como planificación aproximada de la capacidad). ¿Existe capacidad de producción suficiente para cumplir el programa maestro de producción? SI ¿Qué cambios en el programa maestro de producción recomendaría? NIVELACION TABLA 1 NEXT
5
Cálculos Semanas 1 2 3 4 5 6 Planeación aproximada de la capacidad.

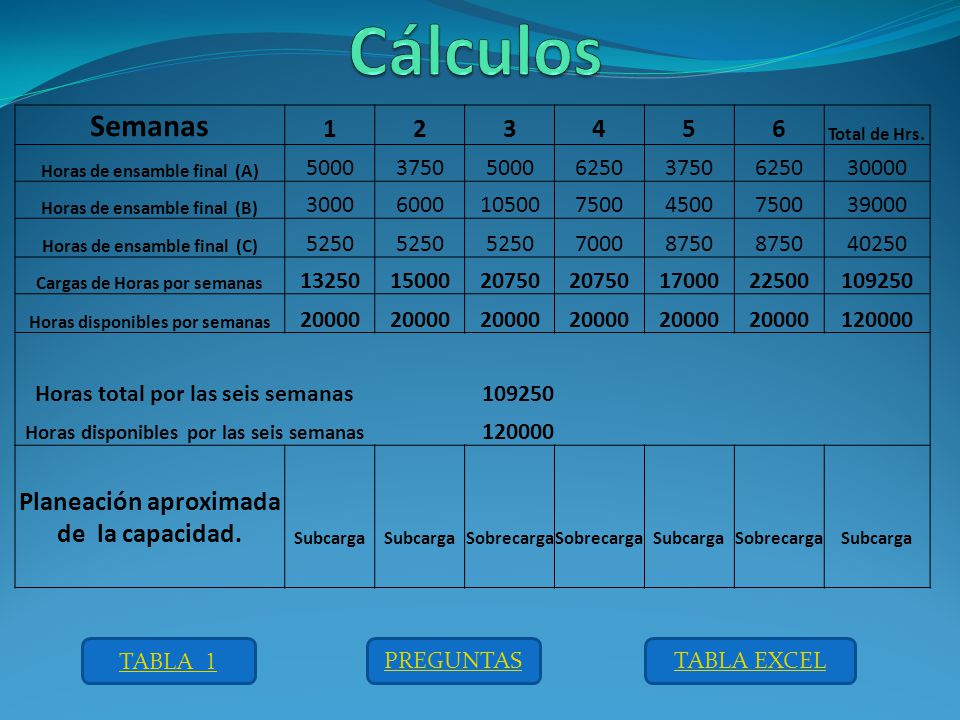

Total de Hrs. Horas de ensamble final (A) 5000 3750 6250 30000 Horas de ensamble final (B) 3000 6000 10500 7500 4500 39000 Horas de ensamble final (C) 5250 7000 8750 40250 Cargas de Horas por semanas 13250 15000 20750 17000 22500 109250 Horas disponibles por semanas 20000 120000 Horas total por las seis semanas Horas disponibles por las seis semanas Planeación aproximada de la capacidad. Subcarga Sobrecarga TABLA 1 PREGUNTAS TABLA EXCEL
6

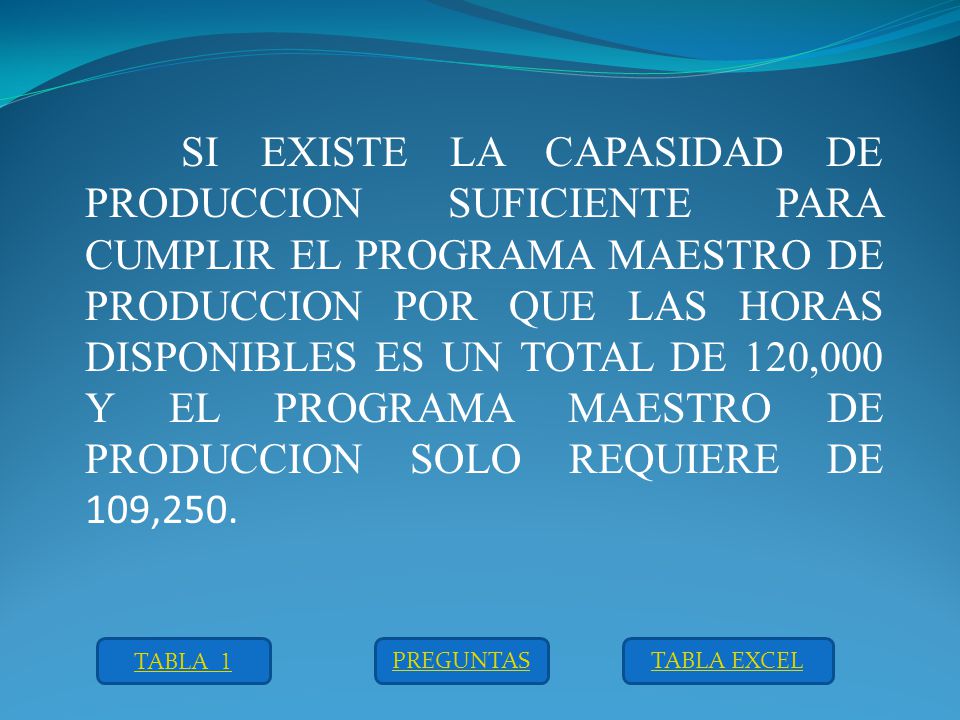

SI EXISTE LA CAPASIDAD DE PRODUCCION SUFICIENTE PARA CUMPLIR EL PROGRAMA MAESTRO DE PRODUCCION POR QUE LAS HORAS DISPONIBLES ES UN TOTAL DE 120,000 Y EL PROGRAMA MAESTRO DE PRODUCCION SOLO REQUIERE DE 109,250. TABLA 1 PREGUNTAS TABLA EXCEL
7

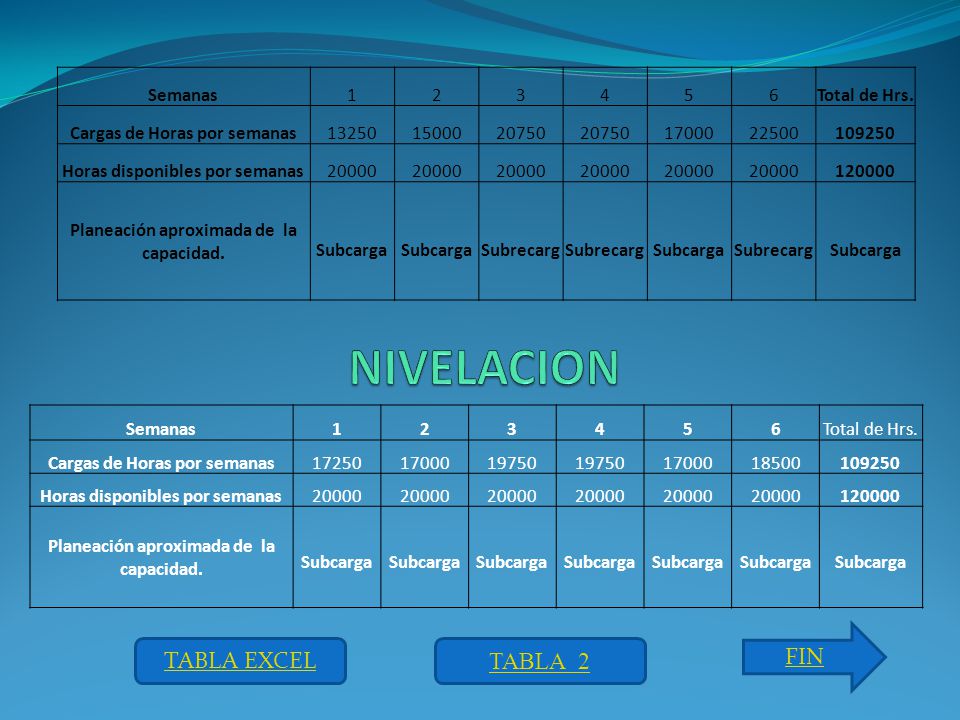

NIVELACION FIN TABLA EXCEL TABLA 2 Semanas 1 2 3 4 5 6 Total de Hrs.
Cargas de Horas por semanas 13250 15000 20750 17000 22500 109250 Horas disponibles por semanas 20000 120000 Planeación aproximada de la capacidad. Subcarga Subrecarg NIVELACION Semanas 1 2 3 4 5 6 Total de Hrs. Cargas de Horas por semanas 17250 17000 19750 18500 109250 Horas disponibles por semanas 20000 120000 Planeación aproximada de la capacidad. Subcarga FIN TABLA EXCEL TABLA 2
