Administracion de Obras

Presentaciones similares

Presentación del tema: "Administracion de Obras"— Transcripción de la presentación:

1 Administracion de Obras
III Planeacion y Programacion de Obras Elaborado por: Ing. Edson Rodriguez

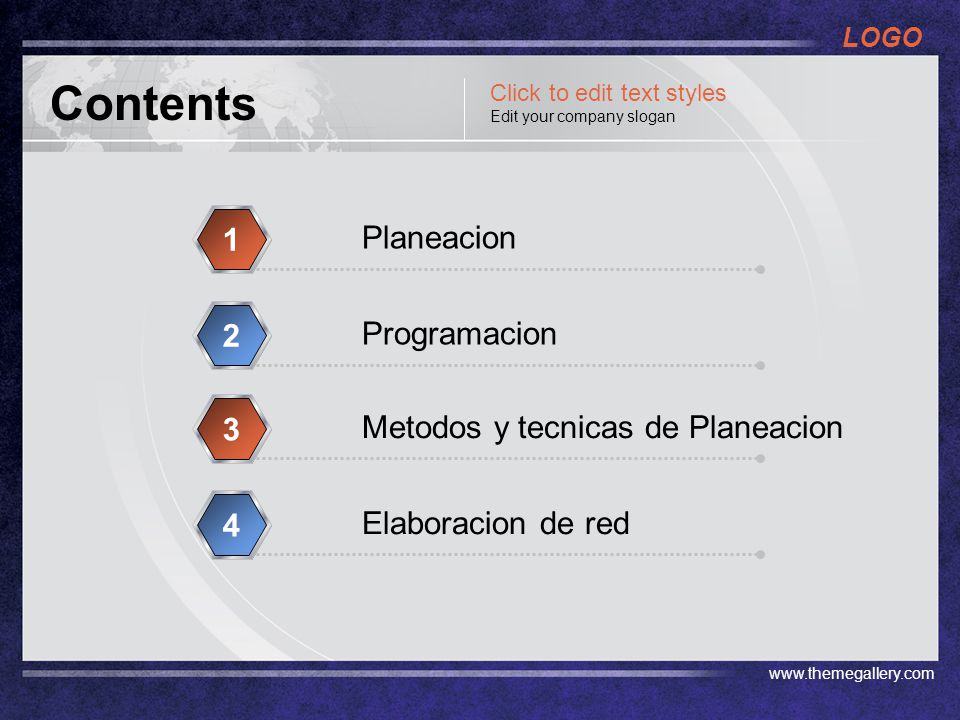

2 Contents 1 Planeacion 2 Programacion 3
Click to edit text styles Edit your company slogan 1 Planeacion 2 Programacion 3 Metodos y tecnicas de Planeacion 4 Elaboracion de red

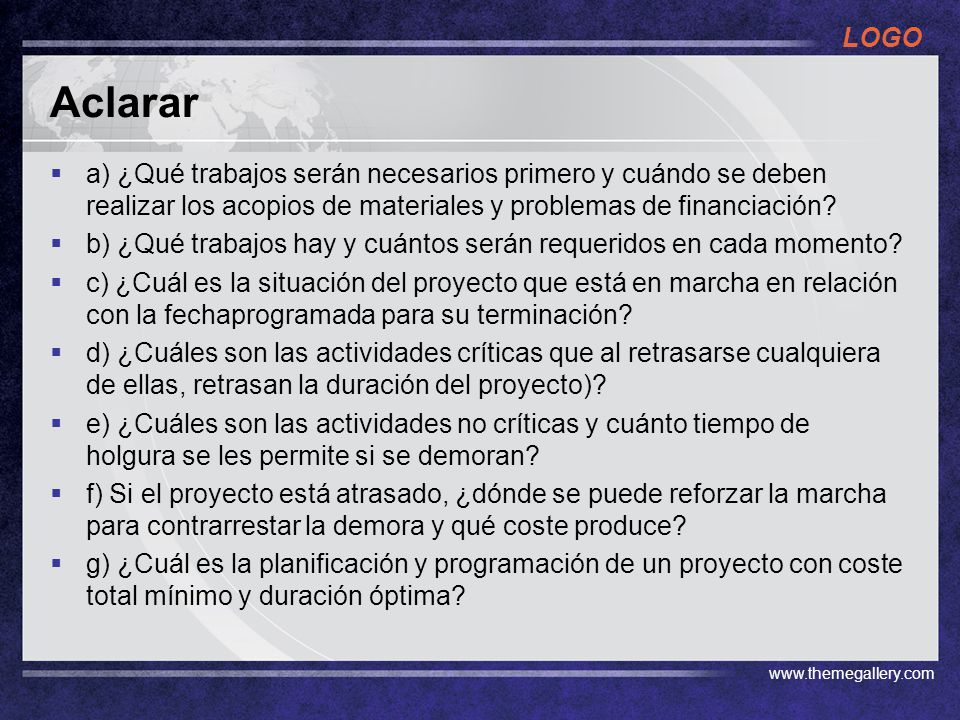

3 Aclarar a) ¿Qué trabajos serán necesarios primero y cuándo se deben realizar los acopios de materiales y problemas de financiación? b) ¿Qué trabajos hay y cuántos serán requeridos en cada momento? c) ¿Cuál es la situación del proyecto que está en marcha en relación con la fechaprogramada para su terminación? d) ¿Cuáles son las actividades críticas que al retrasarse cualquiera de ellas, retrasan la duración del proyecto)? e) ¿Cuáles son las actividades no críticas y cuánto tiempo de holgura se les permite si se demoran? f) Si el proyecto está atrasado, ¿dónde se puede reforzar la marcha para contrarrestar la demora y qué coste produce? g) ¿Cuál es la planificación y programación de un proyecto con coste total mínimo y duración óptima?

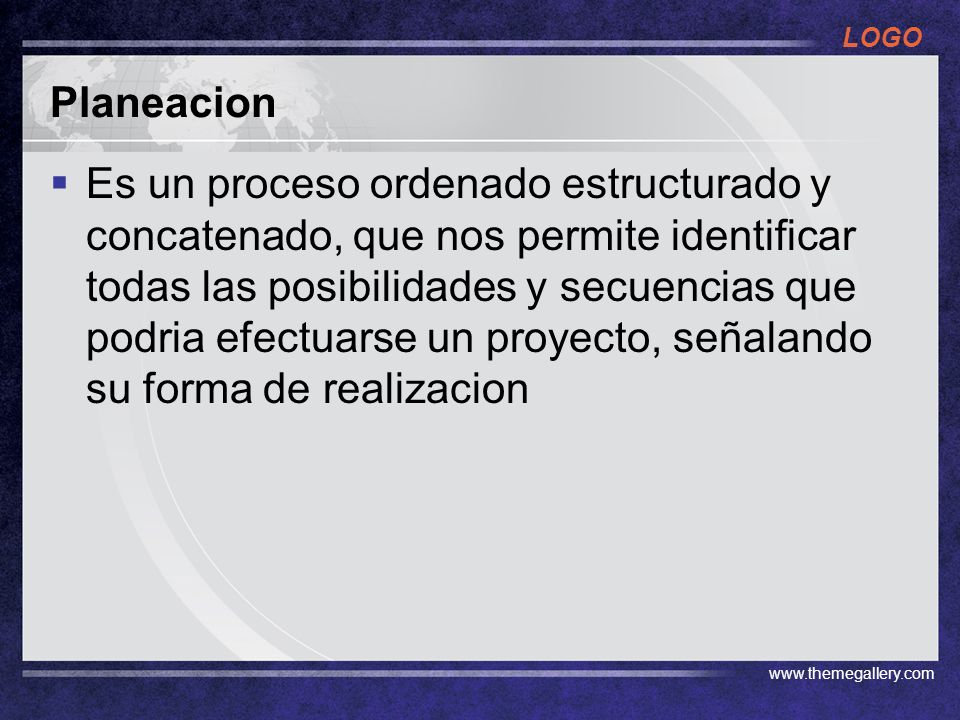

4 Planeacion Es un proceso ordenado estructurado y concatenado, que nos permite identificar todas las posibilidades y secuencias que podria efectuarse un proyecto, señalando su forma de realizacion

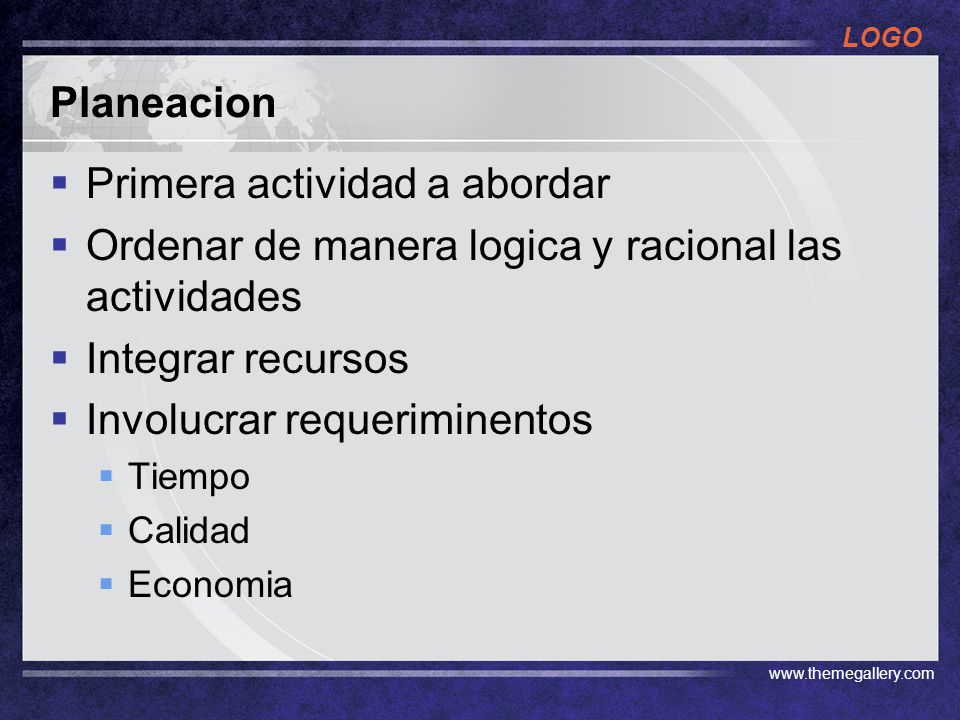

5 Primera actividad a abordar
Planeacion Primera actividad a abordar Ordenar de manera logica y racional las actividades Integrar recursos Involucrar requeriminentos Tiempo Calidad Economia

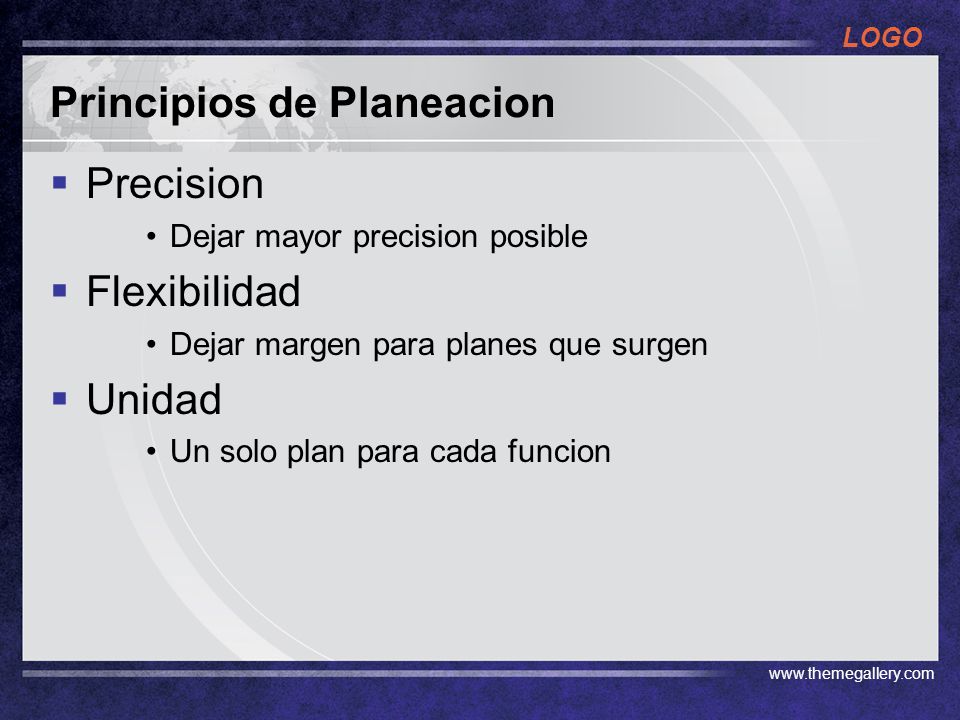

6 Principios de Planeacion
Precision Dejar mayor precision posible Flexibilidad Dejar margen para planes que surgen Unidad Un solo plan para cada funcion

7 Establecer un plan de actividades para realizar un proyecto
Programacion Establecer un plan de actividades para realizar un proyecto

8 Objetivo Determinar la duracion optima

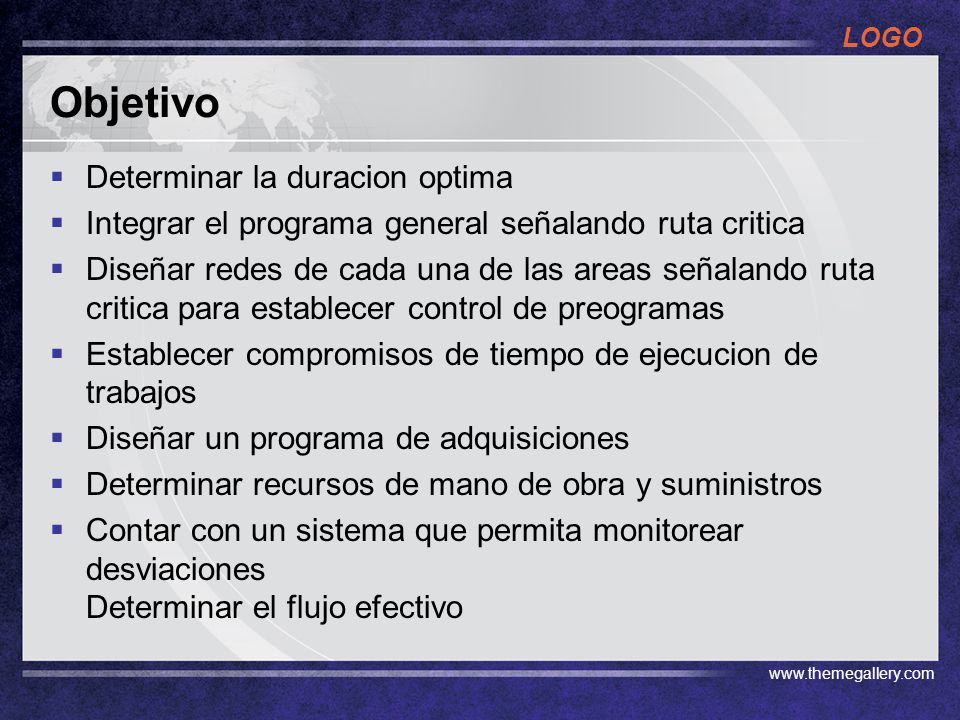

Integrar el programa general señalando ruta critica Diseñar redes de cada una de las areas señalando ruta critica para establecer control de preogramas Establecer compromisos de tiempo de ejecucion de trabajos Diseñar un programa de adquisiciones Determinar recursos de mano de obra y suministros Contar con un sistema que permita monitorear desviaciones Determinar el flujo efectivo

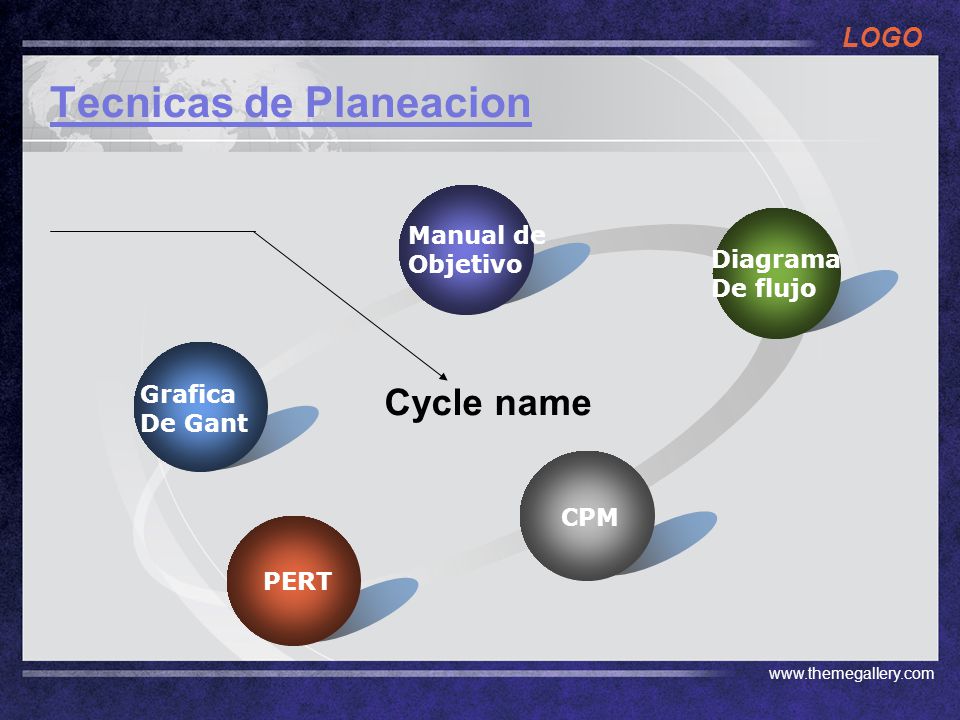

9 Tecnicas de Planeacion
Grafica De Gant Manual de Objetivo Diagrama De flujo CPM PERT Cycle name

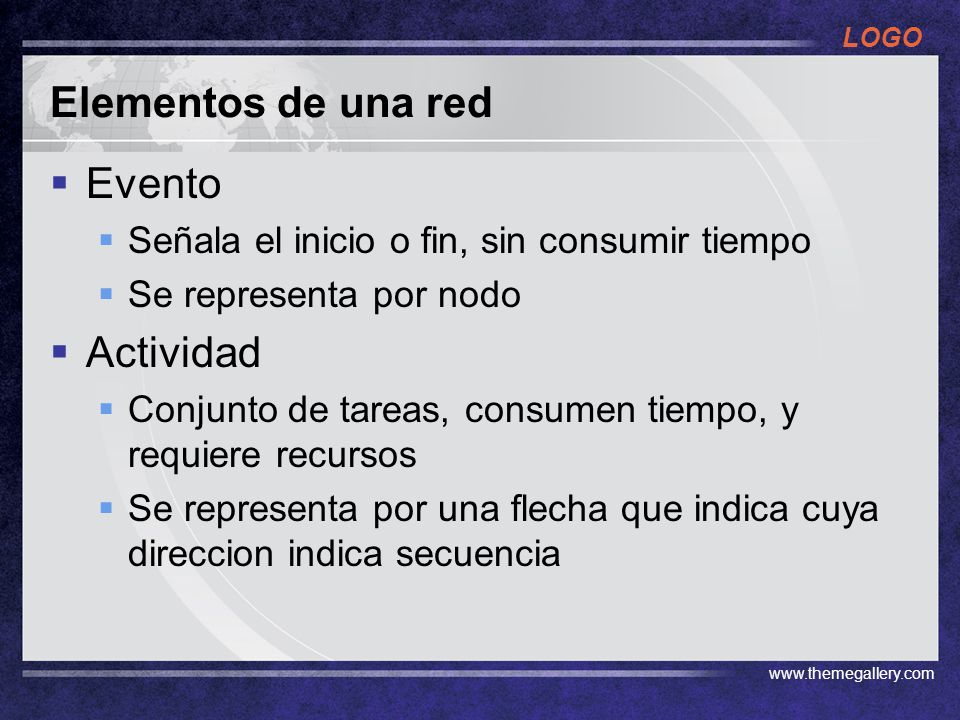

10 Elementos de una red Evento Actividad
Señala el inicio o fin, sin consumir tiempo Se representa por nodo Actividad Conjunto de tareas, consumen tiempo, y requiere recursos Se representa por una flecha que indica cuya direccion indica secuencia

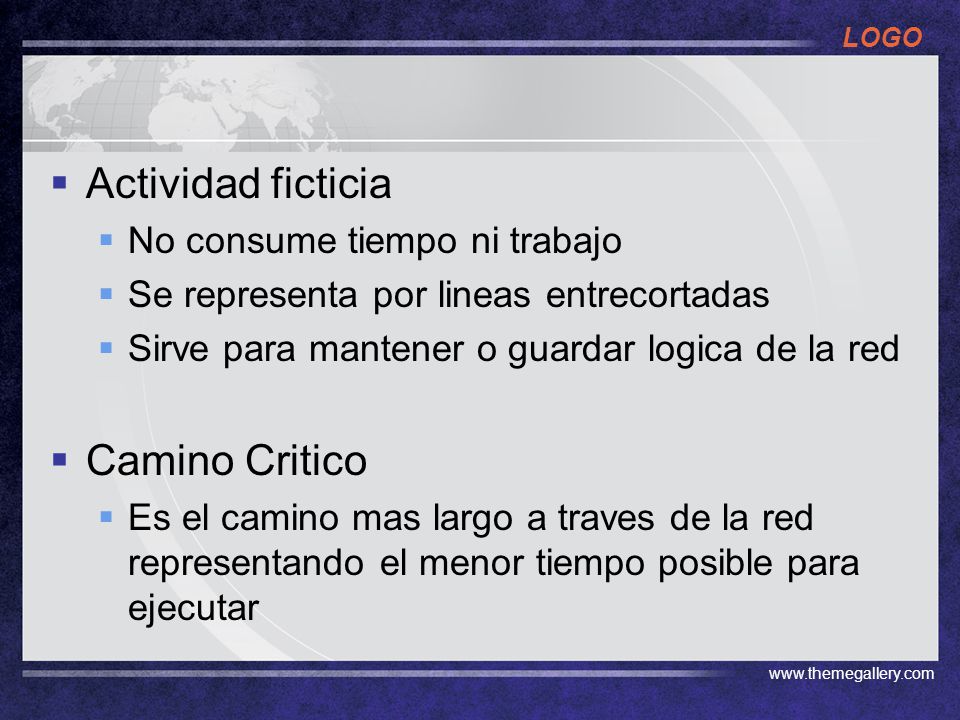

11 Actividad ficticia Camino Critico No consume tiempo ni trabajo
Se representa por lineas entrecortadas Sirve para mantener o guardar logica de la red Camino Critico Es el camino mas largo a traves de la red representando el menor tiempo posible para ejecutar

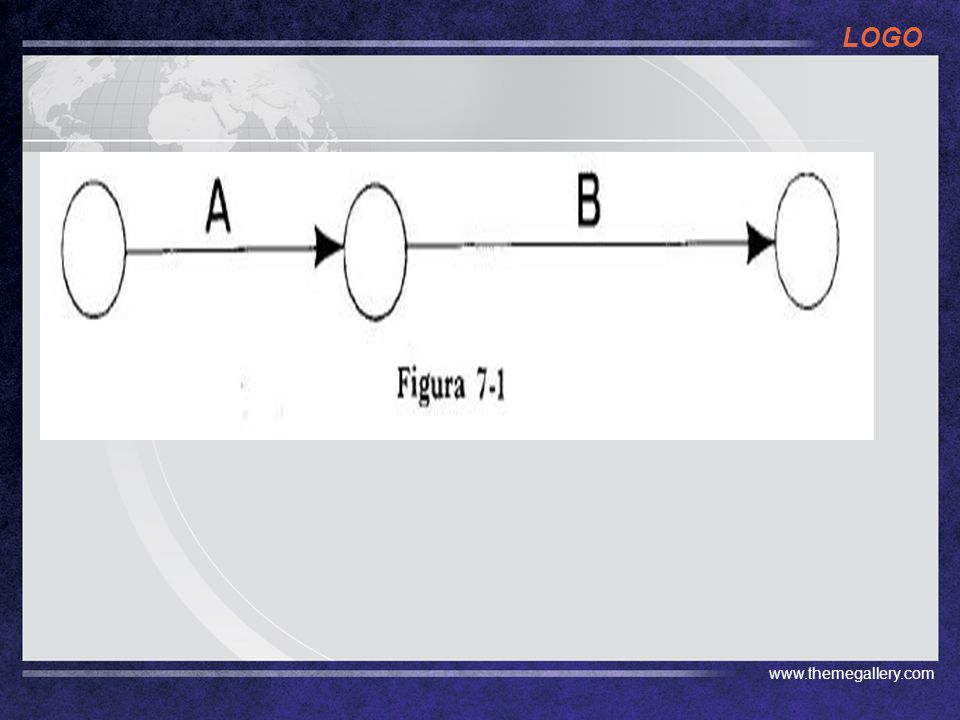

12

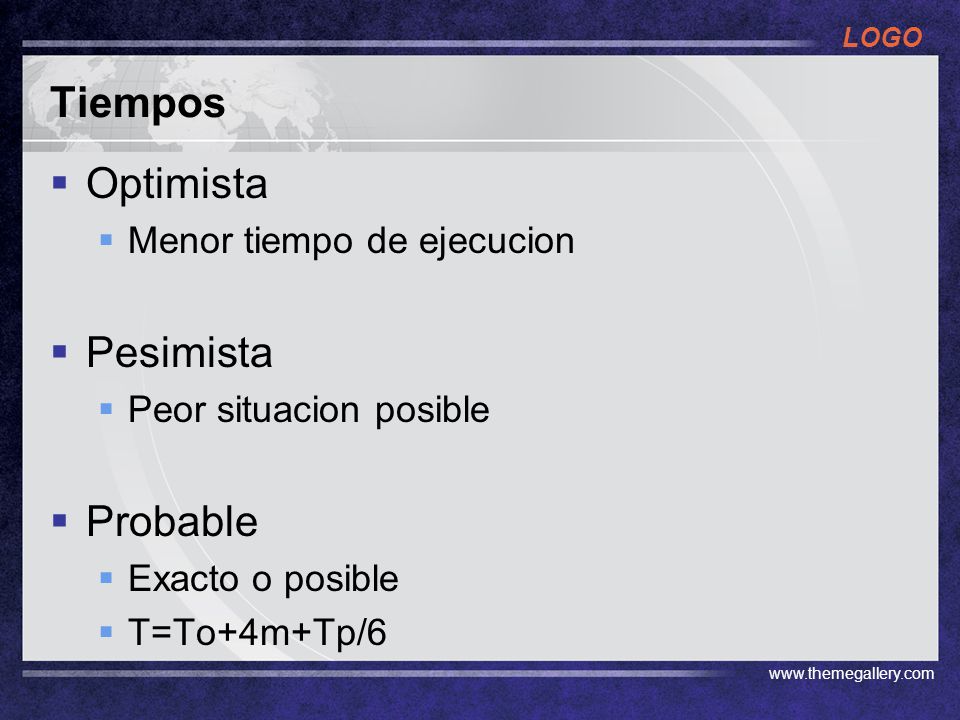

13 Tiempos Optimista Pesimista Probable Menor tiempo de ejecucion
Peor situacion posible Probable Exacto o posible T=To+4m+Tp/6

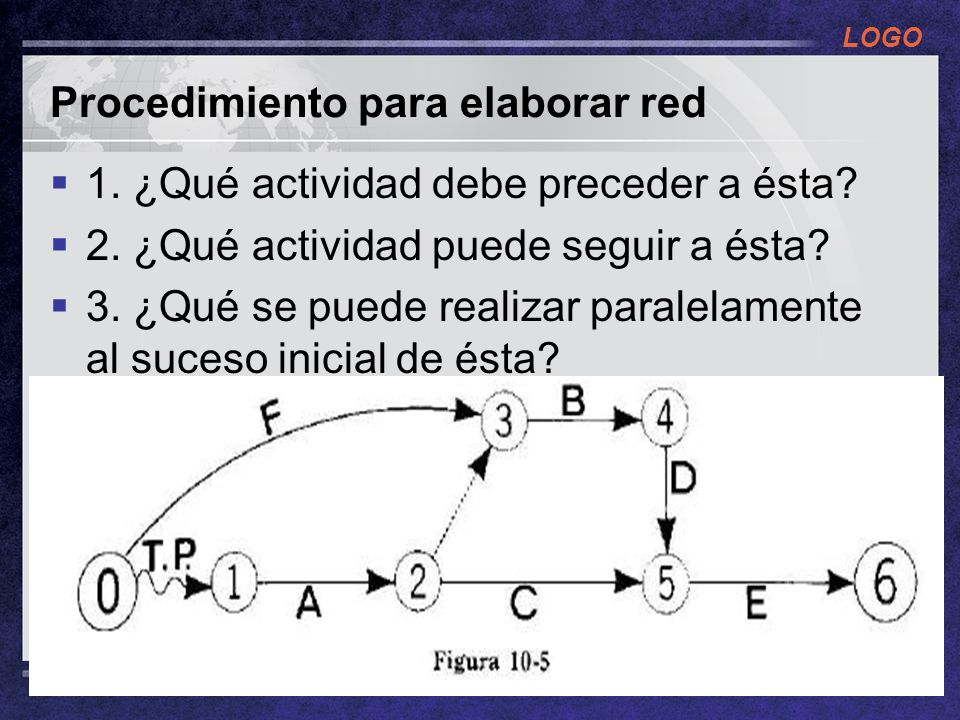

14 Procedimiento para elaborar red
1. ¿Qué actividad debe preceder a ésta? 2. ¿Qué actividad puede seguir a ésta? 3. ¿Qué se puede realizar paralelamente al suceso inicial de ésta?

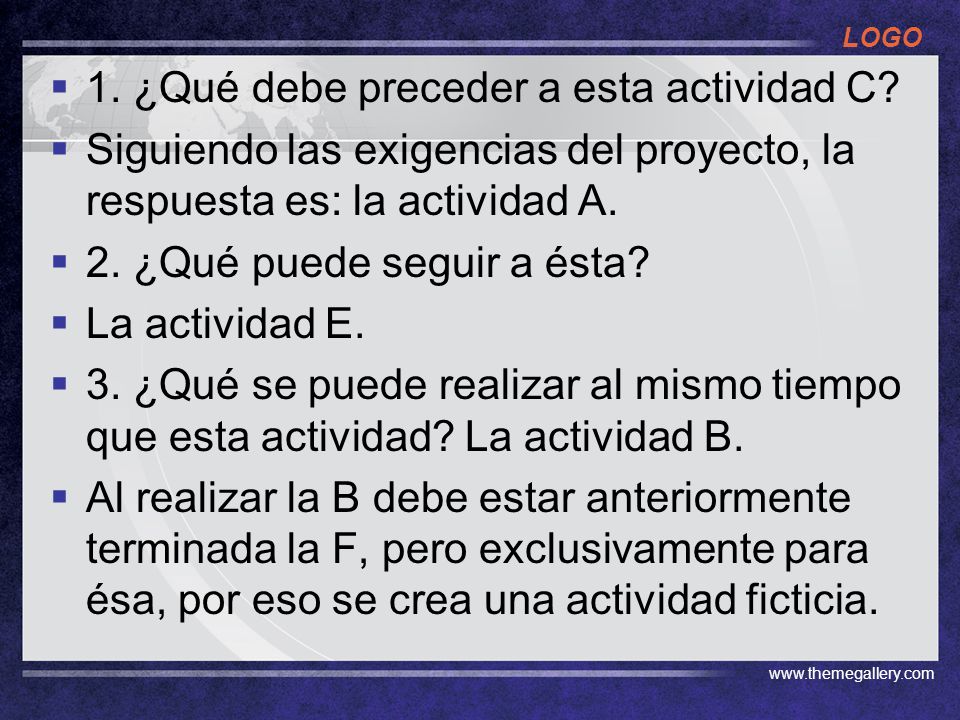

15 1. ¿Qué debe preceder a esta actividad C?
Siguiendo las exigencias del proyecto, la respuesta es: la actividad A. 2. ¿Qué puede seguir a ésta? La actividad E. 3. ¿Qué se puede realizar al mismo tiempo que esta actividad? La actividad B. Al realizar la B debe estar anteriormente terminada la F, pero exclusivamente para ésa, por eso se crea una actividad ficticia.

16 Tecnica de planeacion (PDF) Pagina 20
Ver Ejemplos Tecnica de planeacion (PDF) Pagina 20

17 Tiempo de preparación de ejecutarlos

Tiempo de preparación de ejecutarlos. En este tiempo, se realiza una serie de actividades restrictivas, por Ejemplo: petición de autorización, espera de la última decisión para el lanzamiento del proyecto, preparación de financiación, condiciones estacionales, etc. El tiempo de preparación se representa con una línea sinuosa ~~®con tiempo 0 de duración. Aplicándolo a nuestro ejemplo anterior será:

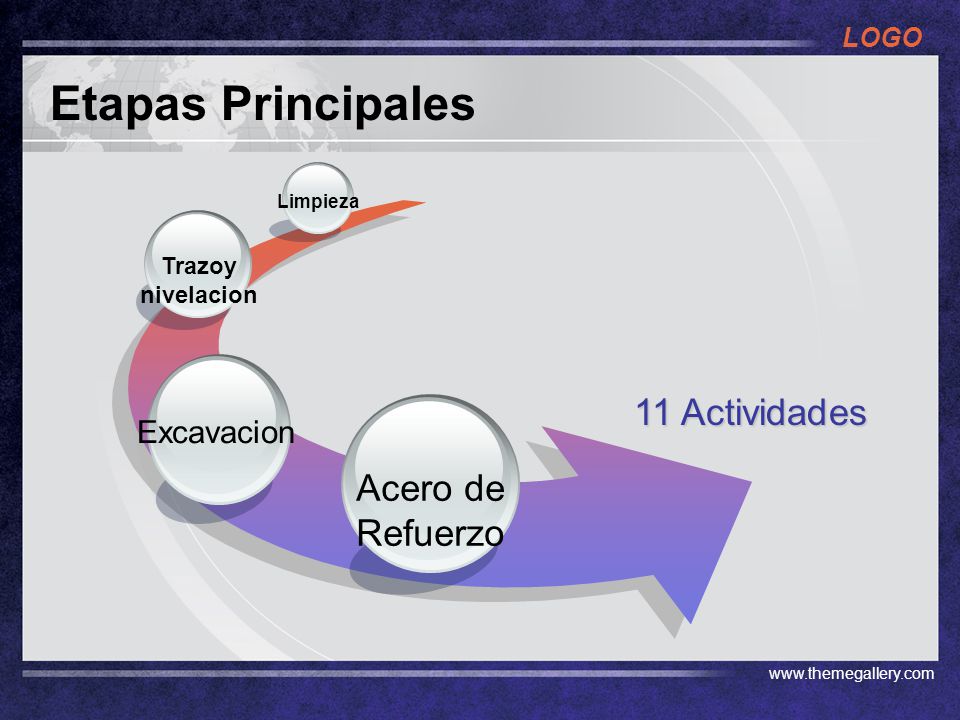

18 Etapas Principales 11 Actividades Acero de Refuerzo Excavacion Trazoy
Limpieza Trazoy nivelacion Excavacion 11 Actividades Acero de Refuerzo

19 Resumen programar Actividades Tiempo Ruta Critica Orden Costos
Recursos

20 Bibliografia www.erods.wordpress.com CPM
Administracion 6 (presente diapositiva) Tecnicas de planeacion Word y PDF Apuntes en clase

21 Gracias por la atencion !
