Auditorías de Plantas asociadas al Cargo por Confiabilidad

Presentaciones similares


Presentación del tema: "Auditorías de Plantas asociadas al Cargo por Confiabilidad"— Transcripción de la presentación:

1 Auditorías de Plantas asociadas al Cargo por Confiabilidad
Consejo Nacional de Operación 06 de Febrero de 2014

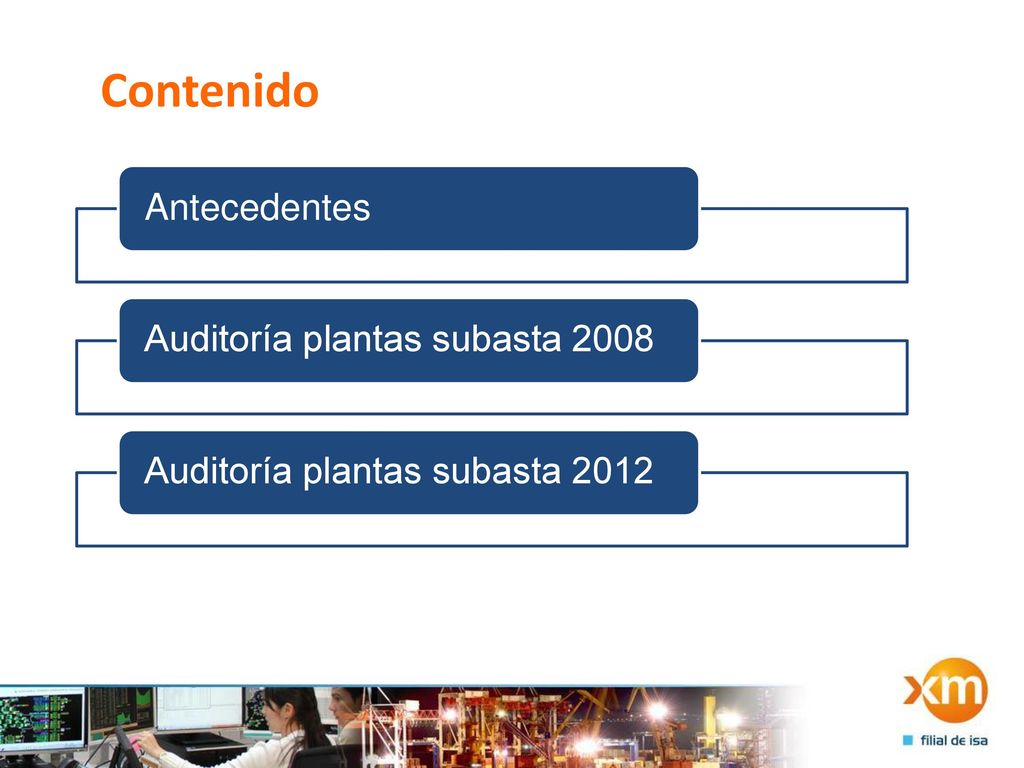

2 Contenido Antecedentes Auditoría plantas subasta 2008

3 Contenido Antecedentes Auditoría plantas subasta 2008

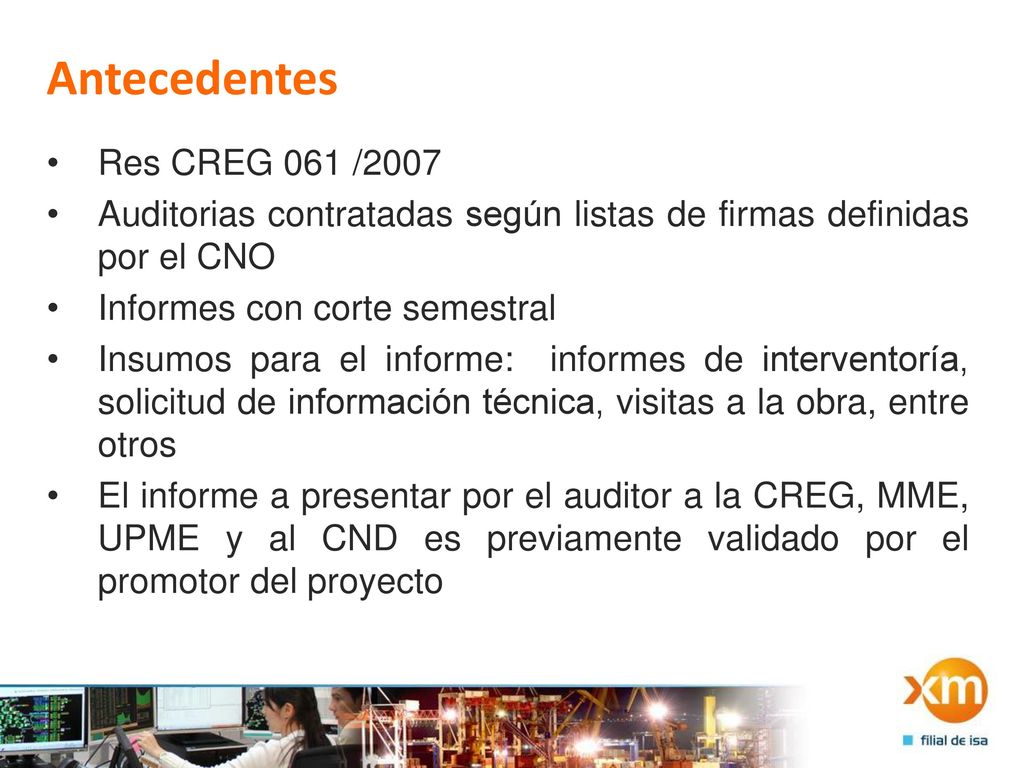

4 Antecedentes Res CREG 061 /2007
Auditorias contratadas según listas de firmas definidas por el CNO Informes con corte semestral Insumos para el informe: informes de interventoría, solicitud de información técnica, visitas a la obra, entre otros El informe a presentar por el auditor a la CREG, MME, UPME y al CND es previamente validado por el promotor del proyecto

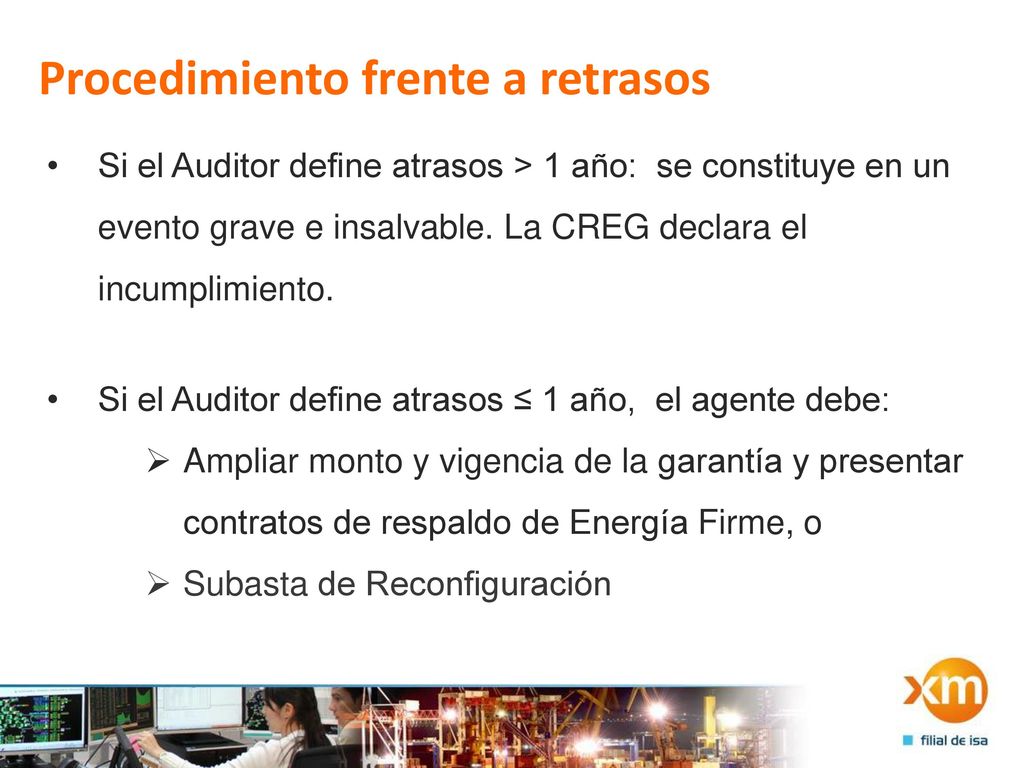

5 Procedimiento frente a retrasos
Si el Auditor define atrasos > 1 año: se constituye en un evento grave e insalvable. La CREG declara el incumplimiento. Si el Auditor define atrasos ≤ 1 año, el agente debe: Ampliar monto y vigencia de la garantía y presentar contratos de respaldo de Energía Firme, o Subasta de Reconfiguración

6 Contenido Antecedentes Auditoría plantas subasta 2008

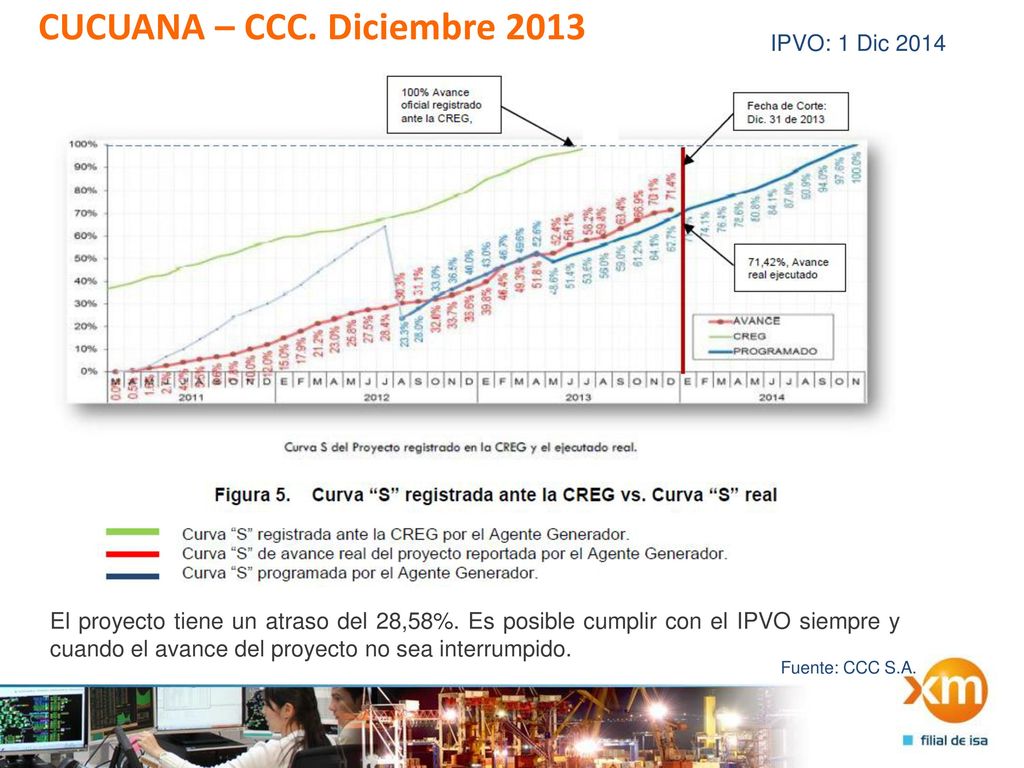

7 CUCUANA – CCC. Diciembre 2013
IPVO: 1 Dic 2014 El proyecto tiene un atraso del 28,58%. Es posible cumplir con el IPVO siempre y cuando el avance del proyecto no sea interrumpido. Fuente: CCC S.A.

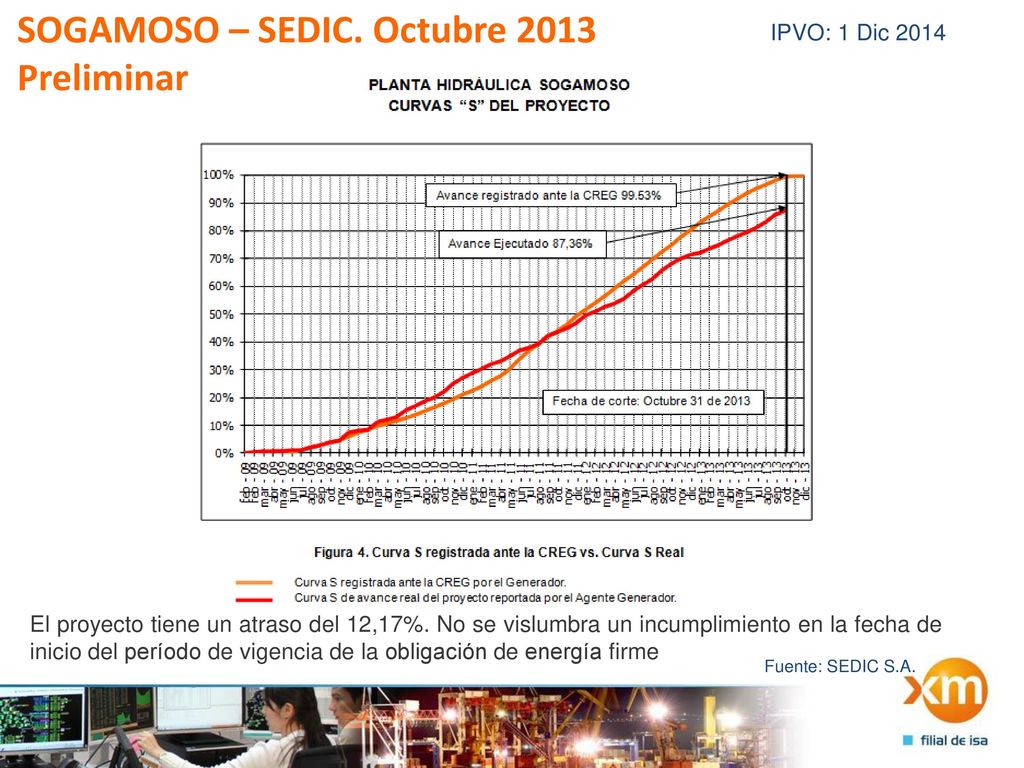

8 SOGAMOSO – SEDIC. Octubre 2013 Preliminar
IPVO: 1 Dic 2014 El proyecto tiene un atraso del 12,17%. No se vislumbra un incumplimiento en la fecha de inicio del período de vigencia de la obligación de energía firme Fuente: SEDIC S.A.

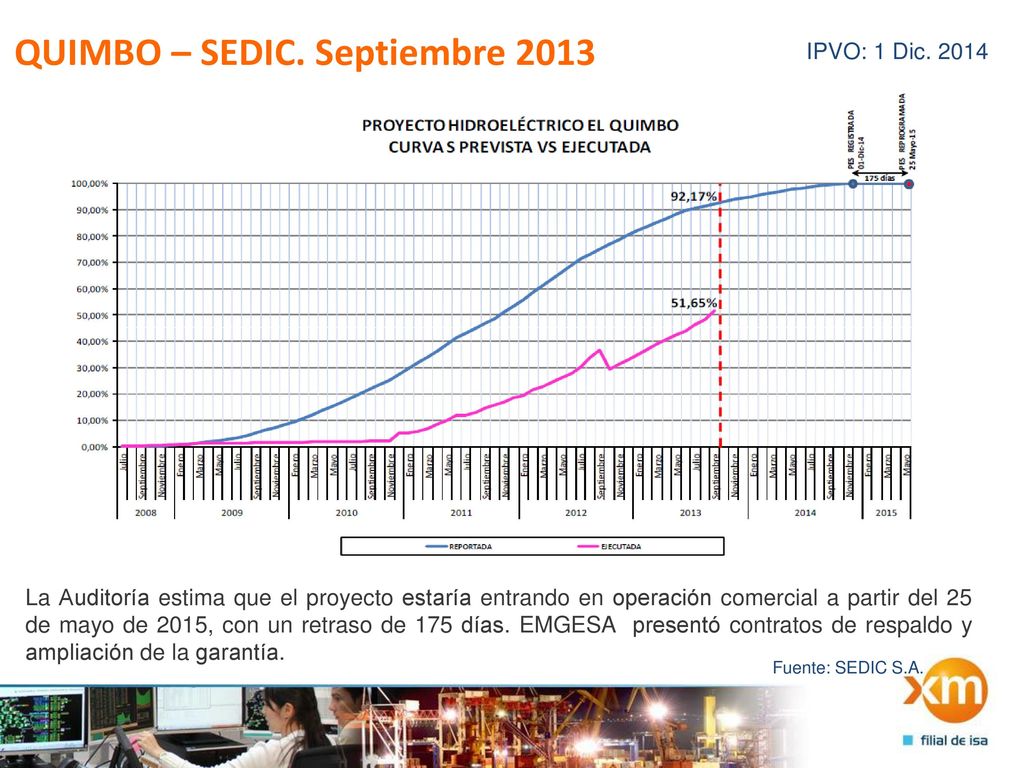

9 QUIMBO – SEDIC. Septiembre 2013
IPVO: 1 Dic. 2014 La Auditoría estima que el proyecto estaría entrando en operación comercial a partir del 25 de mayo de 2015, con un retraso de 175 días. EMGESA presentó contratos de respaldo y ampliación de la garantía. Fuente: SEDIC S.A.

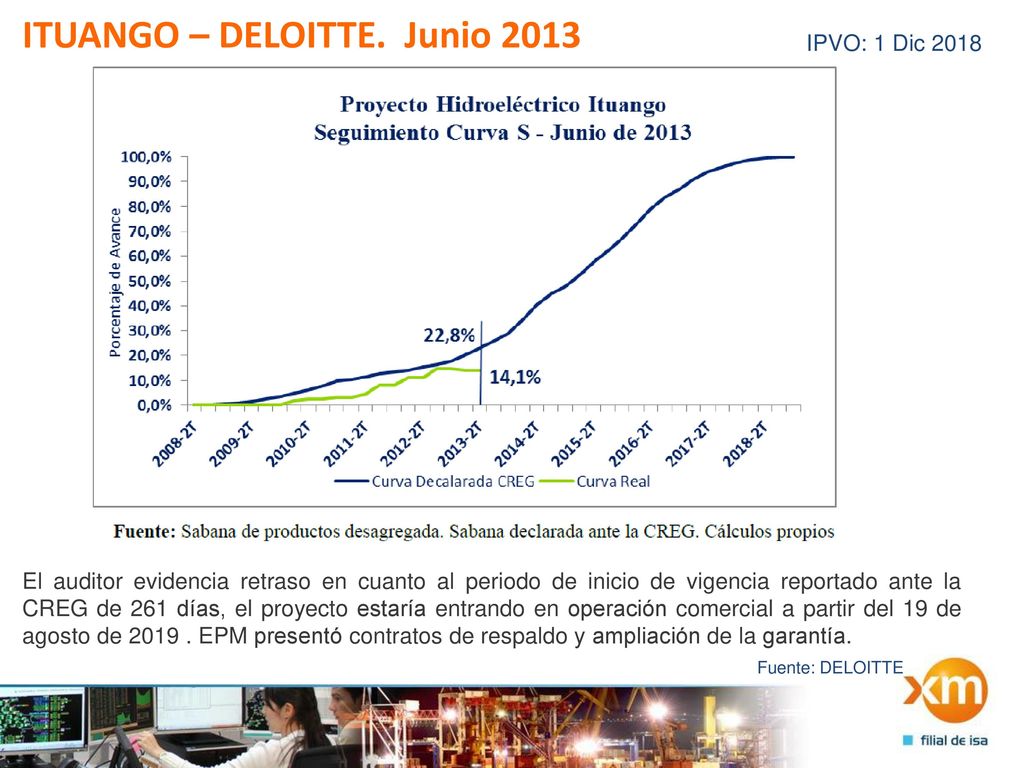

10 ITUANGO – DELOITTE. Junio 2013
IPVO: 1 Dic 2018 El auditor evidencia retraso en cuanto al periodo de inicio de vigencia reportado ante la CREG de 261 días, el proyecto estaría entrando en operación comercial a partir del 19 de agosto de EPM presentó contratos de respaldo y ampliación de la garantía. Fuente: DELOITTE

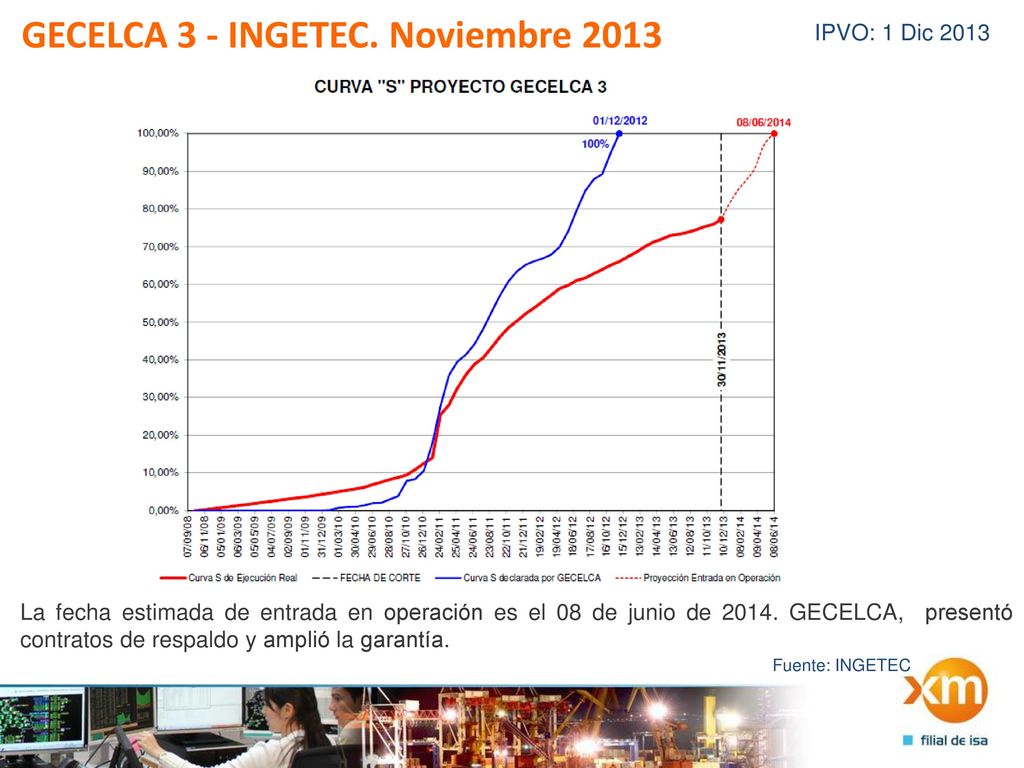

11 GECELCA 3 - INGETEC. Noviembre 2013
IPVO: 1 Dic 2013 La fecha estimada de entrada en operación es el 08 de junio de GECELCA, presentó contratos de respaldo y amplió la garantía. Fuente: INGETEC

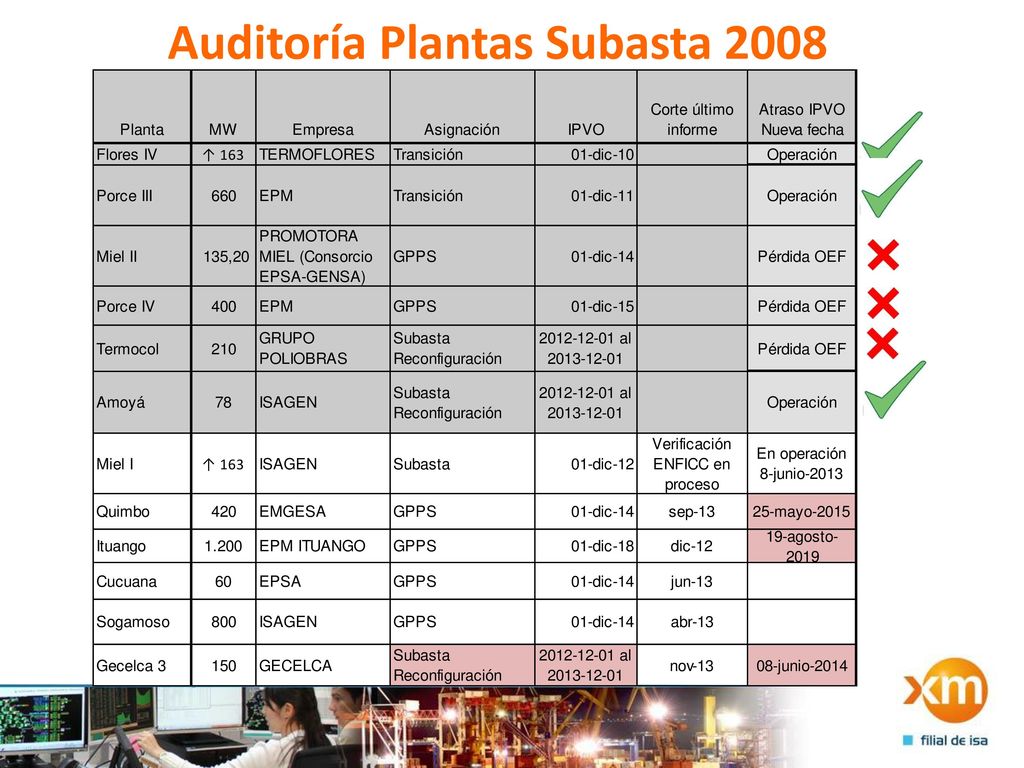

12 Auditoría Plantas Subasta 2008

13 Contenido Antecedentes Auditoría plantas subasta 2008

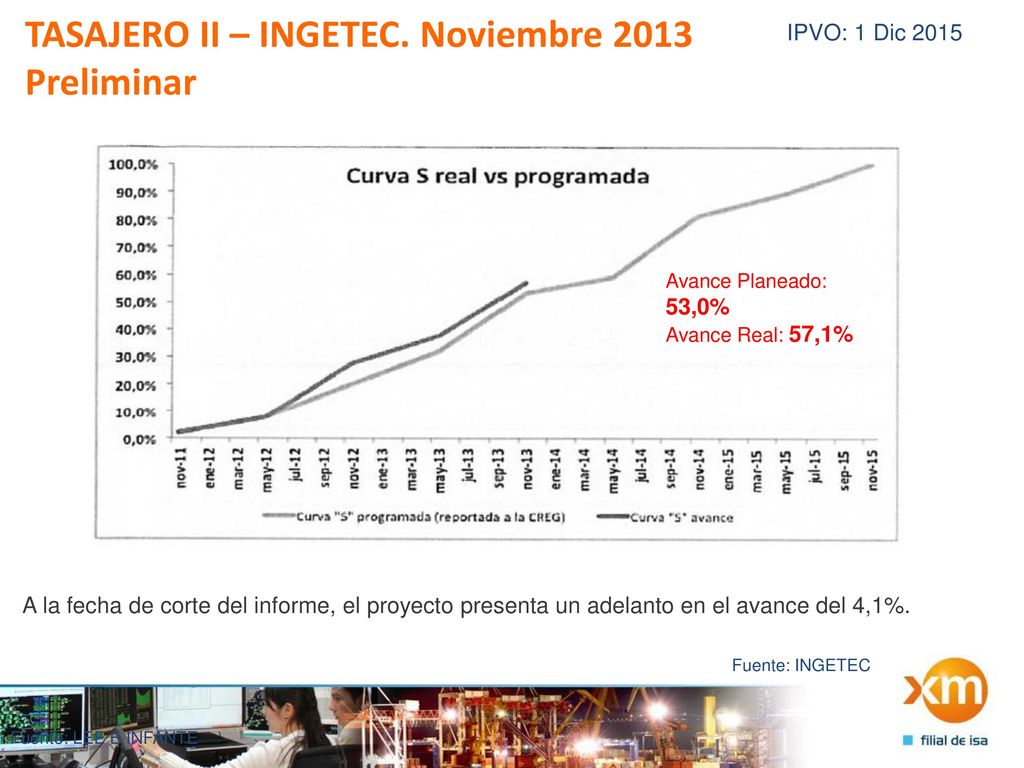

14 TASAJERO II – INGETEC. Noviembre 2013 Preliminar
IPVO: 1 Dic 2015 Avance Planeado: 53,0% Avance Real: 57,1% A la fecha de corte del informe, el proyecto presenta un adelanto en el avance del 4,1%. Fuente: INGETEC Fuente: LEE E INFANTE

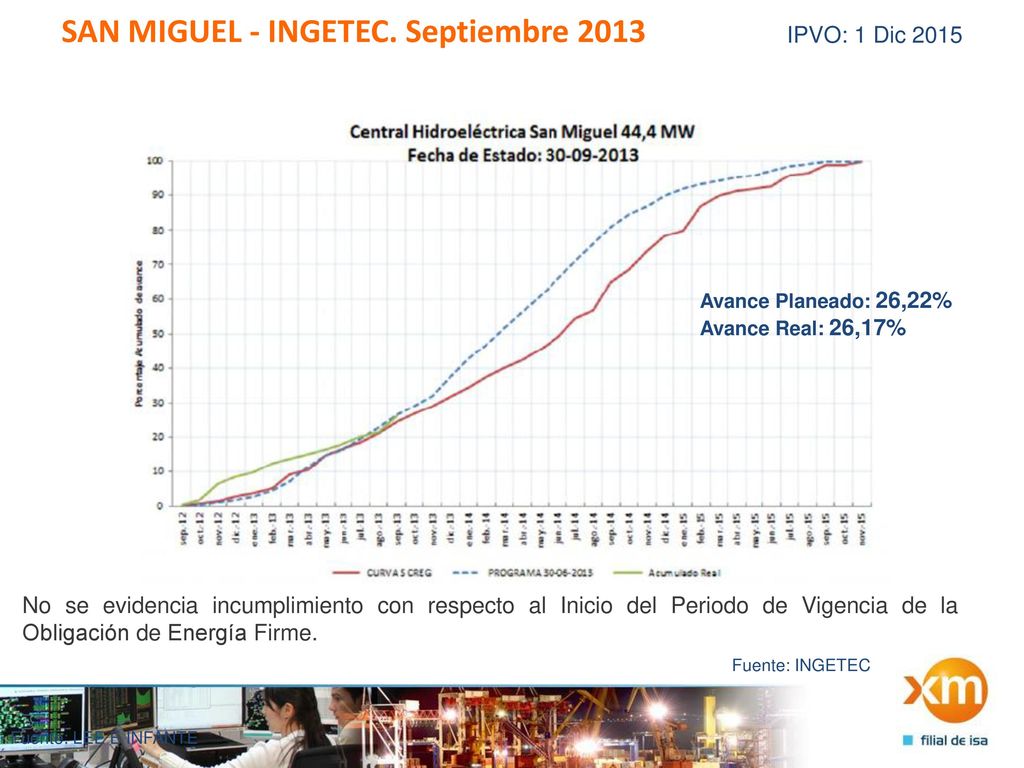

15 SAN MIGUEL - INGETEC. Septiembre 2013
IPVO: 1 Dic 2015 Avance Planeado: 26,22% Avance Real: 26,17% No se evidencia incumplimiento con respecto al Inicio del Periodo de Vigencia de la Obligación de Energía Firme. Fuente: INGETEC Fuente: LEE E INFANTE

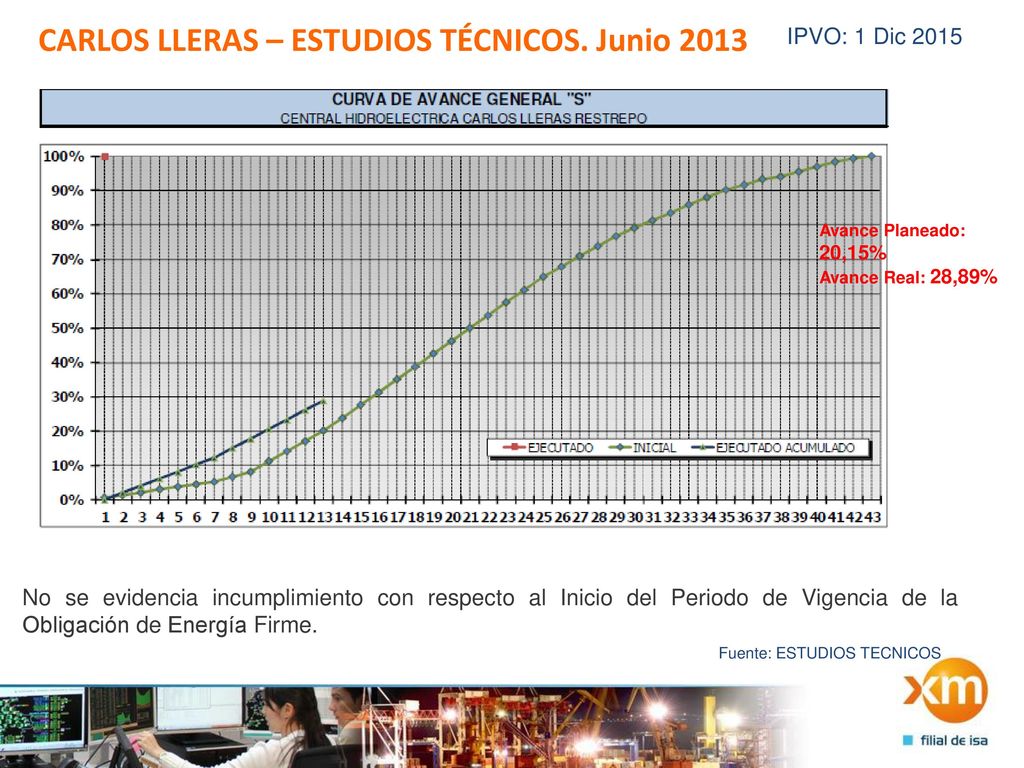

16 CARLOS LLERAS – ESTUDIOS TÉCNICOS. Junio 2013
IPVO: 1 Dic 2015 Avance Planeado: 20,15% Avance Real: 28,89% No se evidencia incumplimiento con respecto al Inicio del Periodo de Vigencia de la Obligación de Energía Firme. Fuente: ESTUDIOS TECNICOS

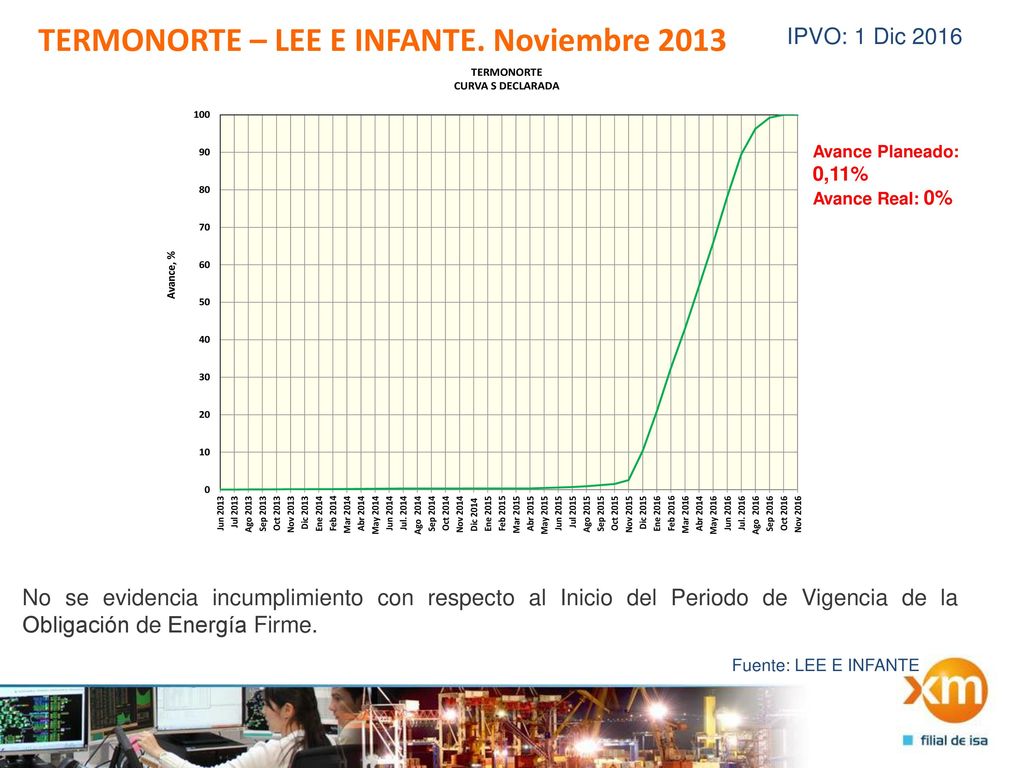

17 TERMONORTE – LEE E INFANTE. Noviembre 2013
IPVO: 1 Dic 2016 Avance Planeado: 0,11% Avance Real: 0% No se evidencia incumplimiento con respecto al Inicio del Periodo de Vigencia de la Obligación de Energía Firme. Fuente: LEE E INFANTE

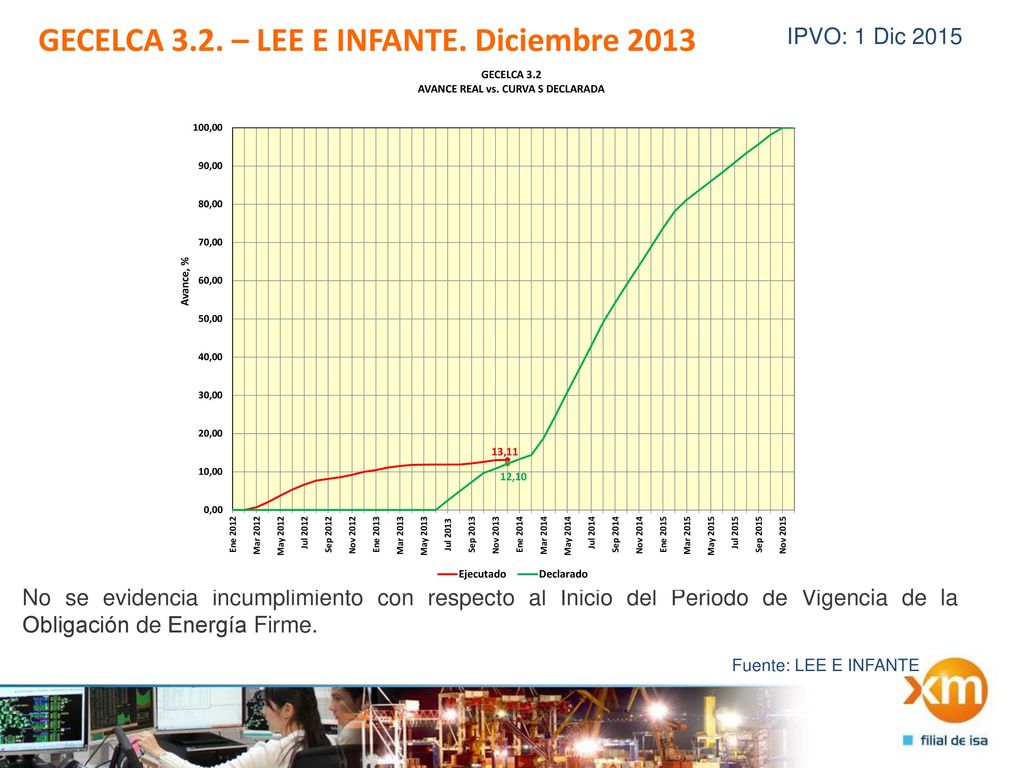

18 GECELCA 3.2. – LEE E INFANTE. Diciembre 2013
IPVO: 1 Dic 2015 No se evidencia incumplimiento con respecto al Inicio del Periodo de Vigencia de la Obligación de Energía Firme. Fuente: LEE E INFANTE

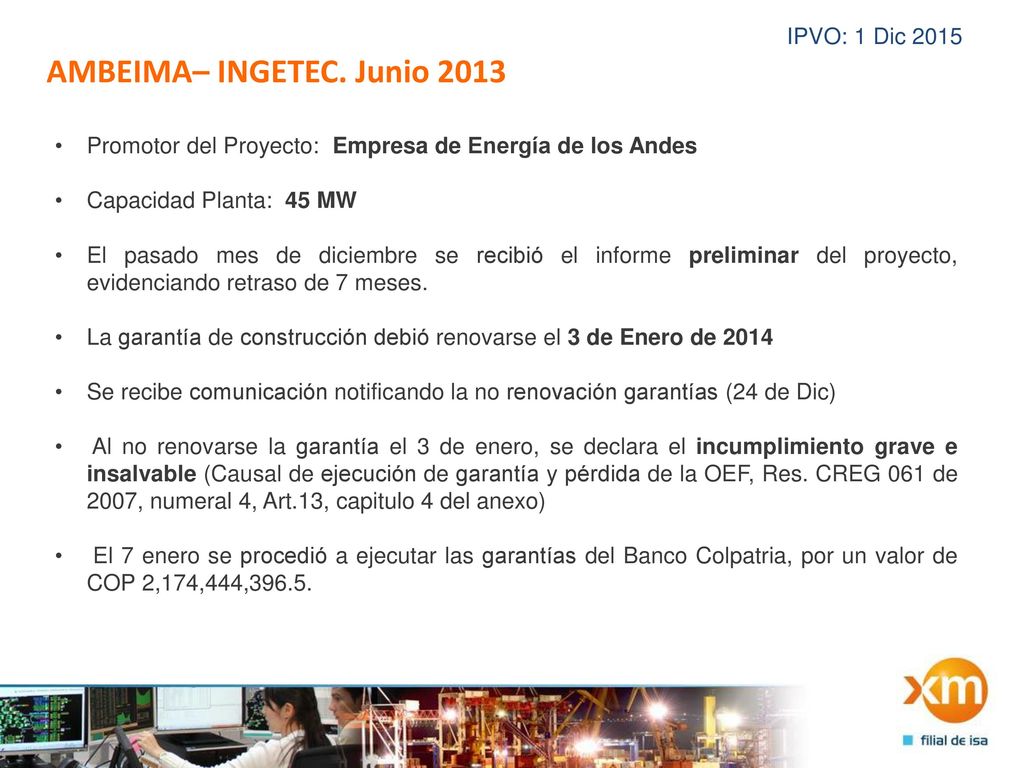

19 AMBEIMA– INGETEC. Junio 2013
IPVO: 1 Dic 2015 AMBEIMA– INGETEC. Junio 2013 Promotor del Proyecto: Empresa de Energía de los Andes Capacidad Planta: 45 MW El pasado mes de diciembre se recibió el informe preliminar del proyecto, evidenciando retraso de 7 meses. La garantía de construcción debió renovarse el 3 de Enero de 2014 Se recibe comunicación notificando la no renovación garantías (24 de Dic) Al no renovarse la garantía el 3 de enero, se declara el incumplimiento grave e insalvable (Causal de ejecución de garantía y pérdida de la OEF, Res. CREG 061 de 2007, numeral 4, Art.13, capitulo 4 del anexo) El 7 enero se procedió a ejecutar las garantías del Banco Colpatria, por un valor de COP 2,174,444,396.5.

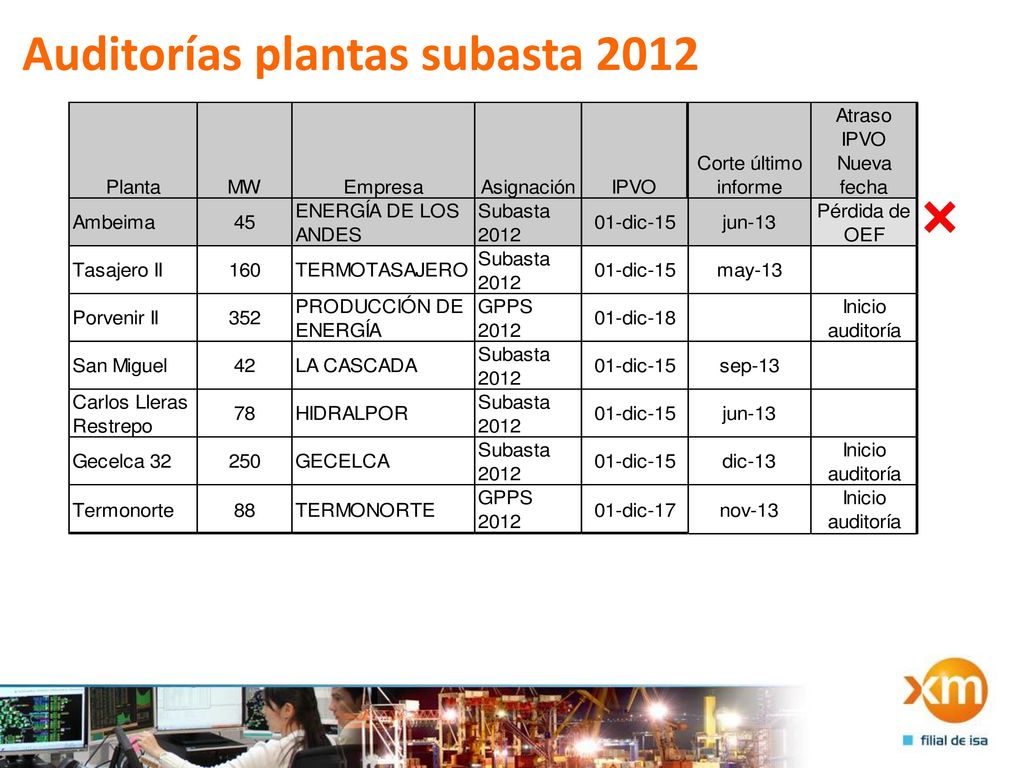

20 Auditorías plantas subasta 2012

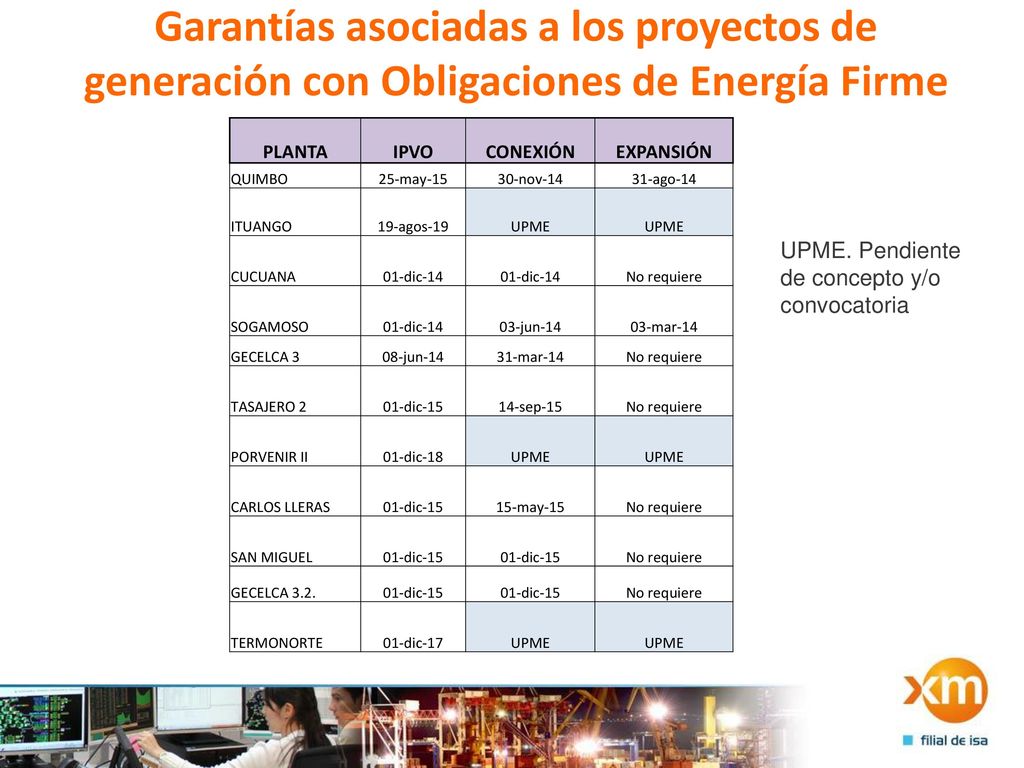

21 Garantías asociadas a los proyectos de generación con Obligaciones de Energía Firme
PLANTA IPVO CONEXIÓN EXPANSIÓN QUIMBO 25-may-15 30-nov-14 31-ago-14 ITUANGO 19-agos-19 UPME CUCUANA 01-dic-14 No requiere SOGAMOSO 03-jun-14 03-mar-14 GECELCA 3 08-jun-14 31-mar-14 TASAJERO 2 01-dic-15 14-sep-15 PORVENIR II 01-dic-18 CARLOS LLERAS 15-may-15 SAN MIGUEL GECELCA 3.2. TERMONORTE 01-dic-17 UPME. Pendiente de concepto y/o convocatoria

22 2014
