Auditorías de Plantas asociadas al Cargo por Confiabilidad

Presentaciones similares


Presentación del tema: "Auditorías de Plantas asociadas al Cargo por Confiabilidad"— Transcripción de la presentación:

1 Auditorías de Plantas asociadas al Cargo por Confiabilidad
Consejo Nacional de Operación 7 Marzo de 2013

2 Contenido Antecedentes Auditoría plantas subasta 2008

3 Contenido Antecedentes Auditoría plantas subasta 2008

4 Antecedentes Res CREG 061 /2007
Auditorias contratadas según listas de firmas definidas por el CNO Informes con corte semestral Insumos para el informe: informes de interventoría, solicitud de información técnica, visitas a la obra El informe a presentar por el auditor a la CREG, MME, UPME es previamente validado por el agente generador

5 Procedimiento frente a retrasos
Si el Auditor define atrasos > 1 año: se constituye en un evento grave e insalvable. La CREG declara el incumplimiento. Si el Auditor define atrasos ≤ 1 año, el agente debe: - Ampliar monto y vigencia de la garantía Presentar contratos de respaldo de Energía Firme Subasta de Reconfiguración

6 Subasta de reconfiguración Jul-2012

7 Subasta de reconfiguración Nov-2012

8 Contenido Antecedentes Auditoría plantas subasta 2008

9 Auditoría Plantas Subasta 2008

10 INFORME MIEL I – SEDIC. Febrero 2013
IPVO: 1 Dic 2012 El proyecto se encuentra terminado en su totalidad (100%) desde el 25 de marzo de Pendiente trámites ANLA. Estimación entrada operación 31 de mayo de 2013. Presentó ampliación de la garantía y contratos de respaldo. Fuente: SEDIC

11 INFORME MIEL I – SEDIC. Febrero 2013
IPVO: 1 Dic 2012 TRÁMITES ISAGEN - ANLA Notificado ISAGEN el 26 de noviembre de 2012 de la Resolución 0901 del 01 de noviembre de 2012, mediante la cual la ANLA determinó que no se han cumplido las condiciones para el levantamiento de la medida preventiva establecida en el artículo 2º de la Resolución 300 de 29 de diciembre de 2011, y en consecuencia se mantiene vigente la restricción para iniciar la operación del proyecto trasvase del Rio Manso. El 22 de enero de 2013, ISAGEN dió respuesta a cada uno de los puntos de la comunicación recibida de la ANLA y se solicitó nuevamente levantar la medida preventiva de suspensión de inicio de operaciones al Proyecto Trasvase del Río Manso a la Central Miel I, teniendo en cuenta los argumentos dados por ISAGEN en las diferentes comunicaciones e información remitida a la ANLA, a fin de que se actúe no sólo de conformidad con los principios de razonabilidad, proporcionalidad y debido proceso, sino ciñéndose a la normatividad ambiental vigente. Fuente: SEDIC

12 Preliminar a Noviembre 2012
INFORME AMOYÁ – HMV. Preliminar a Noviembre 2012 IPVO: 1 Dic 2013 Con respecto a la nueva fecha de IPVO, no se evidencia que no pueda cumplir Fuente: HMV Fuente: HMV

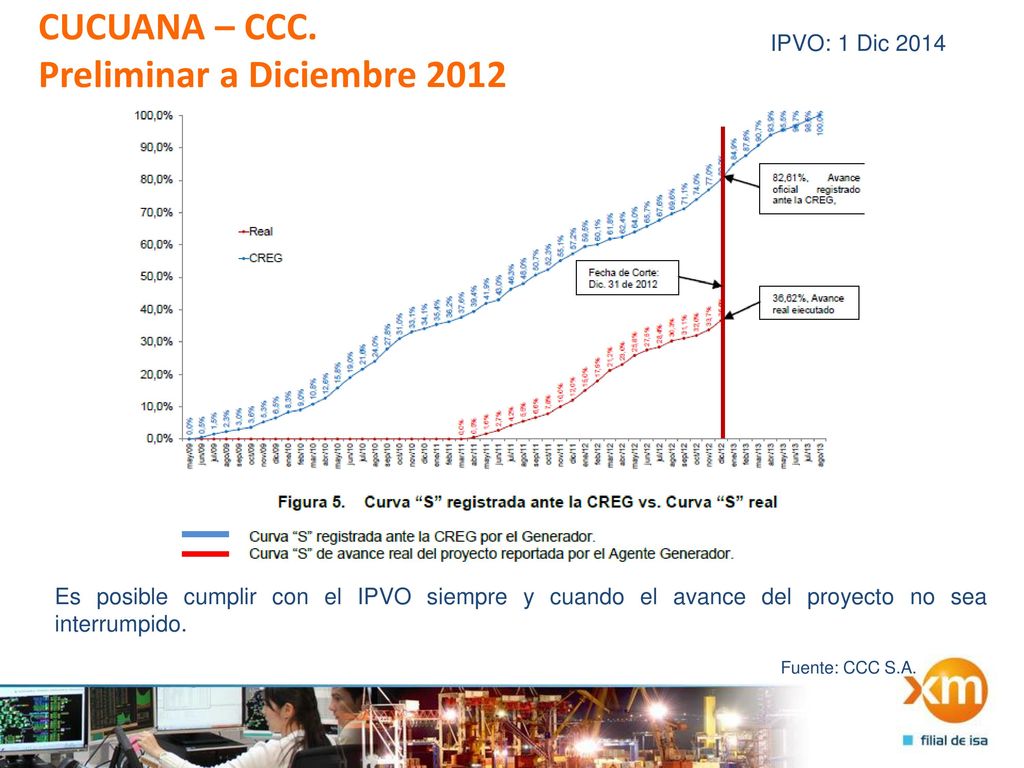

13 Preliminar a Diciembre 2012
CUCUANA – CCC. Preliminar a Diciembre 2012 IPVO: 1 Dic 2014 Es posible cumplir con el IPVO siempre y cuando el avance del proyecto no sea interrumpido. Fuente: CCC S.A.

14 SOGAMOSO – SEDIC. Octubre 2012
IPVO: 1 Dic 2014 Es conveniente intensificar las actividades atrasadas, pero hoy no se vislumbra un incumplimiento a la fecha de Inicio del Periodo de Vigencia de la Obligación de Energía Firme.. Fuente: SEDIC S.A.

15 QUIMBO – SEDIC. Septiembre 2012
IPVO: 1 Dic. 2014 La Auditoría estima que el proyecto Hidroeléctrico El Quimbo estaría entrando en operación comercial a partir del 01 de febrero de 2015, con un retraso de 62 días calendario. Presentó ampliación de la garantía y contratos de respaldo. Fuente: SEDIC S.A.

16 ITUANGO – DELOITTE. Junio 2012
IPVO: 1 Dic 2018 No hay evidencia que permita concluir retraso en el periodo de inicio de vigencia reportado ante la CREG a la fecha de la auditoría Fuente: DELOITTE

17 ITUANGO – DELOITTE. Avance Diciembre 2012
IPVO: 1 Dic 2018 Deloitte entrega el 25 de enero de 2013 el informe final con corte al 30 de Junio de 2012 Acuerdo entre Epm Ituango y Deloitte sobre la línea base de seguimiento al proyecto Epm Ituango entregará el 12 de marzo de 2013 la información requerida por el auditor para el informe con corte 31 de diciembre de 2012 Fuente: SEDIC

18 GECELCA 3 - INGETEC. Preliminar a Nov. 2012
IPVO: 1 Dic 2013 La fecha de finalización estimada para el proyecto GECELCA 3 es el 12 de noviembre de 2013. Fuente: INGETEC

19 TERMOCOL – LEE E INFANTE. Septiembre 2012
IPVO: 1 Dic 2013 Con la nueva fecha de puesta en operación comercial de la planta Termocol no se evidencia incumplimiento. Conexión a 220 kV asociada es el 31 de agosto de 2013. Fuente: LEE E INFANTE Fuente: LEE E INFANTE

20 Contenido Antecedentes Auditoría plantas subasta 2008

21 Auditorías plantas subasta 2012 en proceso

22 Auditoría plantas subasta 2012 pendientes

23 TASAJERO II – INGETEC. Preliminar Nov. 2012
IPVO: 1 Dic 2015 La fecha estimada para la finalización del proyecto es el 01 de noviembre de 2015, fecha anterior al inicio del periodo de vigencia de la Obligación de Energía. Fuente: INGETEC Fuente: LEE E INFANTE
