1 PROYECTO CONDUCCIÓN A. P
PROYECTO CONDUCCIÓN A.P. PERALILLO (LIMÁHUIDA) – ILLAPEL DE ABRIL DE 2015

2 DESCRIPCIÓN GENERAL DEL PROYECTO

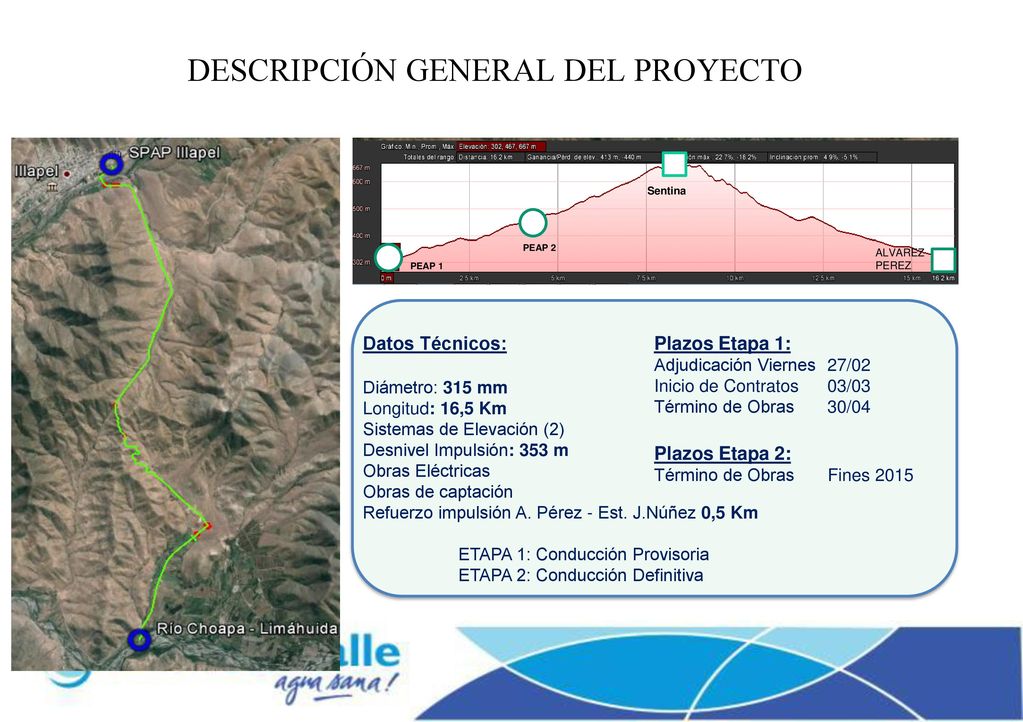

Sentina PEAP 2 ALVAREZ PEREZ PEAP 1 Datos Técnicos: Diámetro: 315 mm Longitud: 16,5 Km Sistemas de Elevación (2) Desnivel Impulsión: 353 m Obras Eléctricas Obras de captación Refuerzo impulsión A. Pérez - Est. J.Núñez 0,5 Km ETAPA 1: Conducción Provisoria ETAPA 2: Conducción Definitiva Plazos Etapa 1: Adjudicación Viernes 27/02 Inicio de Contratos 03/03 Término de Obras 30/04 Plazos Etapa 2: Término de Obras Fines 2015

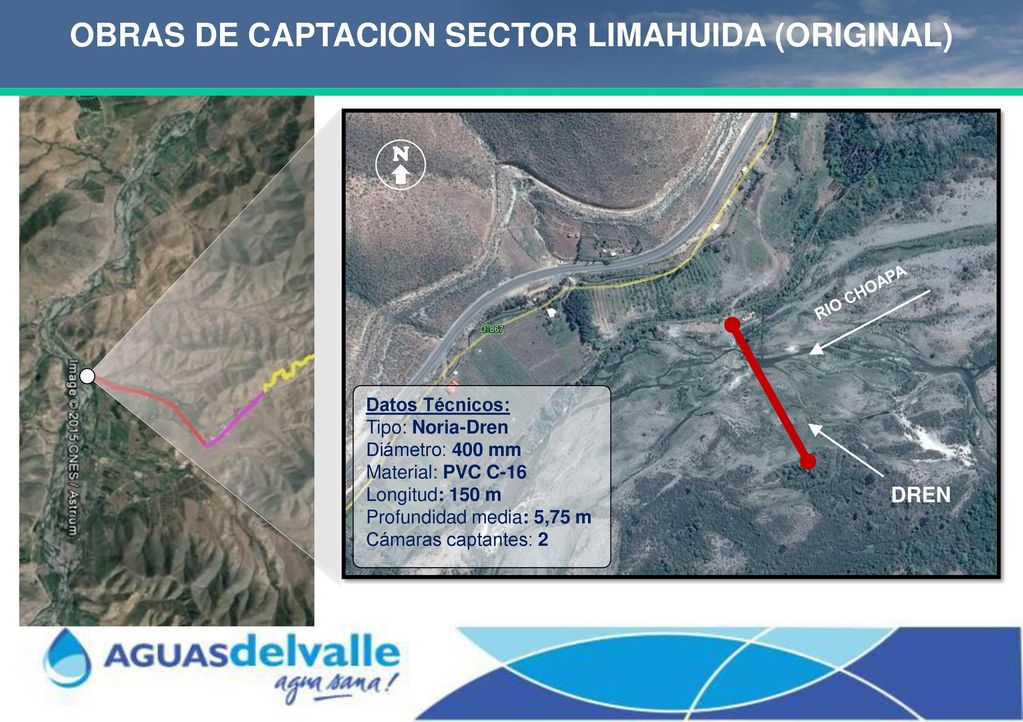

3 OBRAS DE CAPTACION SECTOR LIMAHUIDA (ORIGINAL)
RIO CHOAPA Datos Técnicos: Tipo: Noria-Dren Diámetro: 400 mm Material: PVC C-16 Longitud: 150 m Profundidad media: 5,75 m Cámaras captantes: 2 DREN

4 OBRAS DE CAPTACION SECTOR LIMAHUIDA

TOMA DE AGUA ADUCCIÓN HDPE PN6 D=355mm CÁMARA EQUIPO ELEVACIÓN

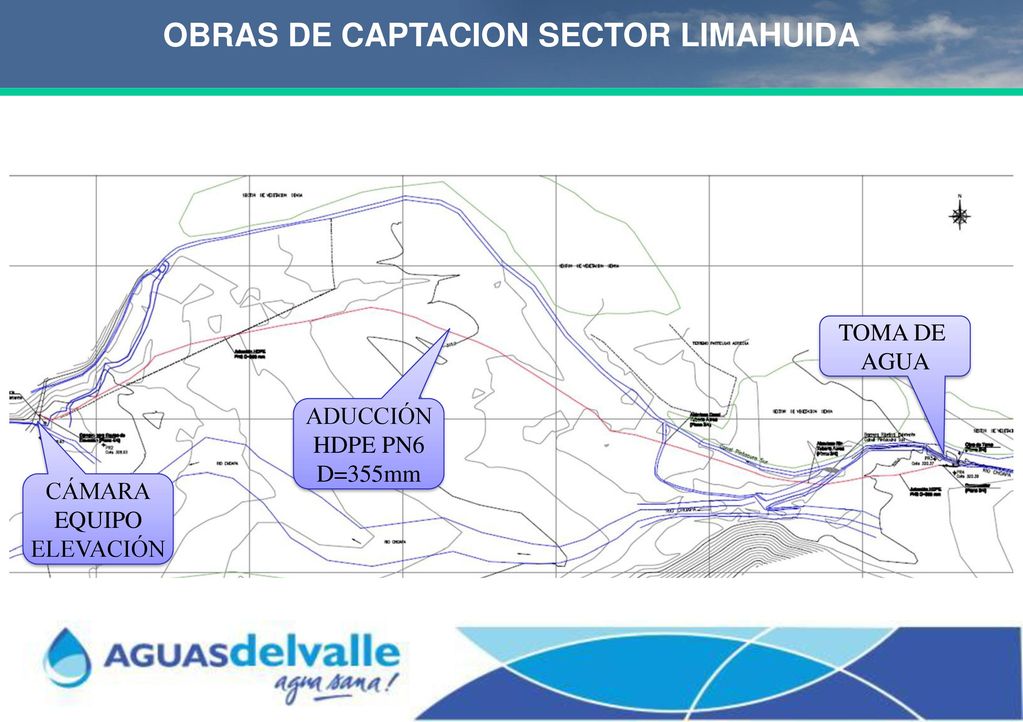

5 OBRAS DE CAPTACION SECTOR LIMAHUIDA
RIO CHOAPA CÁMARA EQUIPO ELEVACIÓN DREN

6 OBRAS DE CAPTACION SECTOR LIMAHUIDA

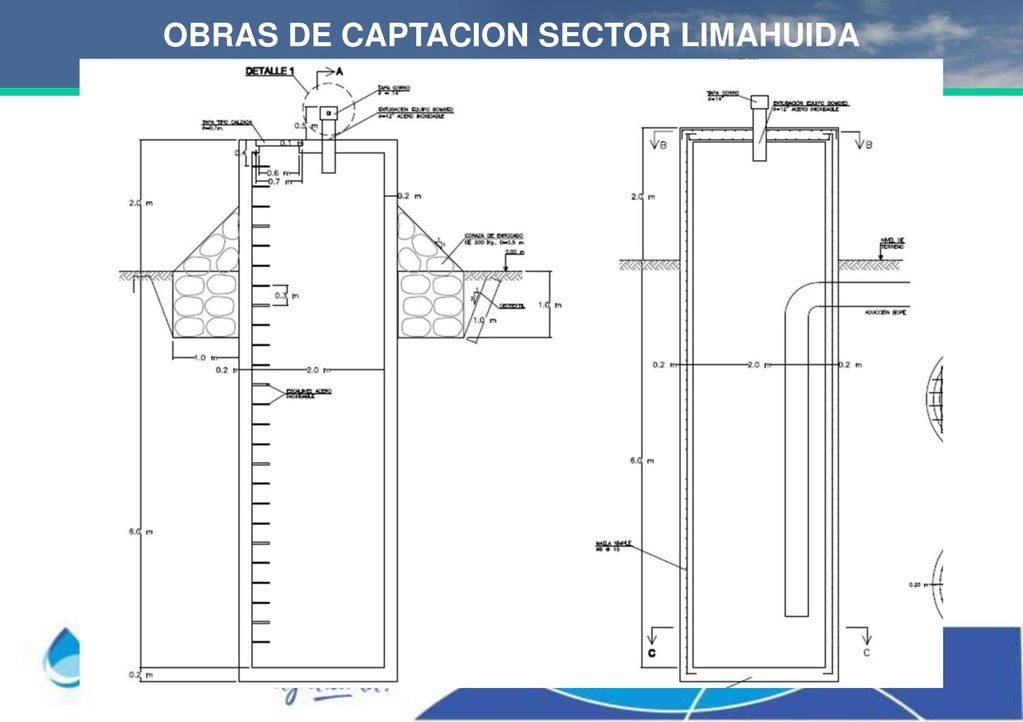

TOMA DE AGUA

7 OBRAS DE CAPTACION SECTOR LIMAHUIDA
TOMA DE AGUA TOMA DE AGUA

8 OBRAS DE CAPTACION SECTOR LIMAHUIDA

9 OBRAS DE CAPTACION SECTOR LIMAHUIDA

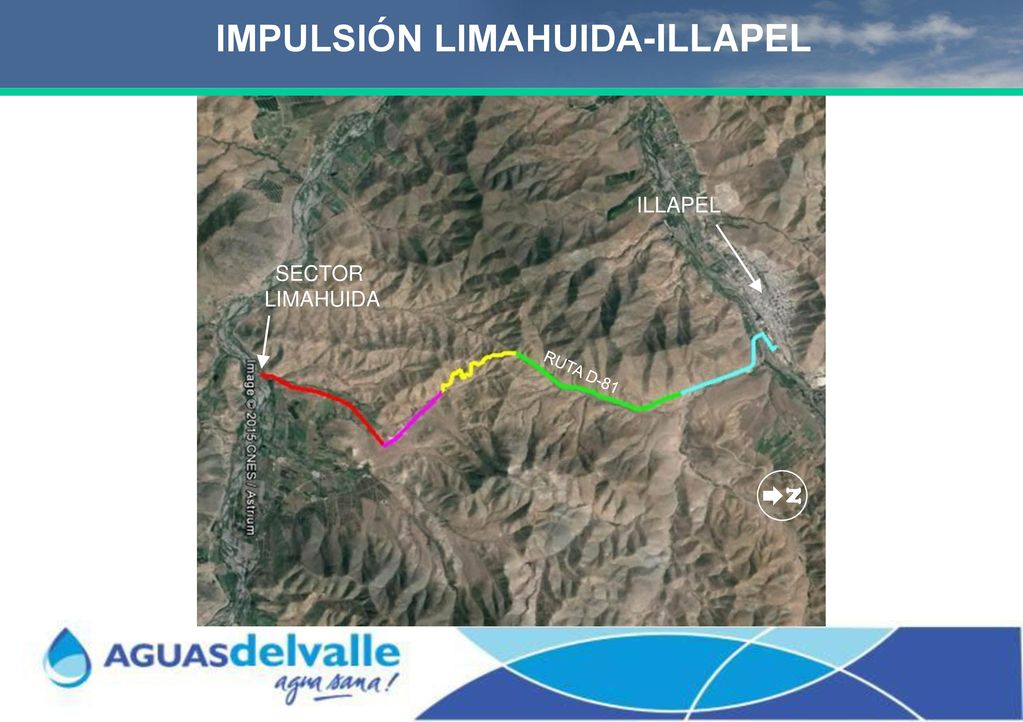

10 IMPULSIÓN LIMAHUIDA-ILLAPEL
SECTOR LIMAHUIDA RUTA D-81 N

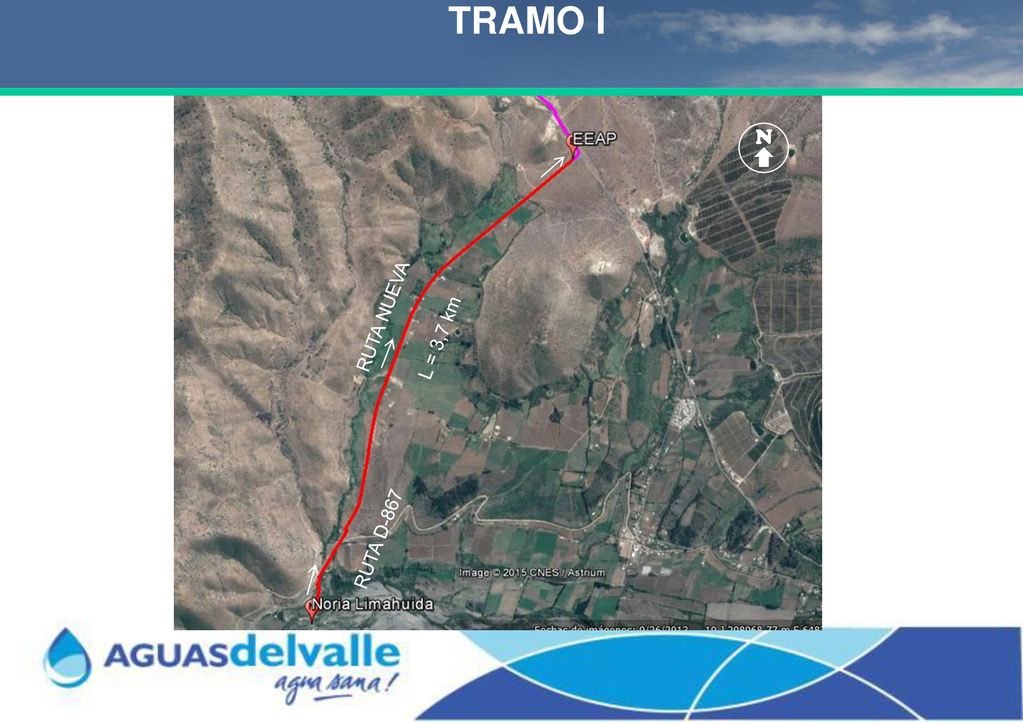

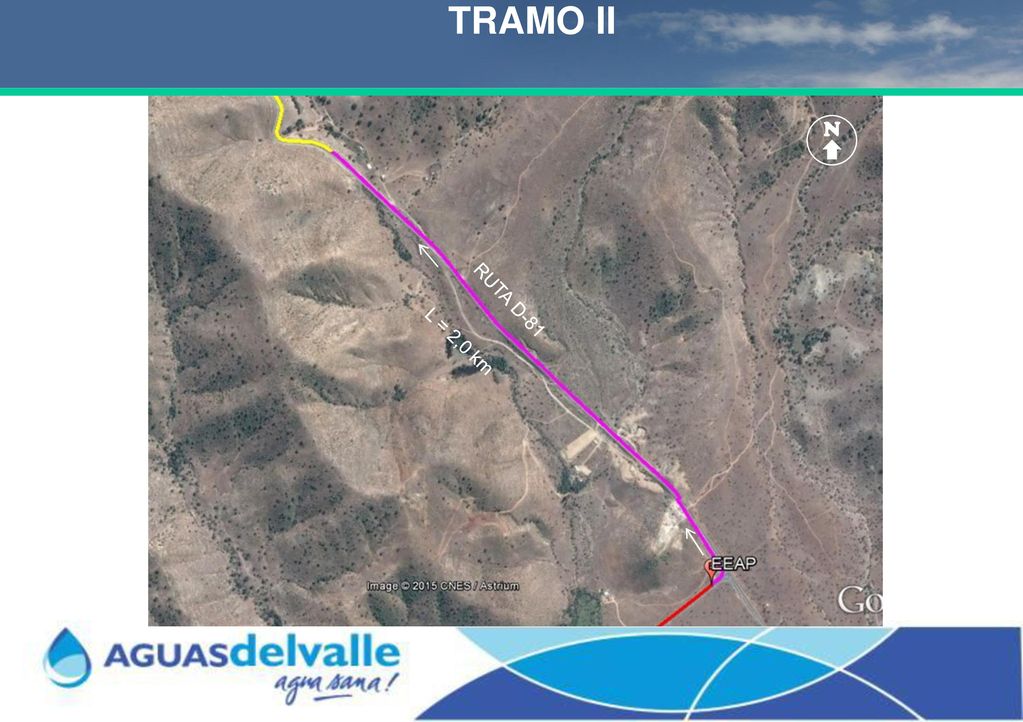

11 TRAMO I N RUTA NUEVA L = 3,7 km RUTA D-867

12 TRAMO II N RUTA D-81 L = 2,0 km

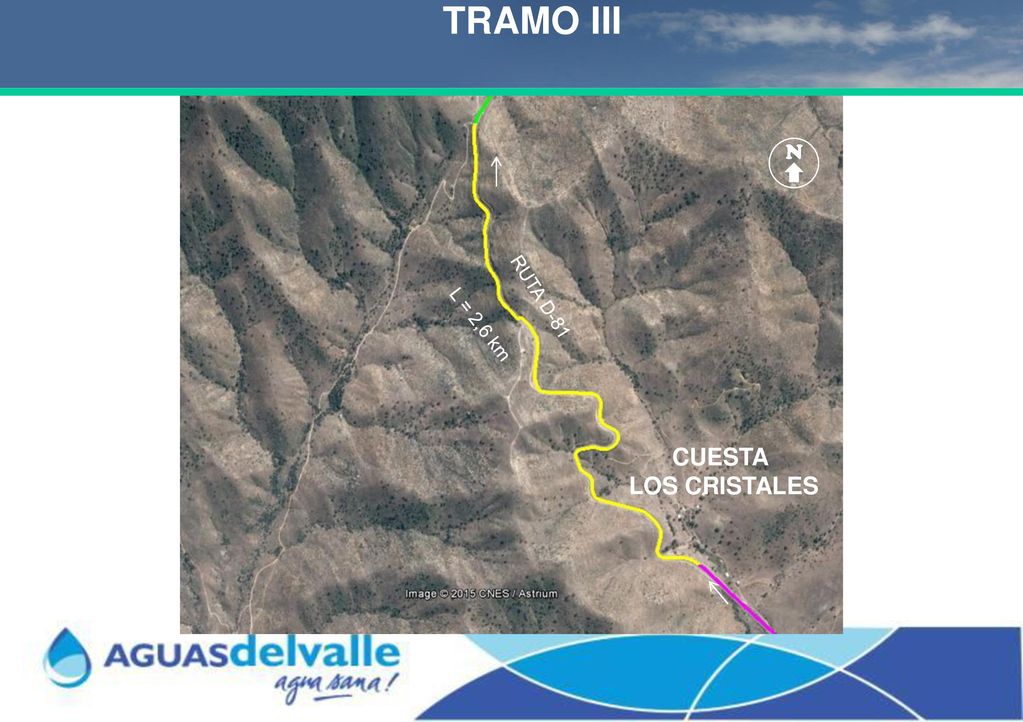

13 TRAMO III N RUTA D-81 L = 2,6 km CUESTA LOS CRISTALES

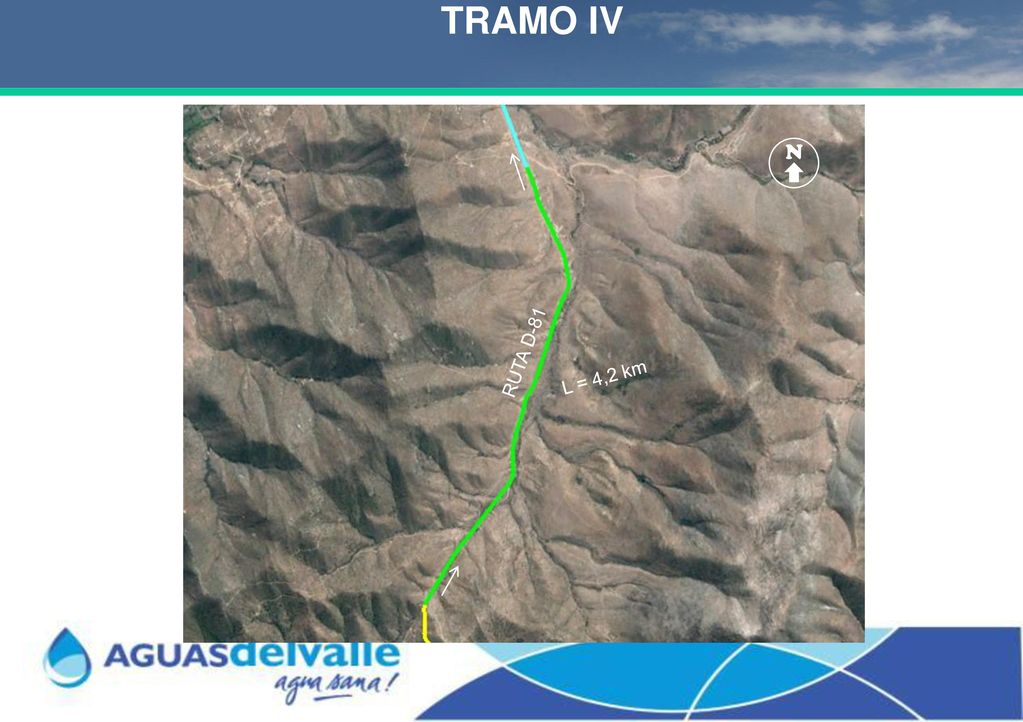

14 TRAMO IV N RUTA D-81 L = 4,2 km

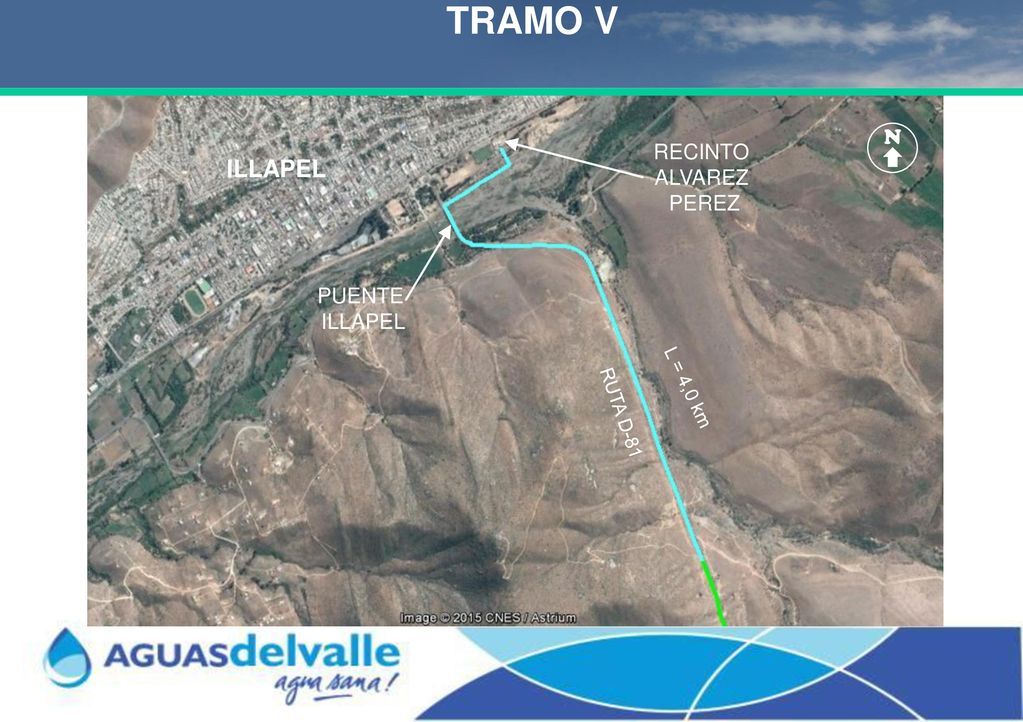

15 TRAMO V ILLAPEL N RECINTO ALVAREZ PEREZ PUENTE ILLAPEL L = 4,0 km
RUTA D-81

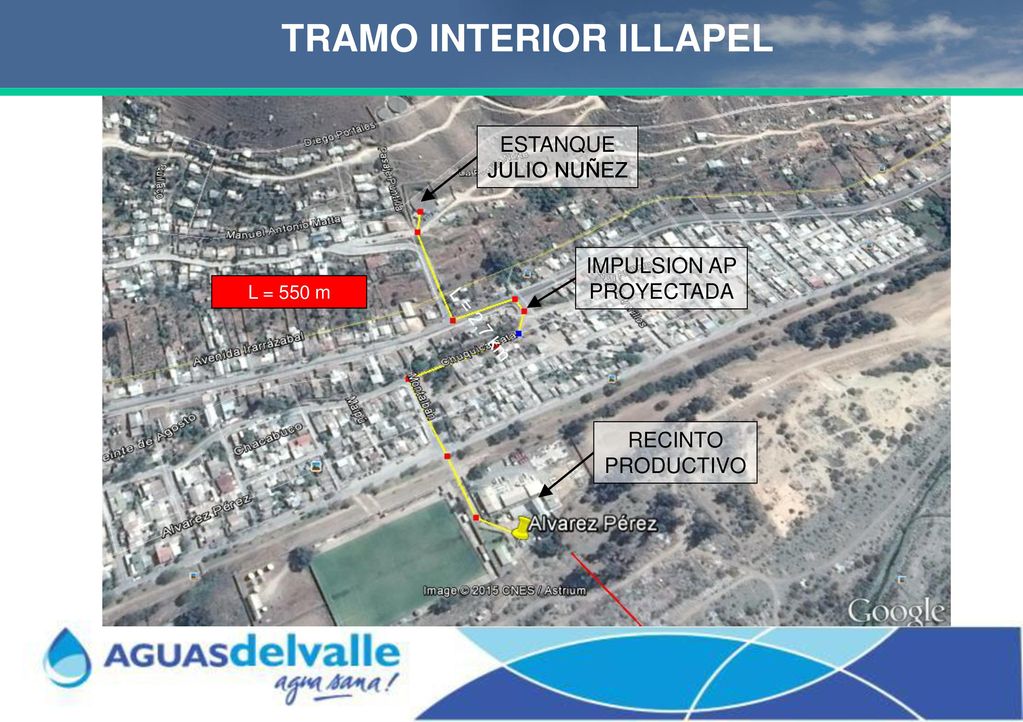

16 TRAMO INTERIOR ILLAPEL
ESTANQUE JULIO NUÑEZ IMPULSION AP PROYECTADA L = 550 m L = 2,7 km RECINTO PRODUCTIVO

17 SITUACIÓN DE LA OBRA A LA FECHA
Obras de Captación (Noria – Dren) en Sector Limáhuida Contrato OO.CC. Adjudicado a Empresa SARFRE Ltda. con fecha de inicio 03/03/2015 y plazo de 60 días corridos. Este contrato incluye las obras de captación (Noria – dren) y dos plantas elevadoras.

18 SITUACIÓN DE LA OBRA A LA FECHA

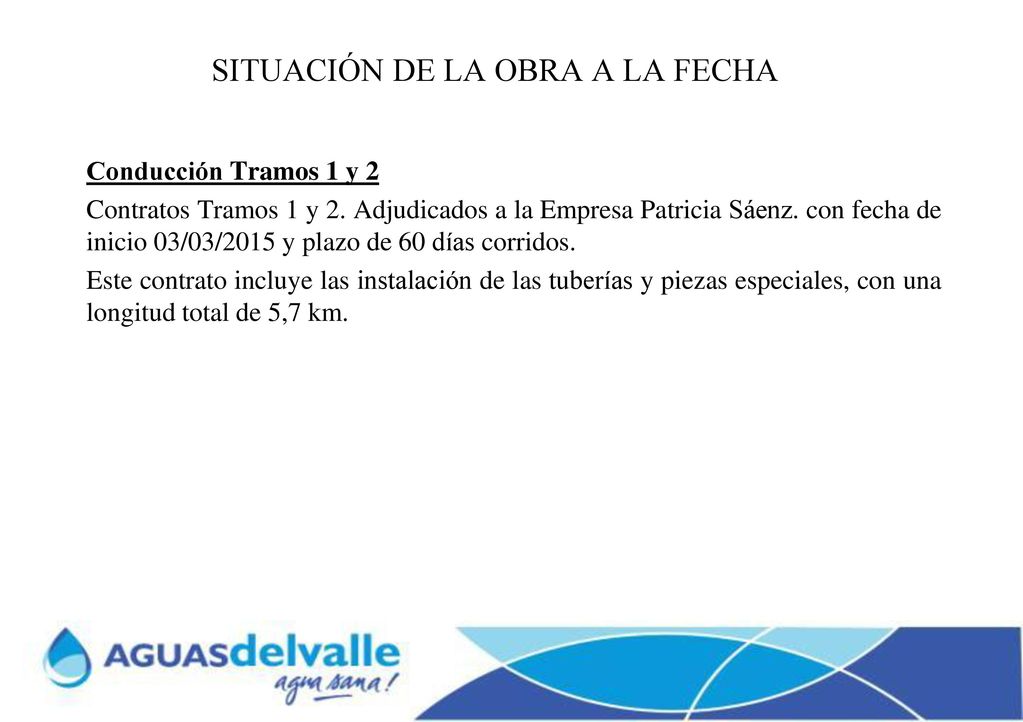

Conducción Tramos 1 y 2 Contratos Tramos 1 y 2. Adjudicados a la Empresa Patricia Sáenz. con fecha de inicio 03/03/2015 y plazo de 60 días corridos. Este contrato incluye las instalación de las tuberías y piezas especiales, con una longitud total de 5,7 km.

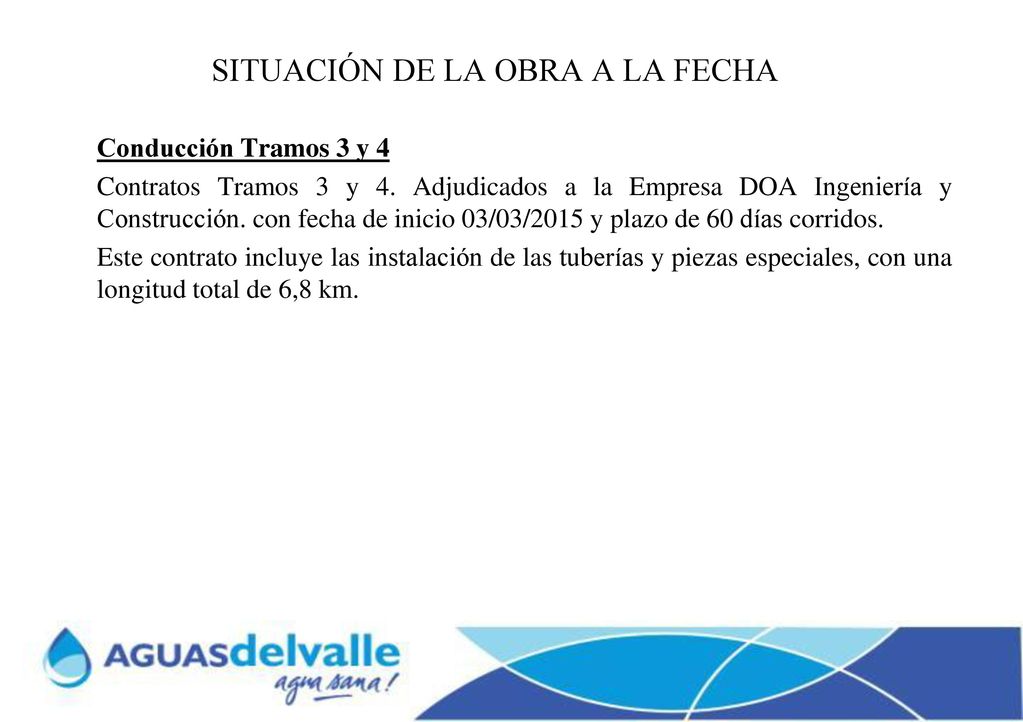

19 SITUACIÓN DE LA OBRA A LA FECHA
Conducción Tramos 3 y 4 Contratos Tramos 3 y 4. Adjudicados a la Empresa DOA Ingeniería y Construcción. con fecha de inicio 03/03/2015 y plazo de 60 días corridos. Este contrato incluye las instalación de las tuberías y piezas especiales, con una longitud total de 6,8 km.

20 SITUACIÓN DE LA OBRA A LA FECHA
Conducción Tramo 5 Contrato Tramos 5. Adjudicado a la Empresa Augusto Gutiérrez G. con fecha de inicio 03/03/2015 y plazo de 60 días corridos. Este contrato incluye las instalación de las tuberías y piezas especiales, con una longitud total de 4,0 km.

21 SITUACIÓN DE LA OBRA A LA FECHA
Conducción Tramo 6 Interior Illapel (Alvarez Pérez – Julio Núñez) Contrato en proceso de adjudicación. Empresa Ricardo Andonie. con fecha de inicio 16/03/2015 y plazo de 60 días corridos. Este contrato incluye las instalación de las tuberías y piezas especiales, con una longitud total de 550 m.
