Energía, Biomasa y Producción Nacional
Dr. Ing. Gonzalo Casaravilla Presidente de UTE (Uruguay) Expoactiva Monteivdeo – 14/3/2012
2

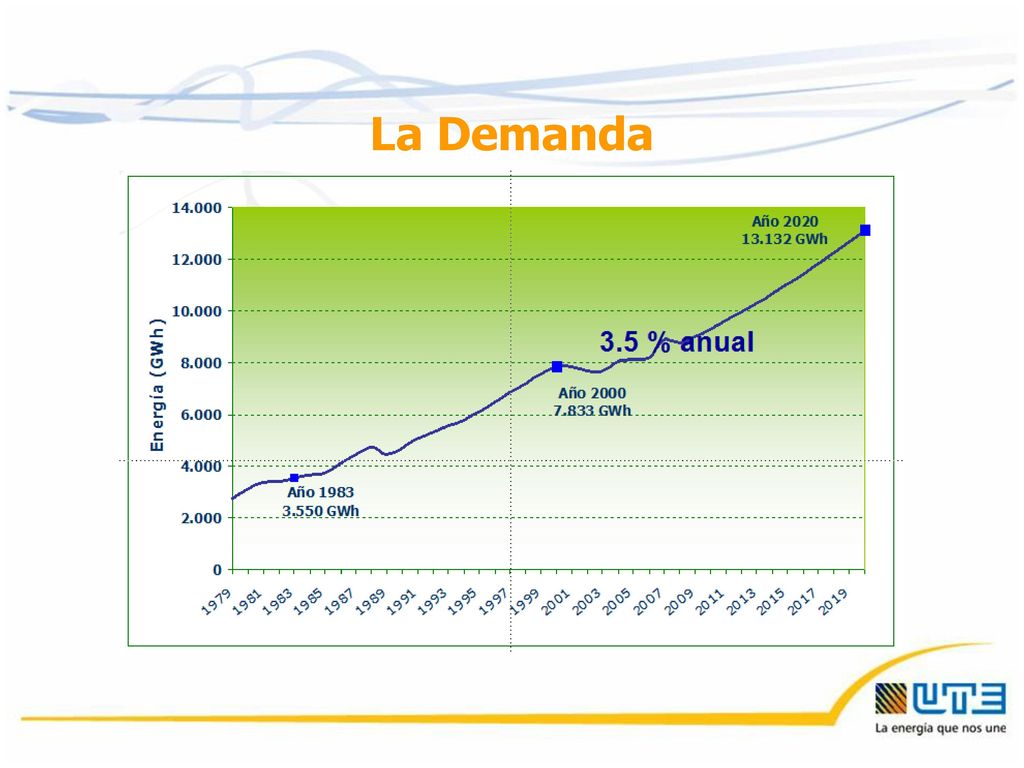

La Demanda
3

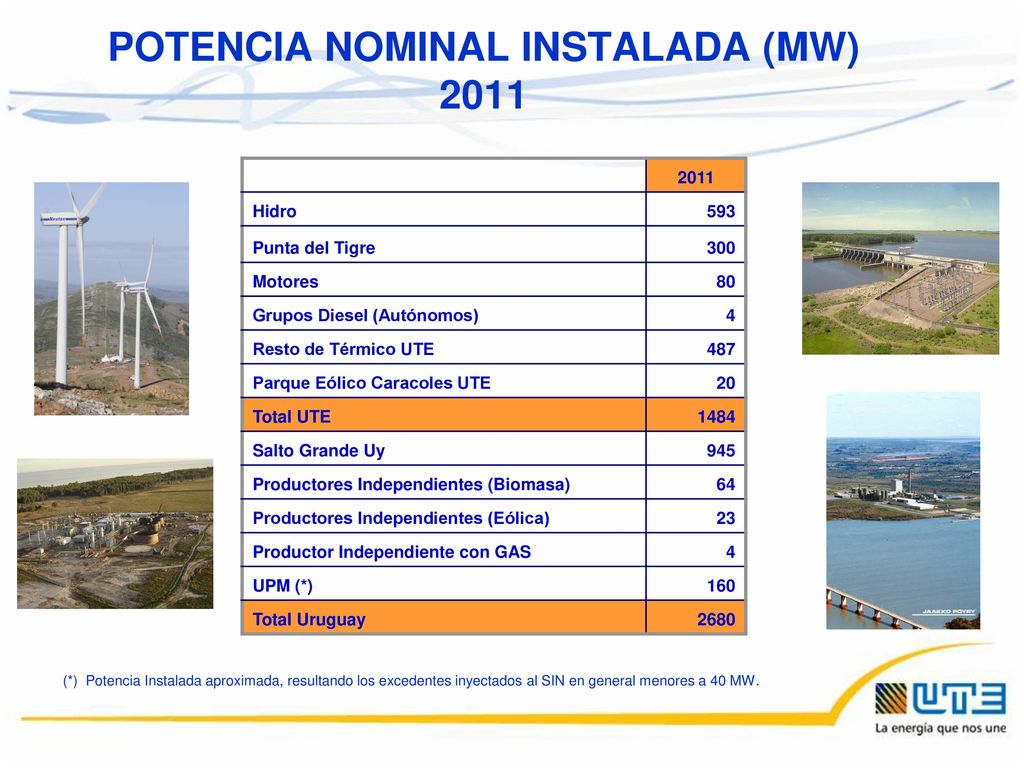

POTENCIA NOMINAL INSTALADA (MW) 2011
2011 Hidro 593 Punta del Tigre 300 Motores 80 Grupos Diesel (Autónomos) 4 Resto de Térmico UTE 487 Parque Eólico Caracoles UTE 20 Total UTE 1484 Salto Grande Uy 945 Productores Independientes (Biomasa) 64 Productores Independientes (Eólica) 23 Productor Independiente con GAS UPM (*) 160 Total Uruguay 2680 (*) Potencia Instalada aproximada, resultando los excedentes inyectados al SIN en general menores a 40 MW.
4

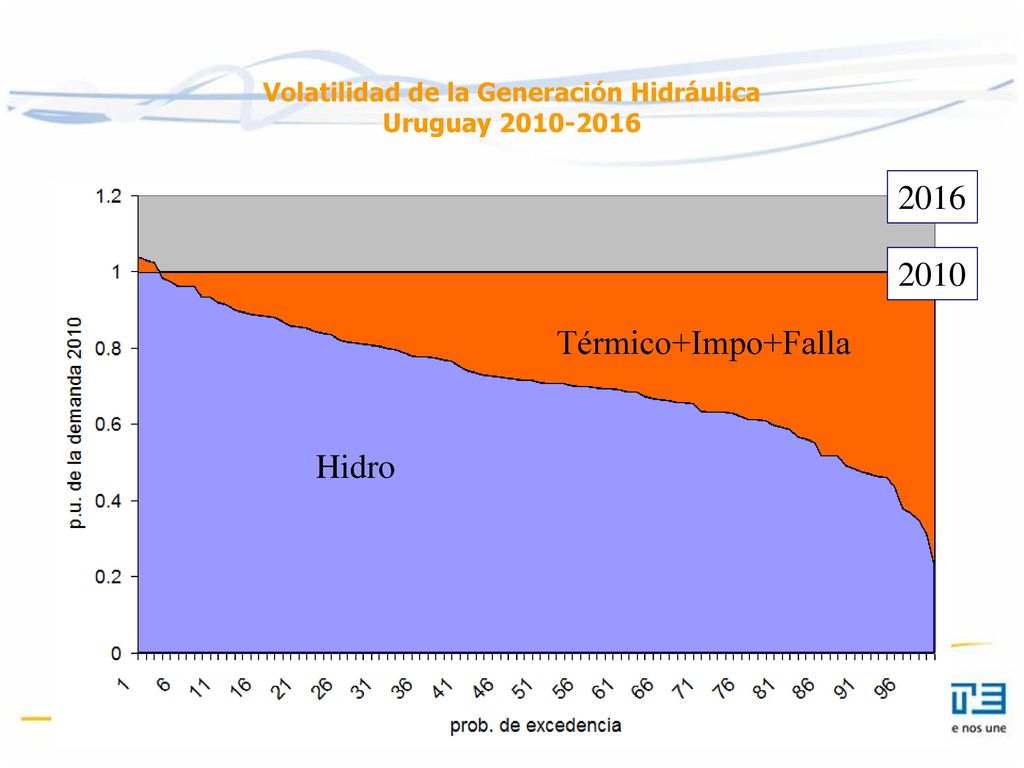

Volatilidad de la Generación Hidráulica Uruguay 2010-2016
Térmico+Impo+Falla Hidro
5
Volatilidad del precio de los combustibles derivados del petróleo.

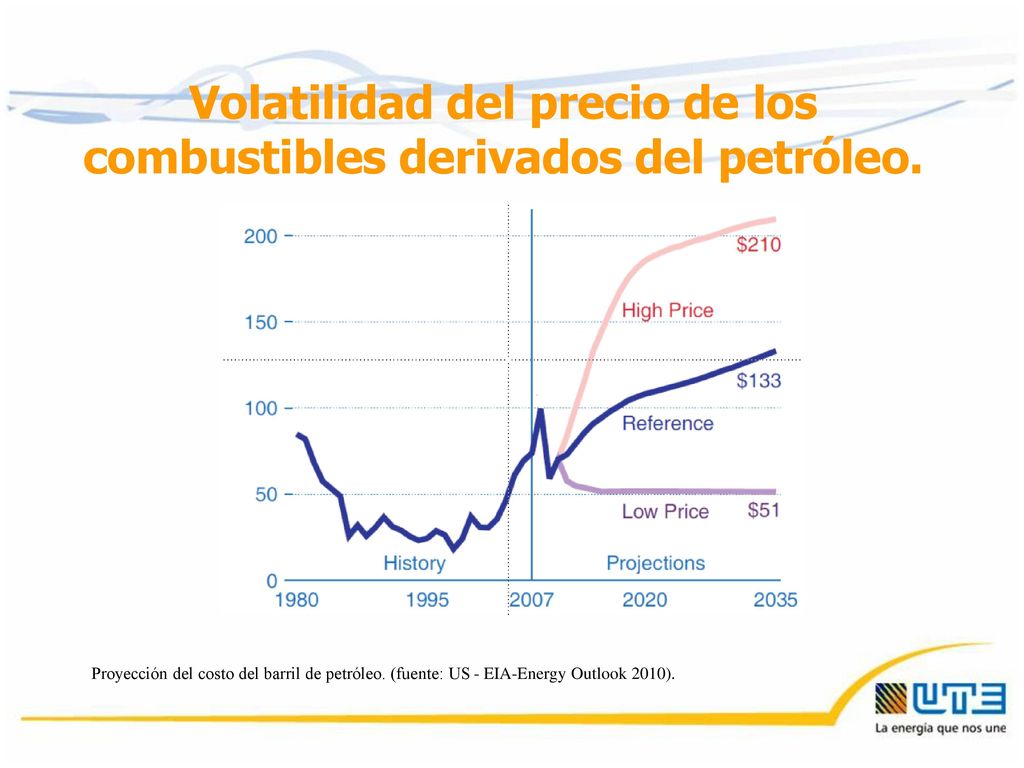

Proyección del costo del barril de petróleo. (fuente: US - EIA-Energy Outlook 2010).
6

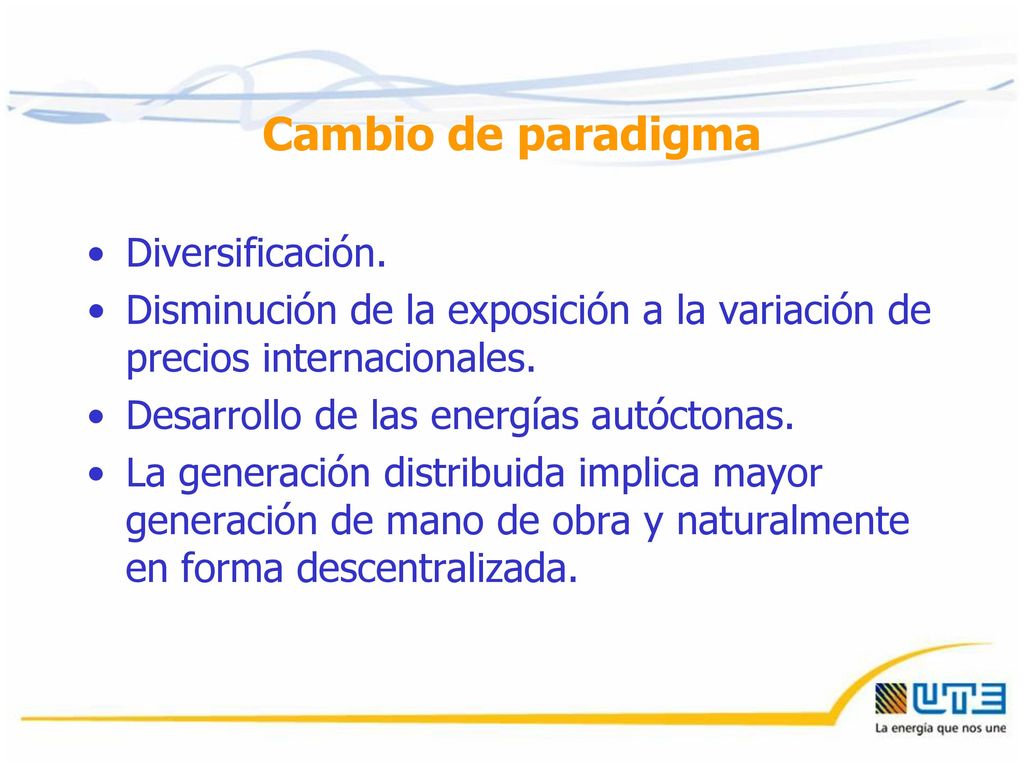

Cambio de paradigma Diversificación.
Disminución de la exposición a la variación de precios internacionales. Desarrollo de las energías autóctonas. La generación distribuida implica mayor generación de mano de obra y naturalmente en forma descentralizada.
7

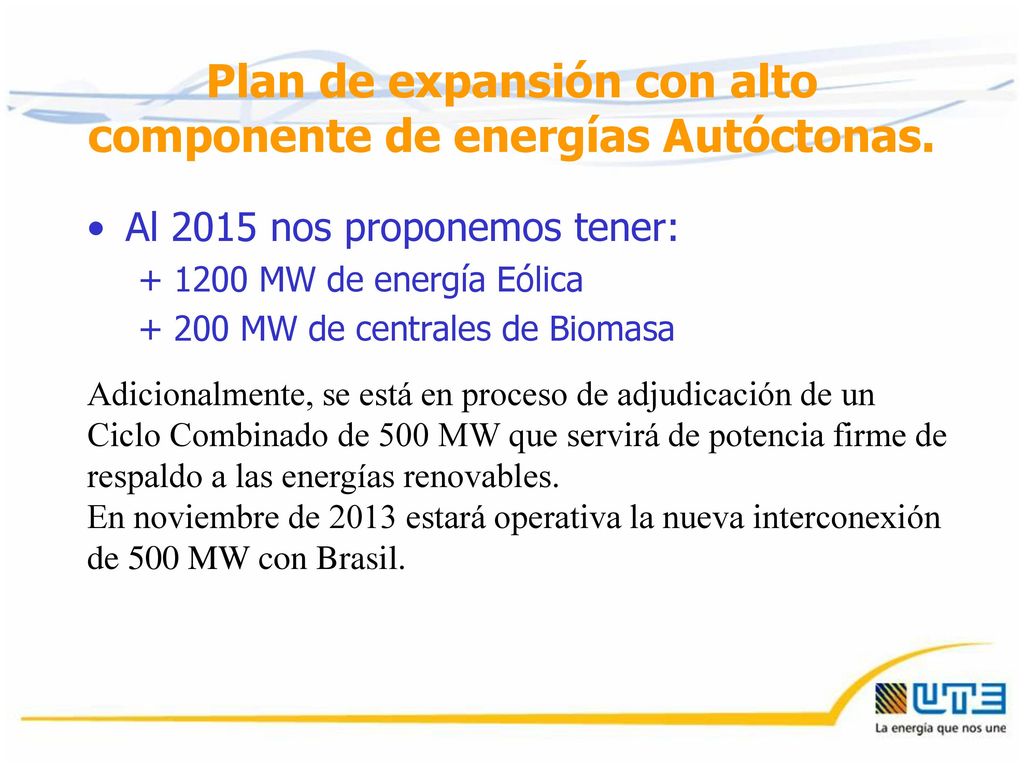

Plan de expansión con alto componente de energías Autóctonas.
Al 2015 nos proponemos tener: MW de energía Eólica + 200 MW de centrales de Biomasa Adicionalmente, se está en proceso de adjudicación de un Ciclo Combinado de 500 MW que servirá de potencia firme de respaldo a las energías renovables. En noviembre de 2013 estará operativa la nueva interconexión de 500 MW con Brasil.
8

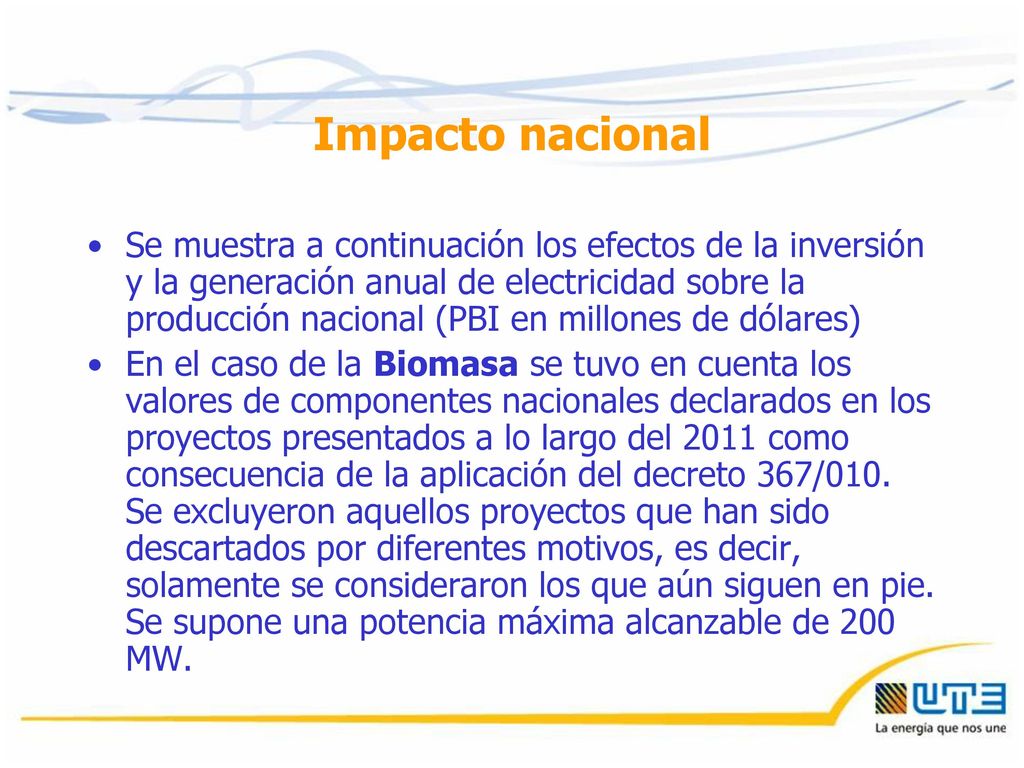

Impacto nacional Se muestra a continuación los efectos de la inversión y la generación anual de electricidad sobre la producción nacional (PBI en millones de dólares) En el caso de la Biomasa se tuvo en cuenta los valores de componentes nacionales declarados en los proyectos presentados a lo largo del 2011 como consecuencia de la aplicación del decreto 367/010. Se excluyeron aquellos proyectos que han sido descartados por diferentes motivos, es decir, solamente se consideraron los que aún siguen en pie. Se supone una potencia máxima alcanzable de 200 MW.
9

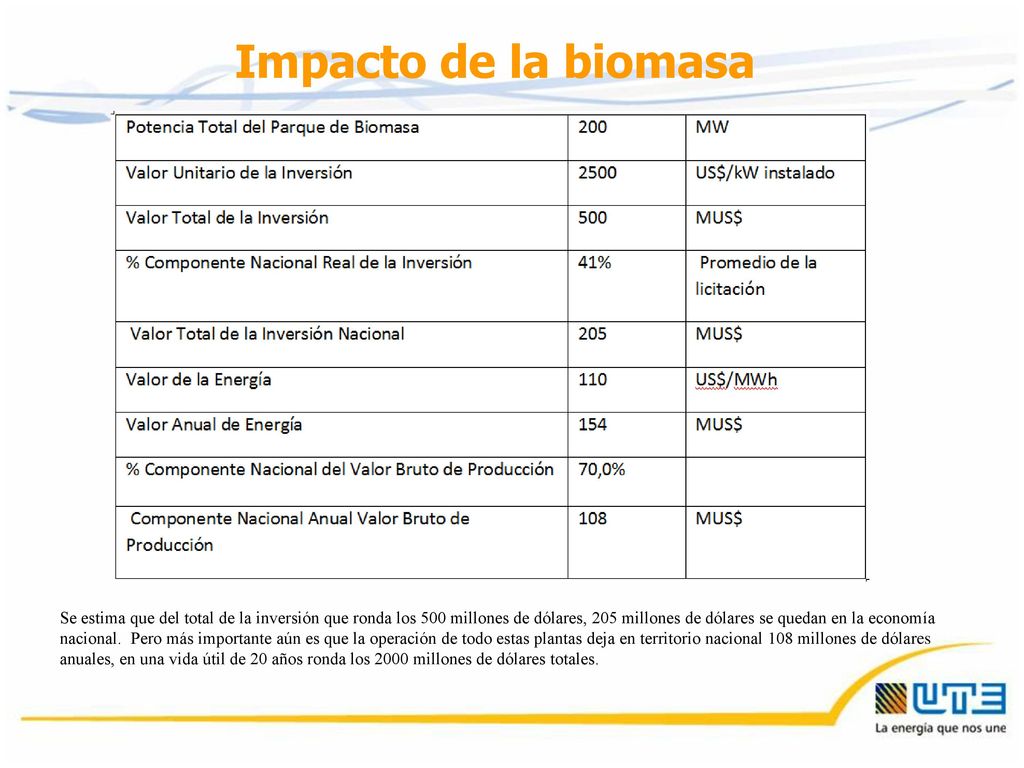

Impacto de la biomasa Se estima que del total de la inversión que ronda los 500 millones de dólares, 205 millones de dólares se quedan en la economía nacional. Pero más importante aún es que la operación de todo estas plantas deja en territorio nacional 108 millones de dólares anuales, en una vida útil de 20 años ronda los 2000 millones de dólares totales.
10

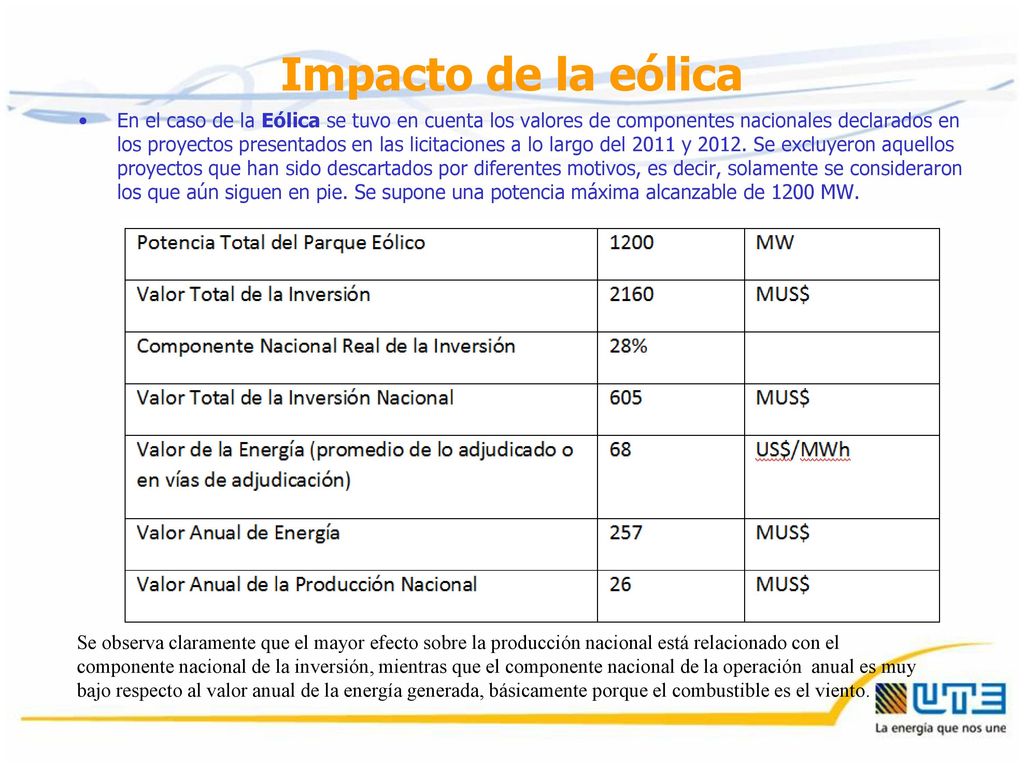

Impacto de la eólica En el caso de la Eólica se tuvo en cuenta los valores de componentes nacionales declarados en los proyectos presentados en las licitaciones a lo largo del 2011 y Se excluyeron aquellos proyectos que han sido descartados por diferentes motivos, es decir, solamente se consideraron los que aún siguen en pie. Se supone una potencia máxima alcanzable de 1200 MW. Se observa claramente que el mayor efecto sobre la producción nacional está relacionado con el componente nacional de la inversión, mientras que el componente nacional de la operación anual es muy bajo respecto al valor anual de la energía generada, básicamente porque el combustible es el viento.
11

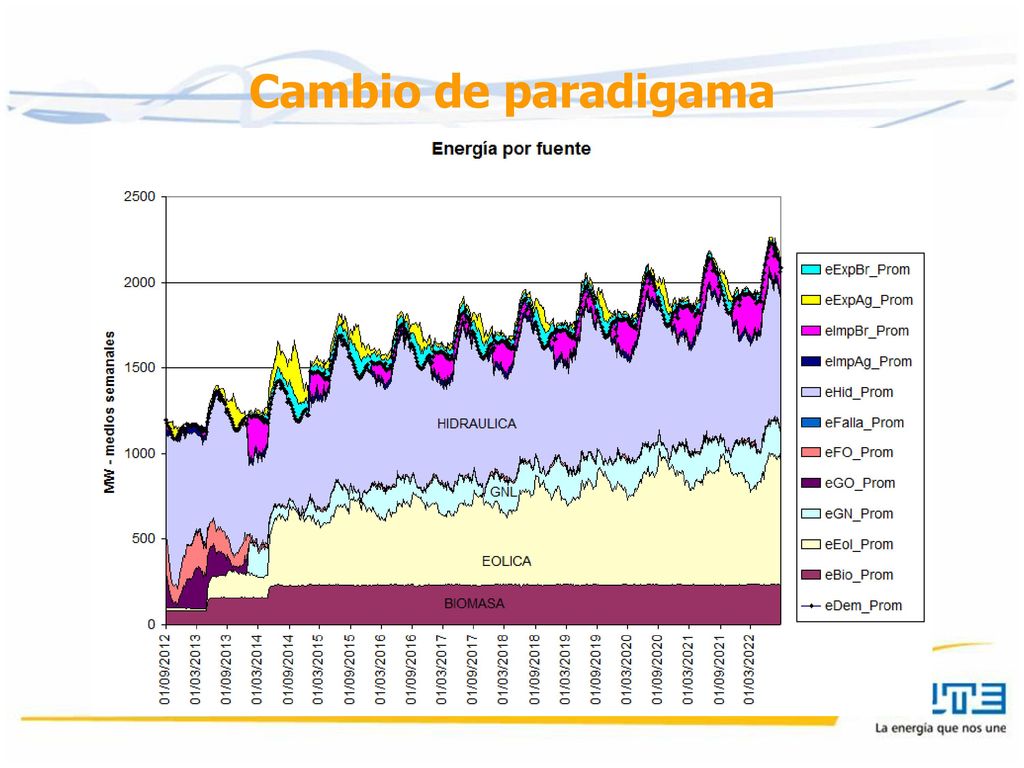

Cambio de paradigama
12

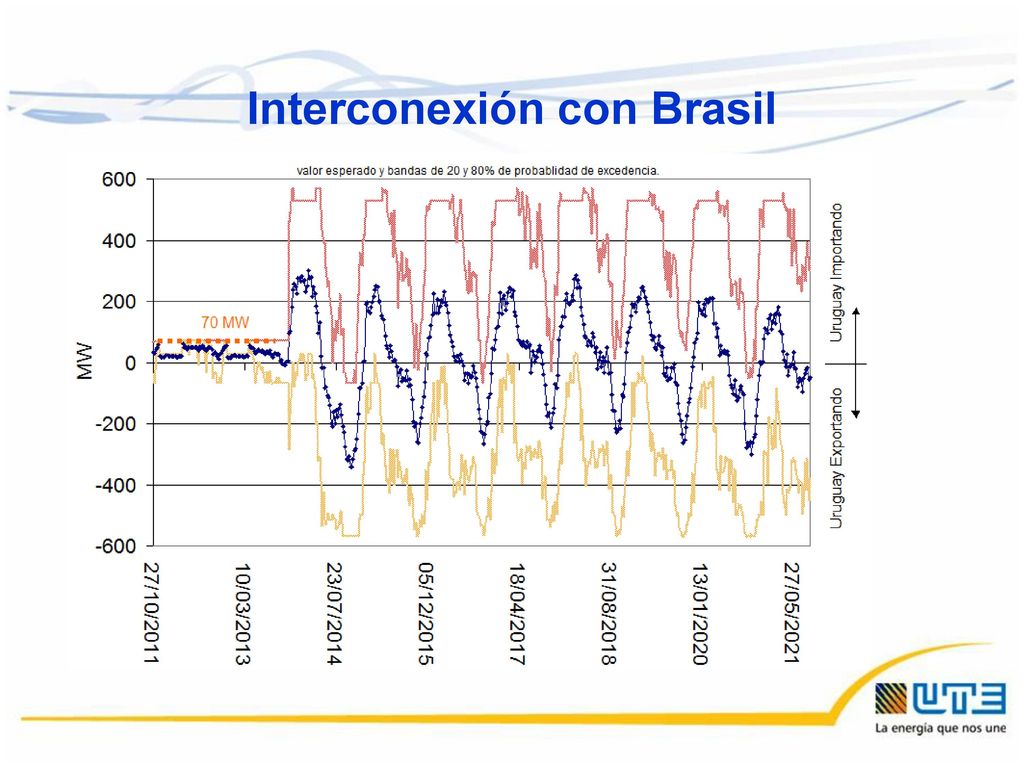

Interconexión con Brasil
13
Aprovechamientos mini-hidráulicos. Centrales de bombeo.
Para ir pensando Aprovechamientos mini-hidráulicos. Centrales de bombeo. => Más fomento al desarrollo descentralizado.
14

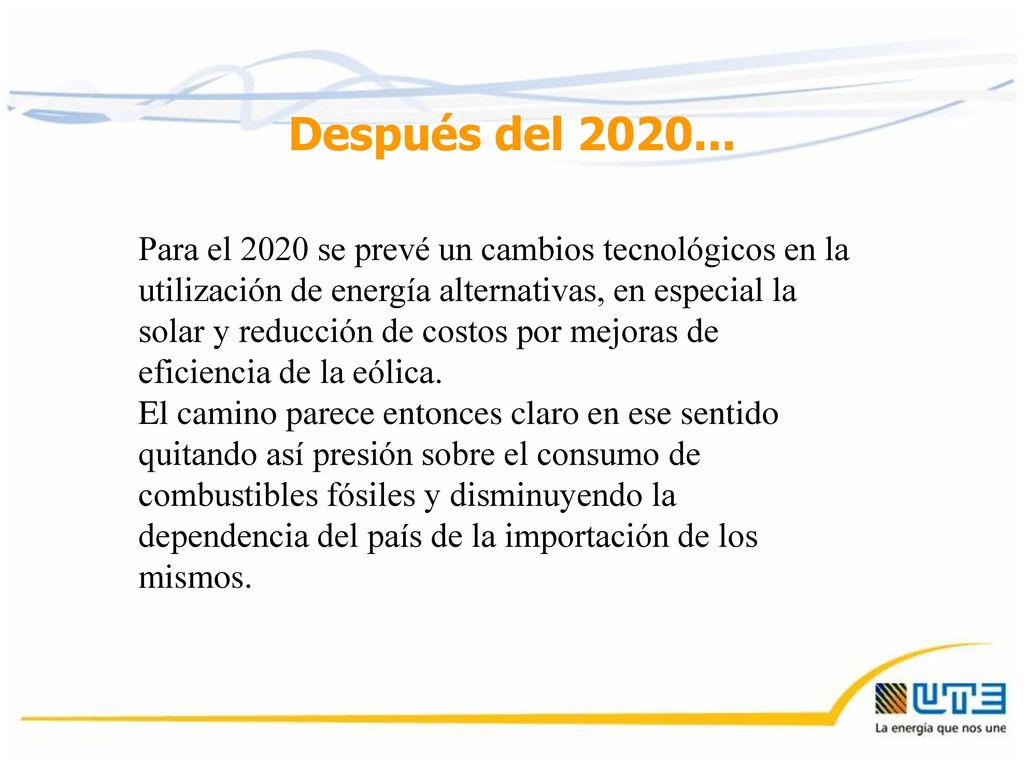

Después del Para el 2020 se prevé un cambios tecnológicos en la utilización de energía alternativas, en especial la solar y reducción de costos por mejoras de eficiencia de la eólica. El camino parece entonces claro en ese sentido quitando así presión sobre el consumo de combustibles fósiles y disminuyendo la dependencia del país de la importación de los mismos.
15

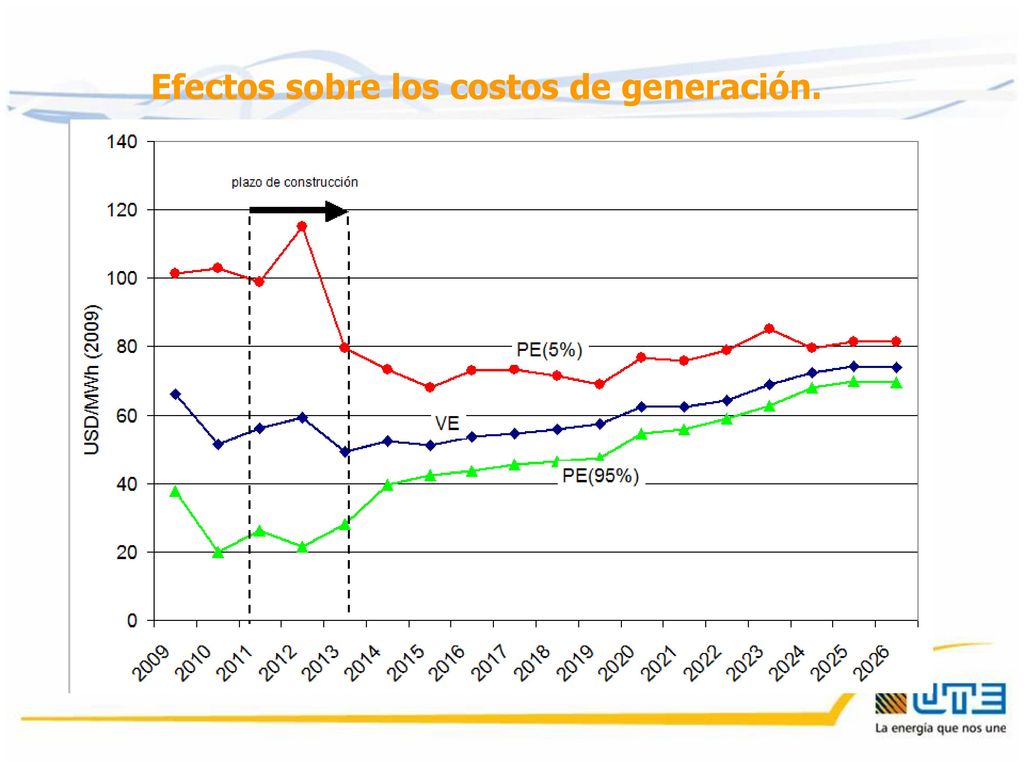

Efectos sobre los costos de generación.
16
Racionalización y control de la demanda

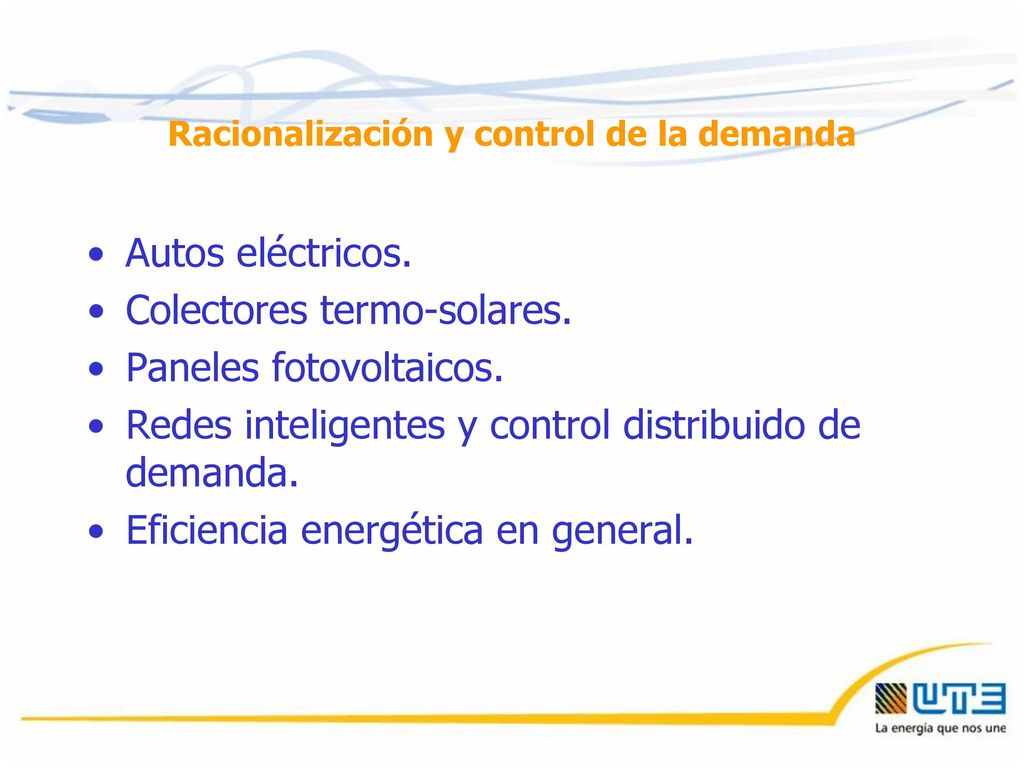

Autos eléctricos. Colectores termo-solares. Paneles fotovoltaicos. Redes inteligentes y control distribuido de demanda. Eficiencia energética en general.
17

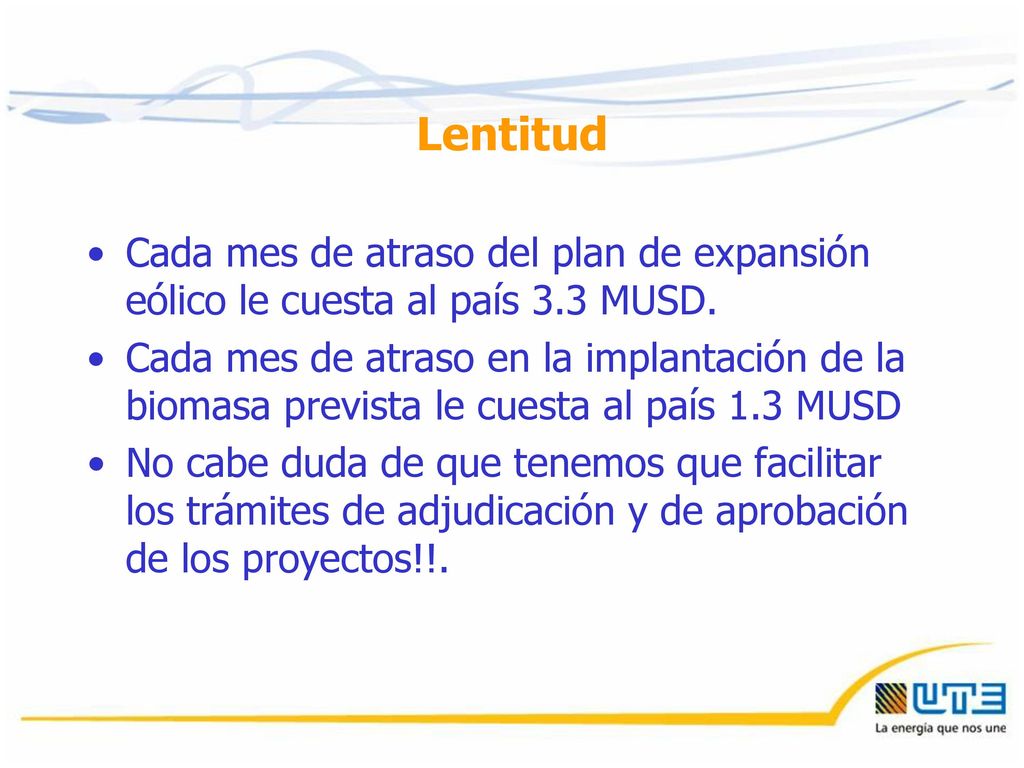

Lentitud Cada mes de atraso del plan de expansión eólico le cuesta al país 3.3 MUSD. Cada mes de atraso en la implantación de la biomasa prevista le cuesta al país 1.3 MUSD No cabe duda de que tenemos que facilitar los trámites de adjudicación y de aprobación de los proyectos!!.
