PRESUPUESTO DE OBRA TEMA ING. MARCO CERNA VASQUEZ.

Presentaciones similares


Presentación del tema: "PRESUPUESTO DE OBRA TEMA ING. MARCO CERNA VASQUEZ."— Transcripción de la presentación:

1 PRESUPUESTO DE OBRA TEMA ING. MARCO CERNA VASQUEZ

2 PRESUPUESTO DE OBRA 1. DEFINICIÓN2. ESTRUCTURA 3. VALOR REFERENCIAL 4. FACTOR DE RELACION 5. TIPOS DE PRESUPUESTOS

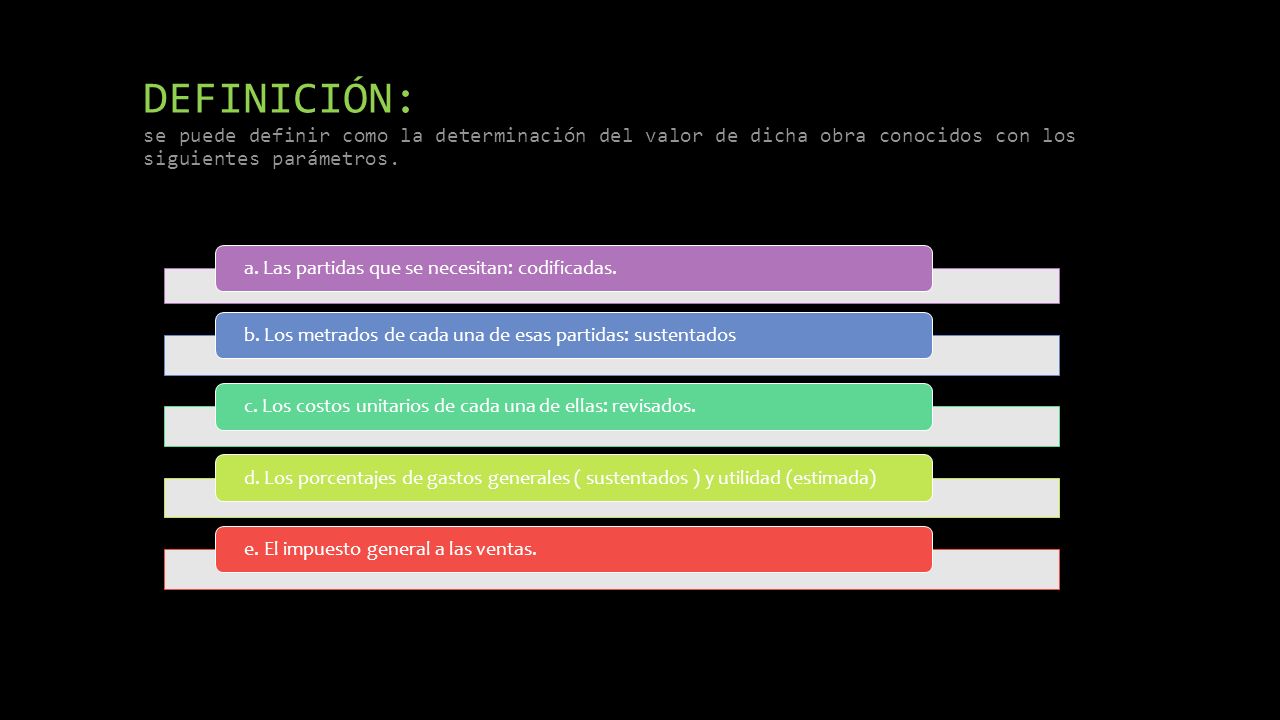

3 a. Las partidas que se necesitan: codificadas.b. Los metrados de cada una de esas partidas: sustentadosc. Los costos unitarios de cada una de ellas: revisados.d. Los porcentajes de gastos generales ( sustentados ) y utilidad (estimada)e. El impuesto general a las ventas. DEFINICIÓN: se puede definir como la determinación del valor de dicha obra conocidos con los siguientes parámetros.

4 ESTRUCTURA: En términos técnicos – prácticos el presupuesto de una obra debe estar estructurado de la siguiente manera. 1° FASE : según el tipo de obra. Por ejemplo 1. Arquitectura 2. Estructuras3. Eléctricas4. Sanitarias OBRAS DE EDIFICACIÓN 2° FASE: Se estructura según una secuencia del proceso constructivo de obra, con la finalidad de determinar si están consideradas todas las partidas necesarias para alcanzar el 100% de cada fase, y de otro lado para que durante la ejecución de obra se pueda controlar el avance.

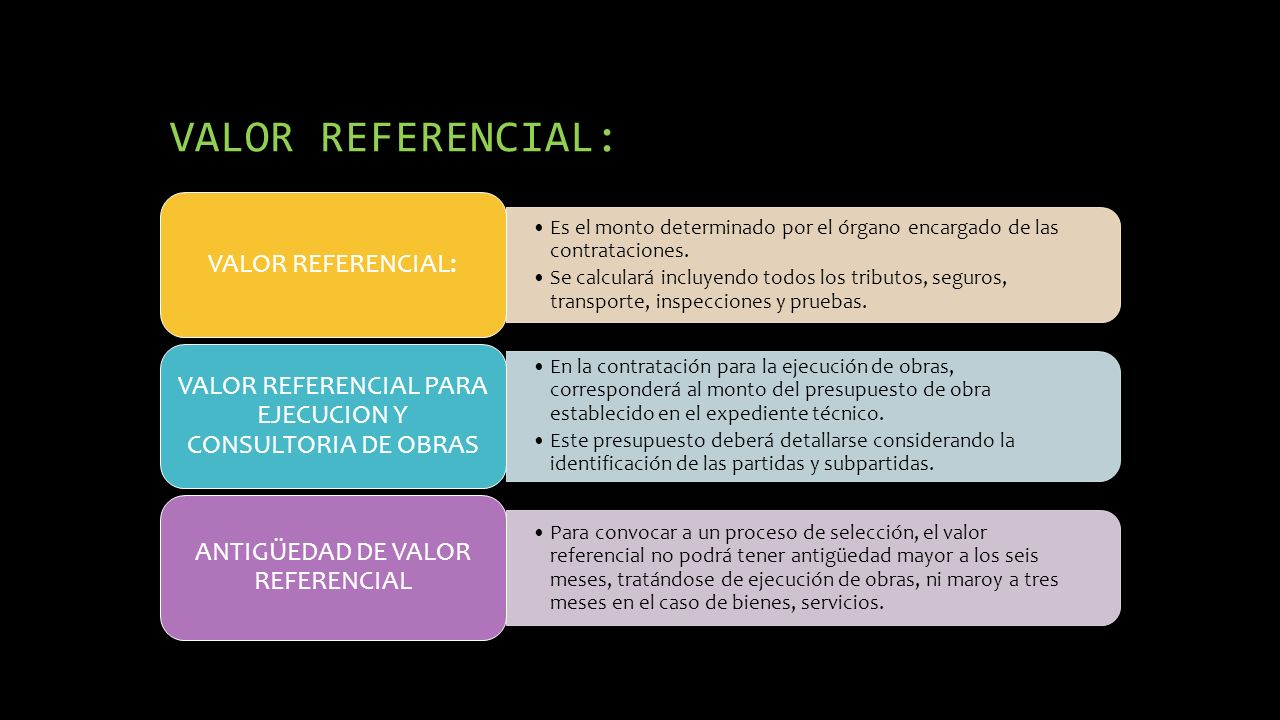

5 Es el monto determinado por el órgano encargado de las contrataciones. Se calculará incluyendo todos los tributos, seguros, transporte, inspecciones y pruebas. VALOR REFERENCIAL: En la contratación para la ejecución de obras, corresponderá al monto del presupuesto de obra establecido en el expediente técnico. Este presupuesto deberá detallarse considerando la identificación de las partidas y subpartidas. VALOR REFERENCIAL PARA EJECUCION Y CONSULTORIA DE OBRAS Para convocar a un proceso de selección, el valor referencial no podrá tener antigüedad mayor a los seis meses, tratándose de ejecución de obras, ni maroy a tres meses en el caso de bienes, servicios. ANTIGÜEDAD DE VALOR REFERENCIAL VALOR REFERENCIAL:

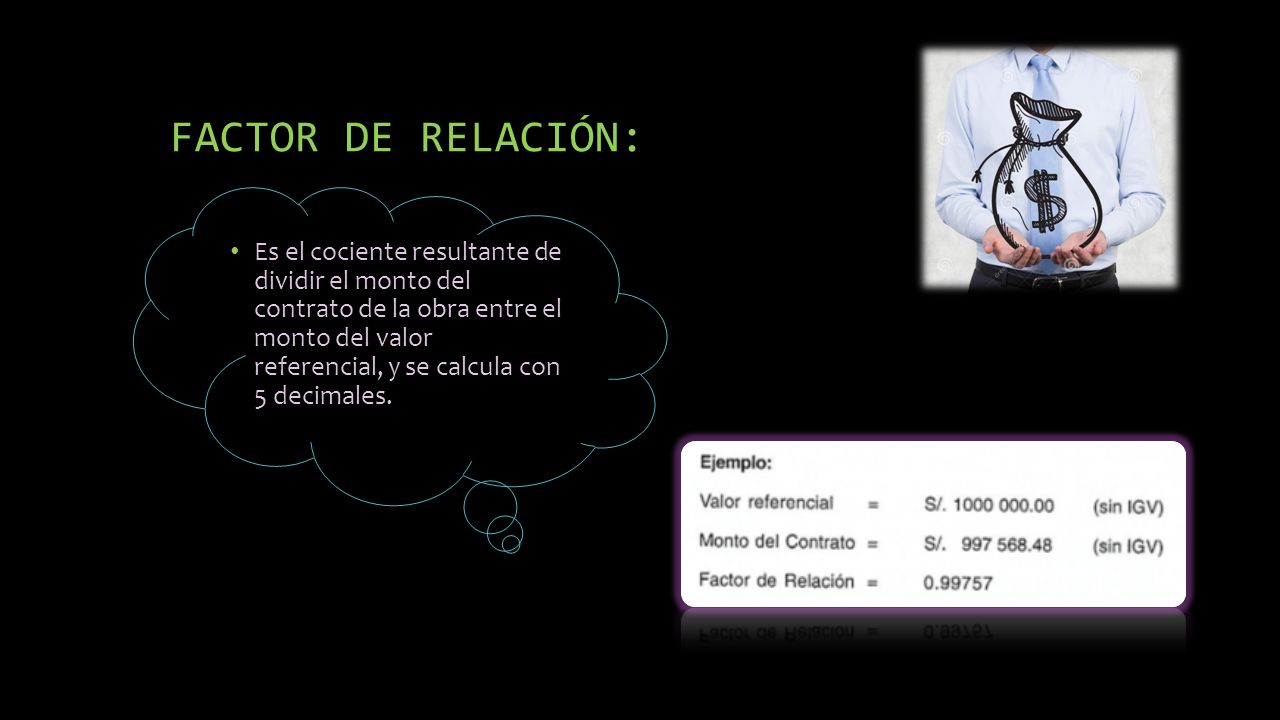

6 FACTOR DE RELACIÓN: Es el cociente resultante de dividir el monto del contrato de la obra entre el monto del valor referencial, y se calcula con 5 decimales.

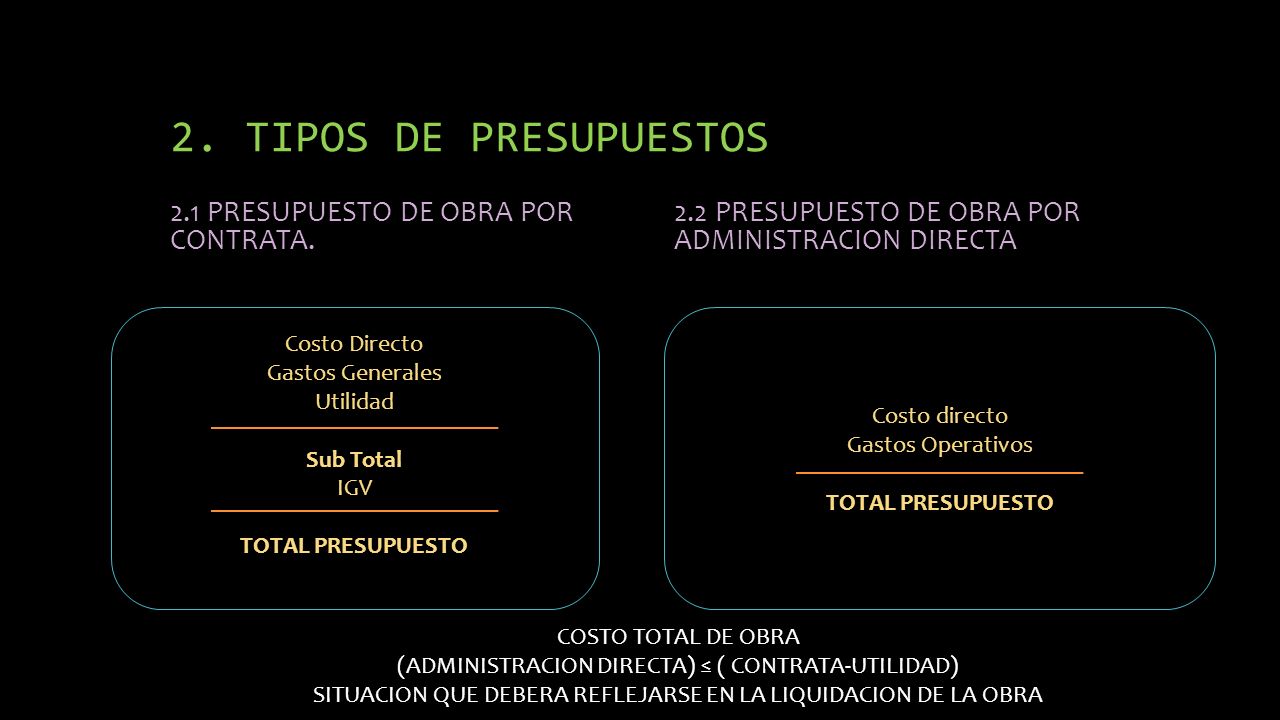

7 2. TIPOS DE PRESUPUESTOS 2.1 PRESUPUESTO DE OBRA POR CONTRATA. Costo Directo Gastos Generales Utilidad Sub Total IGV TOTAL PRESUPUESTO Costo directo Gastos Operativos TOTAL PRESUPUESTO 2.2 PRESUPUESTO DE OBRA POR ADMINISTRACION DIRECTA COSTO TOTAL DE OBRA (ADMINISTRACION DIRECTA) ≤ ( CONTRATA-UTILIDAD) SITUACION QUE DEBERA REFLEJARSE EN LA LIQUIDACION DE LA OBRA

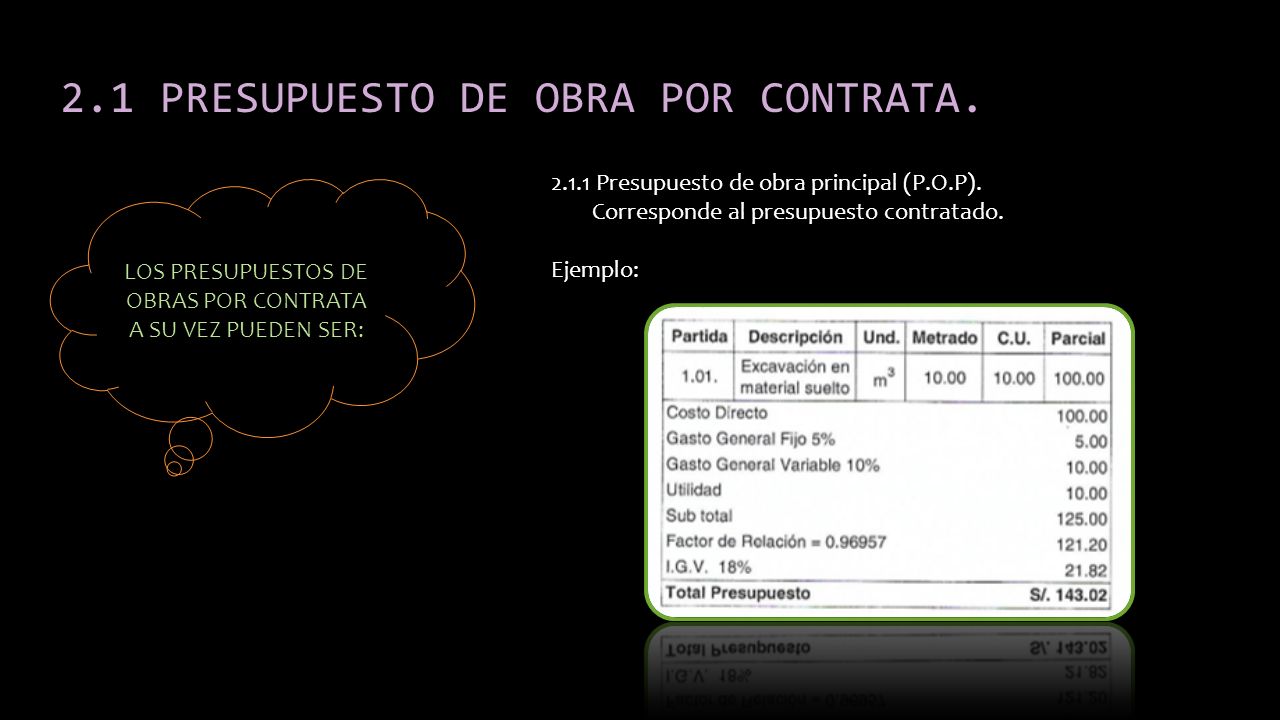

8 2.1 PRESUPUESTO DE OBRA POR CONTRATA. LOS PRESUPUESTOS DE OBRAS POR CONTRATA A SU VEZ PUEDEN SER: 2.1.1 Presupuesto de obra principal (P.O.P). Corresponde al presupuesto contratado. Ejemplo:

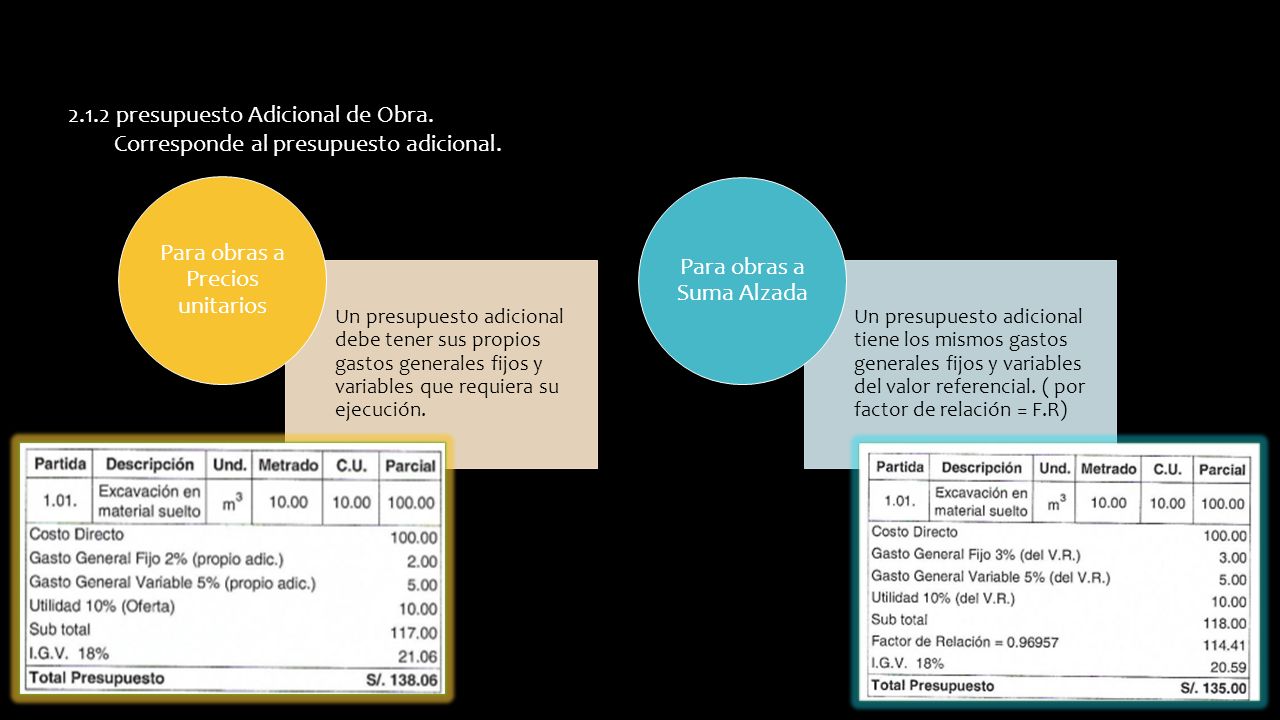

9 2.1.2 presupuesto Adicional de Obra. Corresponde al presupuesto adicional. Un presupuesto adicional debe tener sus propios gastos generales fijos y variables que requiera su ejecución. Para obras a Precios unitarios Un presupuesto adicional tiene los mismos gastos generales fijos y variables del valor referencial. ( por factor de relación = F.R) Para obras a Suma Alzada

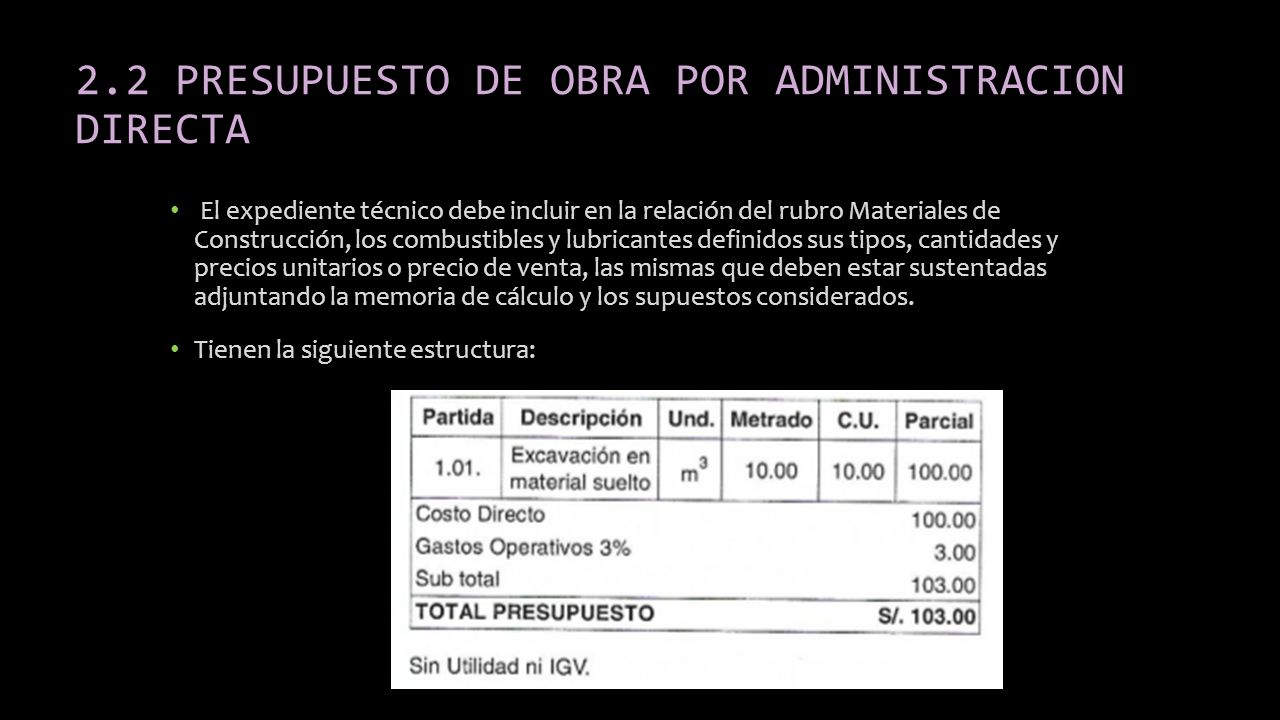

10 2.2 PRESUPUESTO DE OBRA POR ADMINISTRACION DIRECTA El expediente técnico debe incluir en la relación del rubro Materiales de Construcción, los combustibles y lubricantes definidos sus tipos, cantidades y precios unitarios o precio de venta, las mismas que deben estar sustentadas adjuntando la memoria de cálculo y los supuestos considerados. Tienen la siguiente estructura:

11 Modelo de presupuesto:


Descargar ppt "PRESUPUESTO DE OBRA TEMA ING. MARCO CERNA VASQUEZ."
