1 «Nuevo Marco Legal del sector eléctrico»
«Seminario Interconexión SIC-SING: Oportunidades y Desafíos de la Integración» Andrés Romero, Secretario Ejecutivo Comisión Nacional de Energía Lunes 20 Juniol 2016 CNE

2 Avances de la Interconexión. Proyecto de Ley de Transmisión.

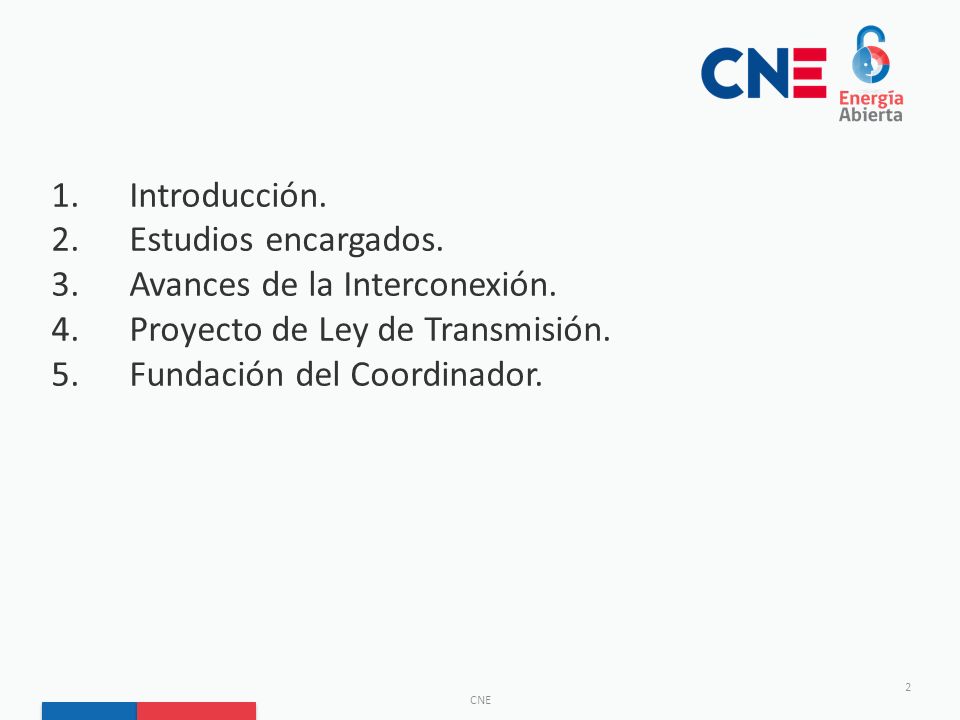

Introducción. Estudios encargados. Avances de la Interconexión. Proyecto de Ley de Transmisión. Fundación del Coordinador. CNE

3 1. Introducción. La Agenda de Energía en su Eje 4 Conectividad para el Desarrollo Energético, plantea dentro de las líneas de acción y metas la interconexión de los sistemas. “Contemplaremos en el Plan de Expansión del Sistema de Transmisión troncal del período la interconexión de los Sistemas SIC-SING. Sin perjuicio de lo señalado, de concretarse el desarrollo privado de una línea que interconecta los sistemas, se impulsará por el Gobierno la más pronta materialización de dicha línea.”

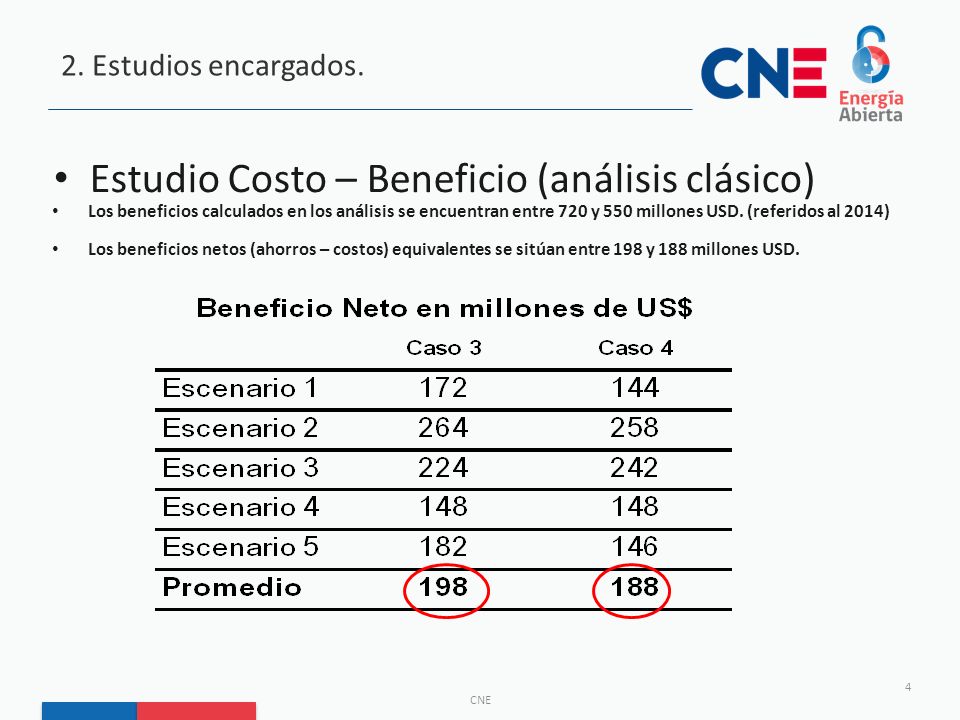

4 Estudio Costo – Beneficio (análisis clásico)
2. Estudios encargados. Estudio Costo – Beneficio (análisis clásico) Los beneficios calculados en los análisis se encuentran entre 720 y 550 millones USD. (referidos al 2014) Los beneficios netos (ahorros – costos) equivalentes se sitúan entre 198 y 188 millones USD. CNE

5 Impacto Económico Social (complemento al análisis clásico)

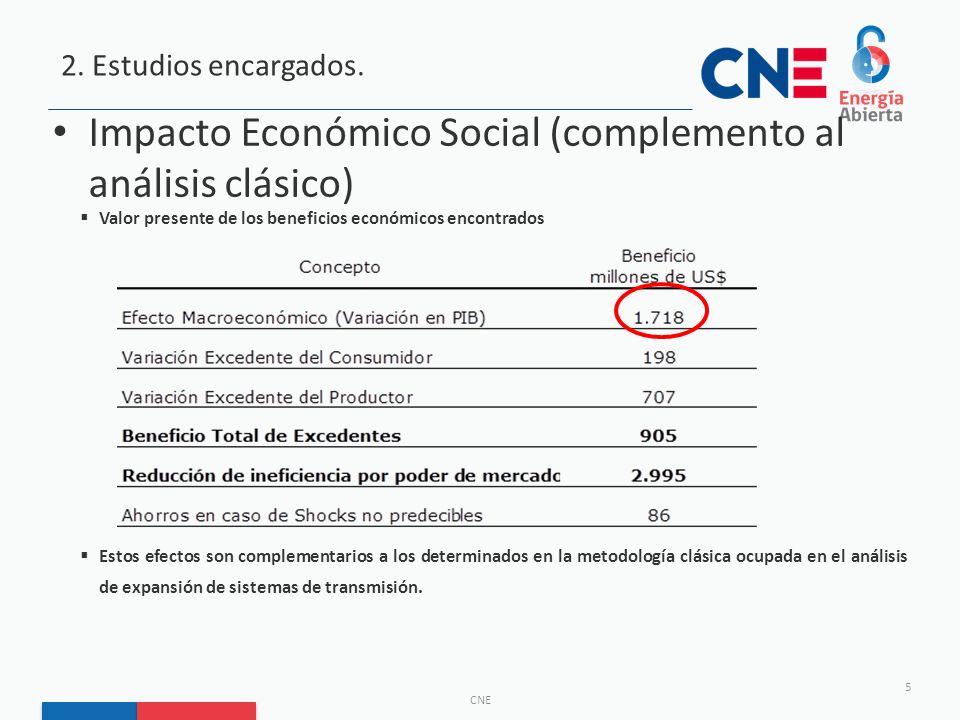

2. Estudios encargados. Impacto Económico Social (complemento al análisis clásico) Valor presente de los beneficios económicos encontrados Estos efectos son complementarios a los determinados en la metodología clásica ocupada en el análisis de expansión de sistemas de transmisión. CNE

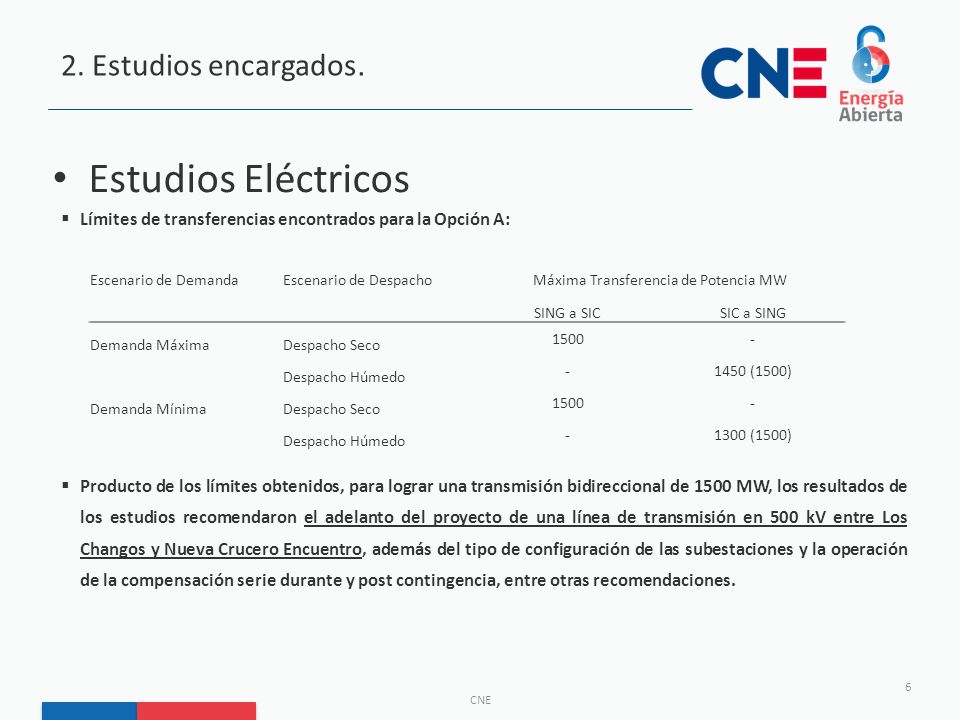

6 Máxima Transferencia de Potencia MW
2. Estudios encargados. Estudios Eléctricos Límites de transferencias encontrados para la Opción A: Producto de los límites obtenidos, para lograr una transmisión bidireccional de 1500 MW, los resultados de los estudios recomendaron el adelanto del proyecto de una línea de transmisión en 500 kV entre Los Changos y Nueva Crucero Encuentro, además del tipo de configuración de las subestaciones y la operación de la compensación serie durante y post contingencia, entre otras recomendaciones. Escenario de Demanda Escenario de Despacho Máxima Transferencia de Potencia MW SING a SIC SIC a SING Demanda Máxima Despacho Seco 1500 - Despacho Húmedo 1450 (1500) Demanda Mínima 1300 (1500) CNE

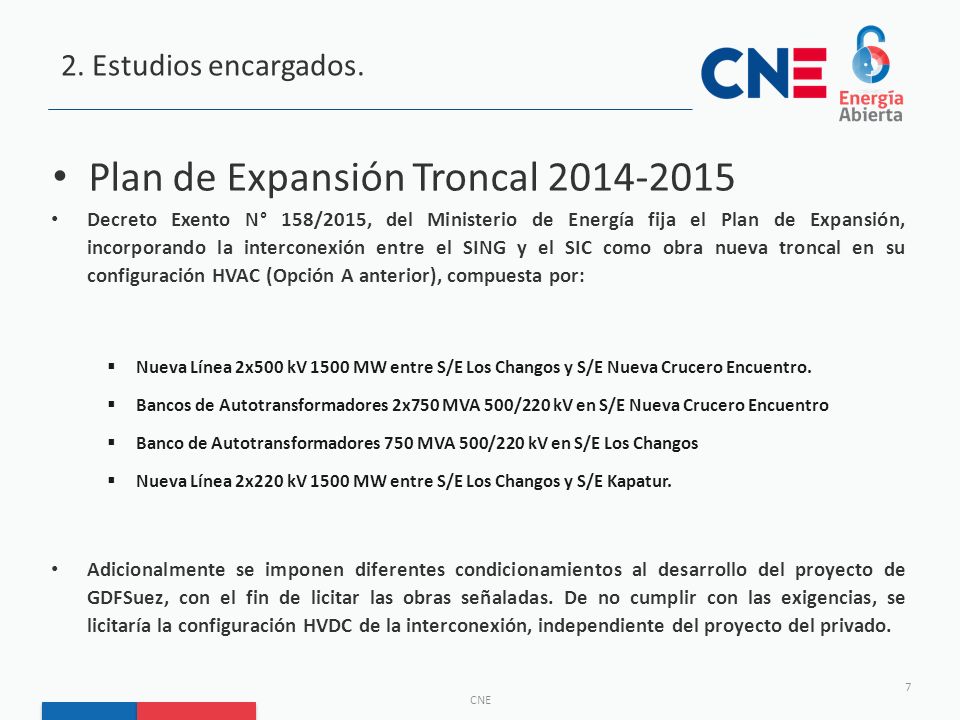

7 Plan de Expansión Troncal 2014-2015
2. Estudios encargados. Plan de Expansión Troncal Decreto Exento N° 158/2015, del Ministerio de Energía fija el Plan de Expansión, incorporando la interconexión entre el SING y el SIC como obra nueva troncal en su configuración HVAC (Opción A anterior), compuesta por: Nueva Línea 2x500 kV 1500 MW entre S/E Los Changos y S/E Nueva Crucero Encuentro. Bancos de Autotransformadores 2x750 MVA 500/220 kV en S/E Nueva Crucero Encuentro Banco de Autotransformadores 750 MVA 500/220 kV en S/E Los Changos Nueva Línea 2x220 kV 1500 MW entre S/E Los Changos y S/E Kapatur. Adicionalmente se imponen diferentes condicionamientos al desarrollo del proyecto de GDFSuez, con el fin de licitar las obras señaladas. De no cumplir con las exigencias, se licitaría la configuración HVDC de la interconexión, independiente del proyecto del privado. CNE

8 3. Avances de la Interconexión.

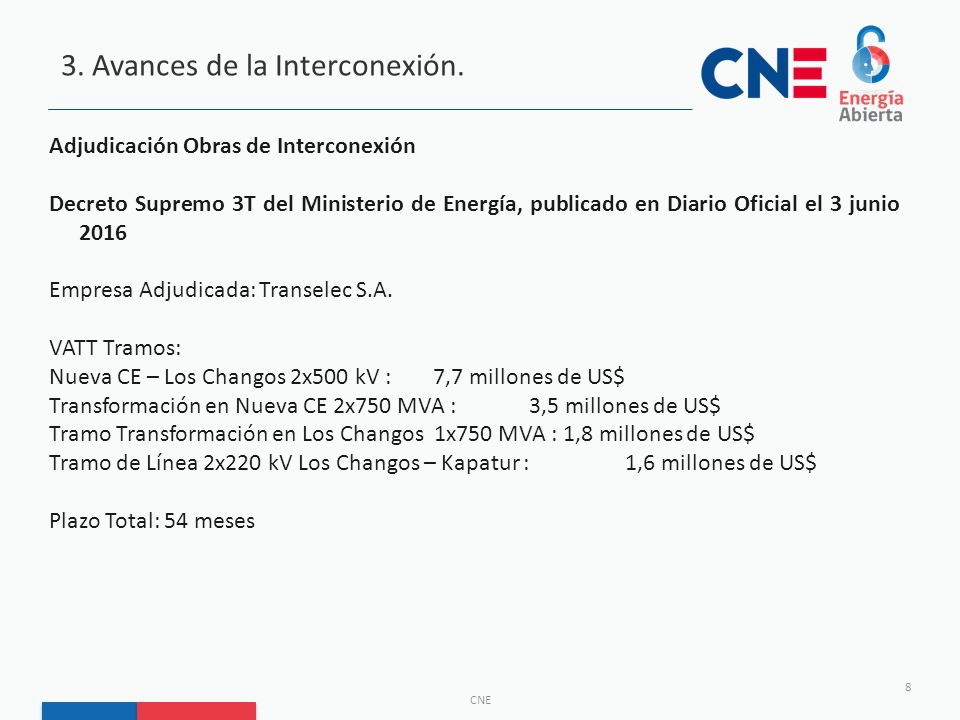

Adjudicación Obras de Interconexión Decreto Supremo 3T del Ministerio de Energía, publicado en Diario Oficial el 3 junio 2016 Empresa Adjudicada: Transelec S.A. VATT Tramos: Nueva CE – Los Changos 2x500 kV : 7,7 millones de US$ Transformación en Nueva CE 2x750 MVA : 3,5 millones de US$ Tramo Transformación en Los Changos 1x750 MVA : 1,8 millones de US$ Tramo de Línea 2x220 kV Los Changos – Kapatur : 1,6 millones de US$ Plazo Total: 54 meses CNE

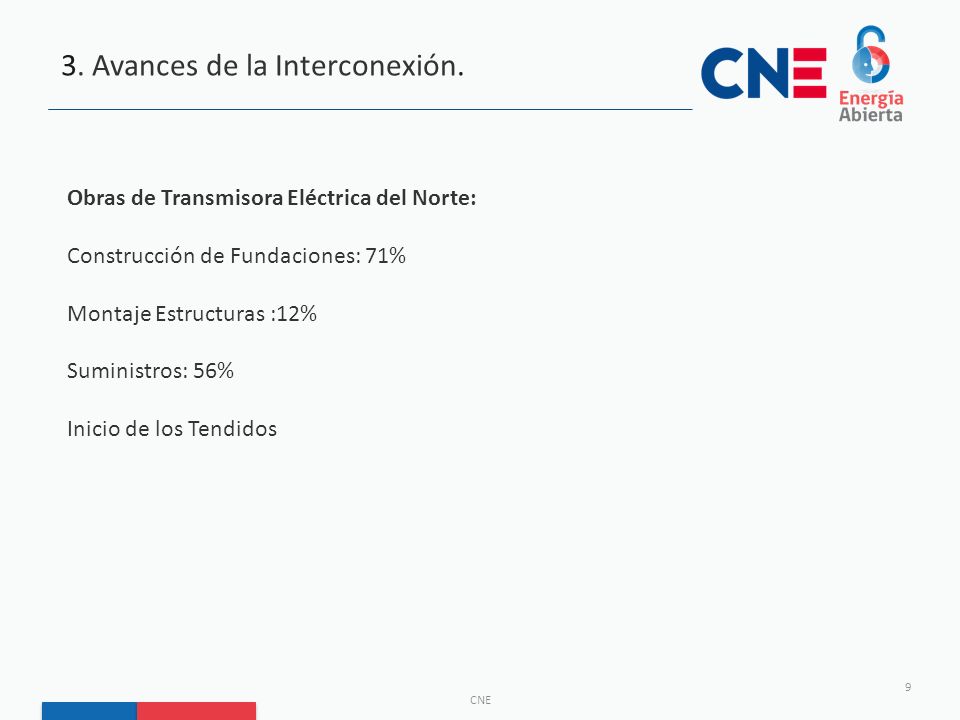

9 3. Avances de la Interconexión.
Obras de Transmisora Eléctrica del Norte: Construcción de Fundaciones: 71% Montaje Estructuras :12% Suministros: 56% Inicio de los Tendidos CNE

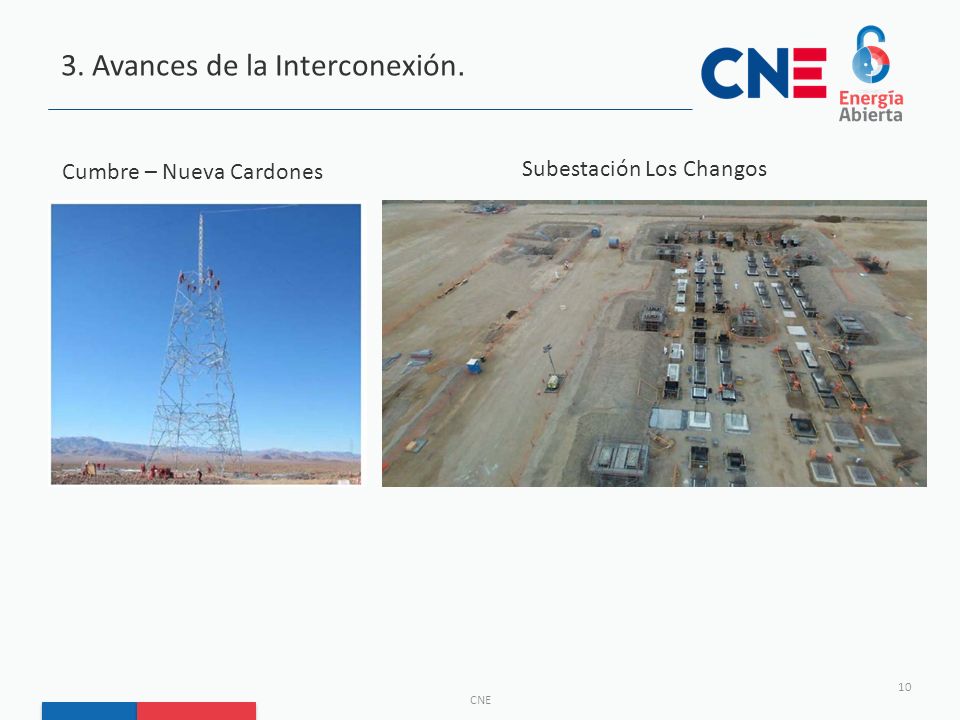

10 3. Avances de la Interconexión.
Cumbre – Nueva Cardones Subestación Los Changos CNE

11 4. Proyecto de Ley de Transmisión

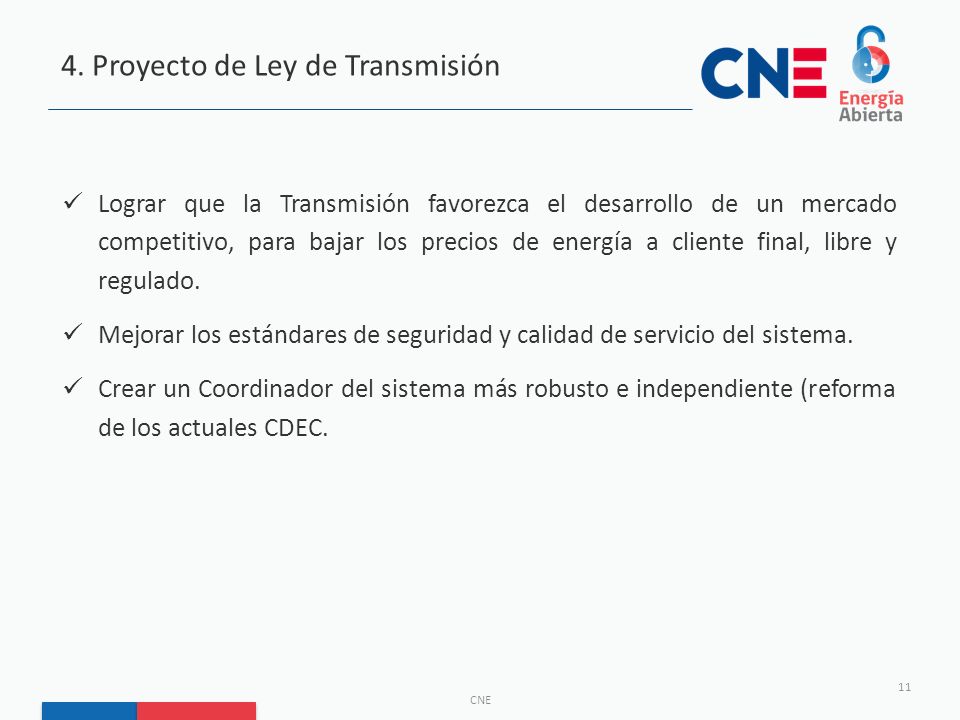

Lograr que la Transmisión favorezca el desarrollo de un mercado competitivo, para bajar los precios de energía a cliente final, libre y regulado. Mejorar los estándares de seguridad y calidad de servicio del sistema. Crear un Coordinador del sistema más robusto e independiente (reforma de los actuales CDEC. CNE

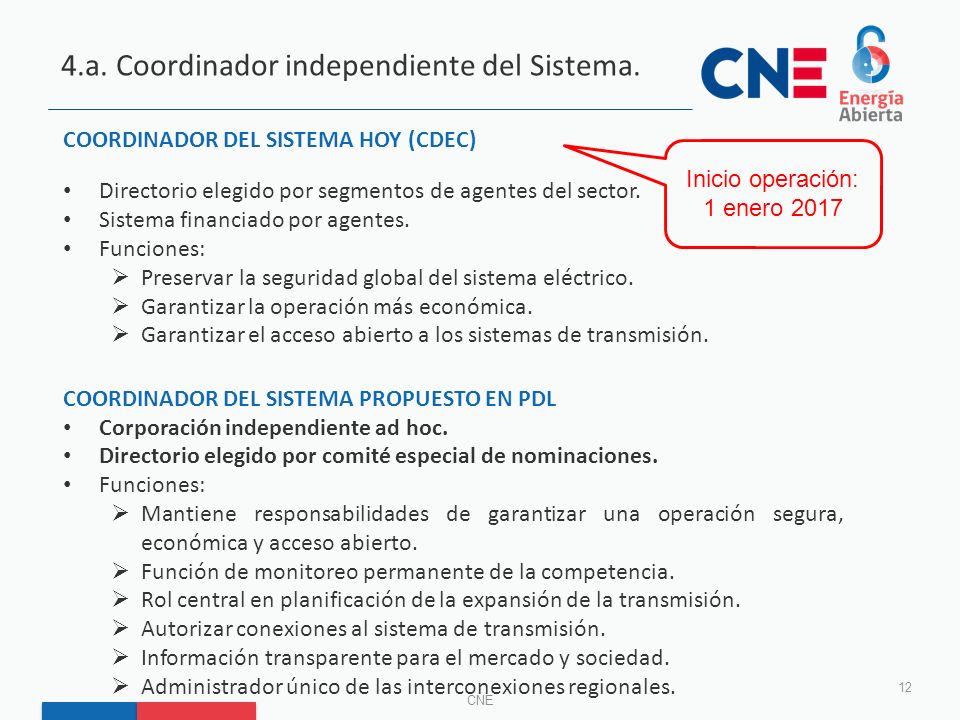

12 4.a. Coordinador independiente del Sistema.
Coordinador del Sistema hoy (cdec) Inicio operación: 1 enero 2017 Directorio elegido por segmentos de agentes del sector. Sistema financiado por agentes. Funciones: Preservar la seguridad global del sistema eléctrico. Garantizar la operación más económica. Garantizar el acceso abierto a los sistemas de transmisión. COORDINADOR DEL SISTEMA PROPUESTO EN PDL Corporación independiente ad hoc. Directorio elegido por comité especial de nominaciones. Mantiene responsabilidades de garantizar una operación segura, económica y acceso abierto. Función de monitoreo permanente de la competencia. Rol central en planificación de la expansión de la transmisión. Autorizar conexiones al sistema de transmisión. Información transparente para el mercado y sociedad. Administrador único de las interconexiones regionales. CNE

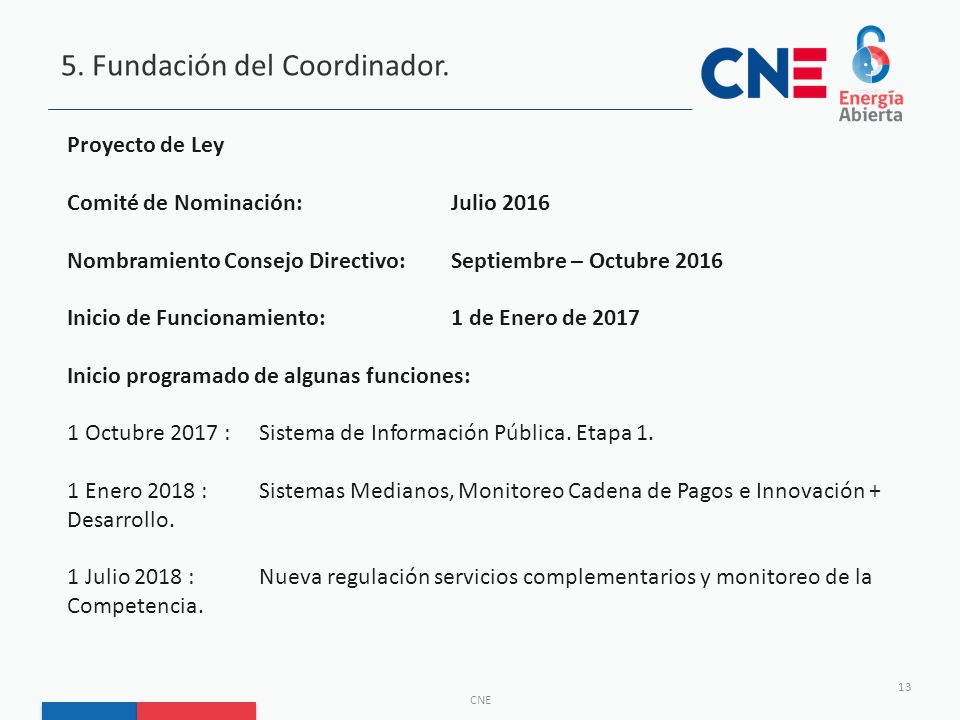

13 5. Fundación del Coordinador.
Proyecto de Ley Comité de Nominación: Julio 2016 Nombramiento Consejo Directivo: Septiembre – Octubre 2016 Inicio de Funcionamiento: 1 de Enero de 2017 Inicio programado de algunas funciones: 1 Octubre 2017 : Sistema de Información Pública. Etapa 1. 1 Enero 2018 : Sistemas Medianos, Monitoreo Cadena de Pagos e Innovación + Desarrollo. 1 Julio 2018 : Nueva regulación servicios complementarios y monitoreo de la Competencia. CNE

14 MUCHAS GRACIAS!
