1 100MILviviendas100MILviviendas Haciendo casas, cambiamos vidas BOGOTÁ, D.C

2 AVANCE DEL PROGRAMA DE VIVIENDA GRATUITA EN BOGOTA D.C.

3 BOGOTA 8110 CUPOS 5283 cupos Resolución No. 604 de 2012 Privados 870 cupos Poco interés del privado Proyectos públicos presentados no fueron certificados por Findeter Convocatoria publica declarada desierta por falta de proponentes. Nota: De acuerdo con la distribución realizada por el Fondo Nacional de Vivienda, mediante Resolución No. 604 de julio de 2012, de conformidad con los criterios definidos por el Ministerio de Vivienda, Ciudad y Territorio mediante Resolución No. 502 de julio de 2012, Bogotá, D.C cuenta con 8.110 cupos de recursos. Público 1747 Cupos Convenio 2664 cupos

4 ESTADO DE EJECUCIÓN ESQUEMA DE EJECUCIÓN PRIVADOSPÚBLICOCONVENIOS VIVIENDAS TERMINADAS3508400 VIVIENDAS EN EJECUCIÓN0816887 VIVIENDAS POR INICIAR520*931777 TOTAL DE VIVIENDAS8701.7472664 % DE EJECUCIÓN40%74%20% ENTIDAD QUE EJECUTA GOBIERNO NACIONAL DISTRITO CAPITAL TOTAL CUPOS PVG - Bogotá D.C.: 5.283 VIP Bogotá D.C

5 VIP EJECUTADAS G.N: 2.619 VIP EJECUTADAS D.C: 2.664 Bogotá D.C

6 No Total de VIP No de Proyectos 528322 Suma de VIP Terminadas1190 Suma de VIP En Ejecución1703 Suma de VIP Por Iniciar2390 Bogotá D.C

7 ESQUEMA ADQUISICIÓN PRIVADOS Con la posibilidad de adquirir hasta el 60% de las viviendas asignadas en la Res. 604 / 12, correspondientes hasta 4.866 viviendas. Convocatoria 032 ANTECEDENTES Publicada 31/08/2012 Suscripción Contrato 18/12/2012. Acta de Inicio 4/12/2012 ADJUDICADO Contratista Ingenal S.A. Ing y Equipos Alberto Mario Nieves. Cupos adjudicados 350 viviendas 100% de ejecución. Convocatoria 190 ANTECEDENTES Publicada 15/08/2014 Selección proponente 7/10/2014 ADJUDICADO Contratista CG CONSTRUCTORA S.A.S.. Cupos adjudicados 520 viviendas Por iniciar.

8 Con la posibilidad de adquirir hasta el 40% de las viviendas correspondientes hasta 3.244 cupos. LOTES PRESENTADOS Proyecto Las Margaritas (1280) Proyecto Villa Karen (450) Proyecto El Pulpo (93) Proyecto Usme Idipron Proyecto OPV Ciudadela El Porvenir Proyecto Restrepo Proyectos adjudicados y contratados Proyectos Desiertos Proyectos Rechazados Predio con beneficiarios La destinación del lote no es para Vivienda. ESQUEMA CONSTRUCCIÓN LOTES PÚBLICOS

9 Convocatoria 107 PROYECTO LAS MARGARITAS ANTECEDENTES Contratista Triada SAS Cupos inicialmente adjudicados 1280 VIP. 56.52 m2 por VIP 62 smlmv. ESQUEMA CONSTRUCCIÓN LOTES PÚBLICOS ESTADO ACTUAL Se espera que el rendimiento sea bueno para el la legalización de los aptos, se espera que el contratista haga llegar lo mas pronto posible el reglamento de propiedad horizontal. Obra. Se continua con el avance de ejecución de en adoquines, enchapes, Instalación gas, cubiertas; impermeabilizaciones, refuerzo de vigas y dovelas, red contraincendios bajo placa No. total de Viviendas: 1248 No. viviendas por iniciar: 1248 No. Viviendas en ejecución: 816 No. Viviendas terminadas: 432 PROGRAMACIÓN ENTREGA DE VIVIENDAS ENERO 2015624 VIVIENDAS MARZO 2015192 VIVIENDAS

10 Convocatoria 106 PROYECTO VILLA KAREN ANTECEDENTES Contratista Triada SAS Cupos inicialmente adjudicados 450 VIP. 62.15 m2 por VIP 62 smlmv ESTADO ACTUAL Se espera celeridad en la parte legal del proyecto como es el reglamento de propiedad horizontal, el contratista informa que ya esta próximo a entregar para la revisión por parte de la Interventoría. ESQUEMA CONSTRUCCIÓN LOTES PÚBLICOS PROGRAMACION ENTREGA DE VIVIENDAS NOVIEMBRE 2014408 VIVIENDAS No. total de Viviendas: 408 No. viviendas por iniciar: 0 No. Viviendas en ejecución: 0 No. Viviendas terminadas: 408

11 Convocatoria 080 PROYECTO EL PULPO ANTECEDENTES Territorio SAS. Cupos adjudicados 93 viviendas 48.15 m2 por VIP 62 smlmv ESQUEMA CONSTRUCCIÓN LOTES PÚBLICOS ESTADO ACTUAL Trámite de Licencias: Se esta a la espera que la curaduría urbana N°4 emita concepto. El constructor informó telefónicamente a la interventoría el 28 de noviembre 2014, que a la fecha NO ha recibido información adicional al respecto del tramite de licencias por al Curaduría. La interventoría continua a la espera de la expedición por parte del ente administrativo local. No. total de Viviendas: 93 No. viviendas por iniciar: 93 No. Viviendas en ejecución: 0 No. Viviendas terminadas: 0

12 ESQUEMA CONVENIO DE ADQUISICIÓN Terminación convenio 30 de junio de 2015 2664 VIP 17 proyectos 62 smlmv Convenio 43 de 16 de noviembre de 2012 Celebrado entre: Fonvivienda Secretaria del Hábitat Metrovivienda Caja Vivienda Popular RESUMEN ESTADO PROYECTOS En ejecución * 3 proyectos 887 VIP Tramite Licencia de construcción 8 proyectos 1470 VIP Estudios y Diseños 1 proyectos 125 VIP Suspendido por MEPOT 3 proyectos 315 VIP * Plaza de la hoja (457 VIP ejecución obras de viviendas y urbanización), Victoria (310 VIP ejecución obras de urbanización) y Porvenir Calle 55 (120 VIP ejecución de viviendas)

13 ESQUEMA CONVENIO DE ADQUISICIÓN 1.PLAZA DE LA HOJA Entidad oferente: METROVIVIENDA Se encuentra en ejecución de obras de urbanismo y viviendas. Constructor: ARPRO ARQUITECTOS E INGENIEROS S.A. Primera entrega: 312 VIP, diciembre 2014 Segunda entrega: 145 VIP, febrero 2015 457 VIP

14 ESQUEMA CONVENIO DE ADQUISICIÓN 2. VICTORIA Entidad oferente: METROVIVIENDA En ejecución de obras de Urbanismo (Constructor CONSORCIO PARQUES) En Licenciamiento proyecto inmobiliario (Constructor UNIÓN TEMPORAL VICTORIA) Terminación: junio de 2015. 310 Viviendas

15 ESQUEMA CONVENIO DE ADQUISICIÓN 3.PORVENIR CLL 55 Entidad oferente: CAJA DE VIVIENDA POPULAR En ejecución de obras de viviendas Entrega: marzo de 2015. 120 Viviendas

16 4. ARBORIZADORA - CRA 38 (MZ 65) Entidad oferente CVP Por iniciar construcción Terminación: junio de 2015. 5. BOSA 601 6. USME 1 7. SAN BLAS 8. COLMENA Entidad oferente METROVIVIENDA En tramité licencia de construcción Terminación: julio de 2015 9. BOSQUES DE ARBORIZADORA (MZ 102) 10. CANDELARIA LA NUEVA (II ETAPA) Entidad oferente CVP Por inicio de construcción Terminación: Agosto de 2015 ESQUEMA CONVENIO DE ADQUISICIÓN

17 11. SOSIEGO Entidad oferente METROVIVIENDA En tramité licencia de urbanismo y construcción Terminación: Agosto de 2015 12. PORTALES DE ARBORIZADORA (MZ 17, 18, 27, 28 y 29) 13. ARBORIZADORA - CRA 38 (MZ 54) ETAPA 2 14. ARBORIZADORA - CRA 38 (MZ 55) ETAPA 3 15. LA CASONA (MZ 12, 13, 14 y 15) Entidad oferente CVP Trámite de licencias detenido por suspensión MEPOT Terminación: septiembre de 2015 ESQUEMA CONVENIO DE ADQUISICIÓN

18 16. RESERVA DE LA MARIA Entidad oferente CVP En trámite licencia de urbanismo y construcción Terminación: octubre de 2015. 17. PORVENIR (MZ 18) Entidad oferente METROVIVIENDA En diseños y estudios Terminación: Octubre de 2015 9. BOSQUES DE ARBORIZADORA (MZ 102) 10. CANDELARIA LA NUEVA (II ETAPA) ESQUEMA CONVENIO DE ADQUISICIÓN

19 FICHAS POR PROYECTO BOGOTÁ, D.C. FICHAS POR PROYECTO BOGOTÁ, D.C.

20 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C. METRO 136 USME – ESQUEMA PRIVADO Proyecto de 350 viviendas. No. VIP terminadas: 350 No. VIP certificadas: 350 No. VIP asignadas: 350 No. VIP escrituradas: 350 Características: viviendas de 44,09 m2. Proyecto Unifamiliar. Inversión Total: $15.092 millones. Constructor: Ingenal S.A. - Ingeniería y Equipos Alberto Mario Nieves Empleos: 630

21 PROGRAMA DE VIVIENDA GRATUITA Metro 136 Usme – Bogotá Registro fotográfico Observaciones: Proyecto terminado

22 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C. LAS MARGARITAS – ESQUEMA PÚBLICO Proyecto de 1248 viviendas. No. VIP terminadas: 432 No. VIP certificadas: 0 No. VIP asignadas: 0 No. VIP escrituradas: 0 Características: viviendas de 56,52 m2. Proyecto Multifamiliar. Inversión Total: $ 27904 millones. Constructor: Triada S.A. Empleos: 2245

23 PROGRAMA DE VIVIENDA GRATUITA Observaciones: Proyecto en ejecución Las Margaritas – Bogotá Registro fotográfico

24 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C. VILLA KAREN – ESQUEMA PÚBLICO Proyecto de 408 viviendas. No. VIP terminadas: 408 No. VIP certificadas: 0 No. VIP asignadas: 0 No. VIP escrituradas: 0 Características: viviendas de 62,15 m2. Proyecto Unifamiliar. Inversión Total: $9122 millones. Constructor: Triada S.A. Empleos: 735

25 PROGRAMA DE VIVIENDA GRATUITA Observaciones: Proyecto terminado, en ajustes al reglamento de propiedad horizontal. Villa Karen – Bogotá Registro fotográfico

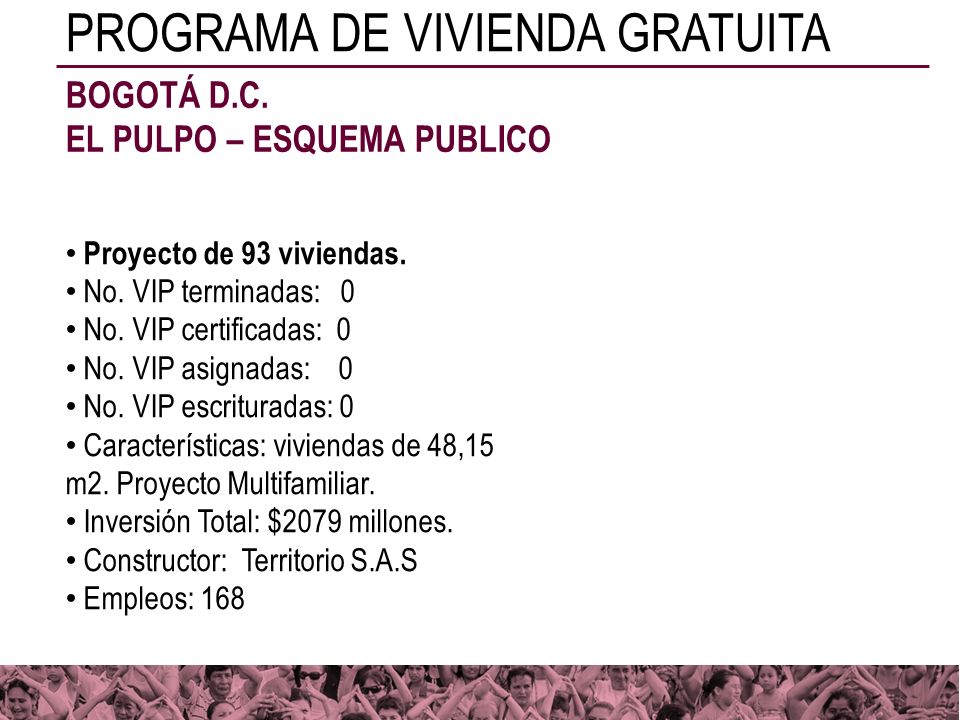

26 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C. EL PULPO – ESQUEMA PUBLICO Proyecto de 93 viviendas. No. VIP terminadas: 0 No. VIP certificadas: 0 No. VIP asignadas: 0 No. VIP escrituradas: 0 Características: viviendas de 48,15 m2. Proyecto Multifamiliar. Inversión Total: $2079 millones. Constructor: Territorio S.A.S Empleos: 168

27 PROGRAMA DE VIVIENDA GRATUITA Observaciones: Debido a la suspensión existente por parte de al Curaduría, en consecuencia de la aceptación de la demanda de nulidad del Decreto 364 de 2013, el Contratista se encuentra ajustando los diseños con base el Decreto 190 de 2004. El Pulpo – Bogotá Registro fotográfico

28 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

29 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

30 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

31 PROGRAMA DE VIVIENDA GRATUITA Observaciones: Proyecto en ejecución PORVENIR CLL 55 (MZ 13, 14, 15, 16, 17 y18) Registro fotográfico

32 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

33 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

34 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

35 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

36 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

37 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

38 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

39 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

40 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

41 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

42 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

43 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

44 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

45 PROGRAMA DE VIVIENDA GRATUITA Observaciones: Proyecto en ejecución PLAZA DE LA HOJA Registro fotográfico

46 PROGRAMA DE VIVIENDA GRATUITA BOGOTÁ D.C.

47 PROGRAMA DE VIVIENDA GRATUITA Observaciones: Obras de urbanismo ejecutadas a un 99%. No. viviendas iniciadas: 0 No. Viviendas en ejecución: 0 No. Viviendas con cubierta: 0 VICTORIA Registro fotográfico

48 AVANCE DEL PROGRAMA VIPA EN BOGOTA D.C.

49 No. Esquema Nombre ProyectoProponente Numero VIP Valor VSF (Millones) 1PrivadoReserva de Campo VerdeConstrucciones Marval SA504 $ 7.761,60 2PrivadoSenderos de Campo VerdeConstrucciones Marval SA888 $ 13.675,20 3PrivadoParques de Bogotá (Antes Campo Verde)Constructora Bolivar Bogotá SA2208 $ 34.003,20 Total general3600 $ 55.440,00 3 Proyectos seleccionados, en el esquema privado. Avance de comercialización. Todos los proyectos de Bogotá tienen fecha de terminación de comercialización el próximo 17 de enero de 2015. No.Nombre ProyectoProponente Numero VIP Potulaciones Radicadas % de Radicaciones Postulaciones Habilitadas % de Habilitados 1Reserva de Campo VerdeConstrucciones Marval SA50450399,80%38275,79% 2Senderos de Campo VerdeConstrucciones Marval SA88887398,31%65173,31% 3Parques de Bogotá (Antes Campo Verde)Constructora Bolivar Bogotá SA22082422109,69%203892,30% TOTAL36003798102,30%307180,45% VIPA- Bogotá
