La descarga está en progreso. Por favor, espere

La descarga está en progreso. Por favor, espere

Fundamentos de la Gestión de Proyectos Fase de Planificación

Presentaciones similares


Presentación del tema: "Fundamentos de la Gestión de Proyectos Fase de Planificación"— Transcripción de la presentación:

1 Fundamentos de la Gestión de Proyectos Fase de Planificación

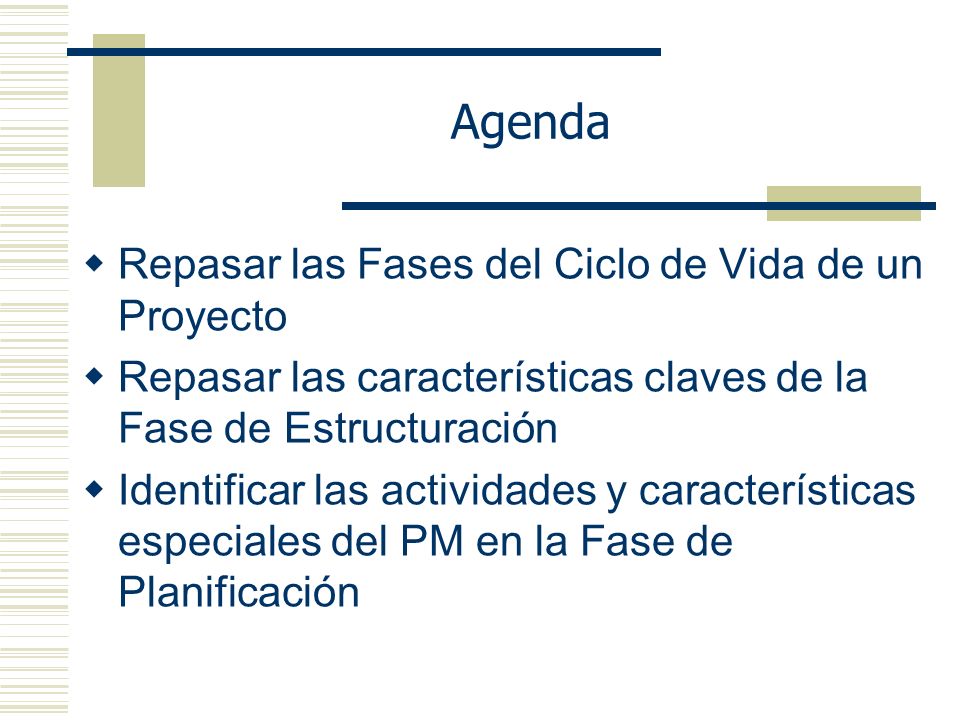

2 Agenda Repasar las Fases del Ciclo de Vida de un Proyecto
Repasar las características claves de la Fase de Estructuración Identificar las actividades y características especiales del PM en la Fase de Planificación

3 permite Analizar y Elaborar

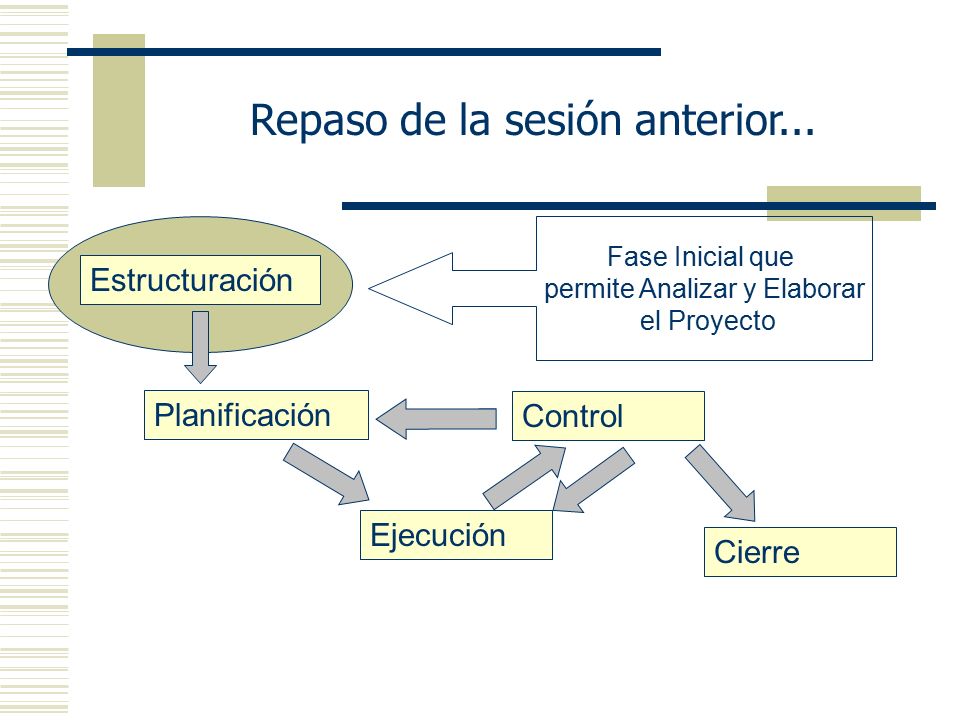

Repaso de la sesión anterior... Fase Inicial que permite Analizar y Elaborar el Proyecto Estructuración Planificación Ejecución Control Cierre

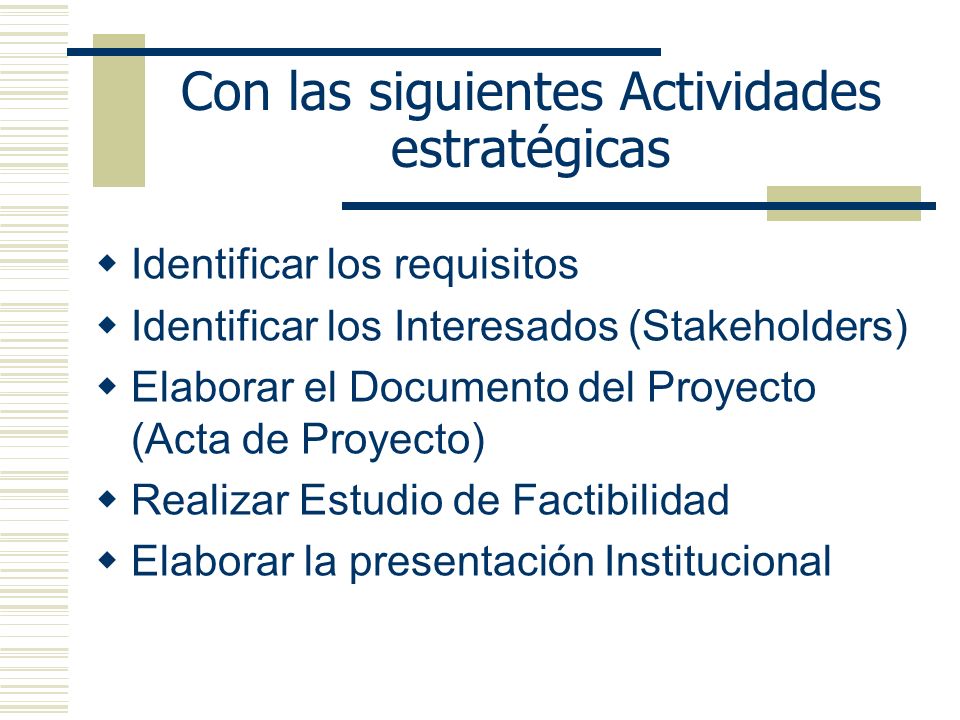

4 Con las siguientes Actividades estratégicas
Identificar los requisitos Identificar los Interesados (Stakeholders) Elaborar el Documento del Proyecto (Acta de Proyecto) Realizar Estudio de Factibilidad Elaborar la presentación Institucional

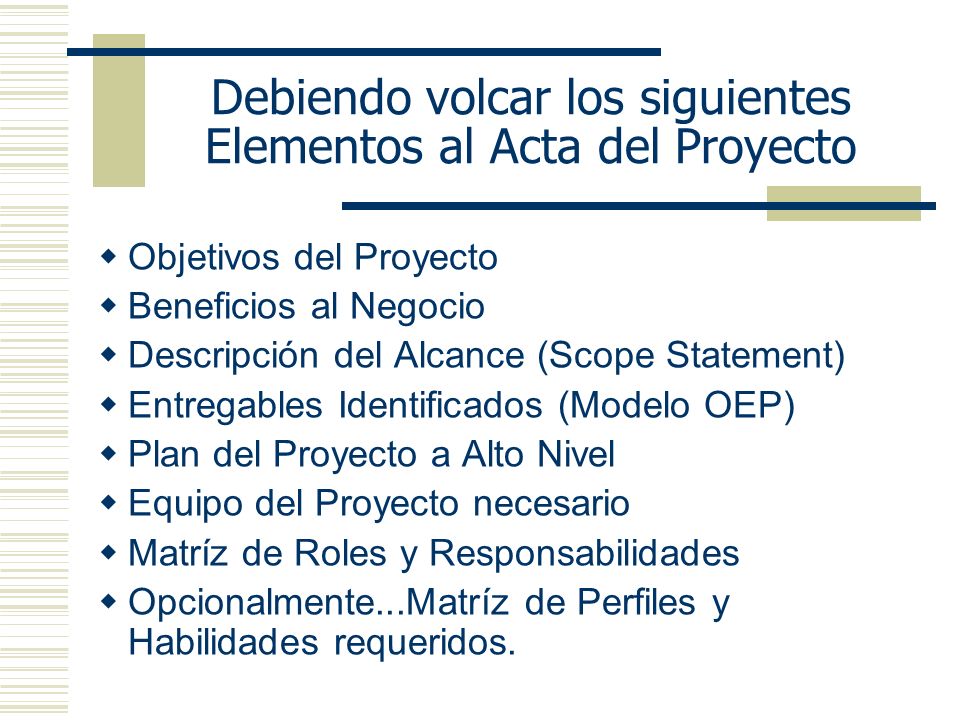

5 Debiendo volcar los siguientes Elementos al Acta del Proyecto
Objetivos del Proyecto Beneficios al Negocio Descripción del Alcance (Scope Statement) Entregables Identificados (Modelo OEP) Plan del Proyecto a Alto Nivel Equipo del Proyecto necesario Matríz de Roles y Responsabilidades Opcionalmente...Matríz de Perfiles y Habilidades requeridos.

6 Ciclo de Vida de un Proyecto

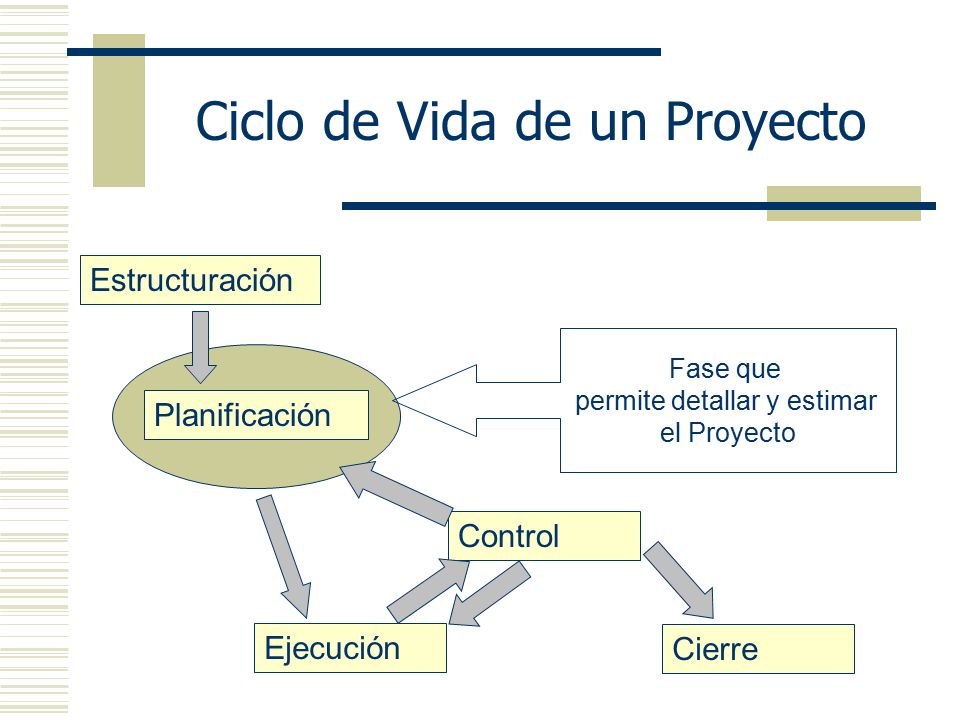

Estructuración Planificación Fase que permite detallar y estimar el Proyecto Control Cierre Ejecución

7 ¿En qué consiste la Fase de Planificación?
En la elaboración del denominado: Plan de Gestión del Proyecto Para ello, utiliza el enfoque de “la Triple Limitación”

8 Triple Limitación (Restricción)
-Idoneidad para el uso -Cumplimiento de requerimientos Alcance / Calidad Tiempo Costo

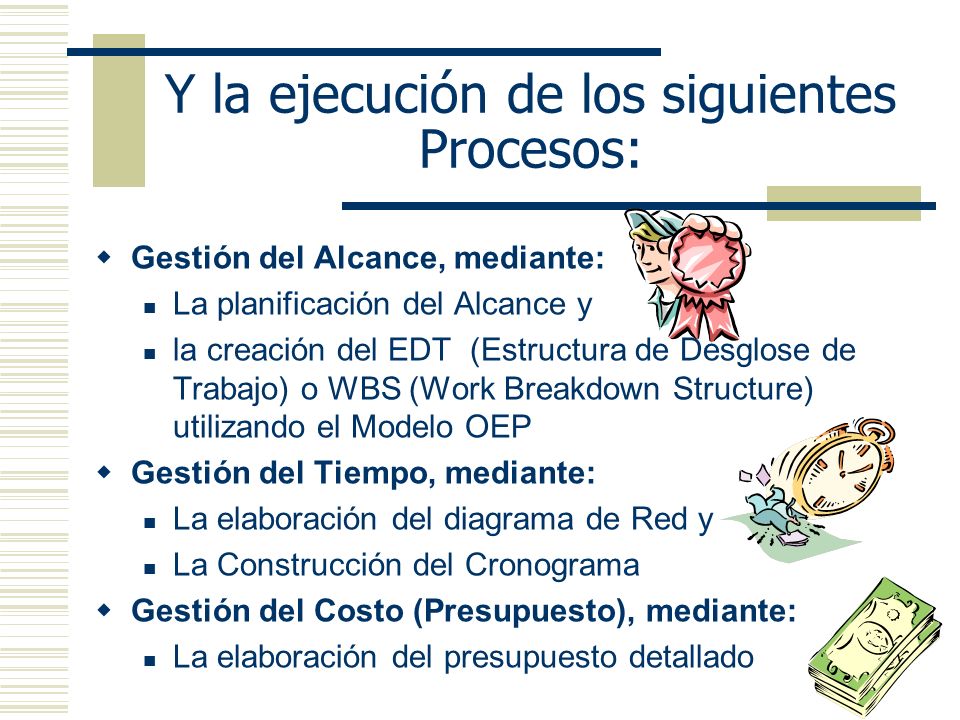

9 Y la ejecución de los siguientes Procesos:
Gestión del Alcance, mediante: La planificación del Alcance y la creación del EDT (Estructura de Desglose de Trabajo) o WBS (Work Breakdown Structure) utilizando el Modelo OEP Gestión del Tiempo, mediante: La elaboración del diagrama de Red y La Construcción del Cronograma Gestión del Costo (Presupuesto), mediante: La elaboración del presupuesto detallado

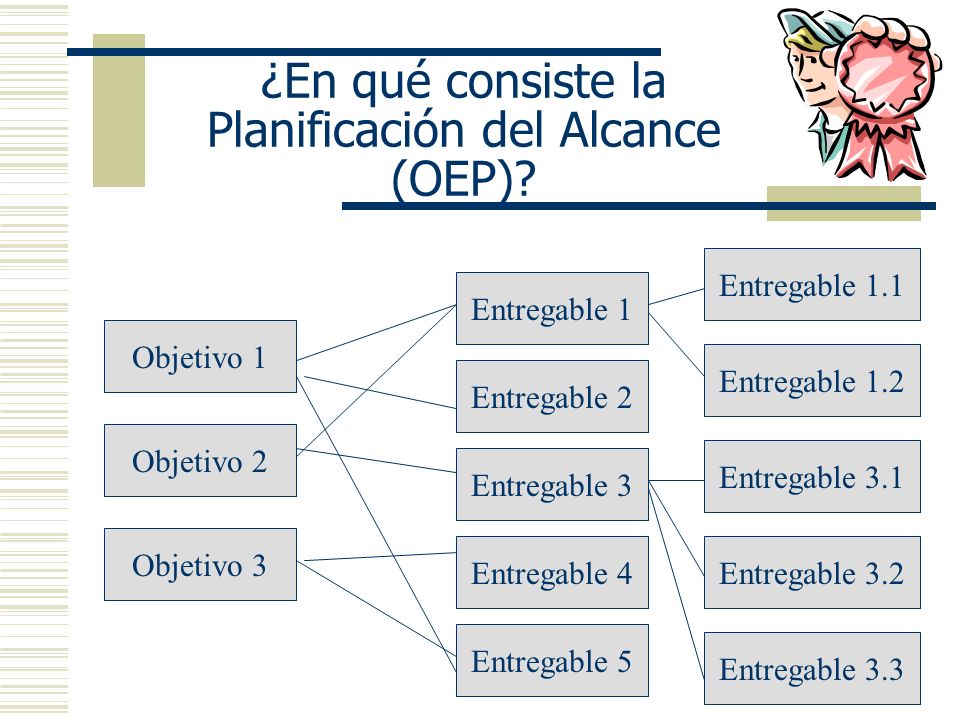

10 ¿En qué consiste la Planificación del Alcance (OEP)?
Entregable 1.1 Entregable 1 Objetivo 1 Entregable 1.2 Entregable 2 Objetivo 2 Entregable 3.1 Entregable 3 Objetivo 3 Entregable 4 Entregable 3.2 Entregable 5 Entregable 3.3

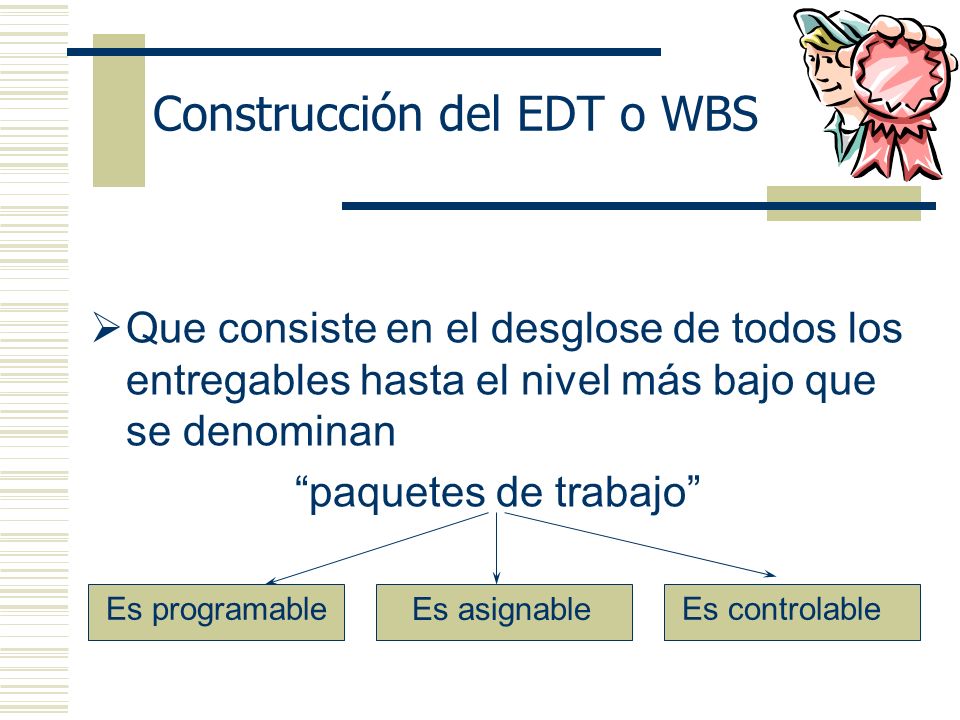

11 Construcción del EDT o WBS
Que consiste en el desglose de todos los entregables hasta el nivel más bajo que se denominan “paquetes de trabajo” Es programable Es asignable Es controlable

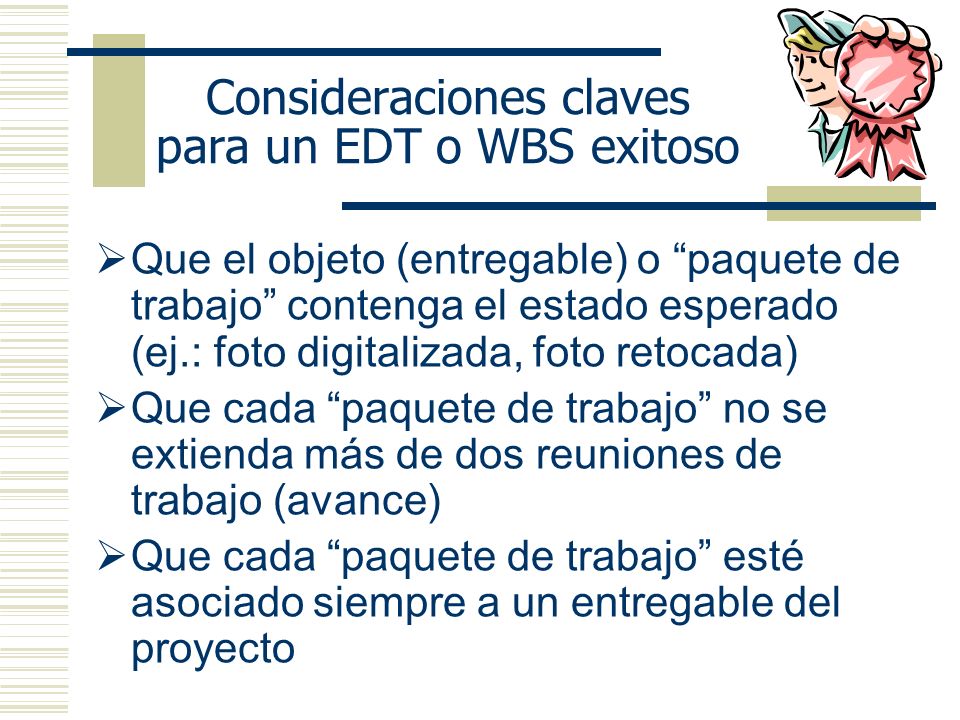

12 Consideraciones claves para un EDT o WBS exitoso
Que el objeto (entregable) o “paquete de trabajo” contenga el estado esperado (ej.: foto digitalizada, foto retocada) Que cada “paquete de trabajo” no se extienda más de dos reuniones de trabajo (avance) Que cada “paquete de trabajo” esté asociado siempre a un entregable del proyecto

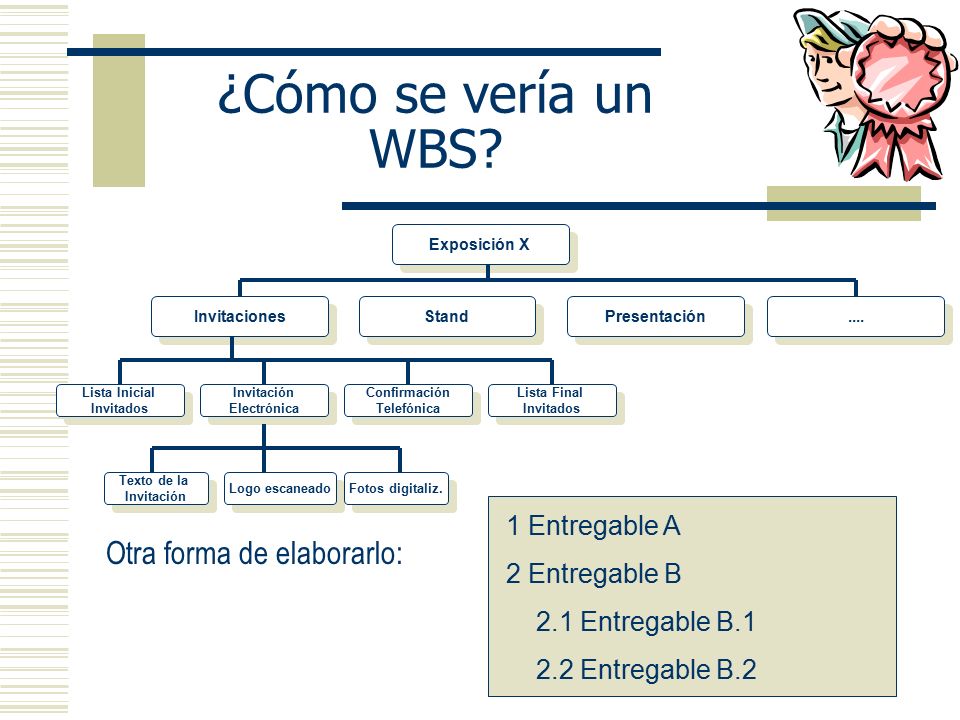

13 ¿Cómo se vería un WBS? Otra forma de elaborarlo: 1 Entregable A
Exposición X Invitaciones Stand Presentación .... Lista Inicial Invitados Invitación Electrónica Confirmación Telefónica Lista Final Texto de la Logo escaneado Fotos digitaliz. 1 Entregable A 2 Entregable B 2.1 Entregable B.1 2.2 Entregable B.2 Otra forma de elaborarlo:

14 Comentarios Adicionales
El PM es responsable de costear, entregar y controlar los “paquetes de trabajo” Cada “paquete de trabajo” podrá ser subdividido por el equipo de trabajo en otros paquetes o tareas

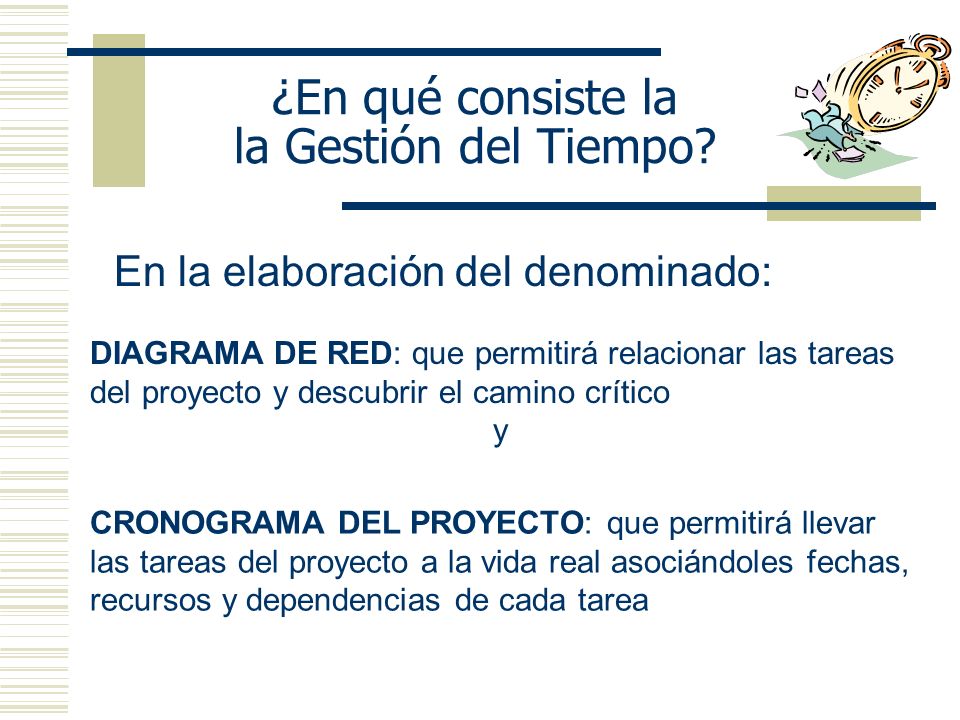

15 ¿En qué consiste la la Gestión del Tiempo?
En la elaboración del denominado: DIAGRAMA DE RED: que permitirá relacionar las tareas del proyecto y descubrir el camino crítico y CRONOGRAMA DEL PROYECTO: que permitirá llevar las tareas del proyecto a la vida real asociándoles fechas, recursos y dependencias de cada tarea

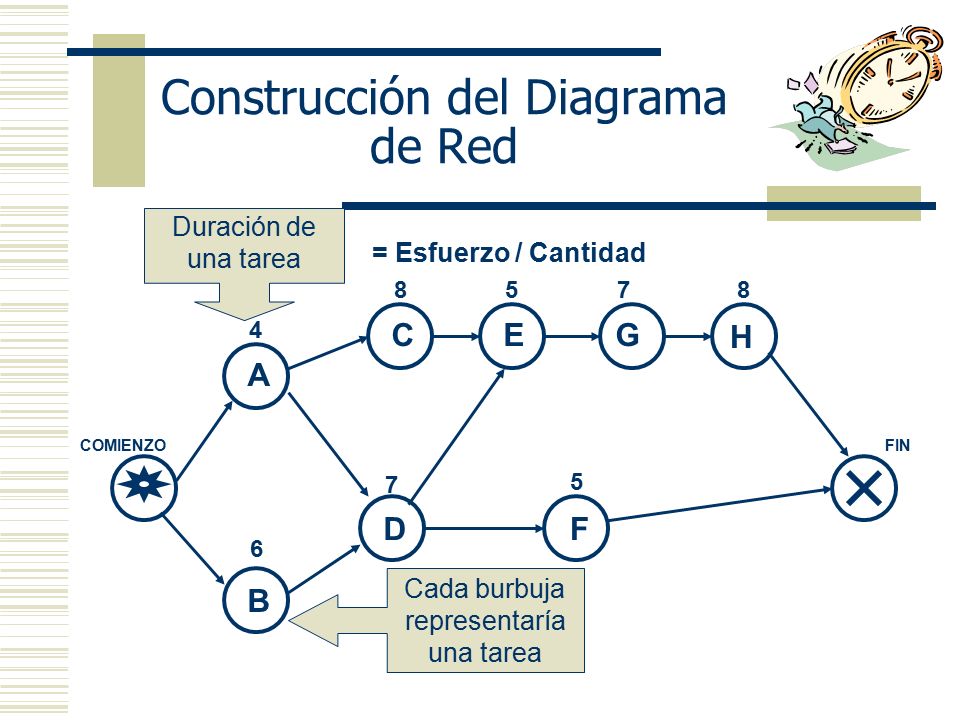

16 Construcción del Diagrama de Red
Duración de una tarea = Esfuerzo / Cantidad D COMIENZO FIN 6 5 B 7 F A C E G 4 8 H Cada burbuja representaría una tarea

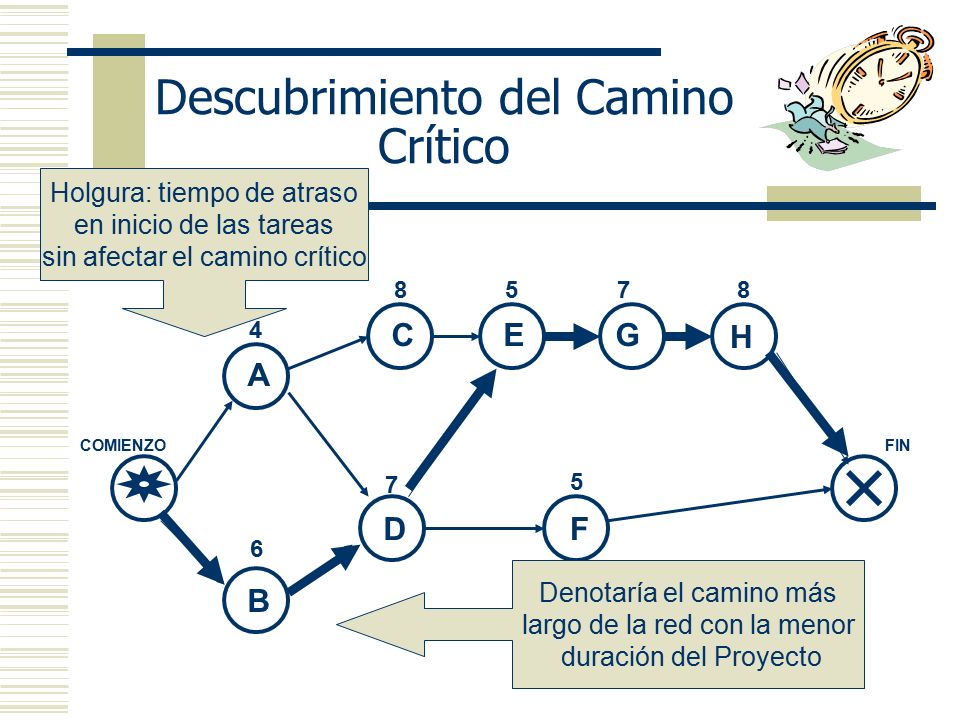

17 Descubrimiento del Camino Crítico
Holgura: tiempo de atraso en inicio de las tareas sin afectar el camino crítico 8 5 7 8 4 C E G H A COMIENZO FIN 7 5 D F 6 Denotaría el camino más largo de la red con la menor duración del Proyecto B

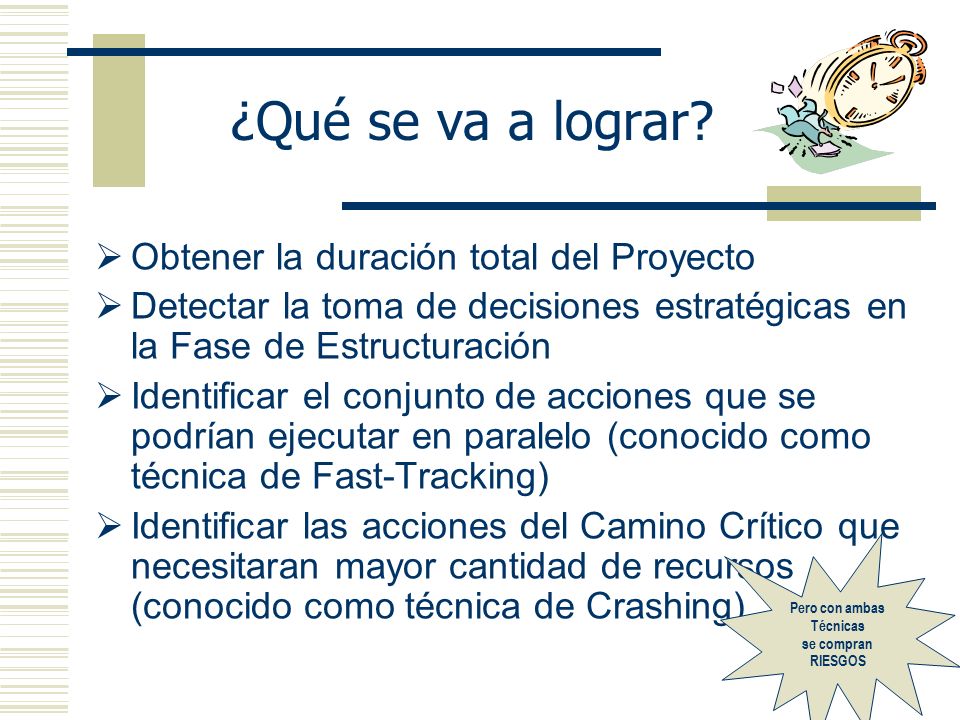

18 ¿Qué se va a lograr? Obtener la duración total del Proyecto
Detectar la toma de decisiones estratégicas en la Fase de Estructuración Identificar el conjunto de acciones que se podrían ejecutar en paralelo (conocido como técnica de Fast-Tracking) Identificar las acciones del Camino Crítico que necesitaran mayor cantidad de recursos (conocido como técnica de Crashing) Pero con ambas Técnicas se compran RIESGOS

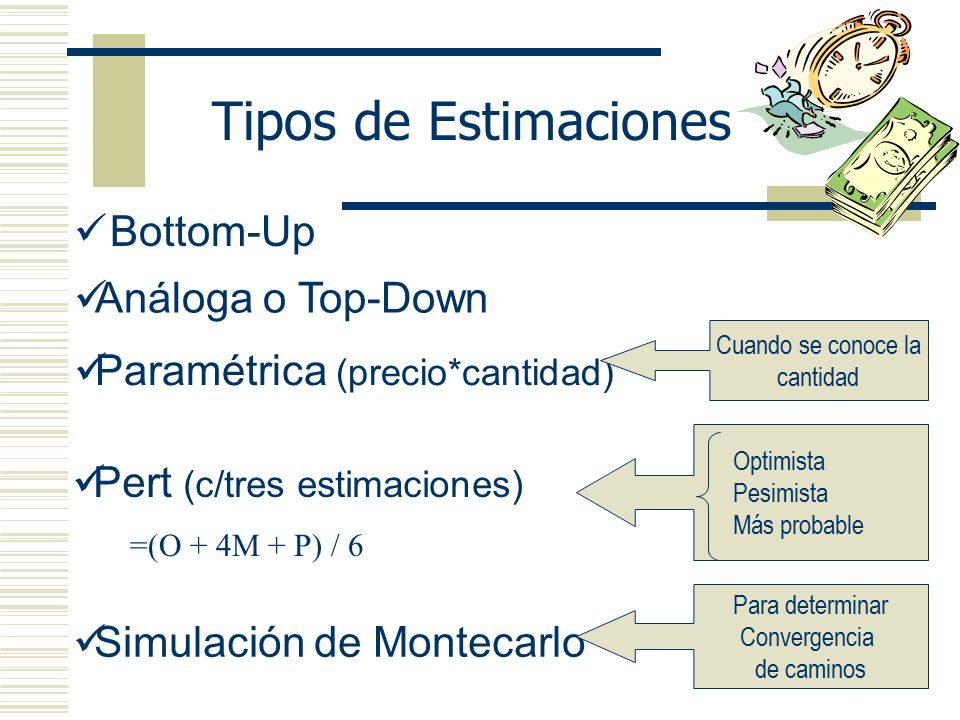

19 Tipos de Estimaciones Bottom-Up Análoga o Top-Down
Cuando se conoce la cantidad Paramétrica (precio*cantidad) Optimista Pesimista Más probable Pert (c/tres estimaciones) =(O + 4M + P) / 6 Para determinar Convergencia de caminos Simulación de Montecarlo

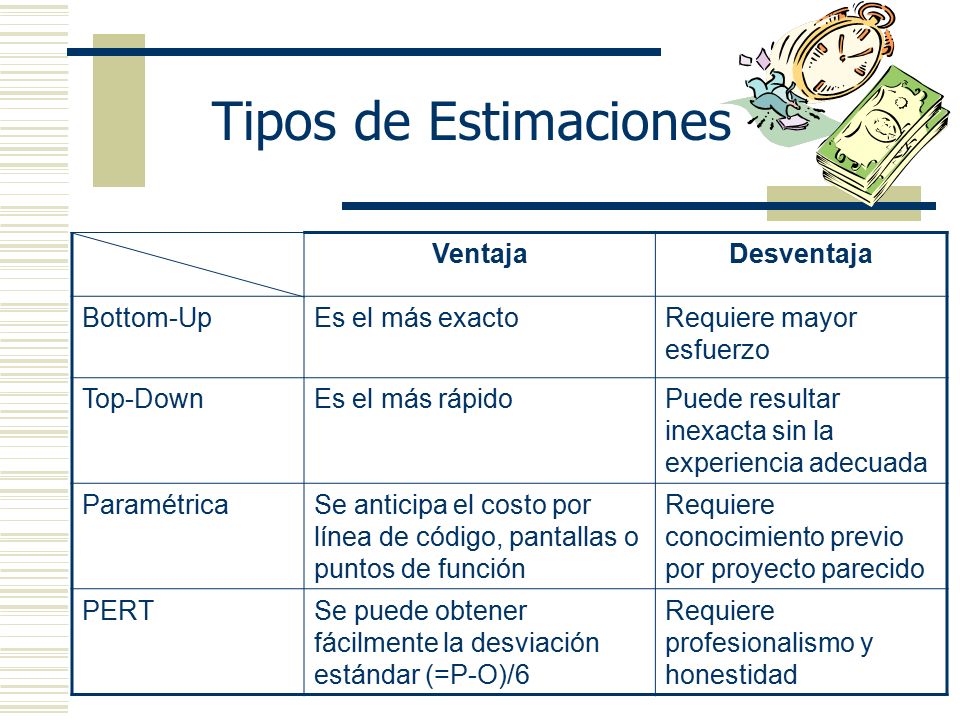

20 Tipos de Estimaciones Ventaja Desventaja Bottom-Up Es el más exacto
Requiere mayor esfuerzo Top-Down Es el más rápido Puede resultar inexacta sin la experiencia adecuada Paramétrica Se anticipa el costo por línea de código, pantallas o puntos de función Requiere conocimiento previo por proyecto parecido PERT Se puede obtener fácilmente la desviación estándar (=P-O)/6 Requiere profesionalismo y honestidad

21 ¿Cómo hacer una estimación de esfuerzo exitosa?
Pero principalmente: De acuerdo al conocimiento previo, Profesionalmente y Honestamente Utilizando rangos Documentando todos los supuestos de la estimación 20 días con un 75% 25 días con un 25% Estableciendo un nivel de confianza de la estimación Permitiendo que participe Consultando al responsable de ejecutar la tarea Reconociendo que la estimación no es una Negociación Esf= Hs hombre TT= Hs hom / Recursos Utilizando los conceptos de “Esfuerzo” y “Tiempo transcurrido” Restricciones de tiempo Utilizando el concepto de “TimeBoxing”

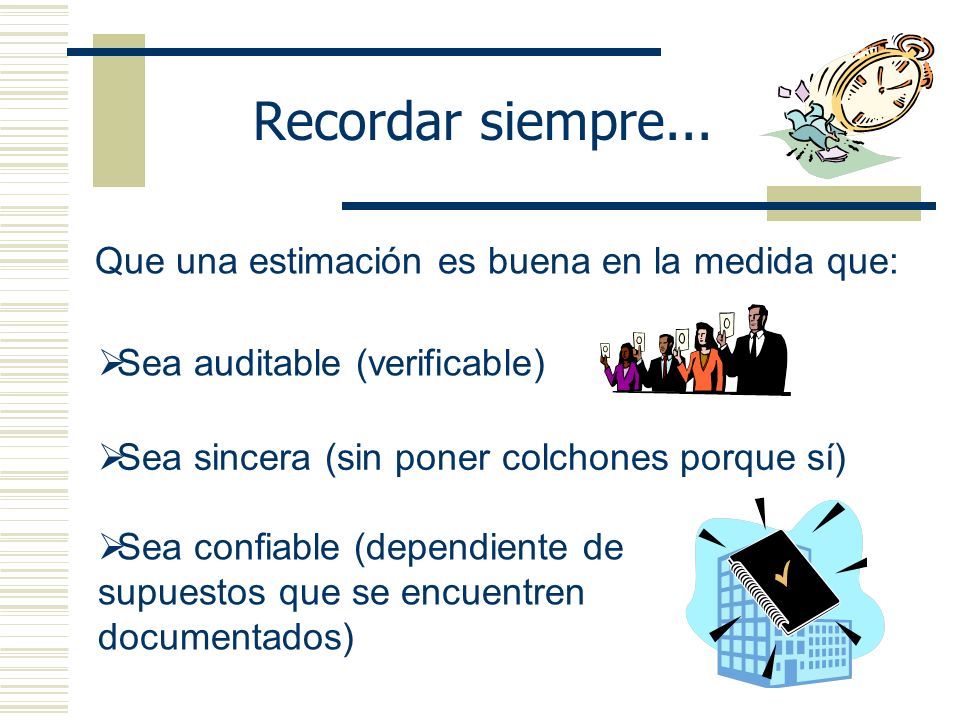

22 Recordar siempre... Que una estimación es buena en la medida que:
Sea auditable (verificable) Sea sincera (sin poner colchones porque sí) Sea confiable (dependiente de supuestos que se encuentren documentados)

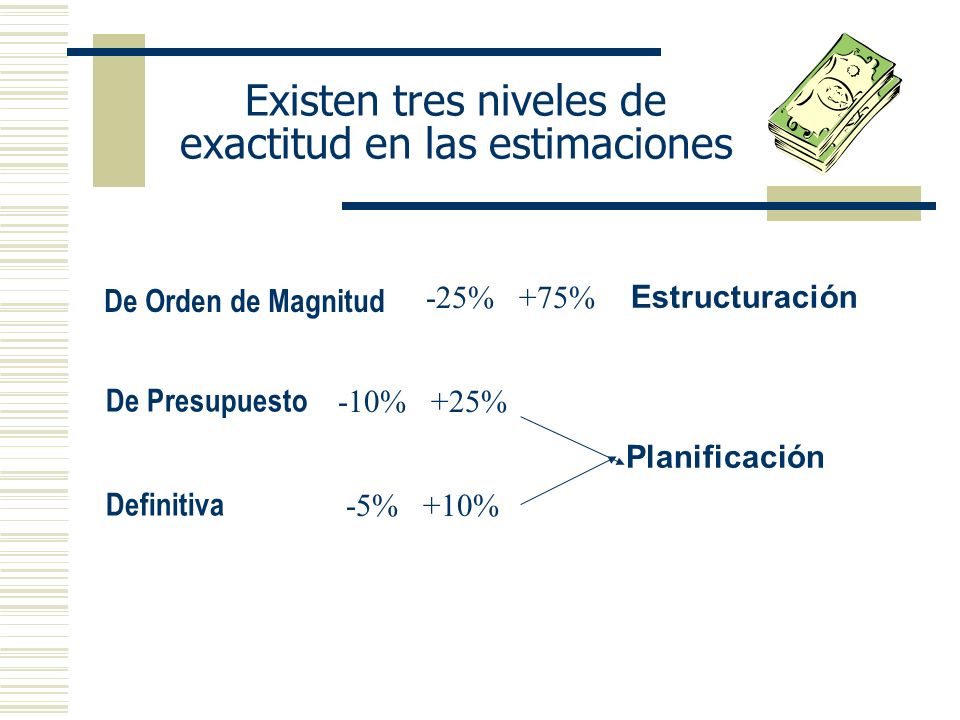

23 Existen tres niveles de exactitud en las estimaciones
De Orden de Magnitud -25% +75% Estructuración De Presupuesto -10% +25% Planificación Definitiva -5% +10%

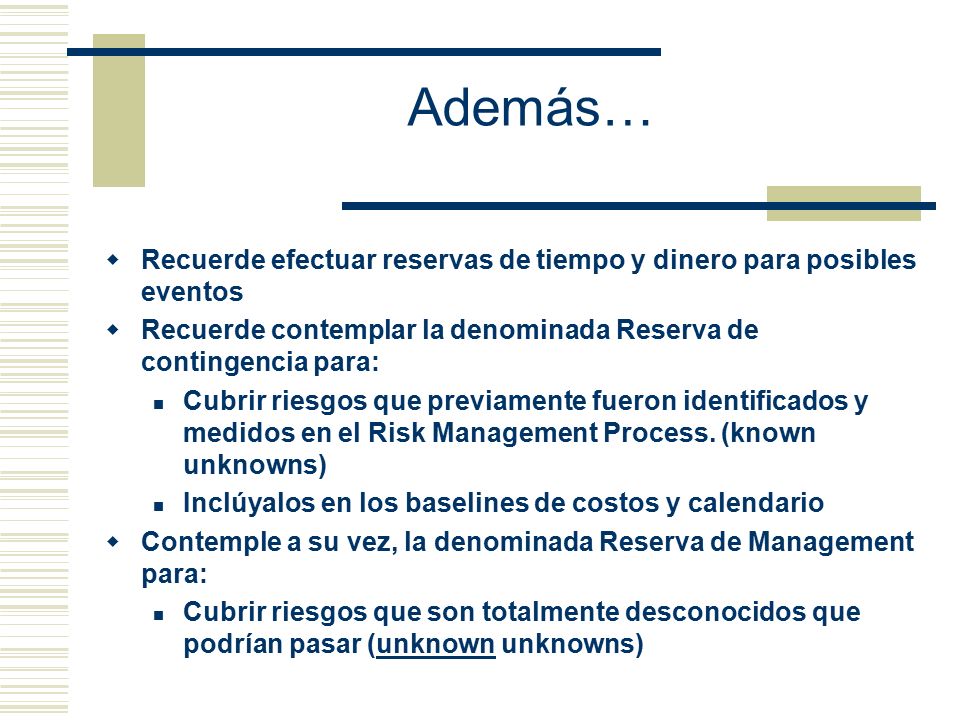

24 Además… Recuerde efectuar reservas de tiempo y dinero para posibles eventos Recuerde contemplar la denominada Reserva de contingencia para: Cubrir riesgos que previamente fueron identificados y medidos en el Risk Management Process. (known unknowns) Inclúyalos en los baselines de costos y calendario Contemple a su vez, la denominada Reserva de Management para: Cubrir riesgos que son totalmente desconocidos que podrían pasar (unknown unknowns)

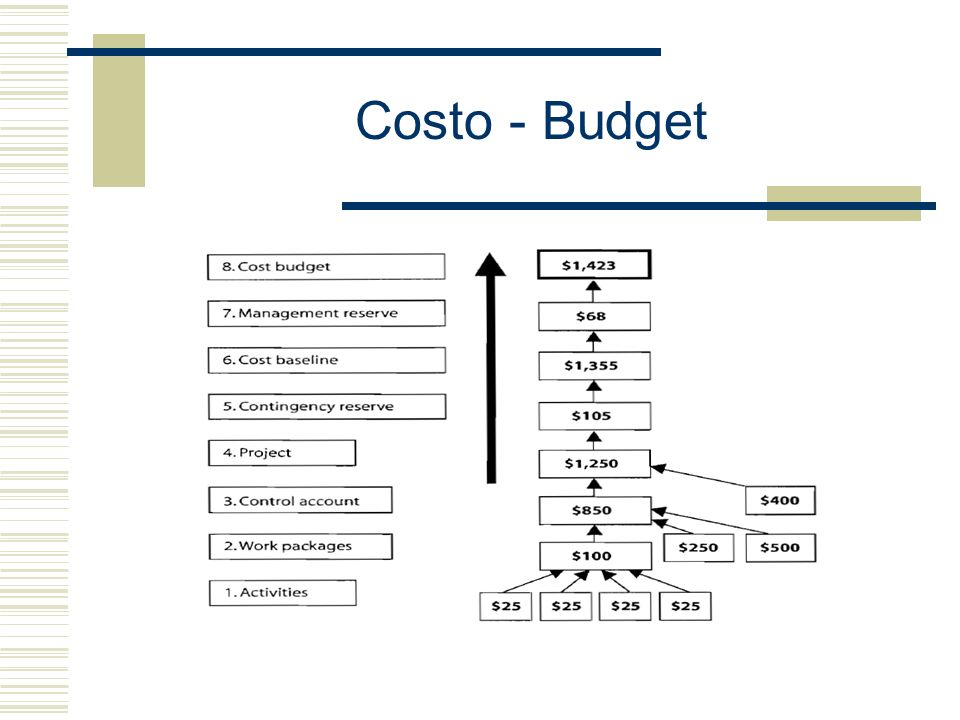

25 Costo - Budget

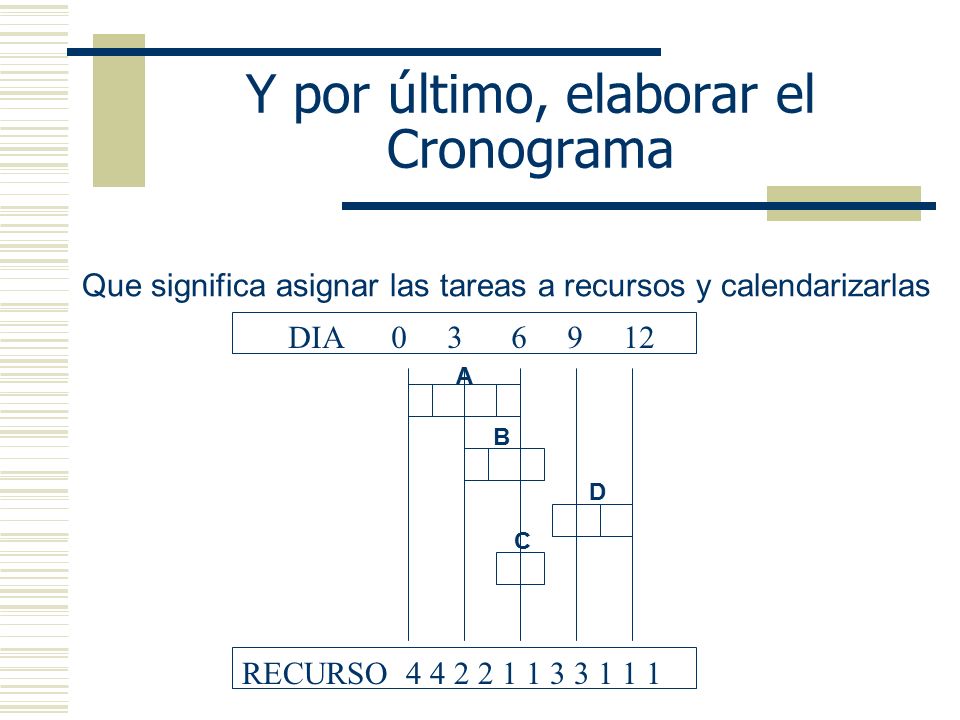

26 Y por último, elaborar el Cronograma
Que significa asignar las tareas a recursos y calendarizarlas A B D DIA C RECURSO

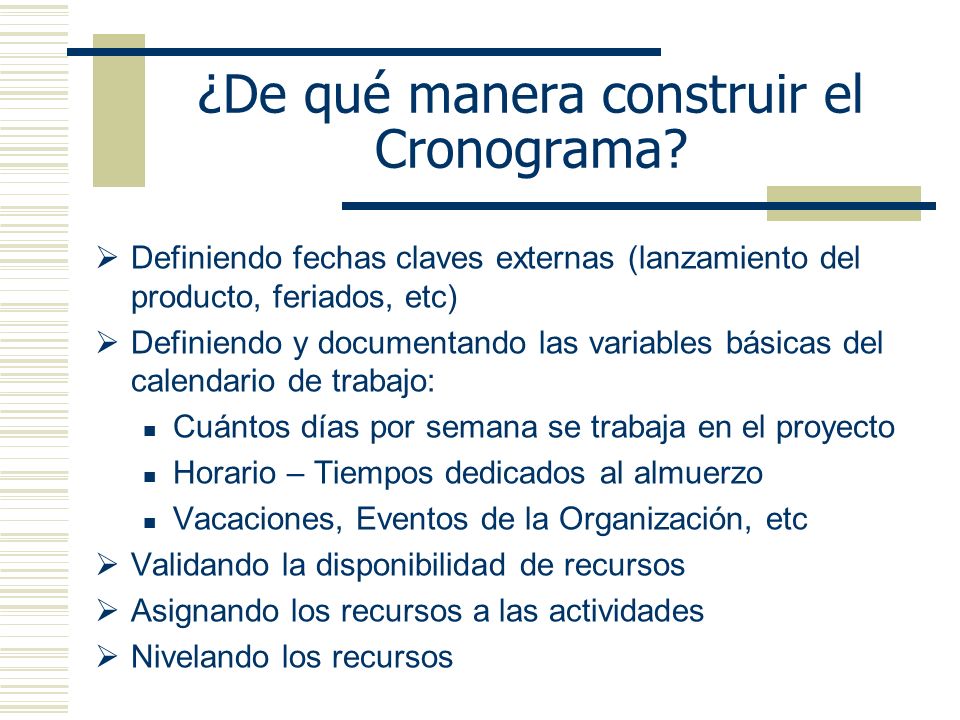

27 ¿De qué manera construir el Cronograma?
Definiendo fechas claves externas (lanzamiento del producto, feriados, etc) Definiendo y documentando las variables básicas del calendario de trabajo: Cuántos días por semana se trabaja en el proyecto Horario – Tiempos dedicados al almuerzo Vacaciones, Eventos de la Organización, etc Validando la disponibilidad de recursos Asignando los recursos a las actividades Nivelando los recursos

28 Recordar siempre que… ¡El orden es importante! Con lo cual:
Desarrolle los objetivos del proyecto Identifique Entregables y Sub-Entregables Elabore el Work Breakdown Structure (WBS) Estime el esfuerzo de las tareas Defina la Secuencia de Tareas Asigne las tareas a recursos y calendarice

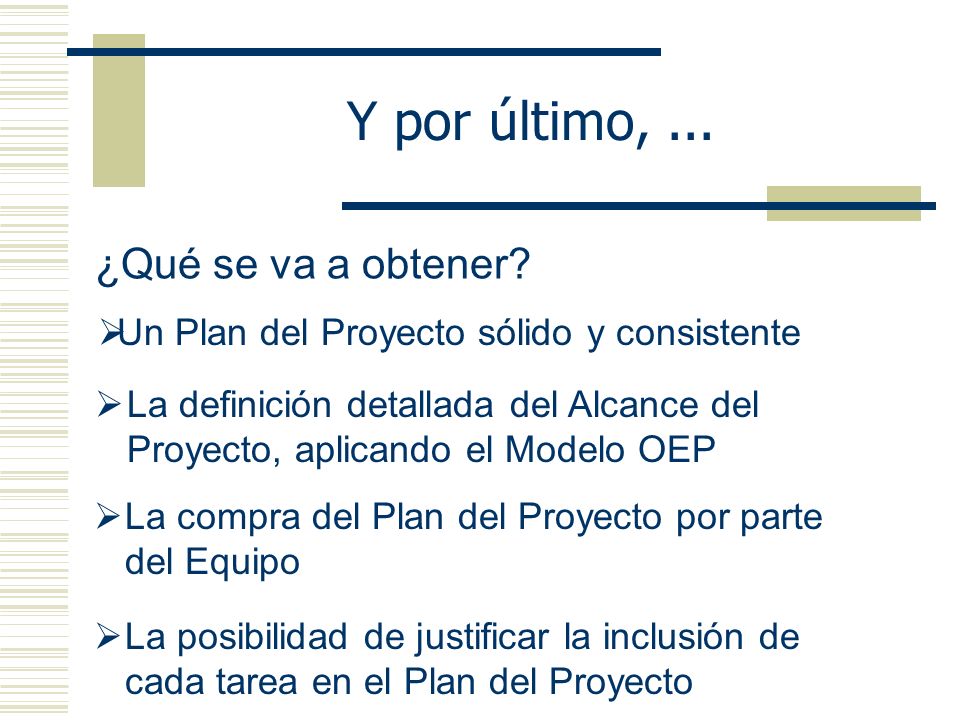

29 Y por último, ... ¿Qué se va a obtener?
Un Plan del Proyecto sólido y consistente La definición detallada del Alcance del Proyecto, aplicando el Modelo OEP La compra del Plan del Proyecto por parte del Equipo La posibilidad de justificar la inclusión de cada tarea en el Plan del Proyecto

30 Y, para resumir la clase... Hemos detallado los siguientes puntos:
Repaso de Aspectos claves de la clase anterior Qué Actividades son necesarias en la Fase de Planificación Consideraciones especiales a tener en cuenta en la Estimación de esfuerzo
