1 LOS PROYECTOS DE PRESAS EN OAXACA

2 Desde hace treinta años la CFE inició sus estudios para la factibilidad de presas en oaxaca, se identificaron dos presas sobre el río verde: el Proyecto Ixtayutla y el Proyecto Paso de la Reina. Actualmente está en marcha el Proyecto Paso de la Reina.

3 CARACTERISTICAS DEL RIO VERDE 5072 millones de m3/s a ciento sesenta metro cúbicos por segundo. El proyecto basado en el caudal y en el nivel que mantiene el río todo el año, la CFE dice que se formará un Lago artificial 1958 hectáreas con capacidad para almacenar 1278 millones de m3. Esta presa aumentará 510 MW de potencial al sistema de energía nacional y manejan que es un equivalente a los que consumió el estado de Oaxaca en 2007 de manera engañosa, pues no se miden de esta manera los niveles de consumo, sino por tipo de consumo: vivienda, comercial e industrial. También menciona que alimentará al distrito de riego: Río Verde-Progreso, este dato también ha sido manipulado por la propia CFE, pues actualmente este sistema de riego es infuncional y sólo beneficia a tres personas

4 Localización de la cortina de la Presa De la población de Jamiltepec en dirección a Puerto Escondido se recorren 25 km para encontrar un crucero hacia la población de Paso de la Reina, donde continua un camino de terracería de 30 km para llegar a la comunidad, de ahí se continúan alrededor de 5 km para acceder hasta el sitio del proyecto El sitio del Aprovechamiento Hidráulico de Usos Múltiples Paso de la Reina sobre el río Verde hasta su desembocadura con el Océano Pacífico tiene un recorrido de 59 kilómetros.

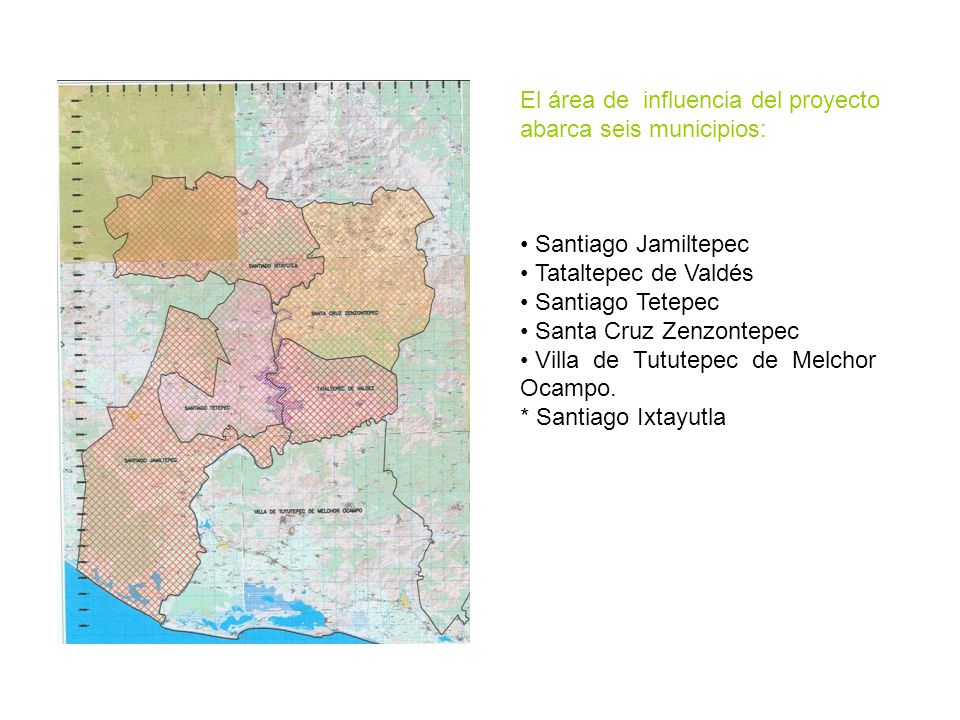

5 El área de influencia del proyecto abarca seis municipios: Santiago Jamiltepec Tataltepec de Valdés Santiago Tetepec Santa Cruz Zenzontepec Villa de Tututepec de Melchor Ocampo. * Santiago Ixtayutla

6 Comunidades afectadas aguas arriba

7 Comunidades afectadas aguas abajo

8 CARACTERISTICAS DE LA PRESA Altura de la Presa: La cortina de la presa tendrá una altura de195 (ciento noventa y cinco) metros. Inversión: 600 (seiscientos) millones de dólares.

9 El Proyecto Paso de la Reina. Se ubicaría sobre el Río Verde. MunicipioLocalidades Superficie afectadas por (Hectáreas). Santiago Jamiltepec (embalse y obras) Paso de la Reina Doscientas ocho hectáreas 208 Tataltepec de Valdés (embalse y obras) Tataltepec de Valdés La Tuza El Ocote y La Palma El Ocotillo Mil cuatrocientos ochenta y dos hectáreas 1482 Santiago Tetepec (embalse) Santa Cruz Tihuixte San Luis Chatañu Pueblo Viejo Guadalupe el Tambor Mil cincuenta y un hectareas 1051

10 MunicipioLocalidades Superficie afectadas por (Hectáreas) Santa Cruz Zenzontepec (embalse) Piedra Amarilla Cerro Aguacate Cerro Ceniza Cerro Luna Templo Viejo Trescientas cuatro hectáreas 304 Santiago Ixtayutla (embalse) San Lucas Atoyaquillo Las Trojes Las Trojes Corral de Piedra Corral de Piedra El Cucharal El Cucharal Cincuenta y cinco hectáreas 55 Villa de Tututepec de Melchor Ocampo ( presa cambio régimen) Santa Cruz Tututepec Doscientas veinte hectáreas 220 Total de hectáreas. Tres mil trescientos veinte 3,320

11 Población afectada NUMERO TOTAL DE LOCALIDADES AFECTADAS: 43 TOTAL DE MUNICIPIOS AFECTADOS: 6 POBLACIÓN DIRECTAMENTE AFECTADA: 16,956 personas POBLACION INDIRECTAMENTE AFECTADA: 97,000 personas de manera indirecta.

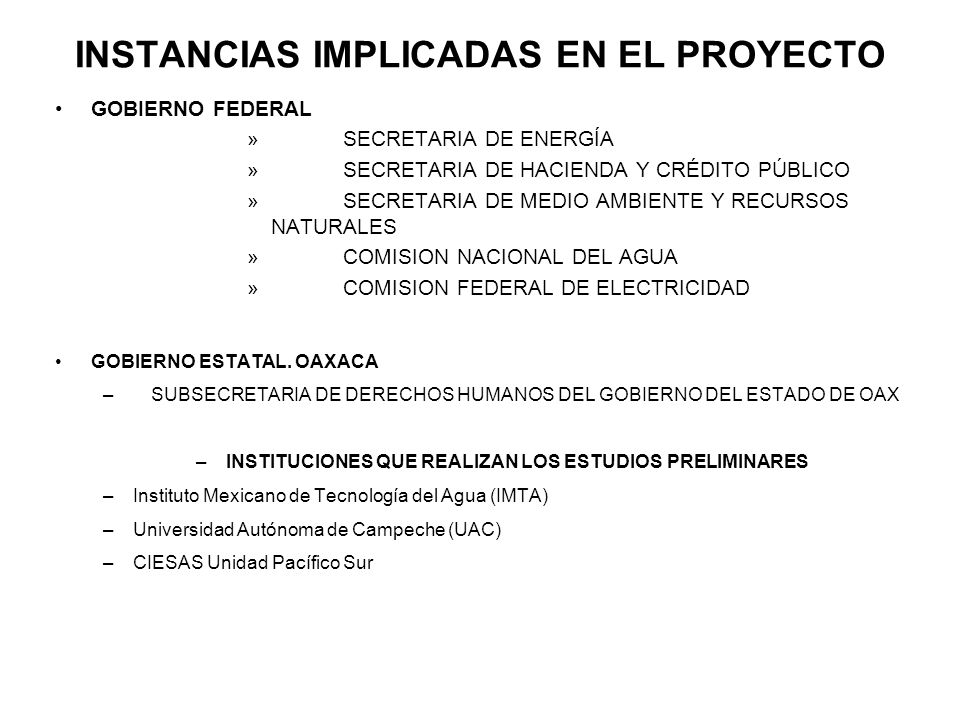

12 INSTANCIAS IMPLICADAS EN EL PROYECTO GOBIERNO FEDERAL »SECRETARIA DE ENERGÍA »SECRETARIA DE HACIENDA Y CRÉDITO PÚBLICO »SECRETARIA DE MEDIO AMBIENTE Y RECURSOS NATURALES »COMISION NACIONAL DEL AGUA »COMISION FEDERAL DE ELECTRICIDAD GOBIERNO ESTATAL. OAXACA –SUBSECRETARIA DE DERECHOS HUMANOS DEL GOBIERNO DEL ESTADO DE OAX –INSTITUCIONES QUE REALIZAN LOS ESTUDIOS PRELIMINARES –Instituto Mexicano de Tecnología del Agua (IMTA) –Universidad Autónoma de Campeche (UAC) –CIESAS Unidad Pacífico Sur

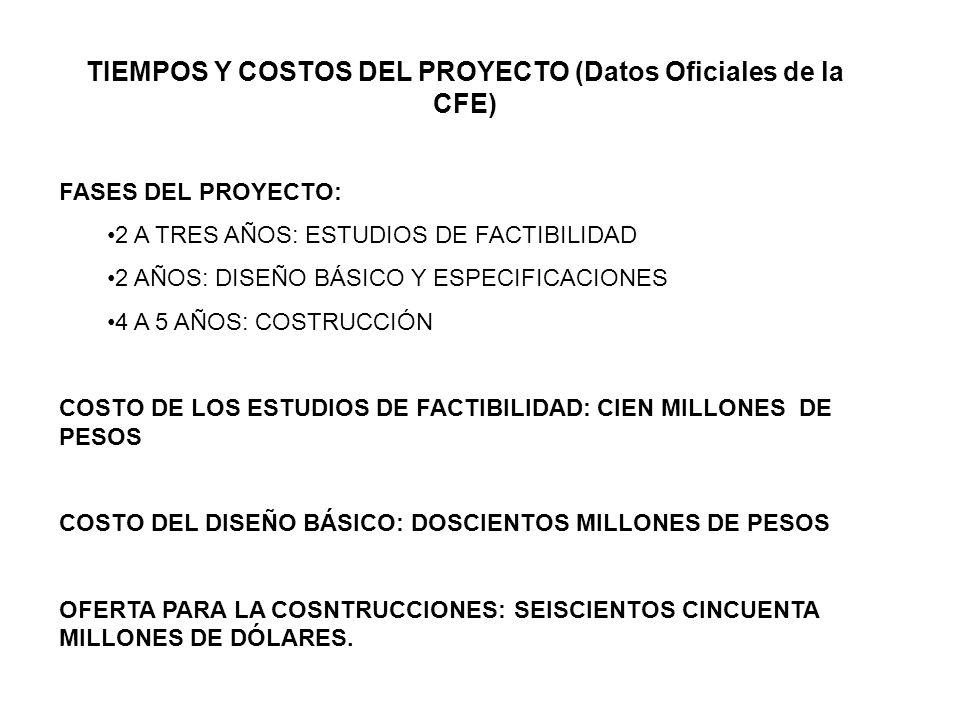

13 TIEMPOS Y COSTOS DEL PROYECTO (Datos Oficiales de la CFE) FASES DEL PROYECTO: 2 A TRES AÑOS: ESTUDIOS DE FACTIBILIDAD 2 AÑOS: DISEÑO BÁSICO Y ESPECIFICACIONES 4 A 5 AÑOS: COSTRUCCIÓN COSTO DE LOS ESTUDIOS DE FACTIBILIDAD: CIEN MILLONES DE PESOS COSTO DEL DISEÑO BÁSICO: DOSCIENTOS MILLONES DE PESOS OFERTA PARA LA COSNTRUCCIONES: SEISCIENTOS CINCUENTA MILLONES DE DÓLARES.

14 ESTUDIOS DE FACTIBILIDAD A REALIZAR (Versión Oficial de la CFE) IMPACTO AMBIENTAL: Estudio de ordenamientos legales Impacto ambiental y social Medidas de prevención. Mitigación y compensación. ESTUDIO TÉCNICO JUSTIFICATIVO: Patrimonio forestal Anuencia de propietarios Estudio arqueológico CENSO SOCIOECONÓMICO

15


Descargar ppt "LOS PROYECTOS DE PRESAS EN OAXACA. Desde hace treinta años la CFE inició sus estudios para la factibilidad de presas en oaxaca, se identificaron dos presas."

Presentaciones similares


Anuncios Google
