1 Discrepancia Cambio Normativo Proyecto Seguridad Vial
Contrato de Concesión Autopista Concepción - Cabrero Región del Bío Bío, Chile Abril 2016

2 Discrepancia Cambio Normativo Proyecto Seguridad Vial Cronología
Instrucción MOP Proyectos Normativa 2012 Noviembre 2012 Decreto Adjudicación 07/06/11 Cierre Proceso Nov. 14 S.C, desarrolla proyectos. SC, informa acatar instrucción con reserva. Acta Adjudicación DGOP 25/02/11 Proceso Negociación S.C. / MOP Julio 13 Desarrollo Proyectos TA - TB 07/06/11 Aprobación Final 2010 /2012 Nov 14 Entrega Normativa 2010 /2012 Julio 2013 Entregas 03 Mayo 12 Entrada Vigencia Nuevas Norma Abril – Sept. - 12

3 Discrepancia Cambio Normativo Proyecto Seguridad Vial

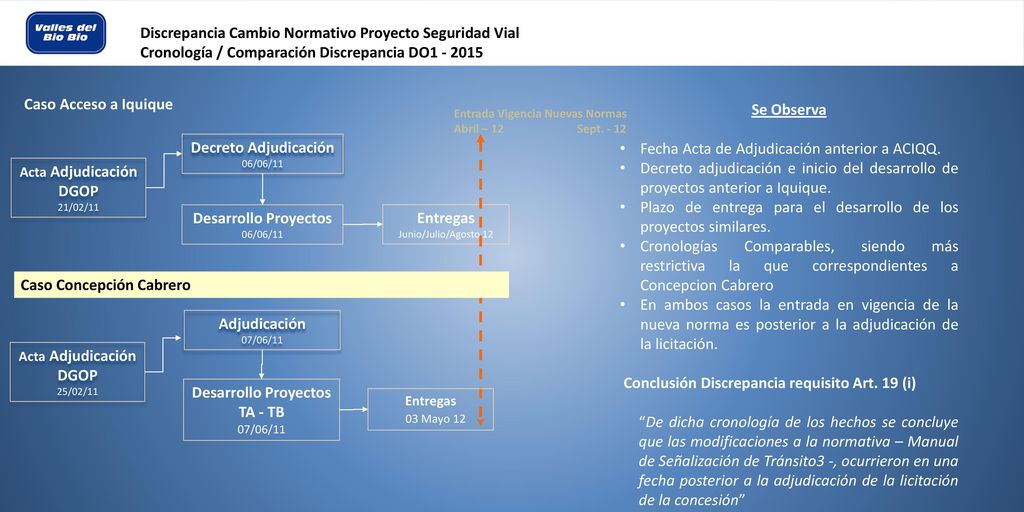

Cronología / Comparación Discrepancia DO Se Observa Fecha Acta de Adjudicación anterior a ACIQQ. Decreto adjudicación e inicio del desarrollo de proyectos anterior a Iquique. Plazo de entrega para el desarrollo de los proyectos similares. Cronologías Comparables, siendo más restrictiva la que correspondientes a Concepcion Cabrero En ambos casos la entrada en vigencia de la nueva norma es posterior a la adjudicación de la licitación. Conclusión Discrepancia requisito Art. 19 (i) “De dicha cronología de los hechos se concluye que las modificaciones a la normativa – Manual de Señalización de Tránsito3 -, ocurrieron en una fecha posterior a la adjudicación de la licitación de la concesión” Caso Acceso a Iquique Entrada Vigencia Nuevas Normas Abril – Sept. - 12 Decreto Adjudicación 06/06/11 Acta Adjudicación DGOP 21/02/11 Desarrollo Proyectos 06/06/11 Entregas Junio/Julio/Agosto 12 Caso Concepción Cabrero Adjudicación 07/06/11 Acta Adjudicación DGOP 25/02/11 Desarrollo Proyectos TA - TB 07/06/11 Entregas 03 Mayo 12

4 Discrepancia Cambio Normativo Proyecto Seguridad Vial

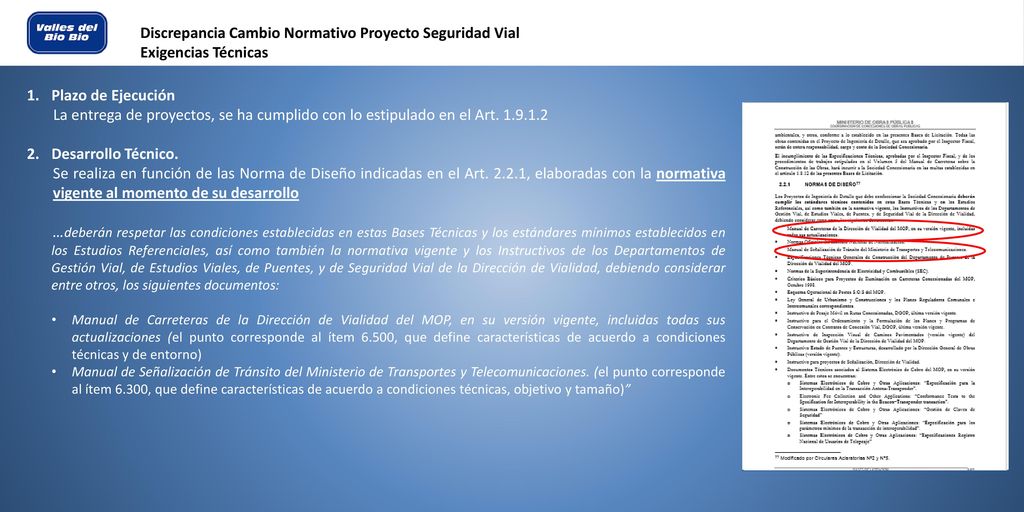

Exigencias Técnicas Plazo de Ejecución La entrega de proyectos, se ha cumplido con lo estipulado en el Art Desarrollo Técnico. Se realiza en función de las Norma de Diseño indicadas en el Art , elaboradas con la normativa vigente al momento de su desarrollo …deberán respetar las condiciones establecidas en estas Bases Técnicas y los estándares mínimos establecidos en los Estudios Referenciales, así como también la normativa vigente y los Instructivos de los Departamentos de Gestión Vial, de Estudios Viales, de Puentes, y de Seguridad Vial de la Dirección de Vialidad, debiendo considerar entre otros, los siguientes documentos: Manual de Carreteras de la Dirección de Vialidad del MOP, en su versión vigente, incluidas todas sus actualizaciones (el punto corresponde al ítem 6.500, que define características de acuerdo a condiciones técnicas y de entorno) Manual de Señalización de Tránsito del Ministerio de Transportes y Telecomunicaciones. (el punto corresponde al ítem 6.300, que define características de acuerdo a condiciones técnicas, objetivo y tamaño)”

5 Discrepancia Cambio Normativo Proyecto Seguridad Vial

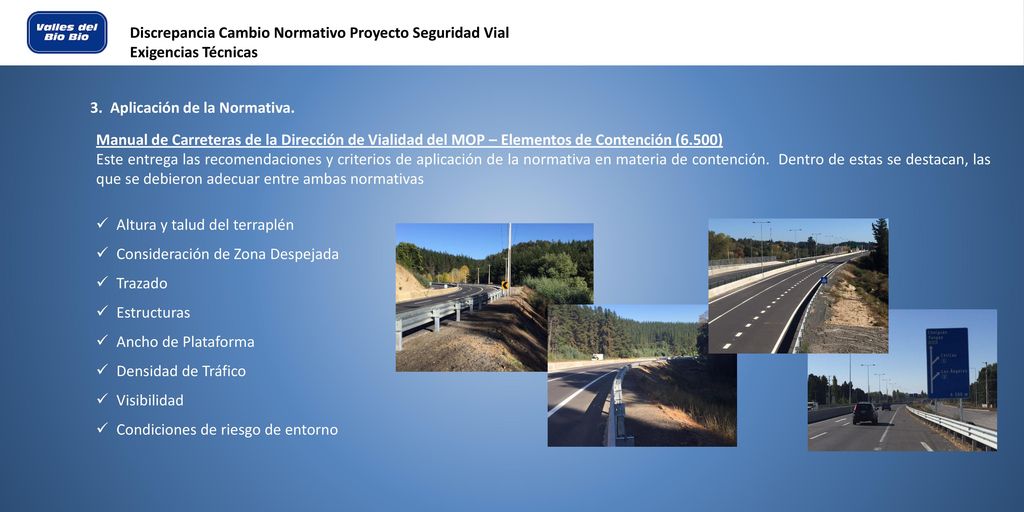

Exigencias Técnicas 3. Aplicación de la Normativa. Manual de Carreteras de la Dirección de Vialidad del MOP – Elementos de Contención (6.500) Este entrega las recomendaciones y criterios de aplicación de la normativa en materia de contención. Dentro de estas se destacan, las que se debieron adecuar entre ambas normativas Altura y talud del terraplén Consideración de Zona Despejada Trazado Estructuras Ancho de Plataforma Densidad de Tráfico Visibilidad Condiciones de riesgo de entorno

6 Discrepancia Cambio Normativo Proyecto Seguridad Vial

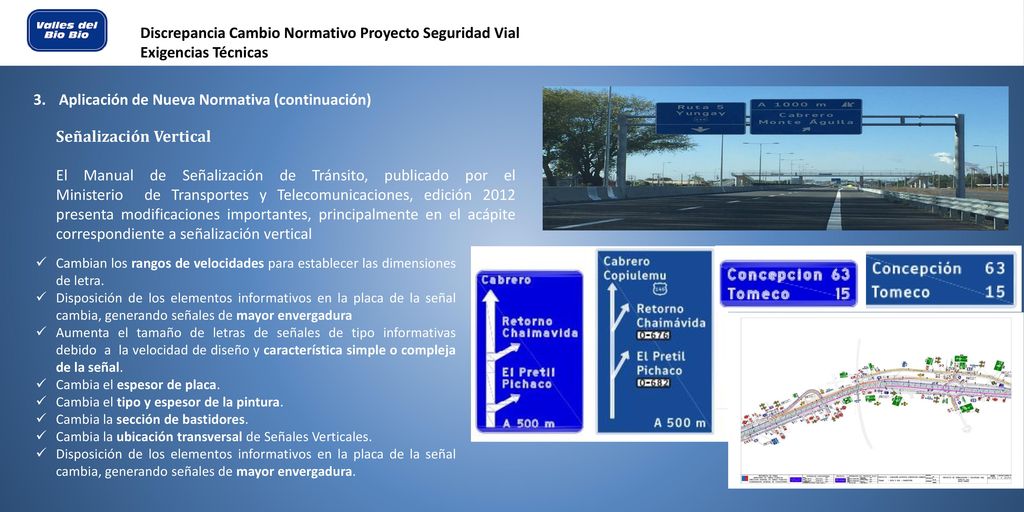

Exigencias Técnicas 3. Aplicación de Nueva Normativa (continuación) Señalización Vertical El Manual de Señalización de Tránsito, publicado por el Ministerio de Transportes y Telecomunicaciones, edición 2012 presenta modificaciones importantes, principalmente en el acápite correspondiente a señalización vertical Cambian los rangos de velocidades para establecer las dimensiones de letra. Disposición de los elementos informativos en la placa de la señal cambia, generando señales de mayor envergadura Aumenta el tamaño de letras de señales de tipo informativas debido a la velocidad de diseño y característica simple o compleja de la señal. Cambia el espesor de placa. Cambia el tipo y espesor de la pintura. Cambia la sección de bastidores. Cambia la ubicación transversal de Señales Verticales. Disposición de los elementos informativos en la placa de la señal cambia, generando señales de mayor envergadura.

7 Determinación de las cantidades de obra para Normativa 2012
Discrepancia Cambio Normativo Proyecto Seguridad Vial Exigencias Técnicas 3. Aplicación de Nueva Normativa (continuación) Concluido el proceso de revisión, caracterización, sectorización y comparación de las condiciones técnicas de los elementos de contención y señalización, se procede a la confección de Proyectos Complementarios, Planos y cuadros de cantidades, los que son sometidos a la consideración del MOP y que finalmente son aprobados 30 meses después de la primera entrega. Resumiendo. Ejecución de los Proyectos Normativas Vigente al momento del desarrollo del proyecto / 2012 Determinación cantidades de obra Normativa Vigente al momento del desarrollo del proyecto Determinación de las cantidades de obra para Normativa 2012 Balance de Cantidades de Obra. El Balance obtenido es valorado a precios de Anexo 4, tal como se establece en las Bases de Licitación en su numeral Determinación de los costos de Operación y Mantenimiento, de acuerdo a lo indicado en las Bases de Licitación en su numeral

8 Discrepancia Cambio Normativo Proyecto Seguridad Vial

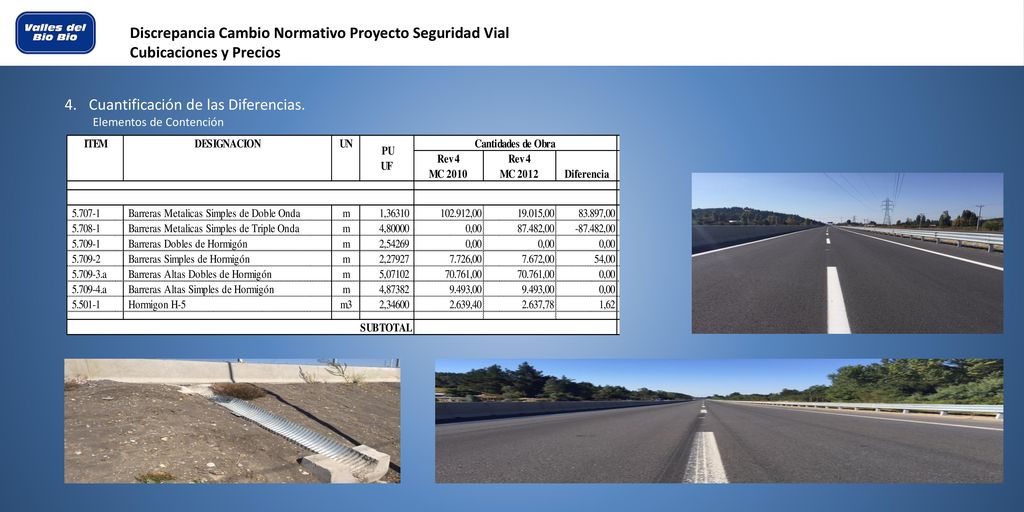

Cubicaciones y Precios Cuantificación de las Diferencias. Elementos de Contención

9 Discrepancia Cambio Normativo Proyecto Seguridad Vial

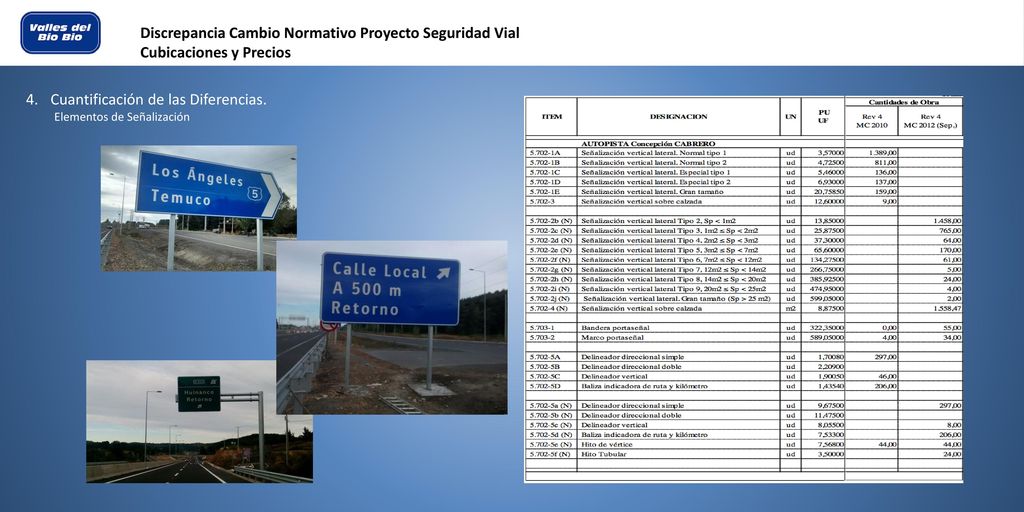

Cubicaciones y Precios Cuantificación de las Diferencias. Elementos de Señalización

10 Diferencias producto del Cambio Normativo Señalización
Discrepancia Cambio Normativo Proyecto Seguridad Vial Cantidades de Obra y Precios Cuantificación de las Diferencias. Costos Conservación Diferencias producto del Cambio Normativo Señalización Aumento en Mediciones (m2), lo que implica mayores niveles de reposición por daños de terceros, reposición placas, limpieza rutinaria, actos vandálicos y otras labores de mantenimiento. Modificación Estructuras de Soporte. Mayores dimensiones Modificación en los elementos que constituyen la Señal, lo que en general aumenta su valor.

11 Diferencias producto del Cambio Normativo Contención.

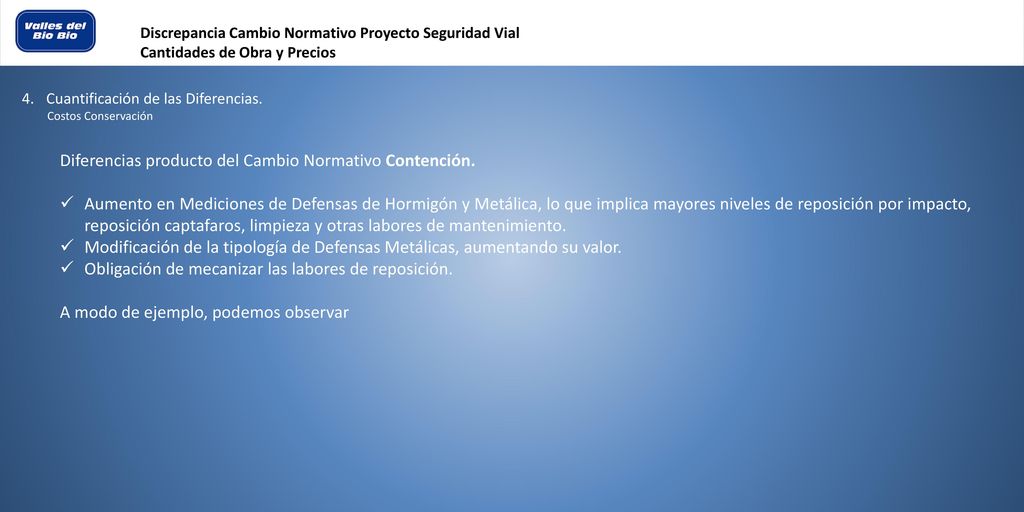

Discrepancia Cambio Normativo Proyecto Seguridad Vial Cantidades de Obra y Precios Cuantificación de las Diferencias. Costos Conservación Diferencias producto del Cambio Normativo Contención. Aumento en Mediciones de Defensas de Hormigón y Metálica, lo que implica mayores niveles de reposición por impacto, reposición captafaros, limpieza y otras labores de mantenimiento. Modificación de la tipología de Defensas Metálicas, aumentando su valor. Obligación de mecanizar las labores de reposición. A modo de ejemplo, podemos observar

12 Discrepancia Cambio Normativo Proyecto Seguridad Vial

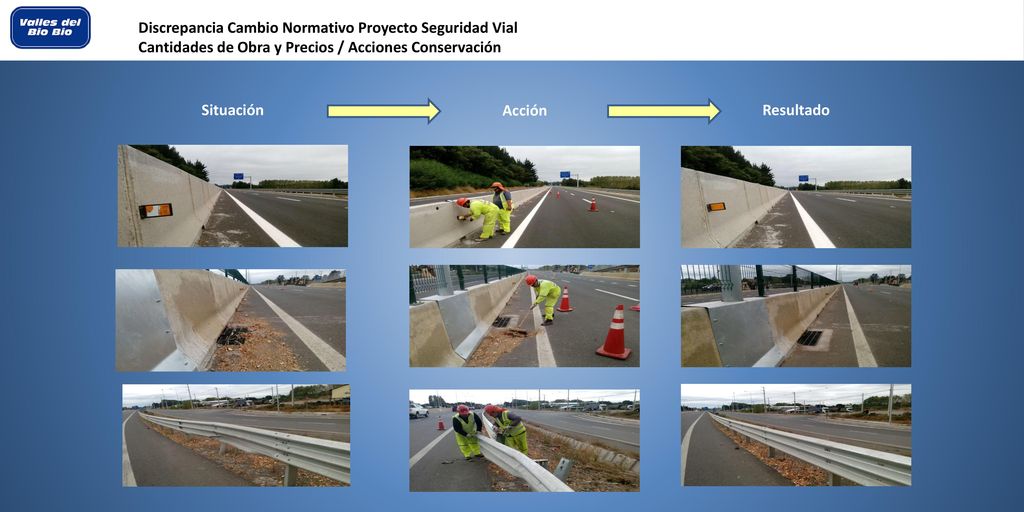

Cantidades de Obra y Precios / Acciones Conservación Situación Acción Resultado

13 Discrepancia Cambio Normativo Proyecto Seguridad Vial
Cantidades de Obra y Precios / Acciones Conservación Situación Acción Resultado

14 En el caso de las señalización, las de mayor ocurrencia son:
Discrepancia Cambio Normativo Proyecto Seguridad Vial Cantidades de Obra y Precios / Acciones Conservación En el caso de las señalización, las de mayor ocurrencia son: Suciedad Rayados Accidentes Robos

15 En el caso de las señalización, las de mayor ocurrencia son:
Discrepancia Cambio Normativo Proyecto Seguridad Vial Cantidades de Obra y Precios / Acciones Conservación En el caso de las señalización, las de mayor ocurrencia son: Suciedad Rayados Accidentes Robos

16 Discrepancia Cambio Normativo Proyecto Seguridad Vial
Cantidades de Obra y Precios Cuantificación de las Diferencias. Costos Conservación Con lo anterior se realiza un análisis de las políticas de conservación de acuerdo a cada tipo de obra, su relacionado con sus Especificaciones Técnicas, los usos habituales, estadística y experiencia, las que son revisadas y acordadas con el MOP.

17 Discrepancia Cambio Normativo Proyecto Seguridad Vial

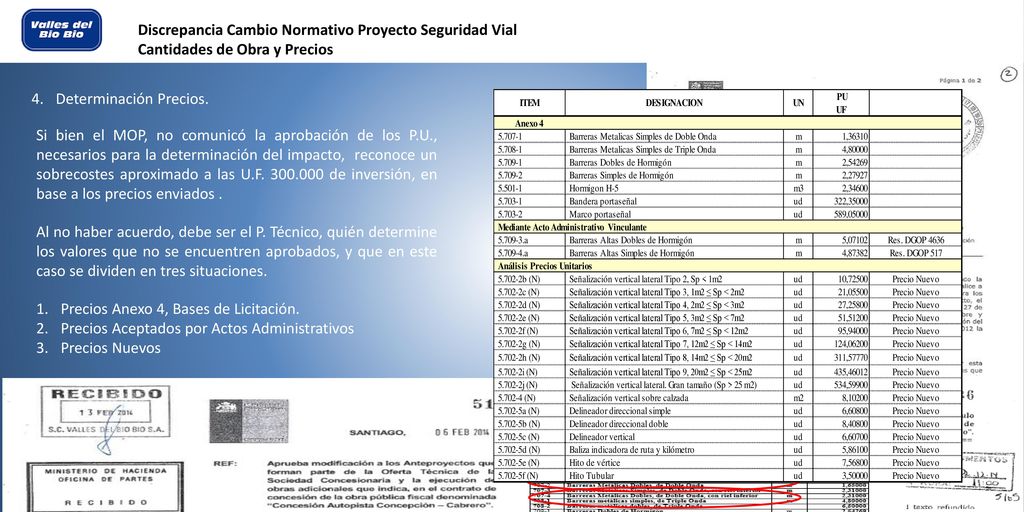

Cantidades de Obra y Precios Determinación Precios. Si bien el MOP, no comunicó la aprobación de los P.U., necesarios para la determinación del impacto, reconoce un sobrecostes aproximado a las U.F de inversión, en base a los precios enviados . Al no haber acuerdo, debe ser el P. Técnico, quién determine los valores que no se encuentren aprobados, y que en este caso se dividen en tres situaciones. Precios Anexo 4, Bases de Licitación. Precios Aceptados por Actos Administrativos Precios Nuevos

18 Discrepancia Cambio Normativo Proyecto Seguridad Vial

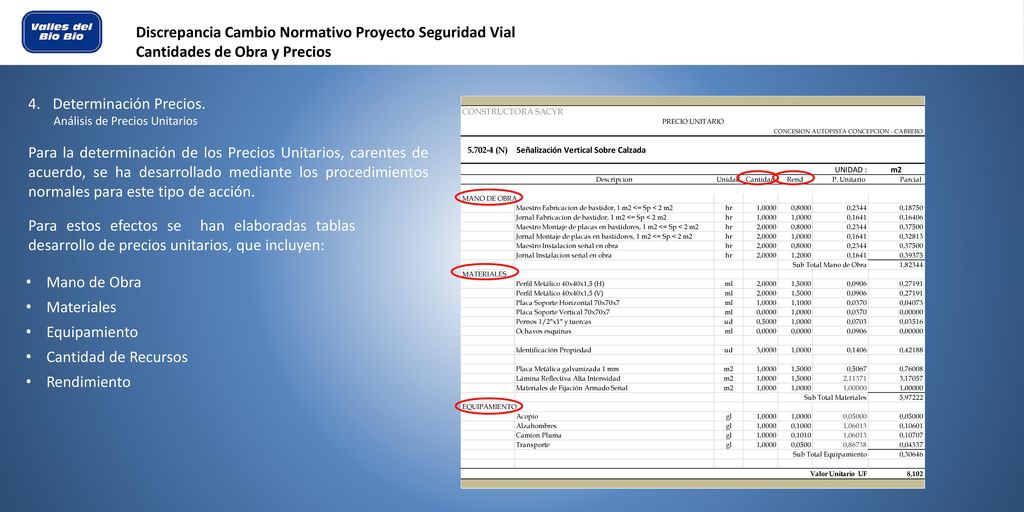

Cantidades de Obra y Precios Determinación Precios. Análisis de Precios Unitarios Para la determinación de los Precios Unitarios, carentes de acuerdo, se ha desarrollado mediante los procedimientos normales para este tipo de acción. Para estos efectos se han elaboradas tablas desarrollo de precios unitarios, que incluyen: Mano de Obra Materiales Equipamiento Cantidad de Recursos Rendimiento

19 Sistemas de Contención 569.179 874.605 305.427 B Señalización 17.474

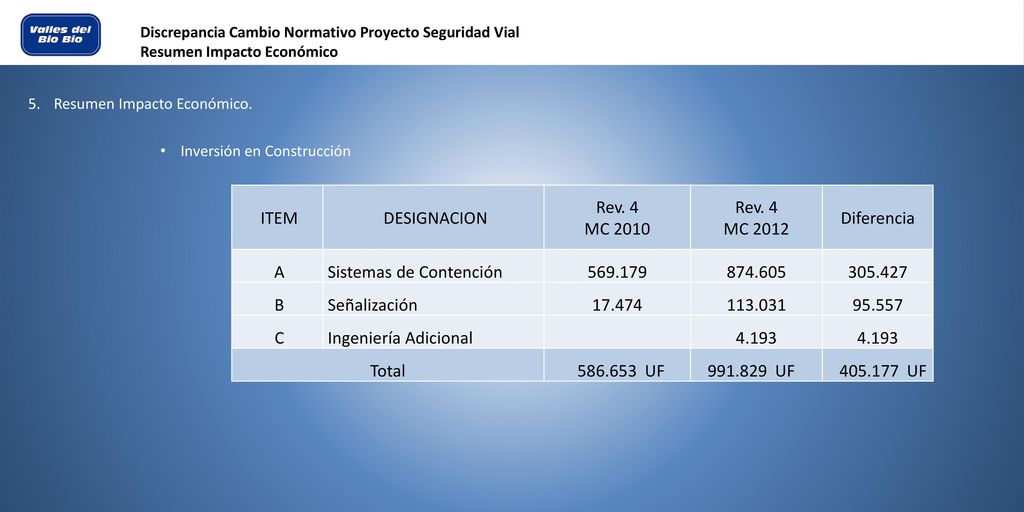

Discrepancia Cambio Normativo Proyecto Seguridad Vial Resumen Impacto Económico 5. Resumen Impacto Económico. Inversión en Construcción ITEM DESIGNACION Rev MC 2010 Rev MC 2012 Diferencia A Sistemas de Contención B Señalización 17.474 95.557 C Ingeniería Adicional 4.193 Total UF UF UF

20 Discrepancia Cambio Normativo Proyecto Seguridad Vial

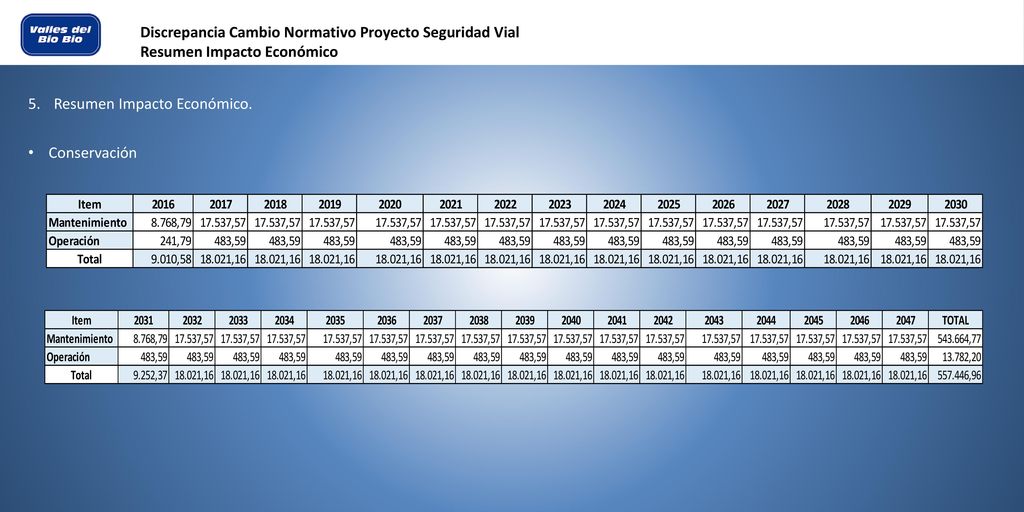

Resumen Impacto Económico 5. Resumen Impacto Económico. Conservación

21 Discrepancia Cambio Normativo Proyecto Seguridad Vial

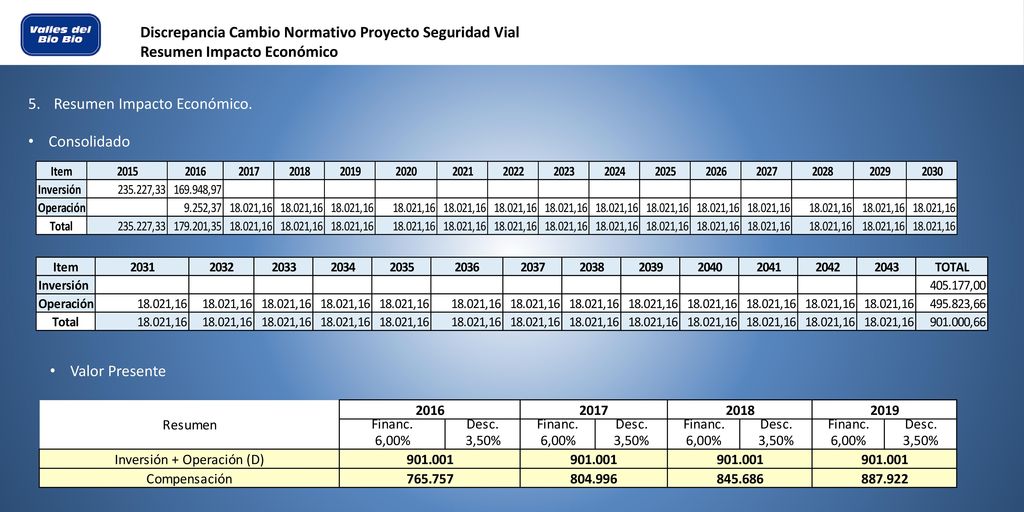

Resumen Impacto Económico 5. Resumen Impacto Económico. Consolidado Valor Presente

22 Discrepancia Cambio Normativo Proyecto Seguridad Vial

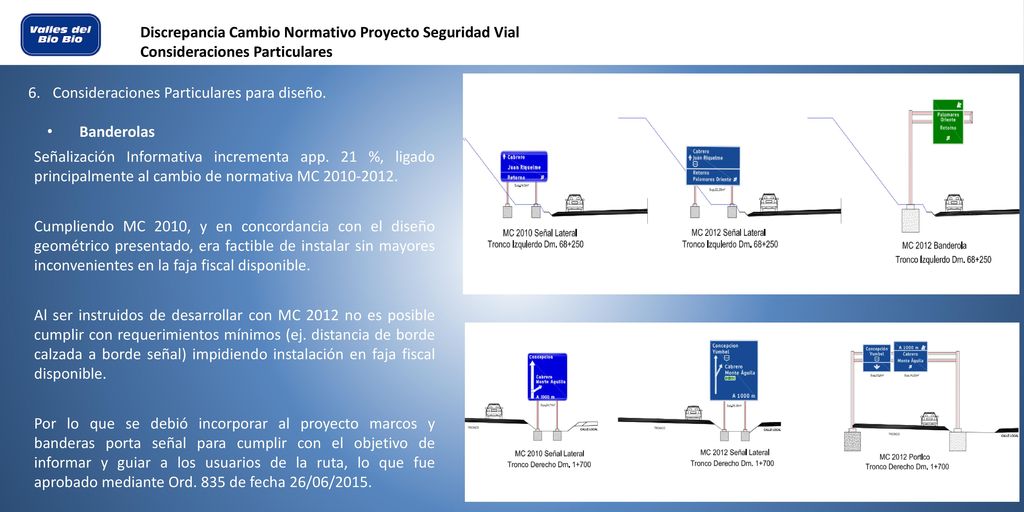

Consideraciones Particulares Consideraciones Particulares para diseño. Banderolas Señalización Informativa incrementa app. 21 %, ligado principalmente al cambio de normativa MC Cumpliendo MC 2010, y en concordancia con el diseño geométrico presentado, era factible de instalar sin mayores inconvenientes en la faja fiscal disponible. Al ser instruidos de desarrollar con MC 2012 no es posible cumplir con requerimientos mínimos (ej. distancia de borde calzada a borde señal) impidiendo instalación en faja fiscal disponible. Por lo que se debió incorporar al proyecto marcos y banderas porta señal para cumplir con el objetivo de informar y guiar a los usuarios de la ruta, lo que fue aprobado mediante Ord. 835 de fecha 26/06/2015.

23 Discrepancia Cambio Normativo Proyecto Seguridad Vial

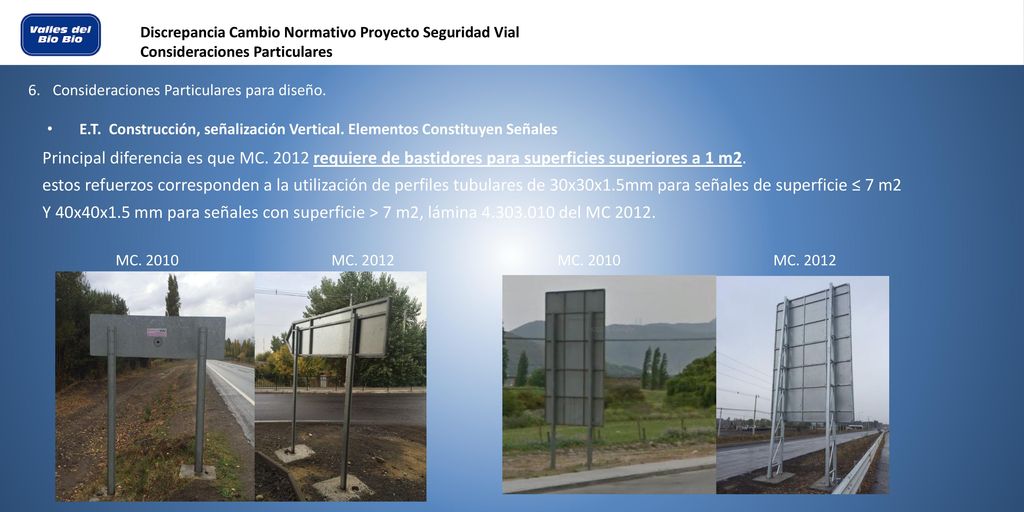

Consideraciones Particulares Consideraciones Particulares para diseño. E.T. Construcción, señalización Vertical. Elementos Constituyen Señales Principal diferencia es que MC requiere de bastidores para superficies superiores a 1 m2. estos refuerzos corresponden a la utilización de perfiles tubulares de 30x30x1.5mm para señales de superficie ≤ 7 m2 Y 40x40x1.5 mm para señales con superficie > 7 m2, lámina del MC 2012. MC MC. 2012 MC MC. 2012

24 Discrepancia Cambio Normativo Proyecto Seguridad Vial
Consideraciones Particulares Consideraciones Particulares para diseño. Definición Elementos de Contención La determinación y optimización de los elementos de contención se realiza en estricto apego a la normativa y fue debidamente aprobada por la I.F., dentro de las consideraciones de los elementos a disponer se tuvo en principal cuidado con limitantes que enunciamos. Drenaje Efecto Túnel Confinamiento Versatilidad en casos de evacuación por accidentes, incendios y/o eventos de fuerza mayor. Aumento en la severidad de los accidentes. Condiciones de trafico pesado
