1
INNOVACIÓN EN LA GESTIÓN DEL RIEGO
PROYECTO LIFE11 ENV/ES/615 24/11/2015 INNOVACIÓN EN LA GESTIÓN DEL RIEGO LIFE11 ENV/ES/615 GestDropper es un sistema de riego inteligente, producto del proyecto LIFE11 ENV/ES/615
2
CLAVES PARA LA GESTIÓN EXITOSA DE UN PROYECTO EUROPEO LIFE:
LIFE11 ENV/ES/615 PRYSMA-AD HOC DESARROLLO SOSTENIBLE Ainhoa del Caso Marta Kernstock
3

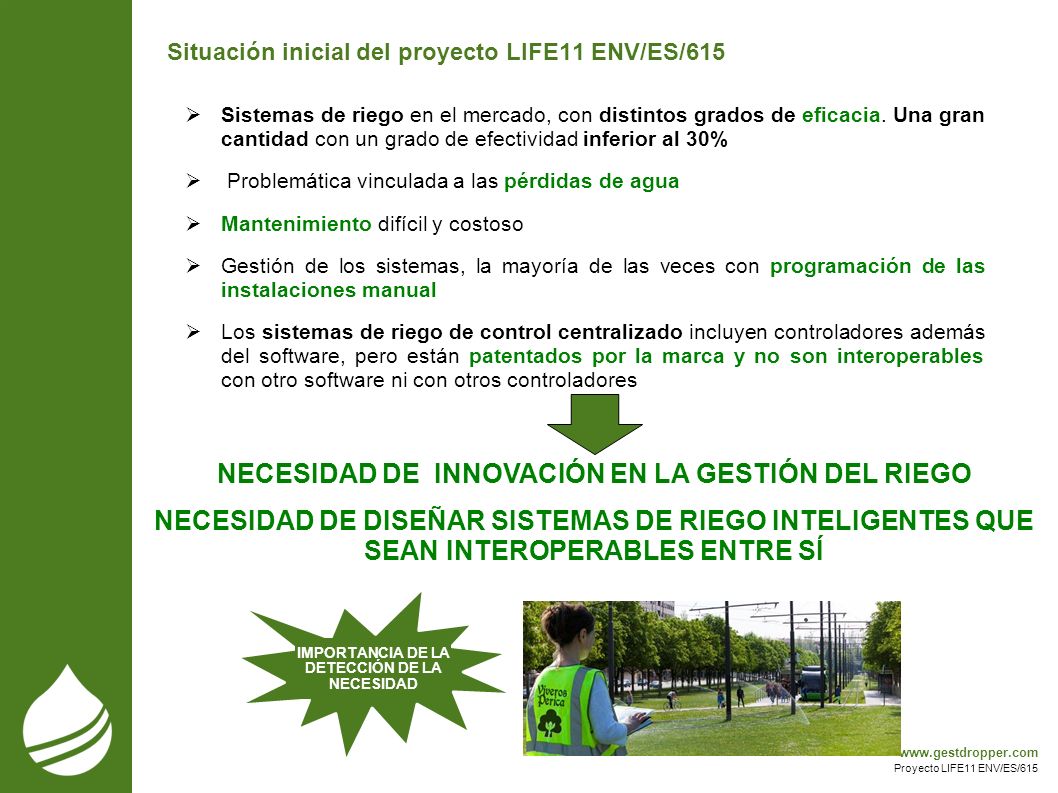

Situación inicial del proyecto LIFE11 ENV/ES/615
Sistemas de riego en el mercado, con distintos grados de eficacia. Una gran cantidad con un grado de efectividad inferior al 30% Problemática vinculada a las pérdidas de agua Mantenimiento difícil y costoso Gestión de los sistemas, la mayoría de las veces con programación de las instalaciones manual Los sistemas de riego de control centralizado incluyen controladores además del software, pero están patentados por la marca y no son interoperables con otro software ni con otros controladores NECESIDAD DE INNOVACIÓN EN LA GESTIÓN DEL RIEGO NECESIDAD DE DISEÑAR SISTEMAS DE RIEGO INTELIGENTES QUE SEAN INTEROPERABLES ENTRE SÍ IMPORTANCIA DE LA DETECCIÓN DE LA NECESIDAD
4
El proyecto LIFE11 ENV/ES/615
“Telemanagement network using free controllers connected to a GIS for an optimised irrigation system in Vitoria-Gasteiz” RED DE TELEGESTIÓN CON CONTROLADORES LIBRES CONECTADOS A UN GIS (SISTEMA DE INFORMACIÓN GEOGRÁFICA) PARA LA OPTIMIZACIÓN DEL RIEGO EN VITORIA- GASTEIZ IMPORTANCIA DE LA SELECCIÓN DE LA IDEA DE ÉXITO
5

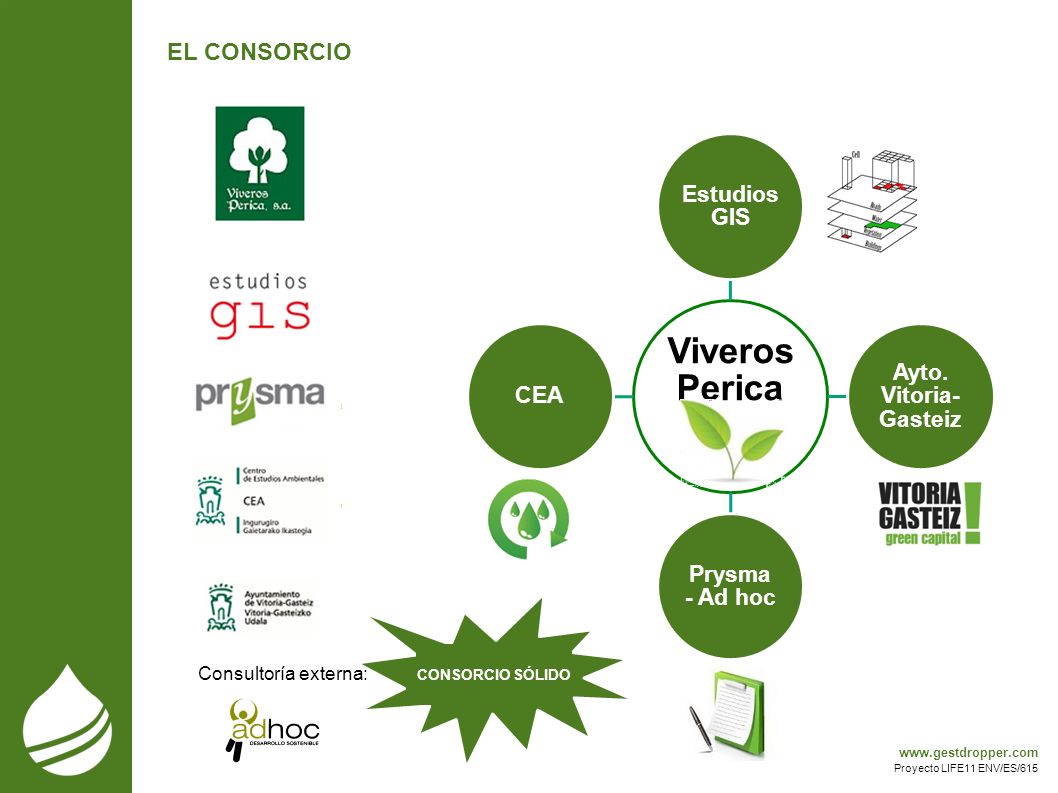

EL CONSORCIO Consultoría externa: CONSORCIO SÓLIDO Viveros Perica
Estudios GIS Ayto. Vitoria- Gasteiz Prysma - Ad hoc CEA CONSORCIO SÓLIDO Consultoría externa:
6
OBJETIVOS CONCRETOS Y TÉCNICAMENTE VIABLES
OBJETIVOS GENERALES Desarrollar un sistema de riego inteligente que consiga un ahorro significativo en el consumo de agua utilizada en el riego de los jardines de la ciudad. Desarrollar cuatro prototipos que permitan utilizar al máximo las infraestructuras de riego existentes en la ciudad (GestDropper: Multicable, Decodificadores, Mixto y Autónomo). Integrar el sistema de riego en el GIS de la Ciudad que permita la gestión del riego de forma eficiente por parte de los técnicos municipales. Demostrar la eficacia de un sistema de riego inteligente que se adapte a las necesidades reales basadas en mediciones de parámetros climáticos tomados a través de datos de sensores conectados al GIS municipal. OBJETIVOS CONCRETOS Y TÉCNICAMENTE VIABLES
7

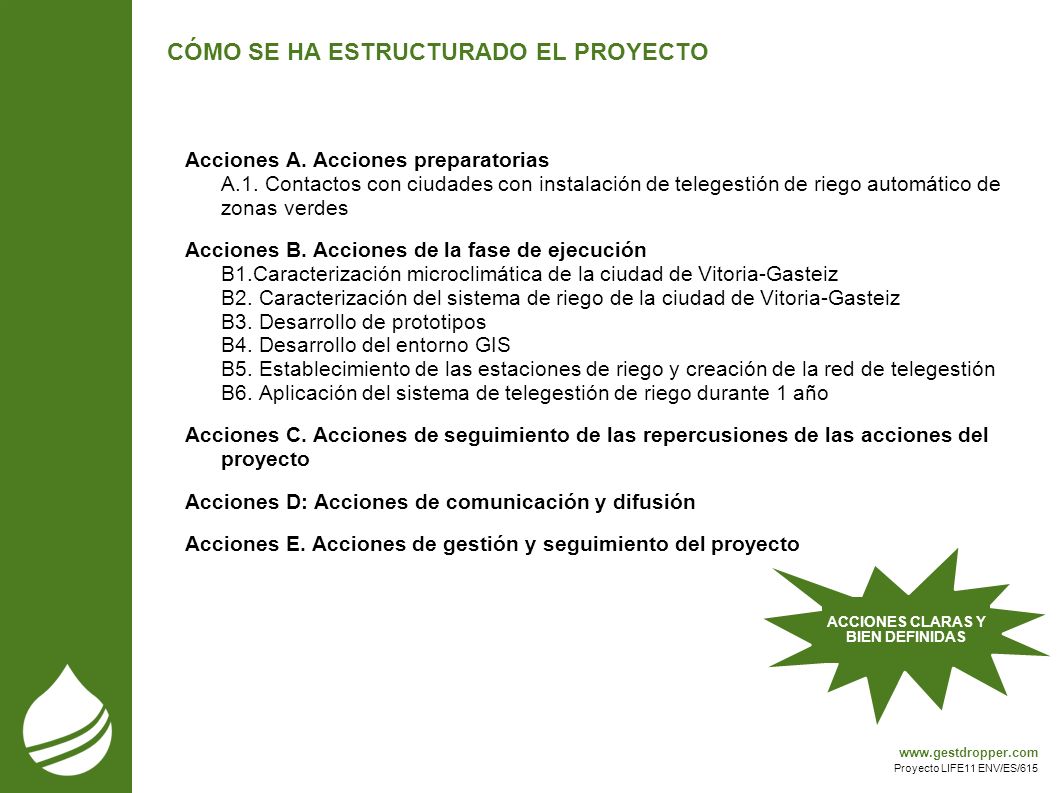

CÓMO SE HA ESTRUCTURADO EL PROYECTO
Acciones A. Acciones preparatorias A.1. Contactos con ciudades con instalación de telegestión de riego automático de zonas verdes Acciones B. Acciones de la fase de ejecución B1.Caracterización microclimática de la ciudad de Vitoria-Gasteiz B2. Caracterización del sistema de riego de la ciudad de Vitoria-Gasteiz B3. Desarrollo de prototipos B4. Desarrollo del entorno GIS B5. Establecimiento de las estaciones de riego y creación de la red de telegestión B6. Aplicación del sistema de telegestión de riego durante 1 año Acciones C. Acciones de seguimiento de las repercusiones de las acciones del proyecto Acciones D: Acciones de comunicación y difusión Acciones E. Acciones de gestión y seguimiento del proyecto ACCIONES CLARAS Y BIEN DEFINIDAS
8

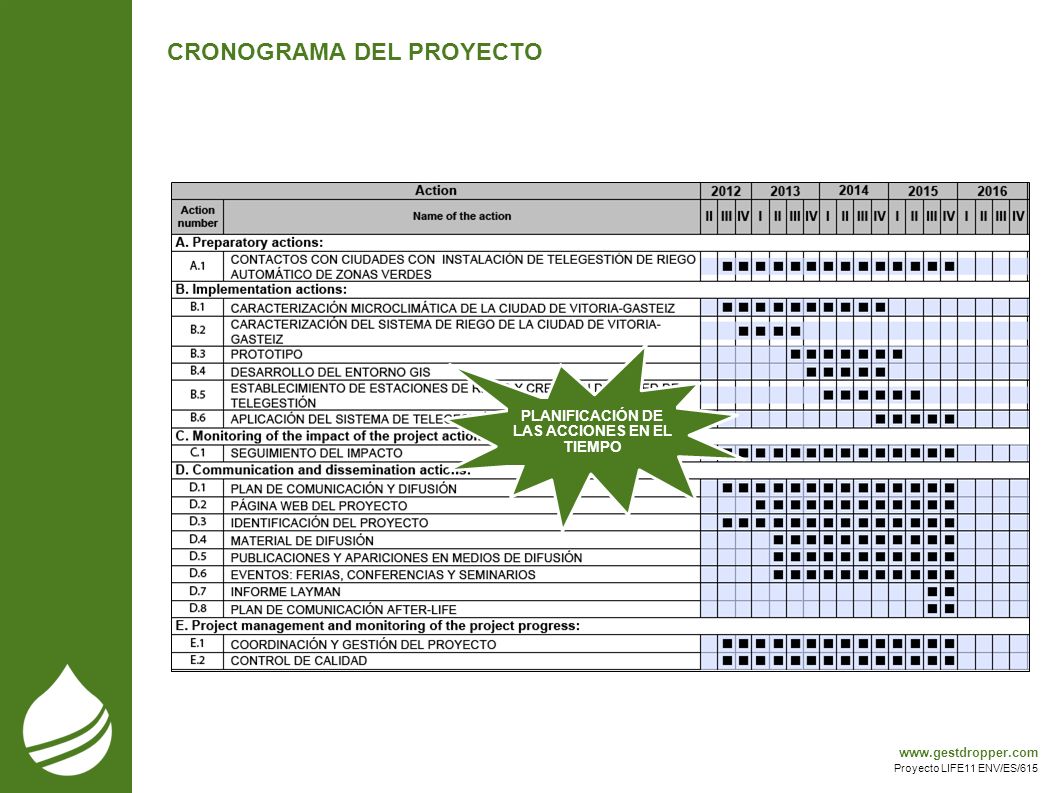

CRONOGRAMA DEL PROYECTO
PLANIFICACIÓN DE LAS ACCIONES EN EL TIEMPO
9

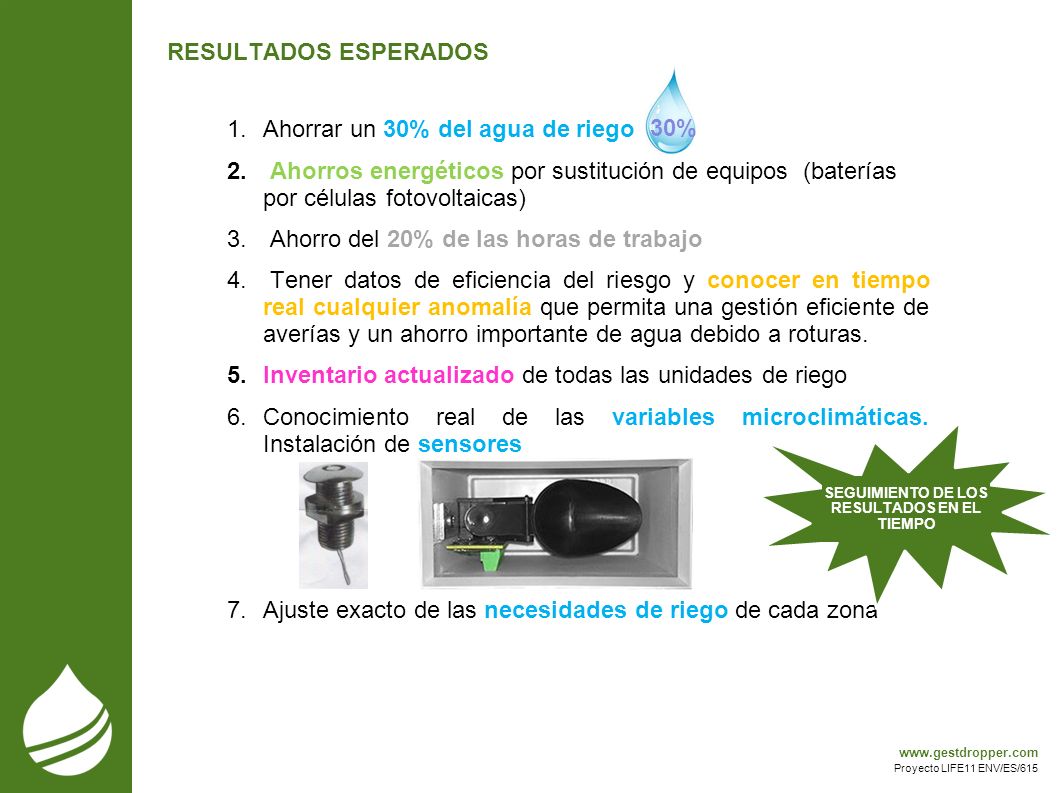

SEGUIMIENTO DE LOS RESULTADOS EN EL TIEMPO
RESULTADOS ESPERADOS Ahorrar un 30% del agua de riego Ahorros energéticos por sustitución de equipos (baterías por células fotovoltaicas) Ahorro del 20% de las horas de trabajo Tener datos de eficiencia del riesgo y conocer en tiempo real cualquier anomalía que permita una gestión eficiente de averías y un ahorro importante de agua debido a roturas. Inventario actualizado de todas las unidades de riego Conocimiento real de las variables microclimáticas. Instalación de sensores Ajuste exacto de las necesidades de riego de cada zona 30% SEGUIMIENTO DE LOS RESULTADOS EN EL TIEMPO
10

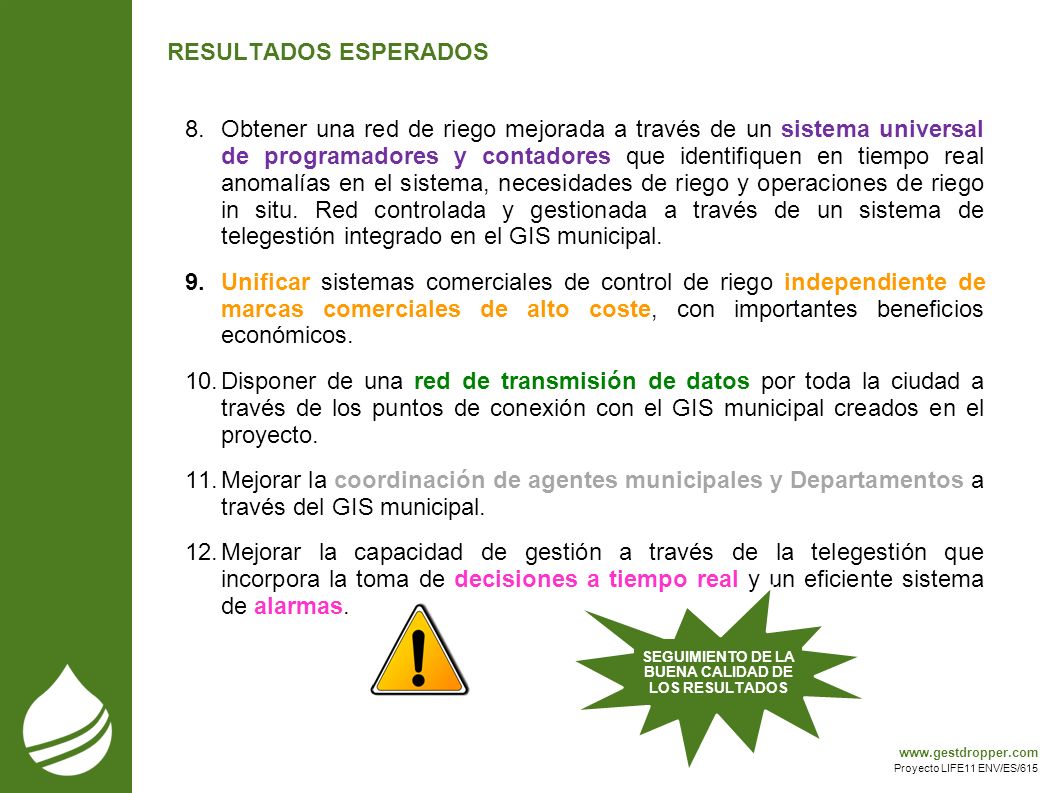

SEGUIMIENTO DE LA BUENA CALIDAD DE LOS RESULTADOS
RESULTADOS ESPERADOS Obtener una red de riego mejorada a través de un sistema universal de programadores y contadores que identifiquen en tiempo real anomalías en el sistema, necesidades de riego y operaciones de riego in situ. Red controlada y gestionada a través de un sistema de telegestión integrado en el GIS municipal. Unificar sistemas comerciales de control de riego independiente de marcas comerciales de alto coste, con importantes beneficios económicos. Disponer de una red de transmisión de datos por toda la ciudad a través de los puntos de conexión con el GIS municipal creados en el proyecto. Mejorar la coordinación de agentes municipales y Departamentos a través del GIS municipal. Mejorar la capacidad de gestión a través de la telegestión que incorpora la toma de decisiones a tiempo real y un eficiente sistema de alarmas. SEGUIMIENTO DE LA BUENA CALIDAD DE LOS RESULTADOS
