1 Ejecución del Plan Anual de Promoción y Desarrollo Turístico Nacional
2014 Jaime Enrique Valladolid Cienfuegos Director Ejecutivo

2

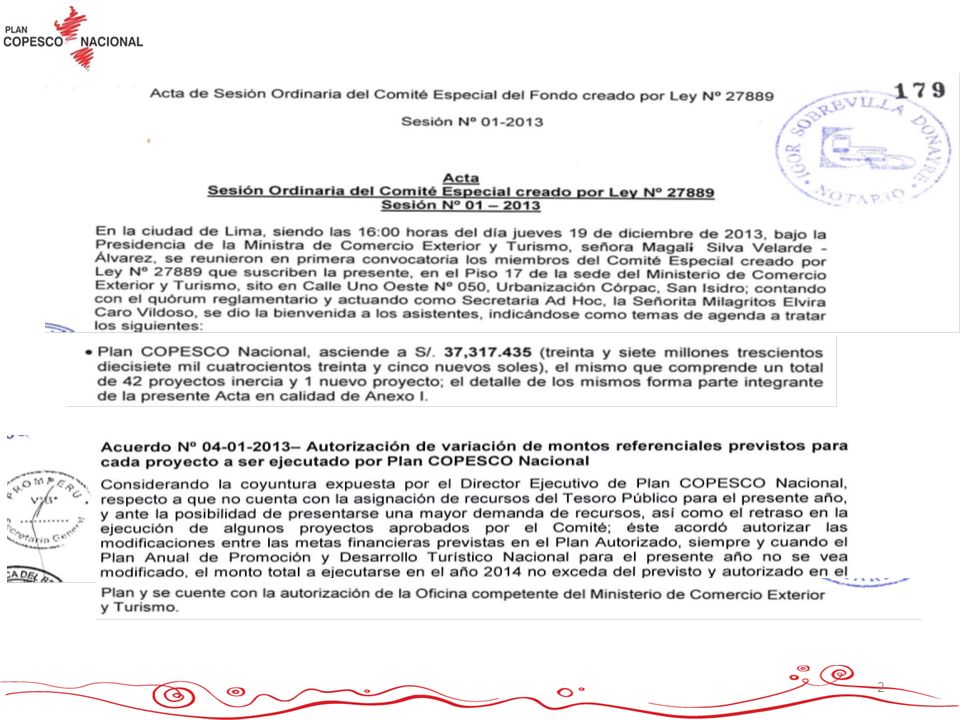

3 Monto Autorizado 2014 (Sesión 01-2013)
Programación y Ejecución del Plan Anual de Promoción y Desarrollo Turístico Nacional Año 2014 Descripción Monto Autorizado (Sesión ) Monto Ejecutado 2014 S/. % I. Obras (*) 33’024,861 31’210,588 95 II. Expediente Técnico (*) 2’268,125 1’040,440 46 III. Estudios de Preinversión (*) 2’024,449 1’798,127 89 Total 37’317,435 34’049,155 91 * Inicio, continuidad y culminación al

4 Variación en la ejecución del año 2014 (S/.)

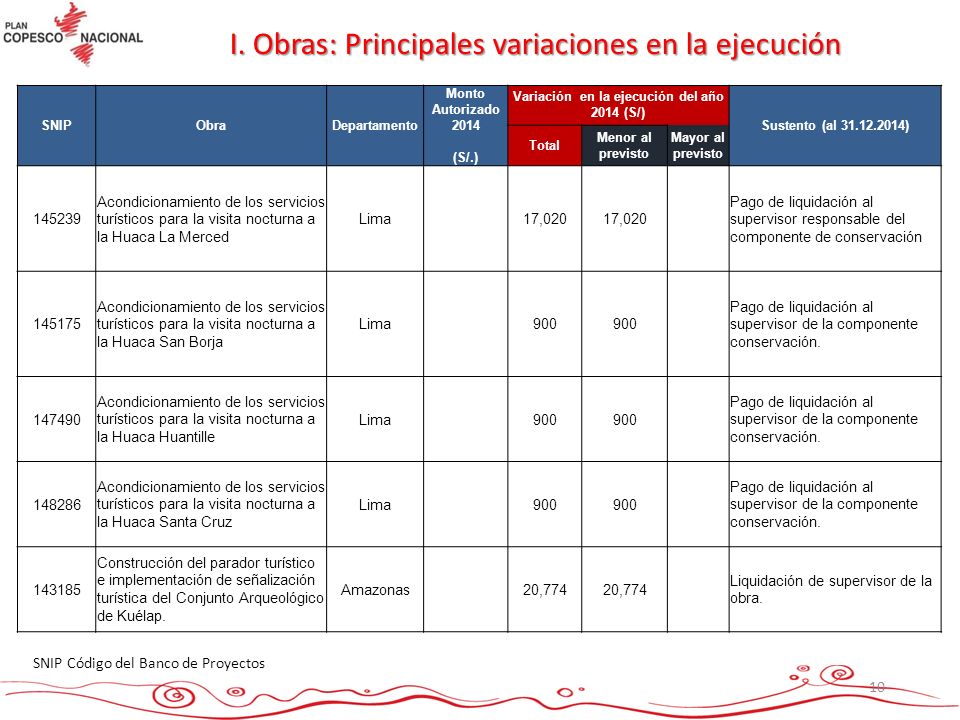

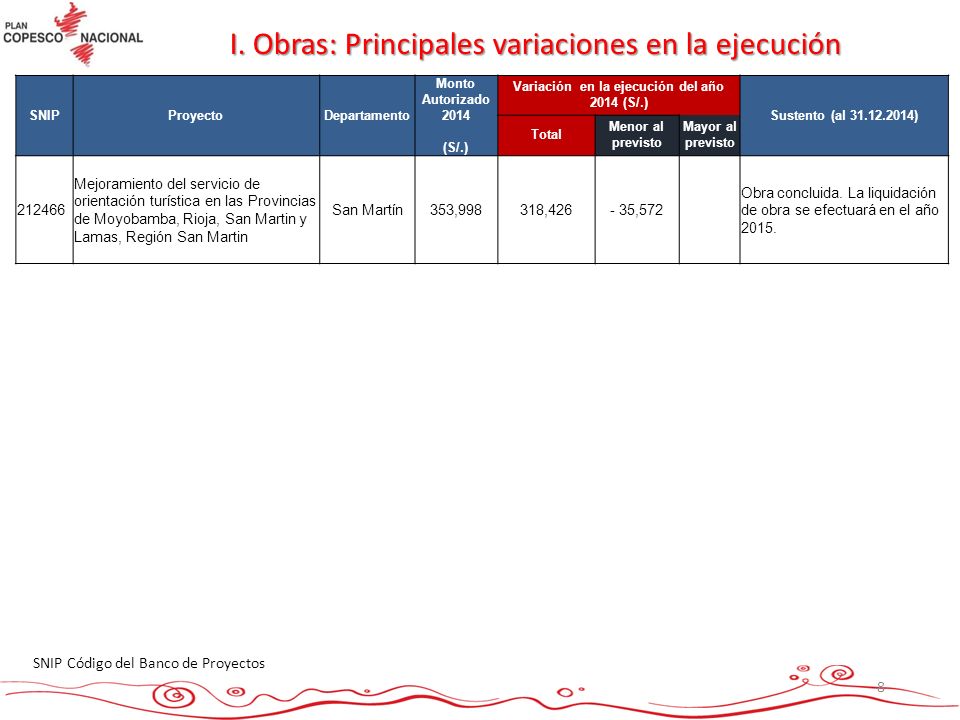

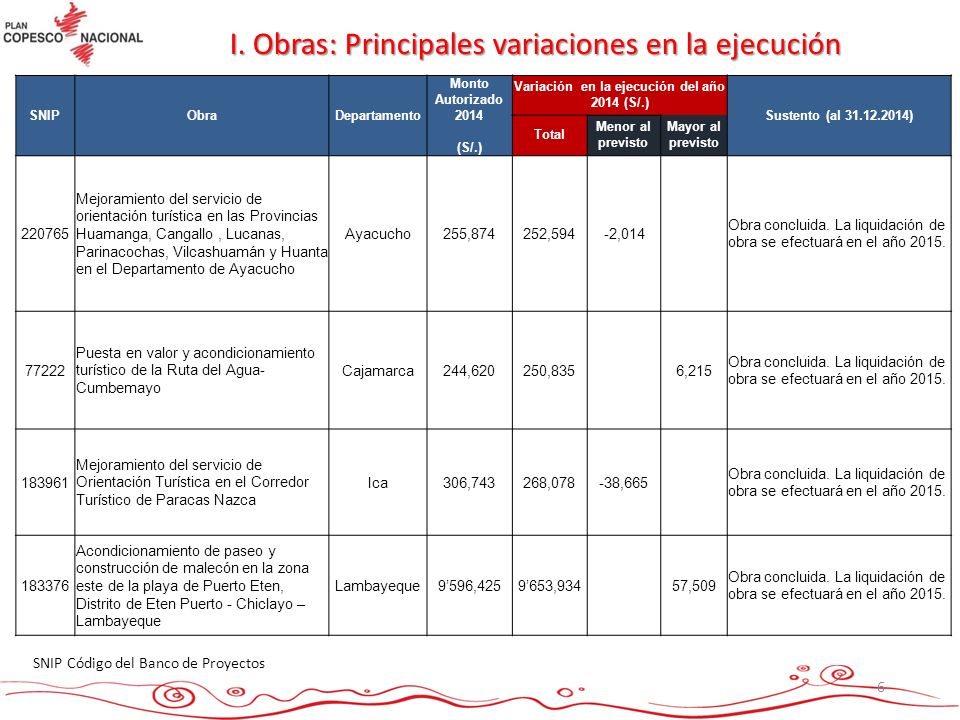

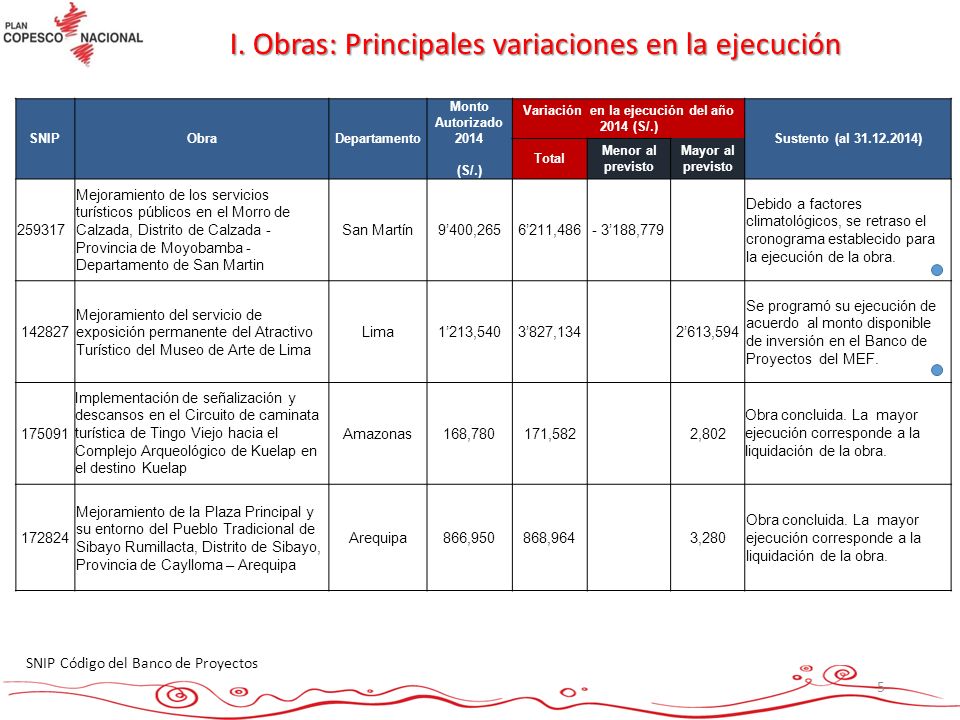

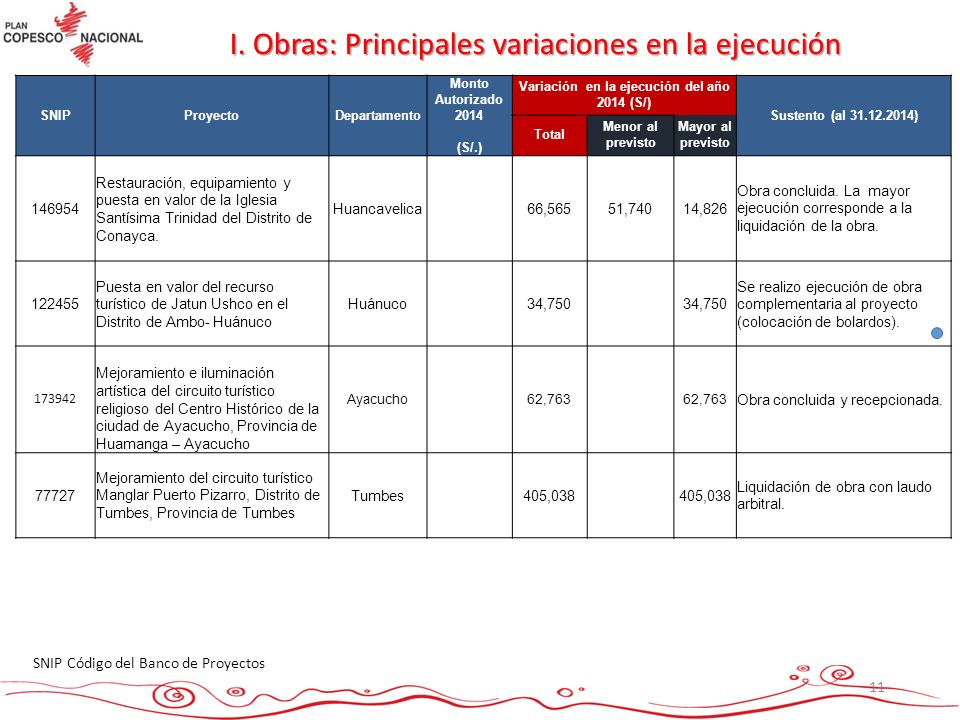

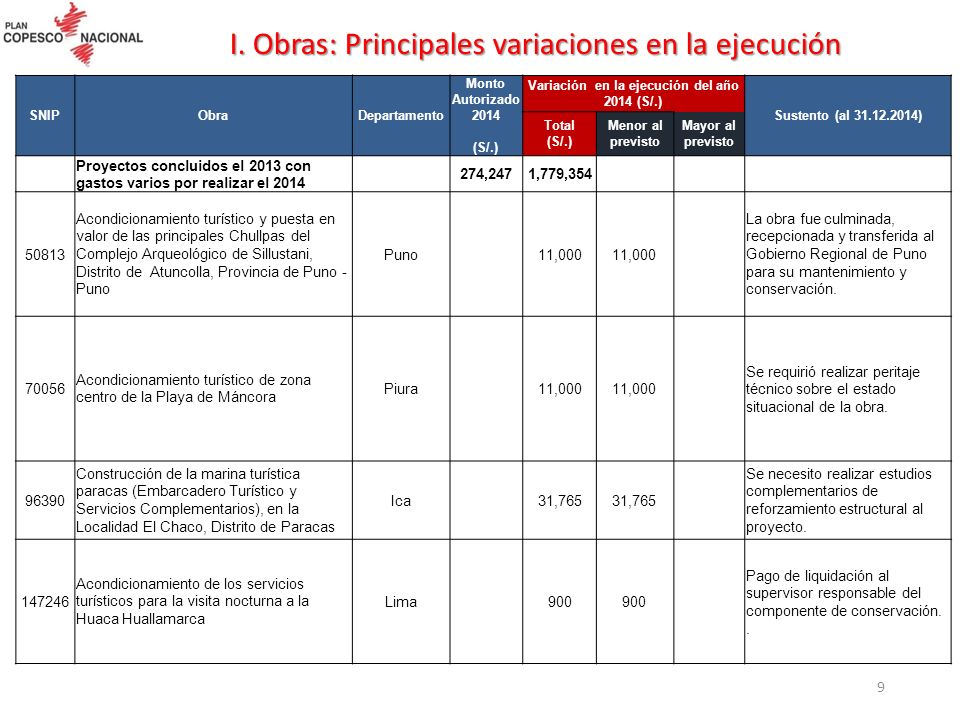

I. Obras: Principales variaciones en la ejecución SNIP Obra Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/.) Sustento (al ) Total Menor al previsto Mayor al previsto 182170 Acondicionamiento para la mejora y creación de los servicios turísticos públicos de Acceso y complementarios en la Ruta turística de la Meseta de Marcahuasi en el distrito de San Pedro de Casta, provincia de Huarochirí, Región Lima. Lima 5’772,903 Al obtenerse los permisos y autorizaciones respectivas se adelanto el inicio de la ejecución de la obra en el . 263639 Mejoramiento de los servicios turísticos del Templo San Andrés de Atuncolla al Complejo Arqueológico de Sillustani, distrito de Atuncolla – Puno. Puno 6’962,990 -6’962,990 El proceso de selección para la ejecución del proyecto se declaro desierto en dos (02) oportunidades, iniciándose recién su desarrollo en noviembre 2014. 29446 Creación de los servicios turísticos públicos en los sitios Arq. de Yalape, Karajía, Laguna de los Cóndores, Makcro, Tella, Kuelap, Revash, Olan, la Congona y Corredor turístico del Alto Utcubamba, en las provincias de Chachapoyas y Luya, región Amazonas Amazonas 1’600,000 -1’600,000 La obra no se ejecutó debido a la demora por parte del Ministerio de Cultura en suscribir el Convenio para la operación y mantenimiento. SNIP Código del Banco de Proyectos

5 Variación en la ejecución del año 2014 (S/.)

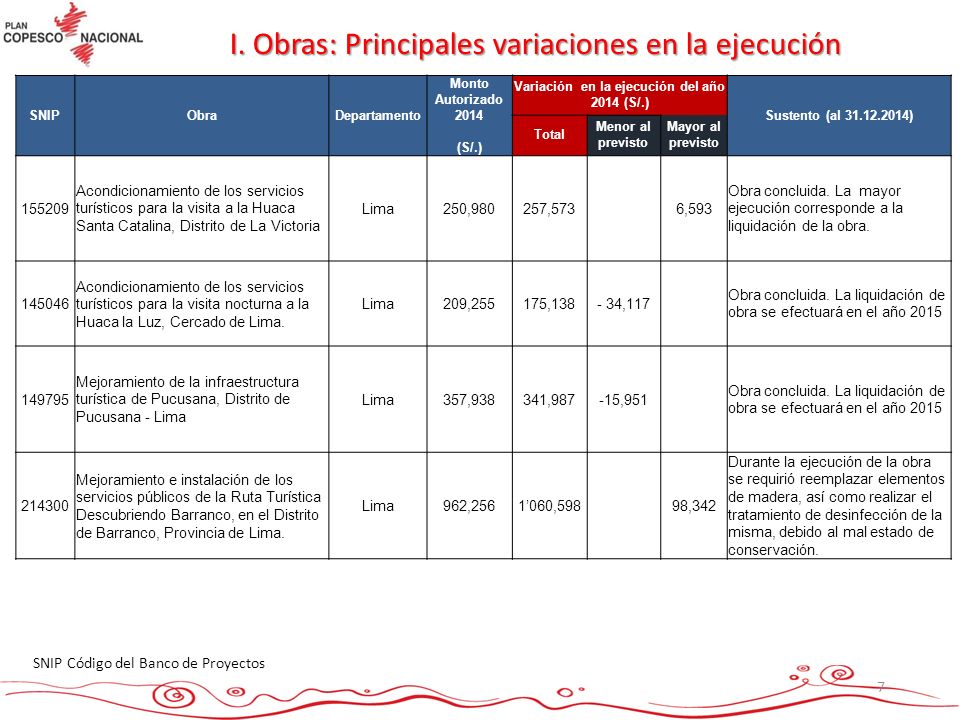

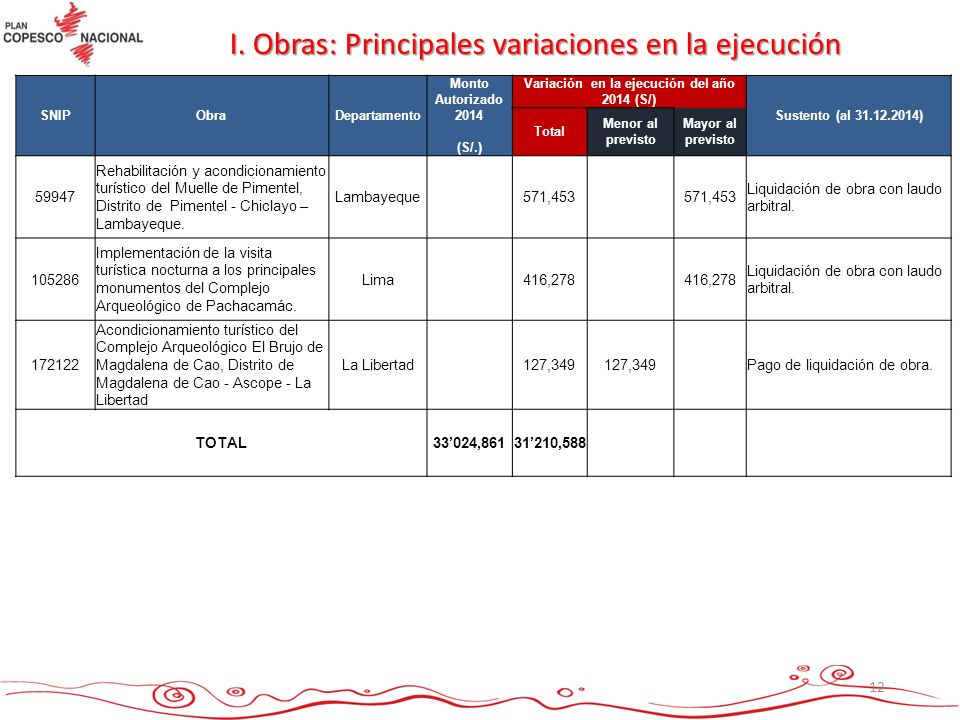

I. Obras: Principales variaciones en la ejecución SNIP Obra Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/.) Sustento (al ) Total Menor al previsto Mayor al previsto 259317 Mejoramiento de los servicios turísticos públicos en el Morro de Calzada, Distrito de Calzada - Provincia de Moyobamba - Departamento de San Martin San Martín 9’400,265 6’211,486 - 3’188,779 Debido a factores climatológicos, se retraso el cronograma establecido para la ejecución de la obra. 142827 Mejoramiento del servicio de exposición permanente del Atractivo Turístico del Museo de Arte de Lima Lima 1’213,540 3’827,134 2’613,594 Se programó su ejecución de acuerdo al monto disponible de inversión en el Banco de Proyectos del MEF. 175091 Implementación de señalización y descansos en el Circuito de caminata turística de Tingo Viejo hacia el Complejo Arqueológico de Kuelap en el destino Kuelap Amazonas 168,780 171,582 2,802 Obra concluida. La mayor ejecución corresponde a la liquidación de la obra. 172824 Mejoramiento de la Plaza Principal y su entorno del Pueblo Tradicional de Sibayo Rumillacta, Distrito de Sibayo, Provincia de Caylloma – Arequipa Arequipa 866,950 868,964 3,280 SNIP Código del Banco de Proyectos

6 Variación en la ejecución del año 2014 (S/.)
I. Obras: Principales variaciones en la ejecución SNIP Obra Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/.) Sustento (al ) Total Menor al previsto Mayor al previsto 220765 Mejoramiento del servicio de orientación turística en las Provincias Huamanga, Cangallo , Lucanas, Parinacochas, Vilcashuamán y Huanta en el Departamento de Ayacucho Ayacucho 255,874 252,594 -2,014 Obra concluida. La liquidación de obra se efectuará en el año 2015. 77222 Puesta en valor y acondicionamiento turístico de la Ruta del Agua- Cumbemayo Cajamarca 244,620 250,835 6,215 183961 Mejoramiento del servicio de Orientación Turística en el Corredor Turístico de Paracas Nazca Ica 306,743 268,078 -38,665 183376 Acondicionamiento de paseo y construcción de malecón en la zona este de la playa de Puerto Eten, Distrito de Eten Puerto - Chiclayo – Lambayeque Lambayeque 9’596,425 9’653,934 57,509 SNIP Código del Banco de Proyectos

7 Variación en la ejecución del año 2014 (S/.)
I. Obras: Principales variaciones en la ejecución SNIP Obra Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/.) Sustento (al ) Total Menor al previsto Mayor al previsto 155209 Acondicionamiento de los servicios turísticos para la visita a la Huaca Santa Catalina, Distrito de La Victoria Lima 250,980 257,573 6,593 Obra concluida. La mayor ejecución corresponde a la liquidación de la obra. 145046 Acondicionamiento de los servicios turísticos para la visita nocturna a la Huaca la Luz, Cercado de Lima. 209,255 175,138 - 34,117 Obra concluida. La liquidación de obra se efectuará en el año 2015 149795 Mejoramiento de la infraestructura turística de Pucusana, Distrito de Pucusana - Lima 357,938 341,987 -15,951 214300 Mejoramiento e instalación de los servicios públicos de la Ruta Turística Descubriendo Barranco, en el Distrito de Barranco, Provincia de Lima. 962,256 1’060,598 98,342 Durante la ejecución de la obra se requirió reemplazar elementos de madera, así como realizar el tratamiento de desinfección de la misma, debido al mal estado de conservación. SNIP Código del Banco de Proyectos

8 Variación en la ejecución del año 2014 (S/.)

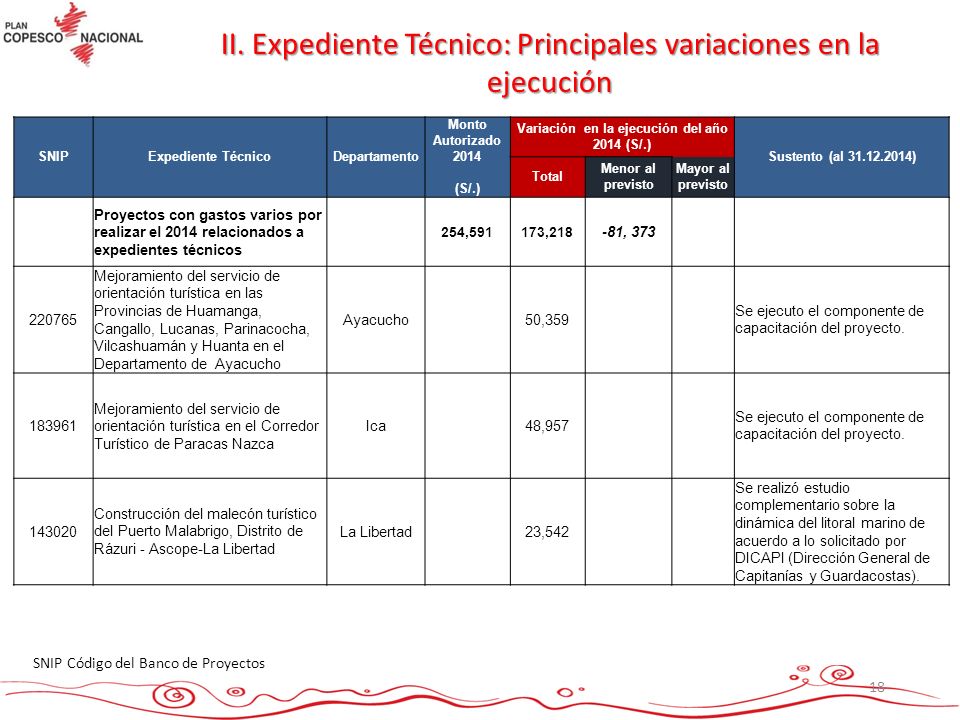

I. Obras: Principales variaciones en la ejecución SNIP Proyecto Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/.) Sustento (al ) Total Menor al previsto Mayor al previsto 212466 Mejoramiento del servicio de orientación turística en las Provincias de Moyobamba, Rioja, San Martin y Lamas, Región San Martin San Martín 353,998 318,426 - 35,572 Obra concluida. La liquidación de obra se efectuará en el año 2015. SNIP Código del Banco de Proyectos

9 Variación en la ejecución del año 2014 (S/.)
I. Obras: Principales variaciones en la ejecución SNIP Obra Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/.) Sustento (al ) Total Menor al previsto Mayor al previsto Proyectos concluidos el 2013 con gastos varios por realizar el 2014 274,247 1,779,354 50813 Acondicionamiento turístico y puesta en valor de las principales Chullpas del Complejo Arqueológico de Sillustani, Distrito de Atuncolla, Provincia de Puno - Puno Puno 11,000 La obra fue culminada, recepcionada y transferida al Gobierno Regional de Puno para su mantenimiento y conservación. 70056 Acondicionamiento turístico de zona centro de la Playa de Máncora Piura Se requirió realizar peritaje técnico sobre el estado situacional de la obra. 96390 Construcción de la marina turística paracas (Embarcadero Turístico y Servicios Complementarios), en la Localidad El Chaco, Distrito de Paracas Ica 31,765 Se necesito realizar estudios complementarios de reforzamiento estructural al proyecto. 147246 Acondicionamiento de los servicios turísticos para la visita nocturna a la Huaca Huallamarca Lima 900 Pago de liquidación al supervisor responsable del componente de conservación. .

10 Variación en la ejecución del año 2014 (S/)
I. Obras: Principales variaciones en la ejecución SNIP Obra Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/) Sustento (al ) Total Menor al previsto Mayor al previsto 145239 Acondicionamiento de los servicios turísticos para la visita nocturna a la Huaca La Merced Lima 17,020 Pago de liquidación al supervisor responsable del componente de conservación 145175 Acondicionamiento de los servicios turísticos para la visita nocturna a la Huaca San Borja 900 Pago de liquidación al supervisor de la componente conservación. 147490 Acondicionamiento de los servicios turísticos para la visita nocturna a la Huaca Huantille 148286 Acondicionamiento de los servicios turísticos para la visita nocturna a la Huaca Santa Cruz 143185 Construcción del parador turístico e implementación de señalización turística del Conjunto Arqueológico de Kuélap. Amazonas 20,774 Liquidación de supervisor de la obra. SNIP Código del Banco de Proyectos

11 Variación en la ejecución del año 2014 (S/)
I. Obras: Principales variaciones en la ejecución SNIP Proyecto Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/) Sustento (al ) Total Menor al previsto Mayor al previsto 146954 Restauración, equipamiento y puesta en valor de la Iglesia Santísima Trinidad del Distrito de Conayca. Huancavelica 66,565 51,740 14,826 Obra concluida. La mayor ejecución corresponde a la liquidación de la obra. 122455 Puesta en valor del recurso turístico de Jatun Ushco en el Distrito de Ambo- Huánuco Huánuco 34,750 Se realizo ejecución de obra complementaria al proyecto (colocación de bolardos). 173942 Mejoramiento e iluminación artística del circuito turístico religioso del Centro Histórico de la ciudad de Ayacucho, Provincia de Huamanga – Ayacucho Ayacucho 62,763 Obra concluida y recepcionada. 77727 Mejoramiento del circuito turístico Manglar Puerto Pizarro, Distrito de Tumbes, Provincia de Tumbes Tumbes 405,038 Liquidación de obra con laudo arbitral. SNIP Código del Banco de Proyectos

12 Variación en la ejecución del año 2014 (S/)
I. Obras: Principales variaciones en la ejecución SNIP Obra Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/) Sustento (al ) Total Menor al previsto Mayor al previsto 59947 Rehabilitación y acondicionamiento turístico del Muelle de Pimentel, Distrito de Pimentel - Chiclayo – Lambayeque. Lambayeque 571,453 Liquidación de obra con laudo arbitral. 105286 Implementación de la visita turística nocturna a los principales monumentos del Complejo Arqueológico de Pachacamác. Lima 416,278 172122 Acondicionamiento turístico del Complejo Arqueológico El Brujo de Magdalena de Cao, Distrito de Magdalena de Cao - Ascope - La Libertad La Libertad 127,349 Pago de liquidación de obra. TOTAL 33’024,861 31’210,588

13 Variación en la ejecución del año 2014 (S/)

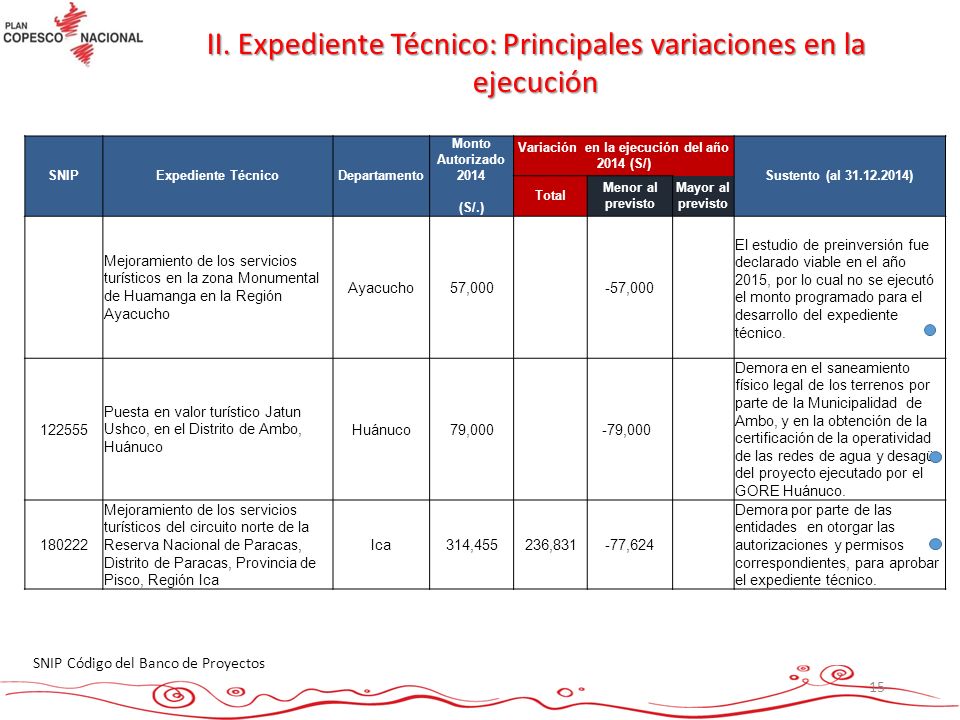

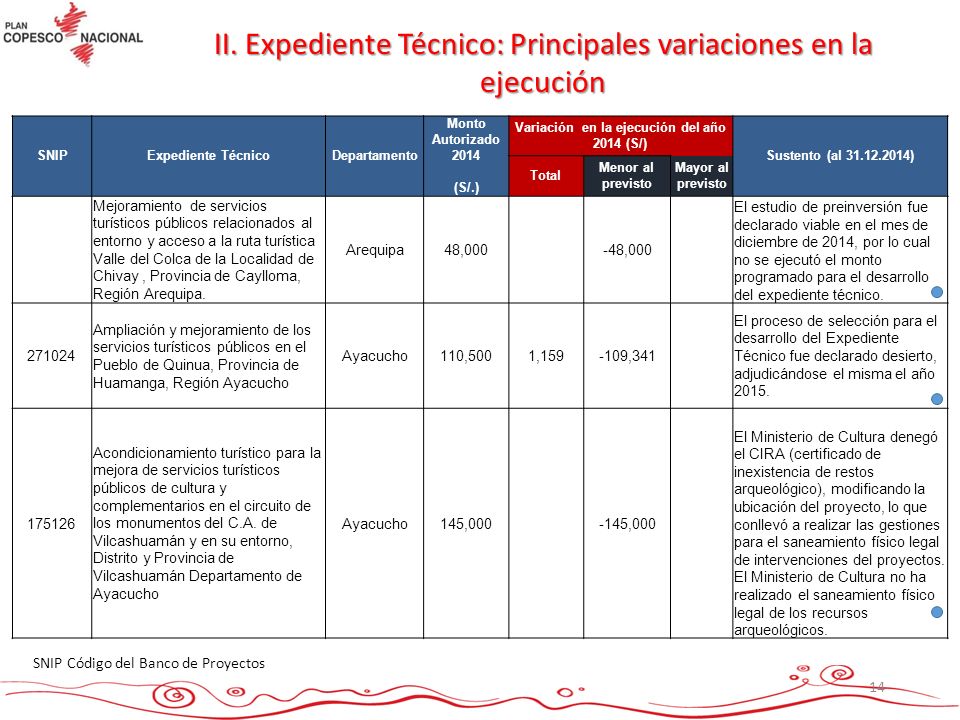

II. Expediente Técnico: Principales variaciones en la ejecución SNIP Proyecto Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/) Sustento (al ) Total Menor al previsto Mayor al previsto 184961 Mejoramiento de los servicios turísticos de acceso hacia la Catarata de Gocta, Distrito de Valera, Provincia de Bongara, Región Amazonas Amazonas 136,488 28,282 -108,206 Algunos de los terrenos necesarios para la ejecución del proyecto, no contaban con el saneamiento físico – legal, lo que conllevó a no culminar con el desarrollo del expediente técnico. 29446 Creación de los servicios turísticos públicos en los sitios Arq. de Yalape, Karajía, Laguna de los Cóndores, Makcro, Tella, Kuelap, Revash, Olan, La Congona y corredor turístico del Alto Utcubamba, en las Provincias de Chachapoyas y Luya, Región Amazonas 106,060 93,872 -12,188 El Convenio con el Ministerio de Cultura se firmó el 16/10/2014, solo para la ejecución de los Pías de Kuélap y Karajía y el Centro de Investigación. Mejoramiento de los servicios turístico de la ruta turística Chachapoyas de Historia y Tradición: Plazuela Santa Ana - Plaza Mayor - Plazuela de la Independencia– Región Amazonas 82,000 -82,000  El estudio de preinversión fue declarado viable en el año 2015, por lo cual no se ejecutó el monto programado para el desarrollo del expediente técnico. SNIP Código del Banco de Proyectos

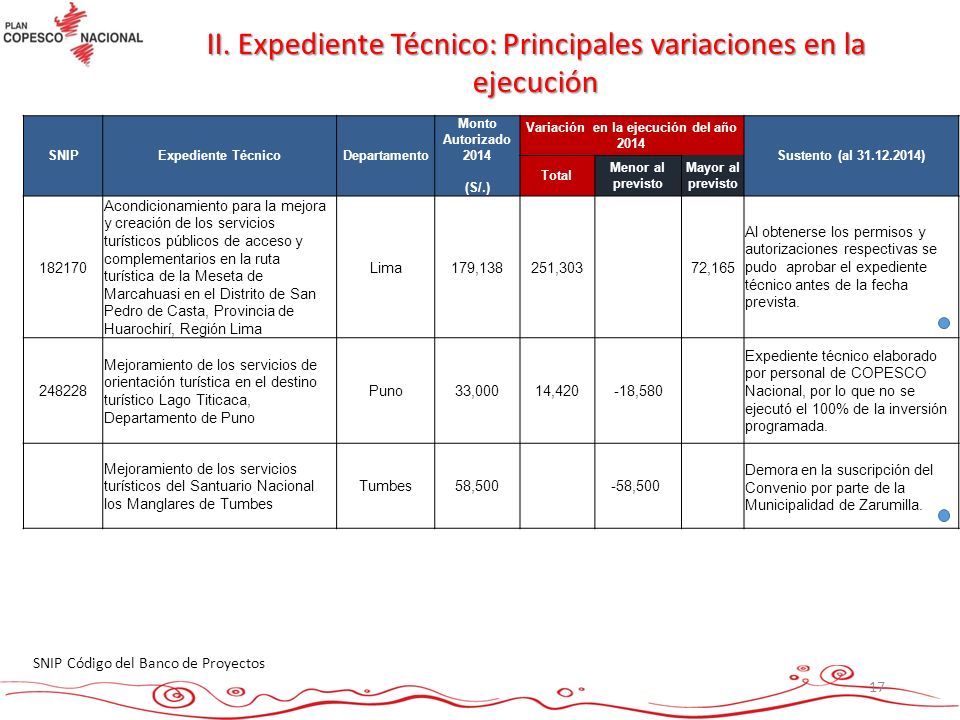

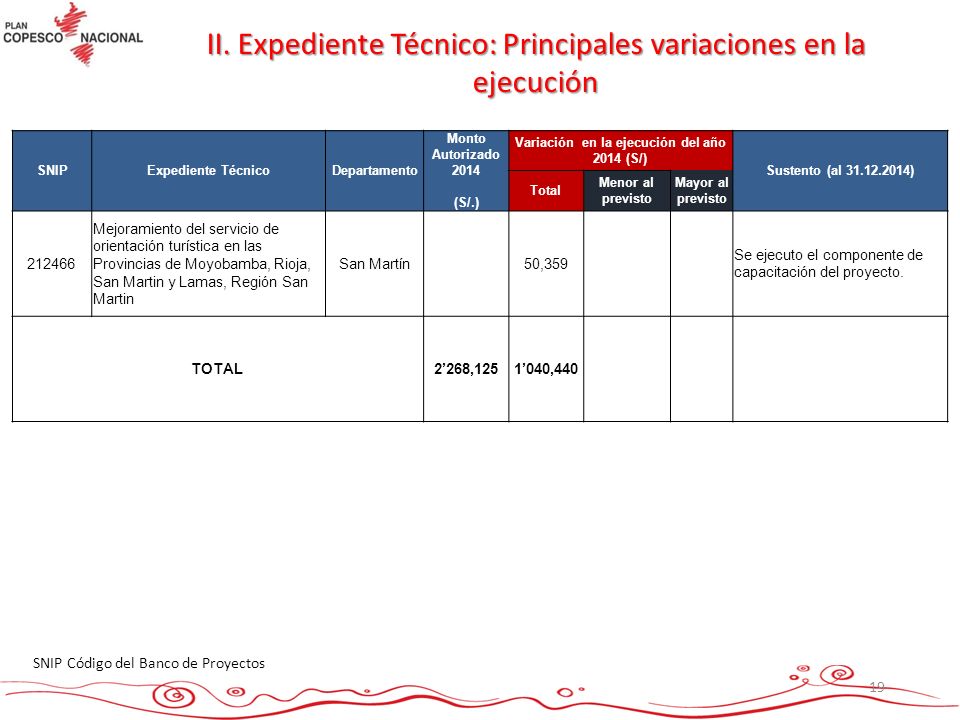

14 Variación en la ejecución del año 2014 (S/)

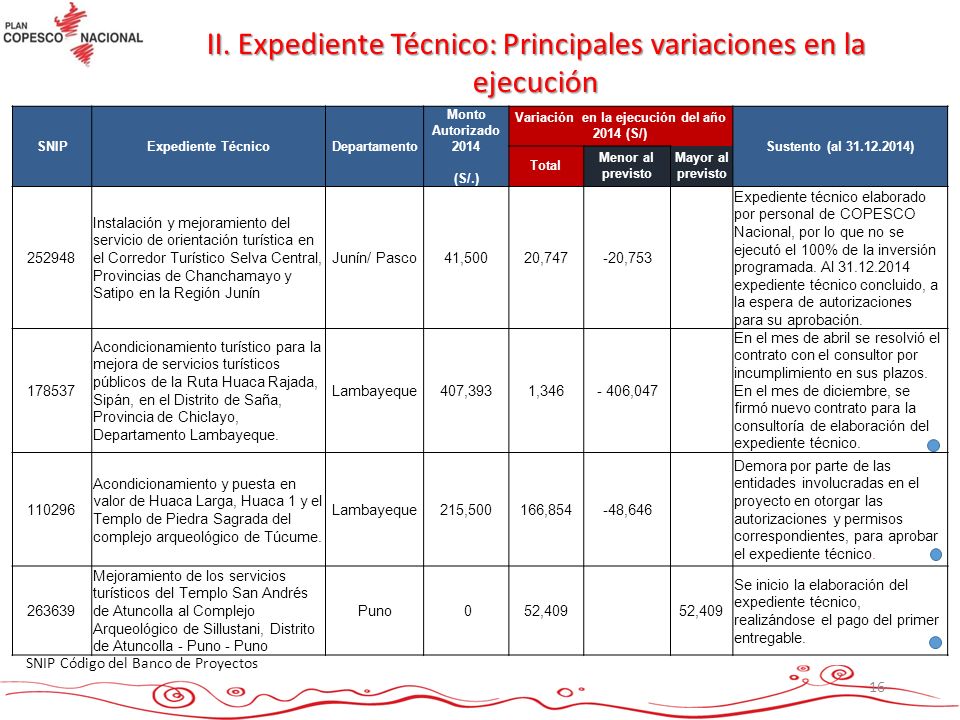

II. Expediente Técnico: Principales variaciones en la ejecución SNIP Expediente Técnico Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/) Sustento (al ) Total Menor al previsto Mayor al previsto Mejoramiento de servicios turísticos públicos relacionados al entorno y acceso a la ruta turística Valle del Colca de la Localidad de Chivay , Provincia de Caylloma, Región Arequipa. Arequipa 48,000 -48,000 El estudio de preinversión fue declarado viable en el mes de diciembre de 2014, por lo cual no se ejecutó el monto programado para el desarrollo del expediente técnico. 271024 Ampliación y mejoramiento de los servicios turísticos públicos en el Pueblo de Quinua, Provincia de Huamanga, Región Ayacucho Ayacucho 110,500 1,159 -109,341 El proceso de selección para el desarrollo del Expediente Técnico fue declarado desierto, adjudicándose el misma el año 2015. 175126 Acondicionamiento turístico para la mejora de servicios turísticos públicos de cultura y complementarios en el circuito de los monumentos del C.A. de Vilcashuamán y en su entorno, Distrito y Provincia de Vilcashuamán Departamento de Ayacucho 145,000 -145,000 El Ministerio de Cultura denegó el CIRA (certificado de inexistencia de restos arqueológico), modificando la ubicación del proyecto, lo que conllevó a realizar las gestiones para el saneamiento físico legal de intervenciones del proyectos. El Ministerio de Cultura no ha realizado el saneamiento físico legal de los recursos arqueológicos. SNIP Código del Banco de Proyectos

15 Variación en la ejecución del año 2014 (S/)
II. Expediente Técnico: Principales variaciones en la ejecución SNIP Expediente Técnico Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/) Sustento (al ) Total Menor al previsto Mayor al previsto Mejoramiento de los servicios turísticos en la zona Monumental de Huamanga en la Región Ayacucho Ayacucho 57,000 -57,000 El estudio de preinversión fue declarado viable en el año 2015, por lo cual no se ejecutó el monto programado para el desarrollo del expediente técnico. 122555 Puesta en valor turístico Jatun Ushco, en el Distrito de Ambo, Huánuco Huánuco 79,000 -79,000  Demora en el saneamiento físico legal de los terrenos por parte de la Municipalidad  de Ambo, y en la obtención de la certificación de la operatividad de las redes de agua y desagüe del proyecto ejecutado por el GORE Huánuco. 180222 Mejoramiento de los servicios turísticos del circuito norte de la Reserva Nacional de Paracas, Distrito de Paracas, Provincia de Pisco, Región Ica Ica 314,455 236,831 -77,624 Demora por parte de las entidades en otorgar las autorizaciones y permisos correspondientes, para aprobar el expediente técnico. SNIP Código del Banco de Proyectos

16 Variación en la ejecución del año 2014 (S/)
II. Expediente Técnico: Principales variaciones en la ejecución SNIP Expediente Técnico Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/) Sustento (al ) Total Menor al previsto Mayor al previsto 252948 Instalación y mejoramiento del servicio de orientación turística en el Corredor Turístico Selva Central, Provincias de Chanchamayo y Satipo en la Región Junín Junín/ Pasco 41,500 20,747 -20,753 Expediente técnico elaborado por personal de COPESCO Nacional, por lo que no se ejecutó el 100% de la inversión programada. Al expediente técnico concluido, a la espera de autorizaciones para su aprobación. 178537 Acondicionamiento turístico para la mejora de servicios turísticos públicos de la Ruta Huaca Rajada, Sipán, en el Distrito de Saña, Provincia de Chiclayo, Departamento Lambayeque. Lambayeque 407,393 1,346 - 406,047 En el mes de abril se resolvió el contrato con el consultor por incumplimiento en sus plazos. En el mes de diciembre, se firmó nuevo contrato para la consultoría de elaboración del expediente técnico. 110296 Acondicionamiento y puesta en valor de Huaca Larga, Huaca 1 y el Templo de Piedra Sagrada del complejo arqueológico de Túcume. 215,500 166,854 -48,646 Demora por parte de las entidades involucradas en el proyecto en otorgar las autorizaciones y permisos correspondientes, para aprobar el expediente técnico. 263639 Mejoramiento de los servicios turísticos del Templo San Andrés de Atuncolla al Complejo Arqueológico de Sillustani, Distrito de Atuncolla - Puno - Puno Puno  0 52,409 Se inicio la elaboración del expediente técnico, realizándose el pago del primer entregable. SNIP Código del Banco de Proyectos

17 Variación en la ejecución del año 2014

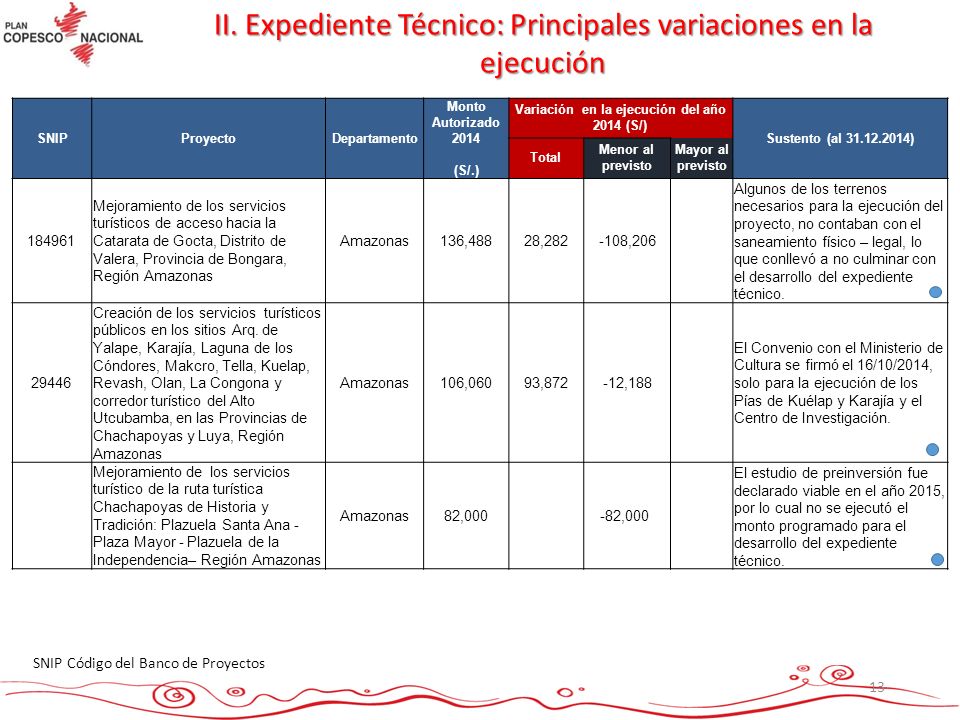

II. Expediente Técnico: Principales variaciones en la ejecución SNIP Expediente Técnico Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 Sustento (al ) Total Menor al previsto Mayor al previsto 182170 Acondicionamiento para la mejora y creación de los servicios turísticos públicos de acceso y complementarios en la ruta turística de la Meseta de Marcahuasi en el Distrito de San Pedro de Casta, Provincia de Huarochirí, Región Lima Lima 179,138 251,303 72,165 Al obtenerse los permisos y autorizaciones respectivas se pudo aprobar el expediente técnico antes de la fecha prevista. 248228 Mejoramiento de los servicios de orientación turística en el destino turístico Lago Titicaca, Departamento de Puno Puno 33,000 14,420 -18,580 Expediente técnico elaborado por personal de COPESCO Nacional, por lo que no se ejecutó el 100% de la inversión programada. Mejoramiento de los servicios turísticos del Santuario Nacional los Manglares de Tumbes Tumbes 58,500 -58,500  Demora en la suscripción del Convenio por parte de la Municipalidad de Zarumilla. SNIP Código del Banco de Proyectos

18 Variación en la ejecución del año 2014 (S/.)
II. Expediente Técnico: Principales variaciones en la ejecución SNIP Expediente Técnico Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/.) Sustento (al ) Total Menor al previsto Mayor al previsto Proyectos con gastos varios por realizar el 2014 relacionados a expedientes técnicos 254,591 173,218 -81, 373 220765 Mejoramiento del servicio de orientación turística en las Provincias de Huamanga, Cangallo, Lucanas, Parinacocha, Vilcashuamán y Huanta en el Departamento de Ayacucho Ayacucho 50,359 Se ejecuto el componente de capacitación del proyecto. 183961 Mejoramiento del servicio de orientación turística en el Corredor Turístico de Paracas Nazca Ica 48,957 143020 Construcción del malecón turístico del Puerto Malabrigo, Distrito de Rázuri - Ascope-La Libertad La Libertad 23,542 Se realizó estudio complementario sobre la dinámica del litoral marino de acuerdo a lo solicitado por DICAPI (Dirección General de Capitanías y Guardacostas). SNIP Código del Banco de Proyectos

19 Variación en la ejecución del año 2014 (S/)
II. Expediente Técnico: Principales variaciones en la ejecución SNIP Expediente Técnico Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/) Sustento (al ) Total Menor al previsto Mayor al previsto 212466 Mejoramiento del servicio de orientación turística en las Provincias de Moyobamba, Rioja, San Martin y Lamas, Región San Martin San Martín 50,359 Se ejecuto el componente de capacitación del proyecto. TOTAL 2’268,125 1’040,440 SNIP Código del Banco de Proyectos

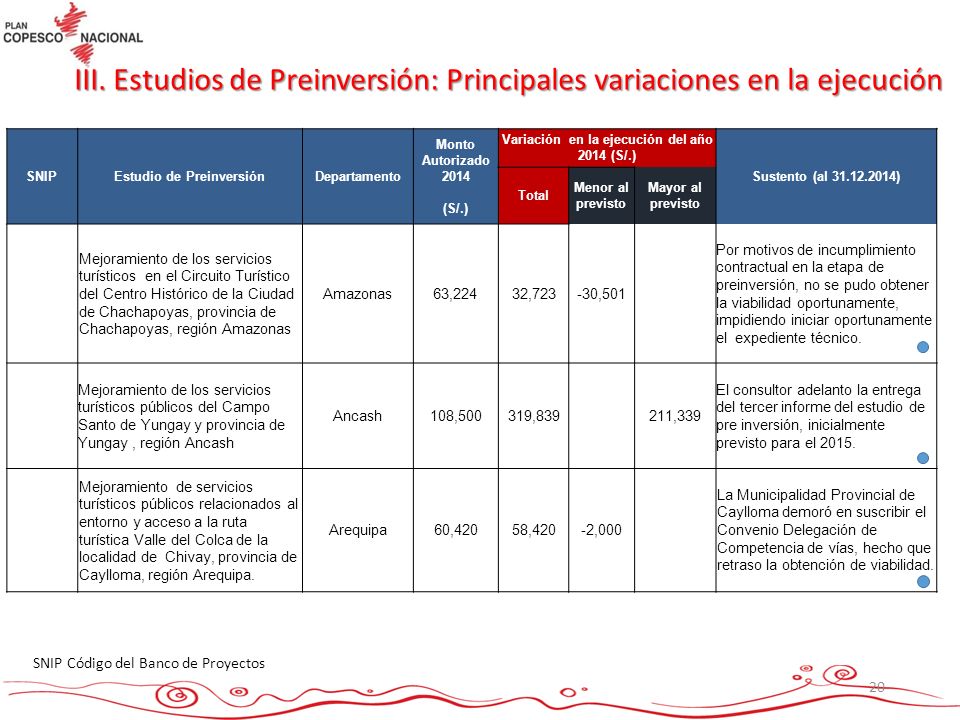

20 Estudio de Preinversión Variación en la ejecución del año 2014 (S/.)

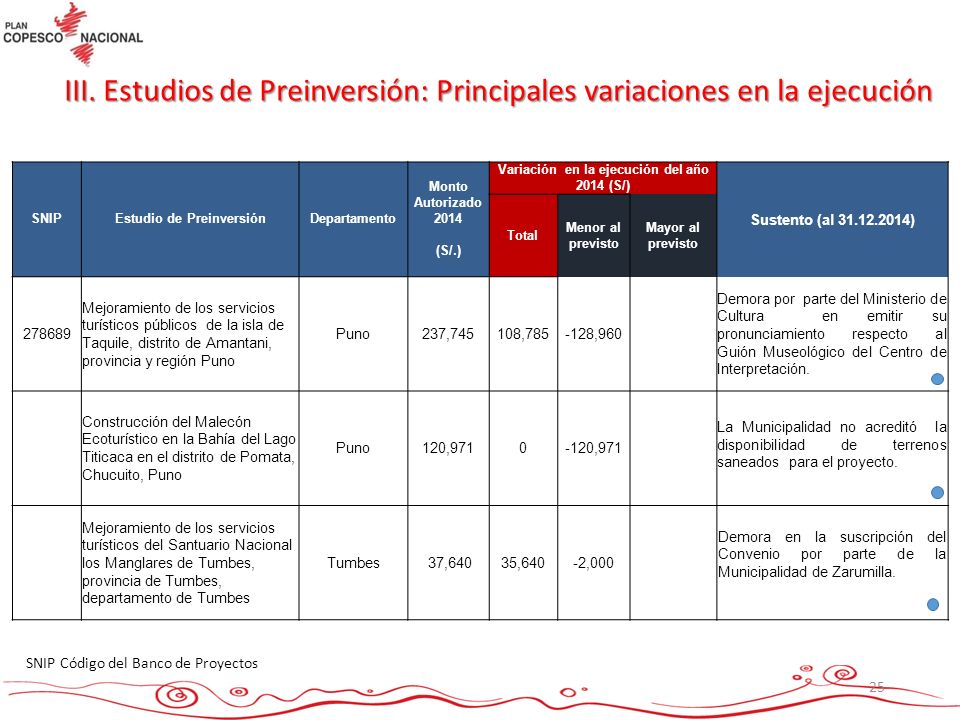

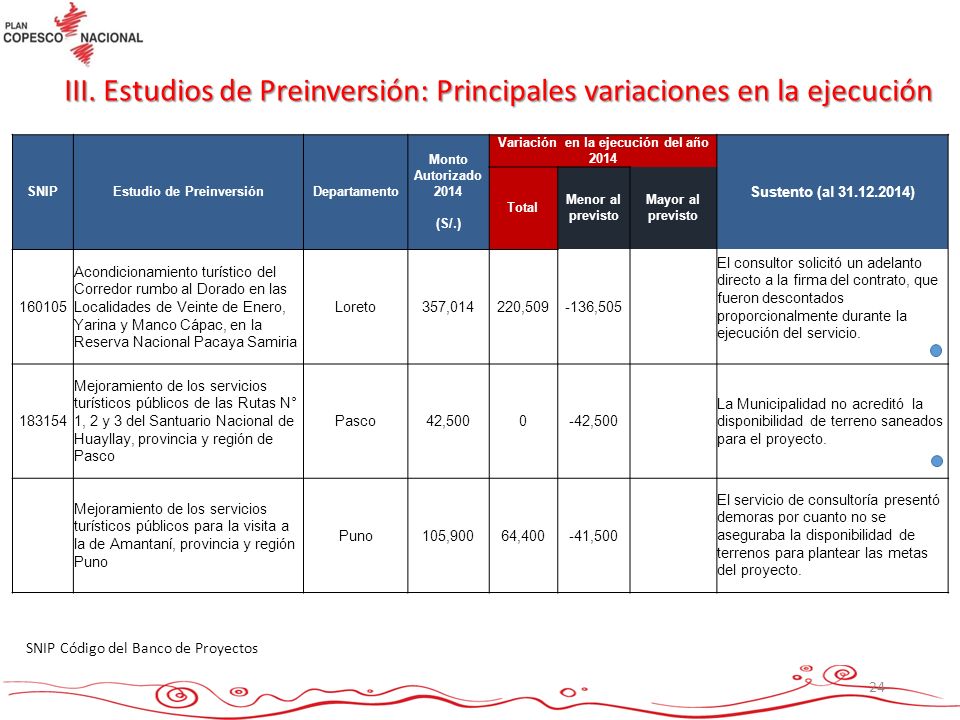

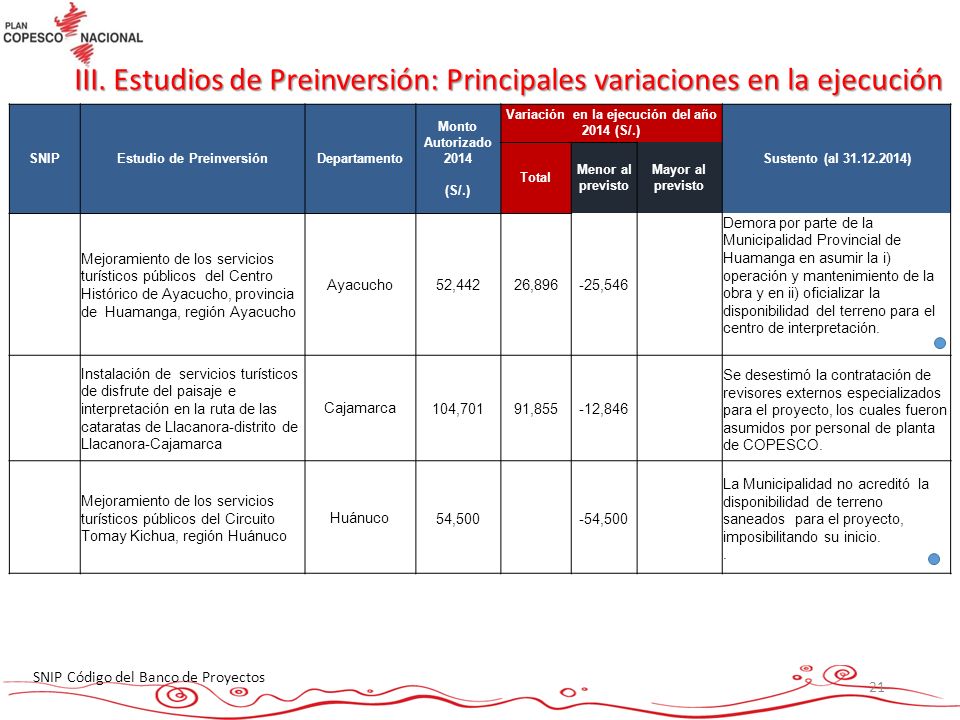

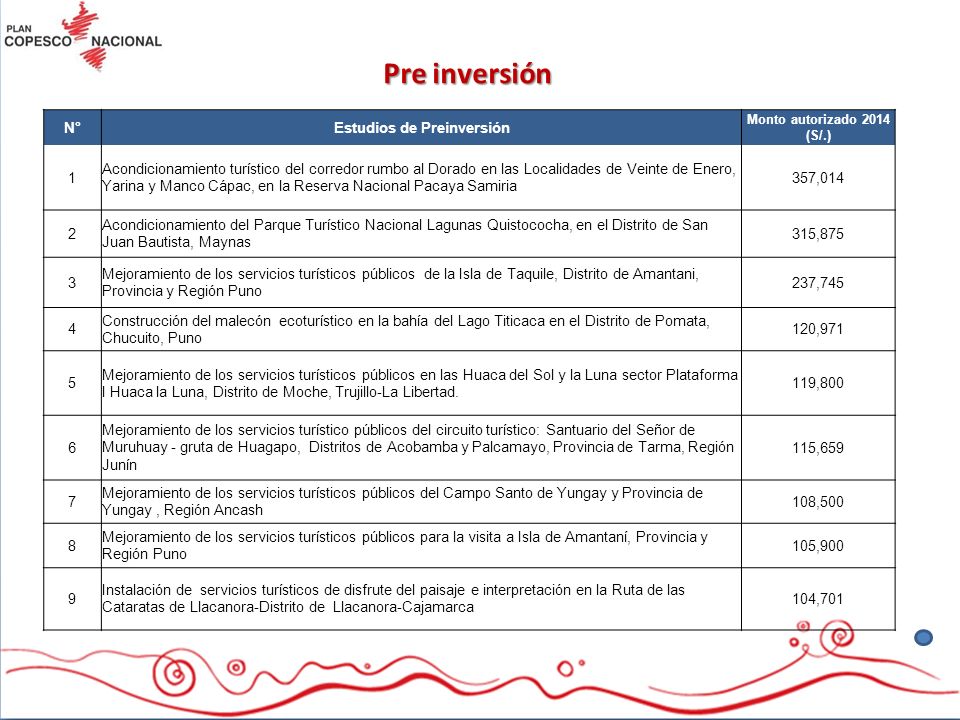

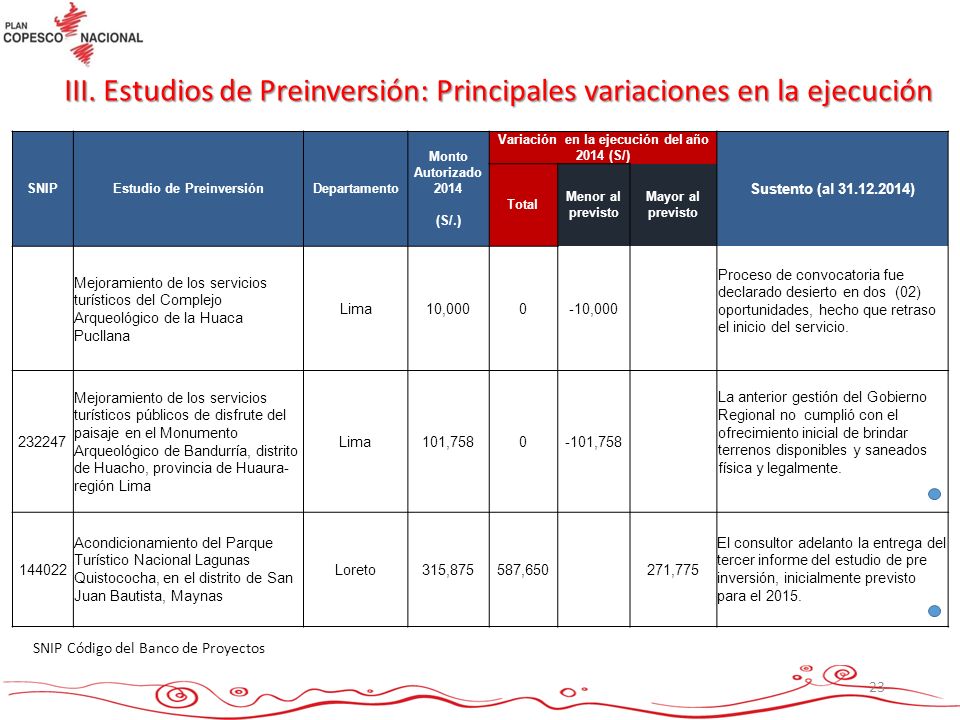

III. Estudios de Preinversión: Principales variaciones en la ejecución SNIP Estudio de Preinversión Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/.) Sustento (al ) Total Menor al previsto Mayor al previsto Mejoramiento de los servicios turísticos en el Circuito Turístico del Centro Histórico de la Ciudad de Chachapoyas, provincia de Chachapoyas, región Amazonas Amazonas 63,224 32,723 -30,501 Por motivos de incumplimiento contractual en la etapa de preinversión, no se pudo obtener la viabilidad oportunamente, impidiendo iniciar oportunamente el expediente técnico. Mejoramiento de los servicios turísticos públicos del Campo Santo de Yungay y provincia de Yungay , región Ancash Ancash 108,500 319,839 211,339 El consultor adelanto la entrega del tercer informe del estudio de pre inversión, inicialmente previsto para el 2015. Mejoramiento de servicios turísticos públicos relacionados al entorno y acceso a la ruta turística Valle del Colca de la localidad de Chivay, provincia de Caylloma, región Arequipa. Arequipa 60,420 58,420 -2,000 La Municipalidad Provincial de Caylloma demoró en suscribir el Convenio Delegación de Competencia de vías, hecho que retraso la obtención de viabilidad. SNIP Código del Banco de Proyectos

21 Estudio de Preinversión Variación en la ejecución del año 2014 (S/.)

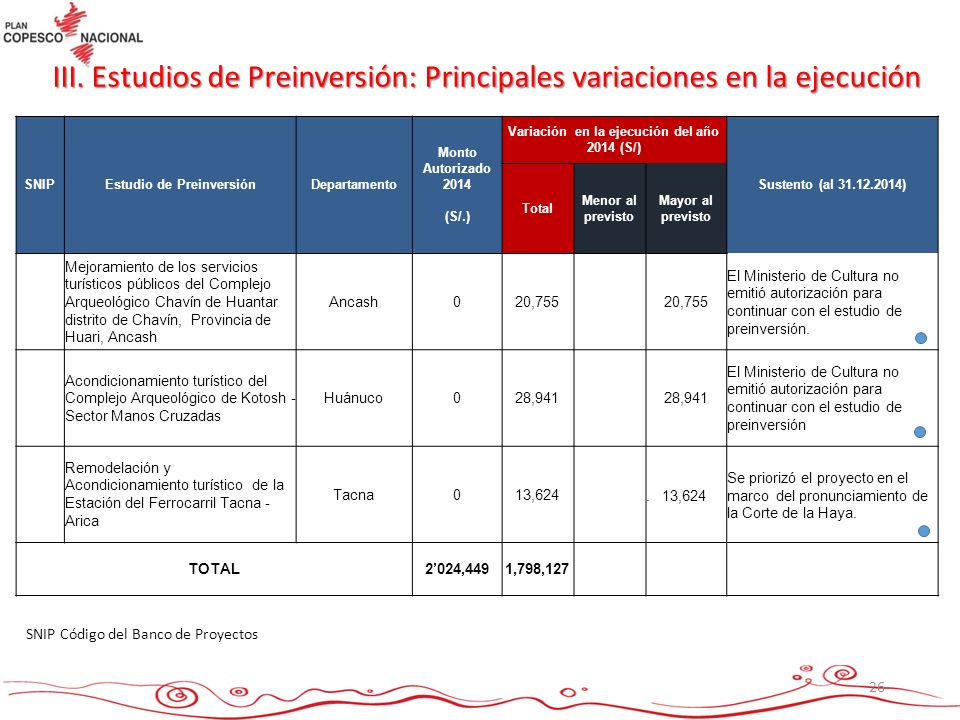

III. Estudios de Preinversión: Principales variaciones en la ejecución SNIP Estudio de Preinversión Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/.) Sustento (al ) Total Menor al previsto Mayor al previsto Mejoramiento de los servicios turísticos públicos del Centro Histórico de Ayacucho, provincia de Huamanga, región Ayacucho Ayacucho 52,442 26,896 -25,546 Demora por parte de la Municipalidad Provincial de Huamanga en asumir la i) operación y mantenimiento de la obra y en ii) oficializar la disponibilidad del terreno para el centro de interpretación. Instalación de servicios turísticos de disfrute del paisaje e interpretación en la ruta de las cataratas de Llacanora-distrito de Llacanora-Cajamarca Cajamarca 104,701 91,855 -12,846 Se desestimó la contratación de revisores externos especializados para el proyecto, los cuales fueron asumidos por personal de planta de COPESCO. Mejoramiento de los servicios turísticos públicos del Circuito Tomay Kichua, región Huánuco Huánuco 54,500 -54,500 La Municipalidad no acreditó la disponibilidad de terreno saneados para el proyecto, imposibilitando su inicio. . SNIP Código del Banco de Proyectos

22 Estudio de Preinversión Variación en la ejecución del año 2014 (S/.)

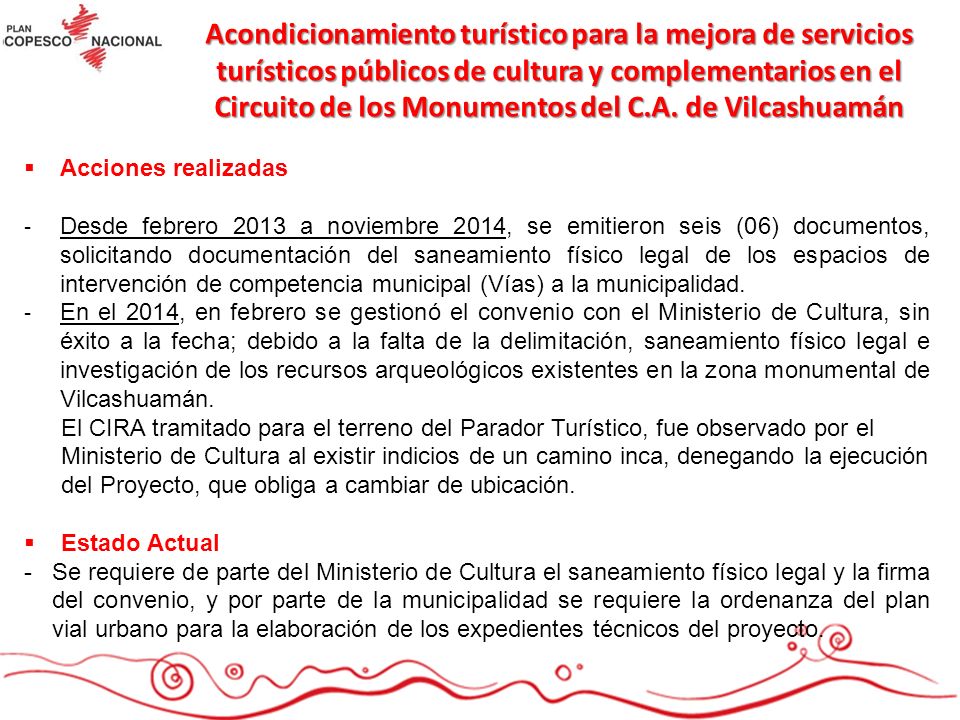

III. Estudios de Preinversión: Principales variaciones en la ejecución SNIP Estudio de Preinversión Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/.) Sustento (al ) Total Menor al previsto Mayor al previsto 136272 Construcción del mirador turístico para las Líneas de Nasca. Ica 15,800 1,200 -14,600 Estudio paralizado, en vista que el Ministerio de Cultura no definía la reubicación del Mirador. Mejoramiento de los servicios turístico públicos del Circuito Turístico: Santuario del Señor de Muruhuay - Gruta de Huagapo, distritos de Acobamba y Palcamayo, provincia de Tarma, región Junín Junín 115,659 89,600 -26,059 Estudio paralizado por cuanto no se aseguraba la disponibilidad de terrenos para la intervención en la Gruta de Guagapo (distrito Palcamayo). Finalmente, se desestimó la intervención en este recurso. 201692 Mejoramiento de los servicios turísticos públicos en las Huaca del Sol y La Luna Sector Plataforma I Huaca La Luna, distrito de Moche, Trujillo-La Libertad. La Libertad 119,800 97,289 -22,511 Se desestimó la contratación de revisores externos especializados para el proyecto, los cuales fueron asumidos por personal de planta de COPESCO.

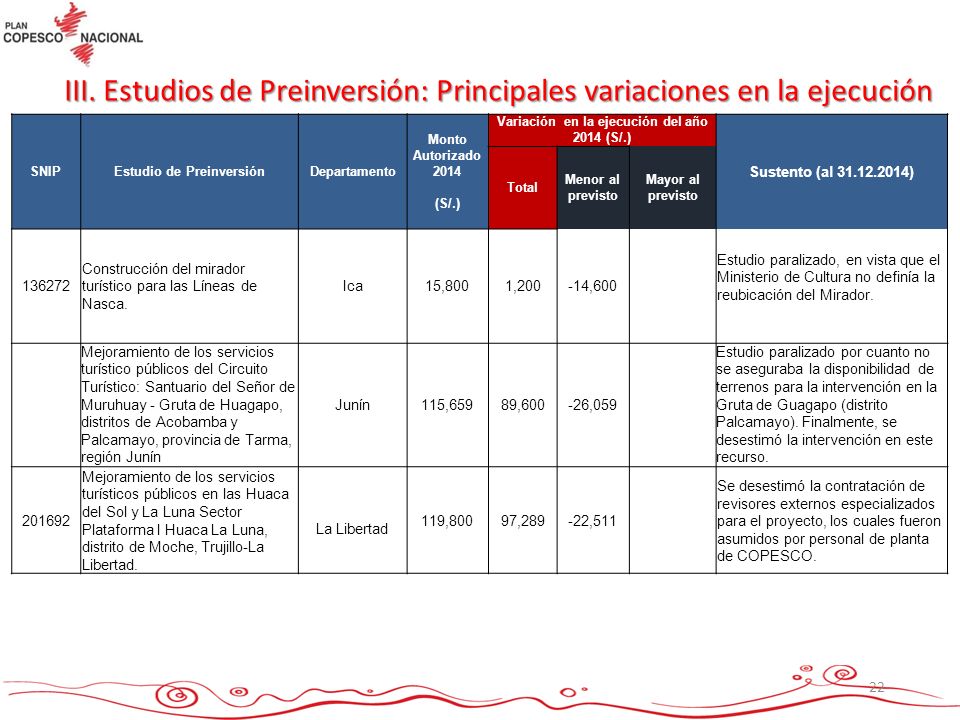

23 Estudio de Preinversión Variación en la ejecución del año 2014 (S/)
III. Estudios de Preinversión: Principales variaciones en la ejecución SNIP Estudio de Preinversión Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/) Sustento (al ) Total Menor al previsto Mayor al previsto Mejoramiento de los servicios turísticos del Complejo Arqueológico de la Huaca Pucllana Lima 10,000 -10,000 Proceso de convocatoria fue declarado desierto en dos (02) oportunidades, hecho que retraso el inicio del servicio. 232247 Mejoramiento de los servicios turísticos públicos de disfrute del paisaje en el Monumento Arqueológico de Bandurría, distrito de Huacho, provincia de Huaura-región Lima 101,758 -101,758 La anterior gestión del Gobierno Regional no cumplió con el ofrecimiento inicial de brindar terrenos disponibles y saneados física y legalmente. 144022 Acondicionamiento del Parque Turístico Nacional Lagunas Quistococha, en el distrito de San Juan Bautista, Maynas Loreto 315,875 587,650 271,775 El consultor adelanto la entrega del tercer informe del estudio de pre inversión, inicialmente previsto para el 2015. SNIP Código del Banco de Proyectos

24 Estudio de Preinversión Variación en la ejecución del año 2014
III. Estudios de Preinversión: Principales variaciones en la ejecución SNIP Estudio de Preinversión Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 Sustento (al ) Total Menor al previsto Mayor al previsto 160105 Acondicionamiento turístico del Corredor rumbo al Dorado en las Localidades de Veinte de Enero, Yarina y Manco Cápac, en la Reserva Nacional Pacaya Samiria Loreto 357,014 220,509 -136,505 El consultor solicitó un adelanto directo a la firma del contrato, que fueron descontados proporcionalmente durante la ejecución del servicio. 183154 Mejoramiento de los servicios turísticos públicos de las Rutas N° 1, 2 y 3 del Santuario Nacional de Huayllay, provincia y región de Pasco Pasco 42,500 -42,500 La Municipalidad no acreditó la disponibilidad de terreno saneados para el proyecto. Mejoramiento de los servicios turísticos públicos para la visita a la de Amantaní, provincia y región Puno Puno 105,900 64,400 -41,500 El servicio de consultoría presentó demoras por cuanto no se aseguraba la disponibilidad de terrenos para plantear las metas del proyecto. SNIP Código del Banco de Proyectos

25 Estudio de Preinversión Variación en la ejecución del año 2014 (S/)
III. Estudios de Preinversión: Principales variaciones en la ejecución SNIP Estudio de Preinversión Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/) Sustento (al ) Total Menor al previsto Mayor al previsto 278689 Mejoramiento de los servicios turísticos públicos de la isla de Taquile, distrito de Amantani, provincia y región Puno Puno 237,745 108,785 -128,960 Demora por parte del Ministerio de Cultura en emitir su pronunciamiento respecto al Guión Museológico del Centro de Interpretación. Construcción del Malecón Ecoturístico en la Bahía del Lago Titicaca en el distrito de Pomata, Chucuito, Puno 120,971 -120,971 La Municipalidad no acreditó la disponibilidad de terrenos saneados para el proyecto. Mejoramiento de los servicios turísticos del Santuario Nacional los Manglares de Tumbes, provincia de Tumbes, departamento de Tumbes Tumbes  37,640 35,640 -2,000 Demora en la suscripción del Convenio por parte de la Municipalidad de Zarumilla. SNIP Código del Banco de Proyectos

26 Estudio de Preinversión Variación en la ejecución del año 2014 (S/)
III. Estudios de Preinversión: Principales variaciones en la ejecución SNIP Estudio de Preinversión Departamento Monto Autorizado 2014 (S/.) Variación en la ejecución del año 2014 (S/) Sustento (al ) Total Menor al previsto Mayor al previsto Mejoramiento de los servicios turísticos públicos del Complejo Arqueológico Chavín de Huantar distrito de Chavín, Provincia de Huari, Ancash Ancash 20,755 El Ministerio de Cultura no emitió autorización para continuar con el estudio de preinversión. Acondicionamiento turístico del Complejo Arqueológico de Kotosh - Sector Manos Cruzadas Huánuco 28,941 El Ministerio de Cultura no emitió autorización para continuar con el estudio de preinversión Remodelación y Acondicionamiento turístico de la Estación del Ferrocarril Tacna - Arica Tacna 13,624 . 13,624 Se priorizó el proyecto en el marco del pronunciamiento de la Corte de la Haya. TOTAL 2’024,449 1,798,127 SNIP Código del Banco de Proyectos

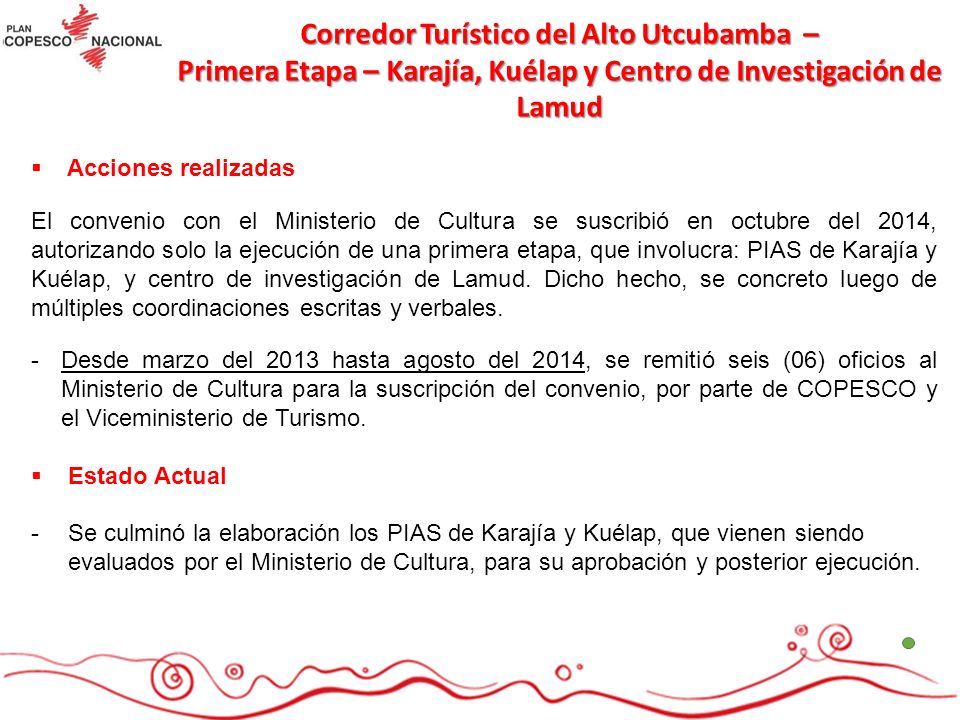

27 Corredor Turístico del Alto Utcubamba – Primera Etapa – Karajía, Kuélap y Centro de Investigación de Lamud Acciones realizadas El convenio con el Ministerio de Cultura se suscribió en octubre del 2014, autorizando solo la ejecución de una primera etapa, que involucra: PIAS de Karajía y Kuélap, y centro de investigación de Lamud. Dicho hecho, se concreto luego de múltiples coordinaciones escritas y verbales. Desde marzo del 2013 hasta agosto del 2014, se remitió seis (06) oficios al Ministerio de Cultura para la suscripción del convenio, por parte de COPESCO y el Viceministerio de Turismo. Estado Actual Se culminó la elaboración los PIAS de Karajía y Kuélap, que vienen siendo evaluados por el Ministerio de Cultura, para su aprobación y posterior ejecución.

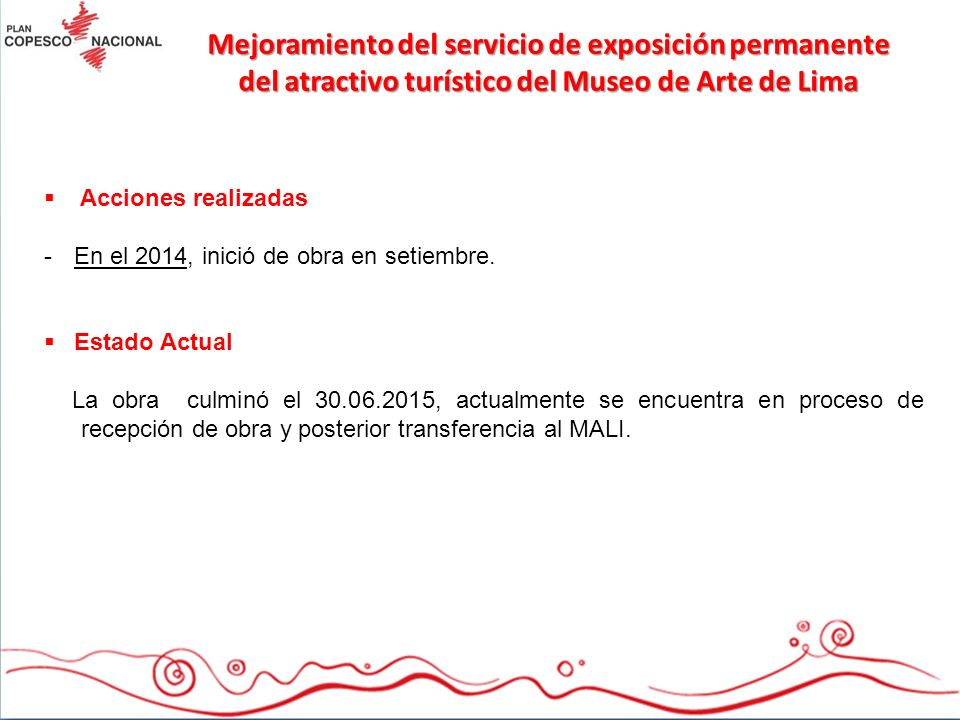

28 Mejoramiento del servicio de exposición permanente del atractivo turístico del Museo de Arte de Lima
Acciones realizadas En el 2014, inició de obra en setiembre. Estado Actual La obra culminó el , actualmente se encuentra en proceso de recepción de obra y posterior transferencia al MALI.

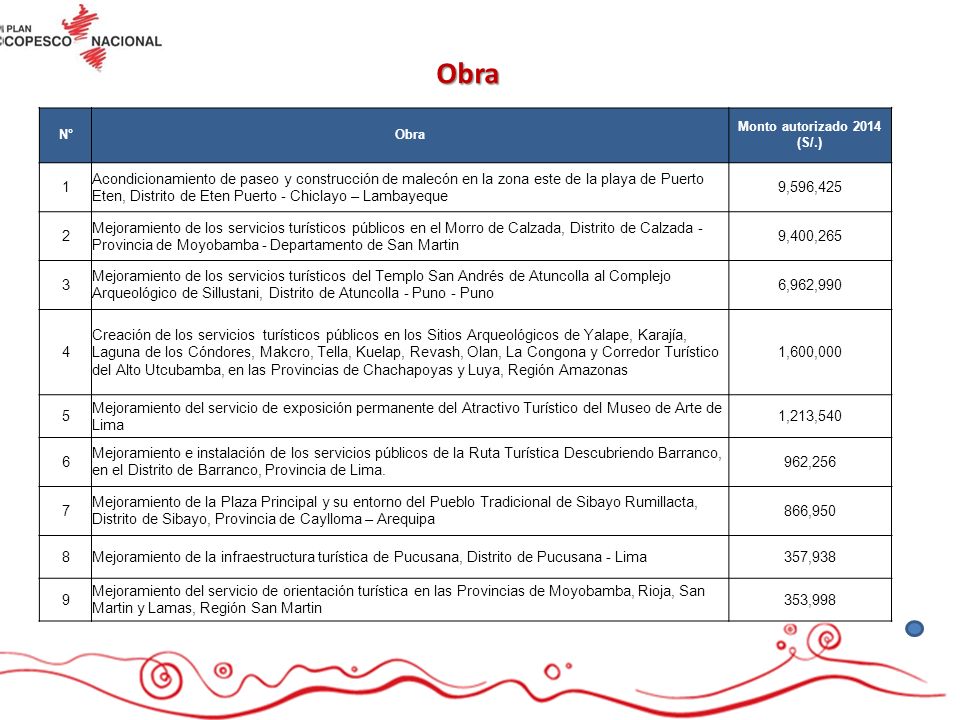

29 Mejoramiento e Instalación de los servicios públicos de la ruta turística descubriendo Barranco
Acciones realizadas En el 2014, se inició obra en julio y culminó en octubre 2014. Estado Actual La obra se encuentra culminada, recepcionada y transferida a la Municipalidad Distrital de Barranco

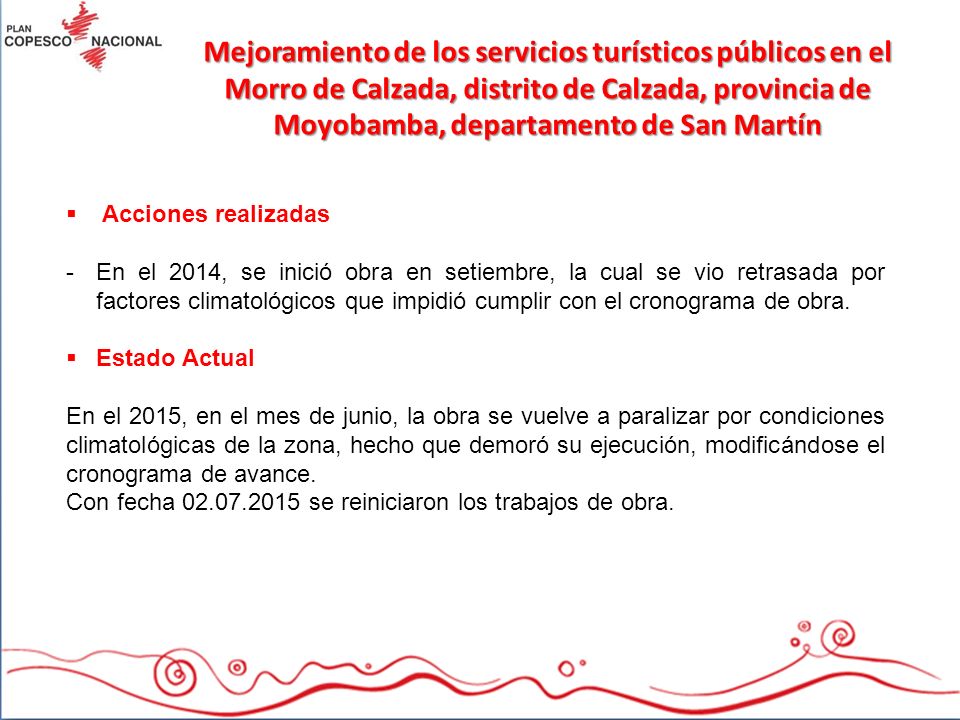

30 Mejoramiento de los servicios turísticos públicos en el Morro de Calzada, distrito de Calzada, provincia de Moyobamba, departamento de San Martín Acciones realizadas En el 2014, se inició obra en setiembre, la cual se vio retrasada por factores climatológicos que impidió cumplir con el cronograma de obra. Estado Actual En el 2015, en el mes de junio, la obra se vuelve a paralizar por condiciones climatológicas de la zona, hecho que demoró su ejecución, modificándose el cronograma de avance. Con fecha se reiniciaron los trabajos de obra.

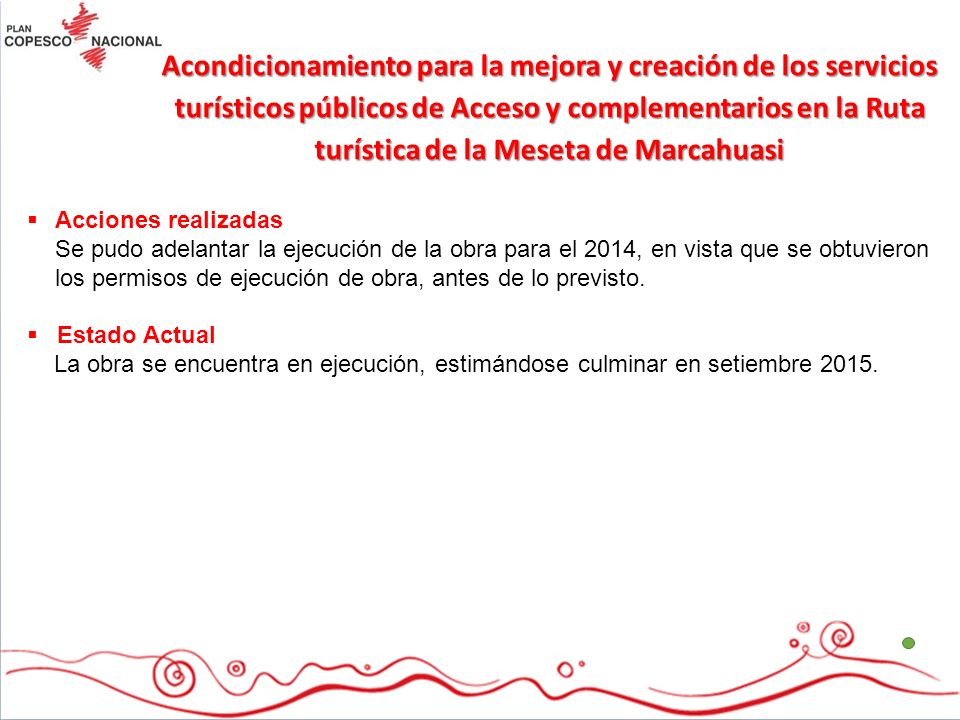

31 Acondicionamiento para la mejora y creación de los servicios turísticos públicos de Acceso y complementarios en la Ruta turística de la Meseta de Marcahuasi Acciones realizadas Se pudo adelantar la ejecución de la obra para el 2014, en vista que se obtuvieron los permisos de ejecución de obra, antes de lo previsto. Estado Actual La obra se encuentra en ejecución, estimándose culminar en setiembre 2015.

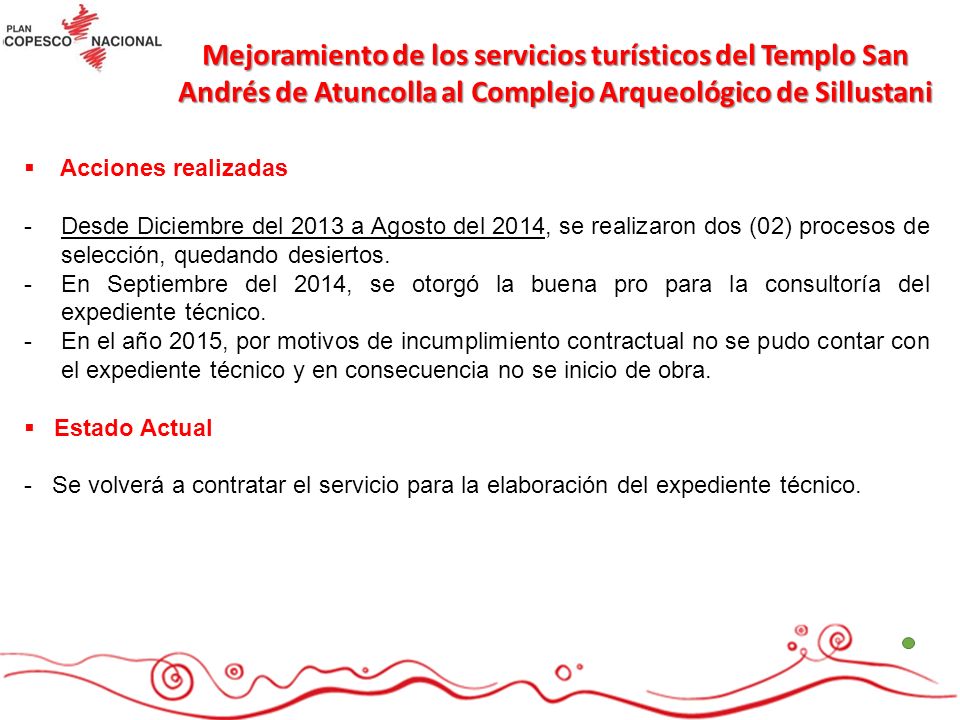

32 Mejoramiento de los servicios turísticos del Templo San Andrés de Atuncolla al Complejo Arqueológico de Sillustani Acciones realizadas Desde Diciembre del 2013 a Agosto del 2014, se realizaron dos (02) procesos de selección, quedando desiertos. En Septiembre del 2014, se otorgó la buena pro para la consultoría del expediente técnico. En el año 2015, por motivos de incumplimiento contractual no se pudo contar con el expediente técnico y en consecuencia no se inicio de obra. Estado Actual - Se volverá a contratar el servicio para la elaboración del expediente técnico.

33 Mejoramiento de los servicios turísticos de acceso hacia la Catarata de Gocta

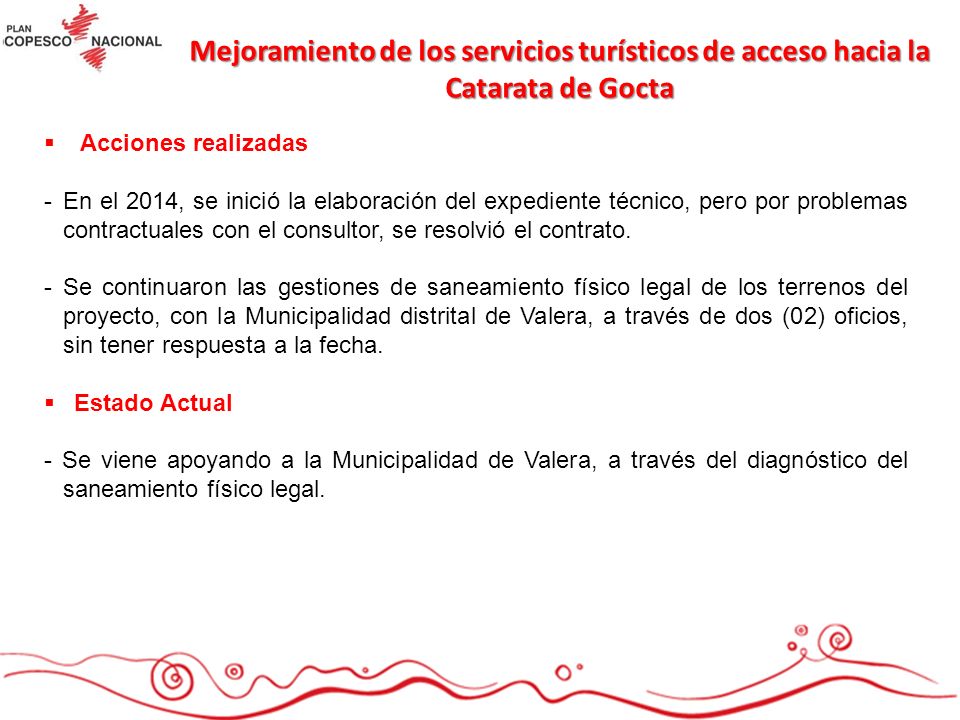

Acciones realizadas En el 2014, se inició la elaboración del expediente técnico, pero por problemas contractuales con el consultor, se resolvió el contrato. Se continuaron las gestiones de saneamiento físico legal de los terrenos del proyecto, con la Municipalidad distrital de Valera, a través de dos (02) oficios, sin tener respuesta a la fecha. Estado Actual - Se viene apoyando a la Municipalidad de Valera, a través del diagnóstico del saneamiento físico legal.

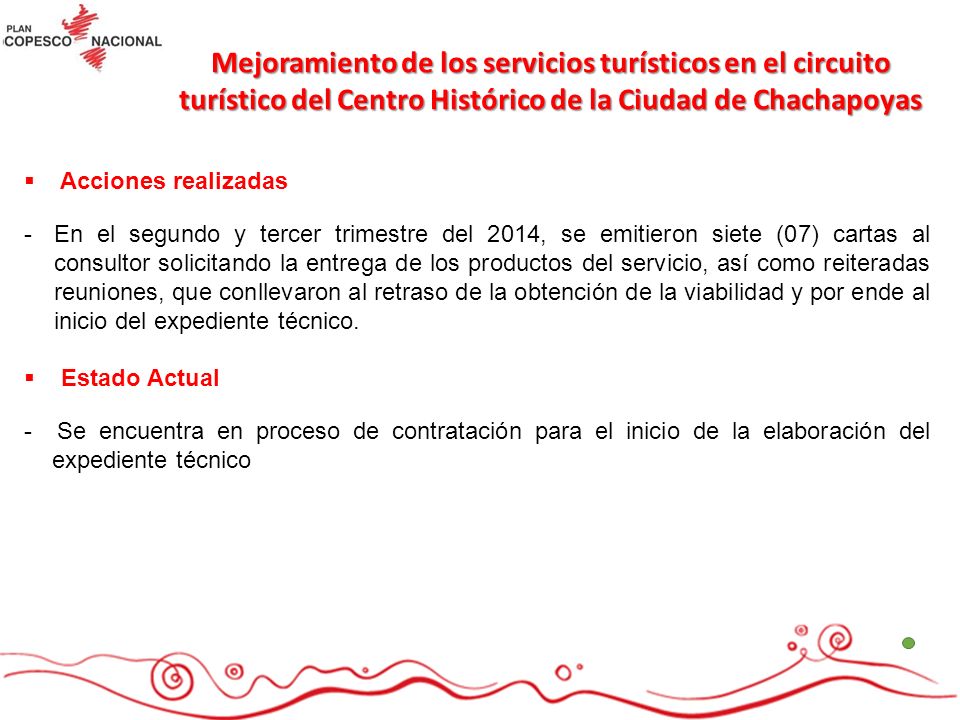

34 Mejoramiento de los servicios turísticos en el circuito turístico del Centro Histórico de la Ciudad de Chachapoyas Acciones realizadas En el segundo y tercer trimestre del 2014, se emitieron siete (07) cartas al consultor solicitando la entrega de los productos del servicio, así como reiteradas reuniones, que conllevaron al retraso de la obtención de la viabilidad y por ende al inicio del expediente técnico. Estado Actual - Se encuentra en proceso de contratación para el inicio de la elaboración del expediente técnico

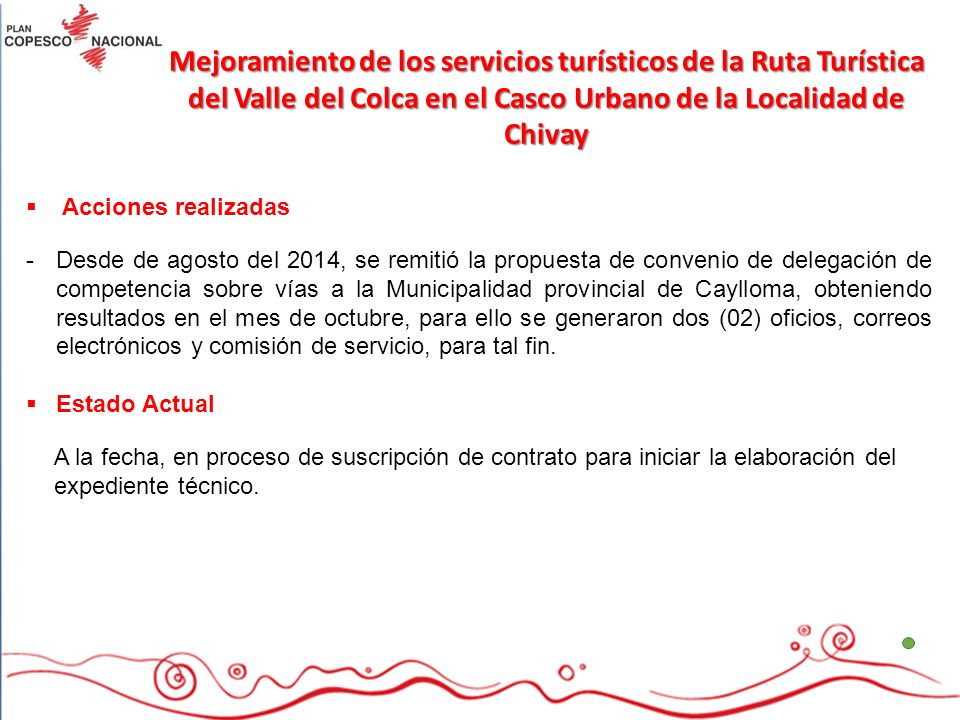

35 Mejoramiento de los servicios turísticos de la Ruta Turística del Valle del Colca en el Casco Urbano de la Localidad de Chivay Acciones realizadas Desde de agosto del 2014, se remitió la propuesta de convenio de delegación de competencia sobre vías a la Municipalidad provincial de Caylloma, obteniendo resultados en el mes de octubre, para ello se generaron dos (02) oficios, correos electrónicos y comisión de servicio, para tal fin. Estado Actual A la fecha, en proceso de suscripción de contrato para iniciar la elaboración del expediente técnico.

36 Mejoramiento de los servicios turísticos del Circuito Norte de la Reserva Nacional de Paracas

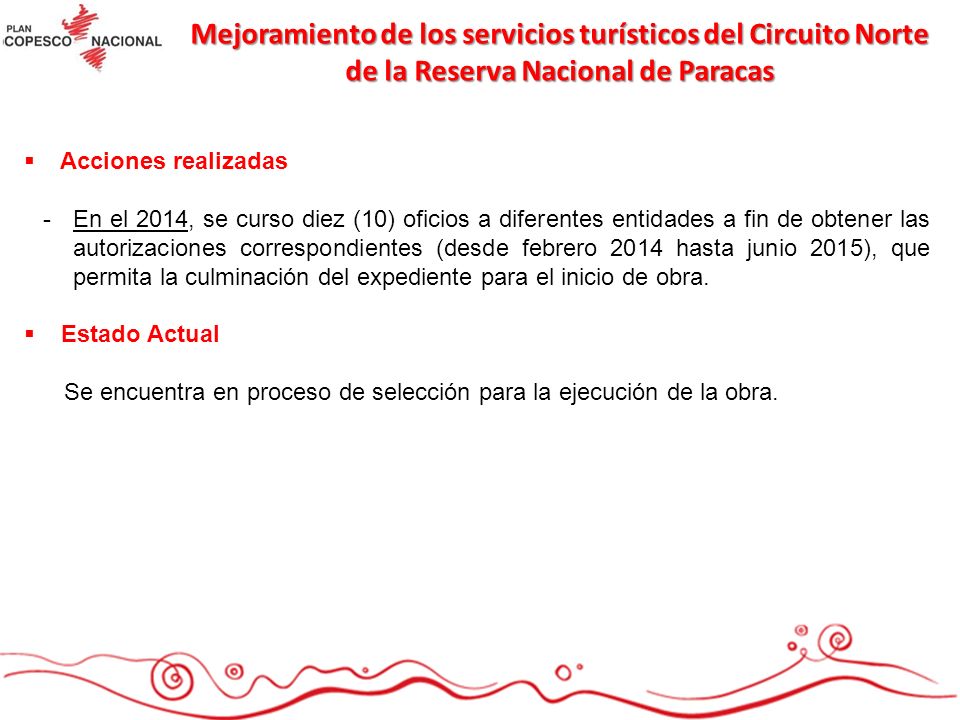

Acciones realizadas En el 2014, se curso diez (10) oficios a diferentes entidades a fin de obtener las autorizaciones correspondientes (desde febrero 2014 hasta junio 2015), que permita la culminación del expediente para el inicio de obra. Estado Actual Se encuentra en proceso de selección para la ejecución de la obra.

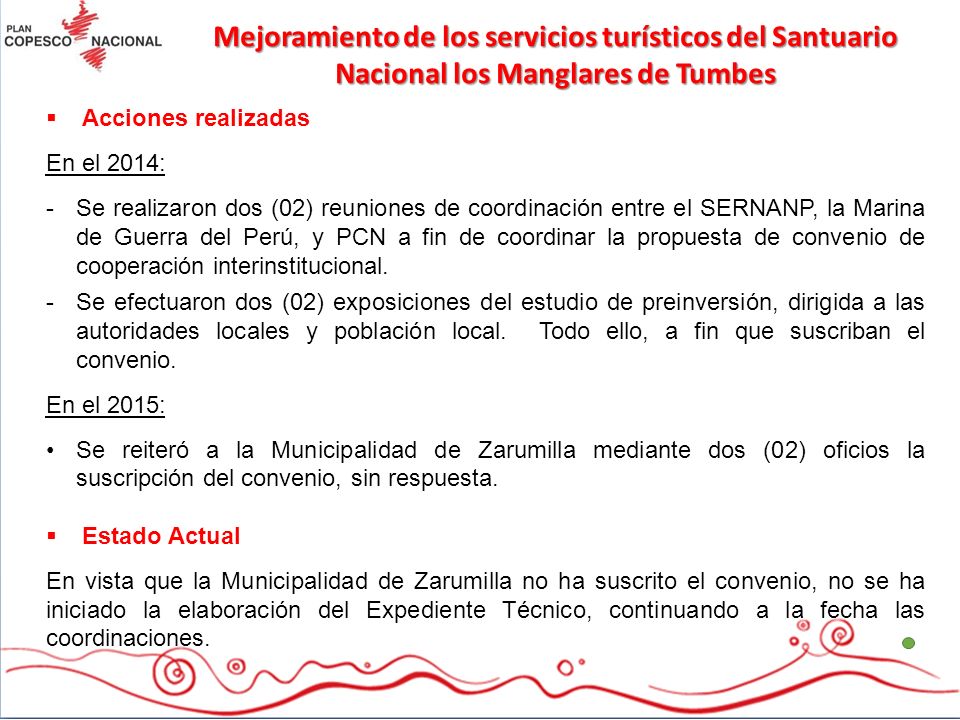

37 Mejoramiento de los servicios turísticos del Santuario
Nacional los Manglares de Tumbes Acciones realizadas En el 2014: Se realizaron dos (02) reuniones de coordinación entre el SERNANP, la Marina de Guerra del Perú, y PCN a fin de coordinar la propuesta de convenio de cooperación interinstitucional. Se efectuaron dos (02) exposiciones del estudio de preinversión, dirigida a las autoridades locales y población local. Todo ello, a fin que suscriban el convenio. En el 2015: Se reiteró a la Municipalidad de Zarumilla mediante dos (02) oficios la suscripción del convenio, sin respuesta. Estado Actual En vista que la Municipalidad de Zarumilla no ha suscrito el convenio, no se ha iniciado la elaboración del Expediente Técnico, continuando a la fecha las coordinaciones.

38 Servicios turísticos públicos en el Pueblo de Quinua
Acciones realizadas En el 2014, abril hasta octubre se han convocado cuatro (04) procesos los que fueron declarados desiertos porque los postores no cumplían con los requisitos técnicos solicitados en las bases. En noviembre 2014, se otorgó la buena pro al Consorcio Villa Turística Quinua para la elaboración del Expediente Técnico. Estado Actual - Actualmente se encuentra en elaboración el Expediente Técnico (Segunda Entrega).

39 Acondicionamiento turístico para la mejora de servicios turísticos públicos de cultura y complementarios en el Circuito de los Monumentos del C.A. de Vilcashuamán Acciones realizadas Desde febrero 2013 a noviembre 2014, se emitieron seis (06) documentos, solicitando documentación del saneamiento físico legal de los espacios de intervención de competencia municipal (Vías) a la municipalidad. En el 2014, en febrero se gestionó el convenio con el Ministerio de Cultura, sin éxito a la fecha; debido a la falta de la delimitación, saneamiento físico legal e investigación de los recursos arqueológicos existentes en la zona monumental de Vilcashuamán. El CIRA tramitado para el terreno del Parador Turístico, fue observado por el Ministerio de Cultura al existir indicios de un camino inca, denegando la ejecución del Proyecto, que obliga a cambiar de ubicación. Estado Actual - Se requiere de parte del Ministerio de Cultura el saneamiento físico legal y la firma del convenio, y por parte de la municipalidad se requiere la ordenanza del plan vial urbano para la elaboración de los expedientes técnicos del proyecto.

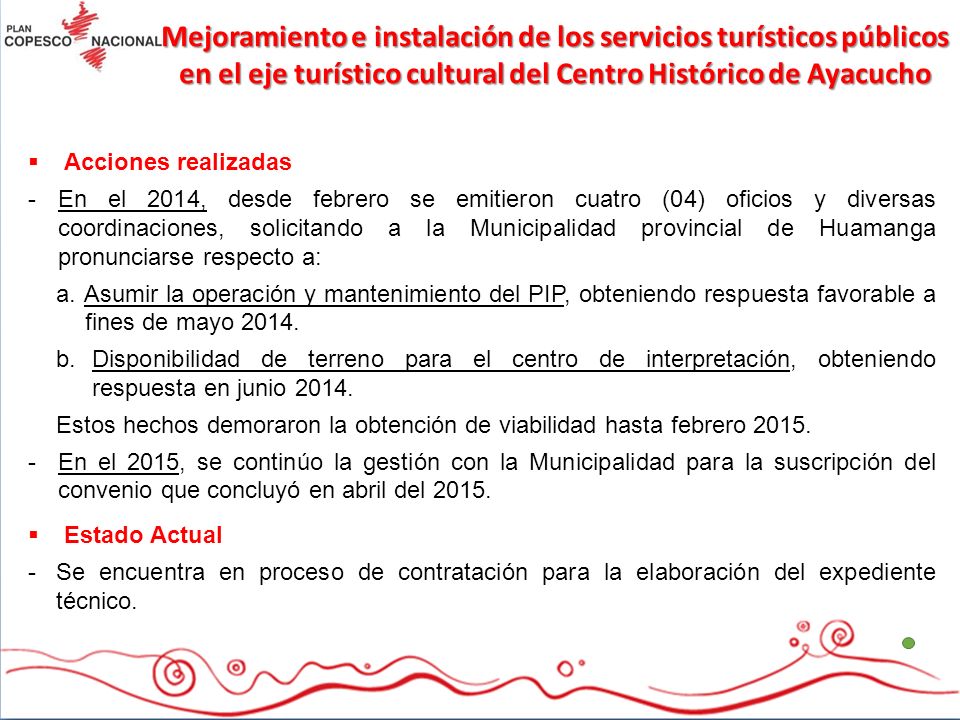

40 Mejoramiento e instalación de los servicios turísticos públicos en el eje turístico cultural del Centro Histórico de Ayacucho Acciones realizadas En el 2014, desde febrero se emitieron cuatro (04) oficios y diversas coordinaciones, solicitando a la Municipalidad provincial de Huamanga pronunciarse respecto a: a. Asumir la operación y mantenimiento del PIP, obteniendo respuesta favorable a fines de mayo 2014. Disponibilidad de terreno para el centro de interpretación, obteniendo respuesta en junio 2014. Estos hechos demoraron la obtención de viabilidad hasta febrero 2015. En el 2015, se continúo la gestión con la Municipalidad para la suscripción del convenio que concluyó en abril del 2015. Estado Actual Se encuentra en proceso de contratación para la elaboración del expediente técnico.

41 Puesta en valor turístico Jatun Ushco en el distrito de Ambo, Huánuco

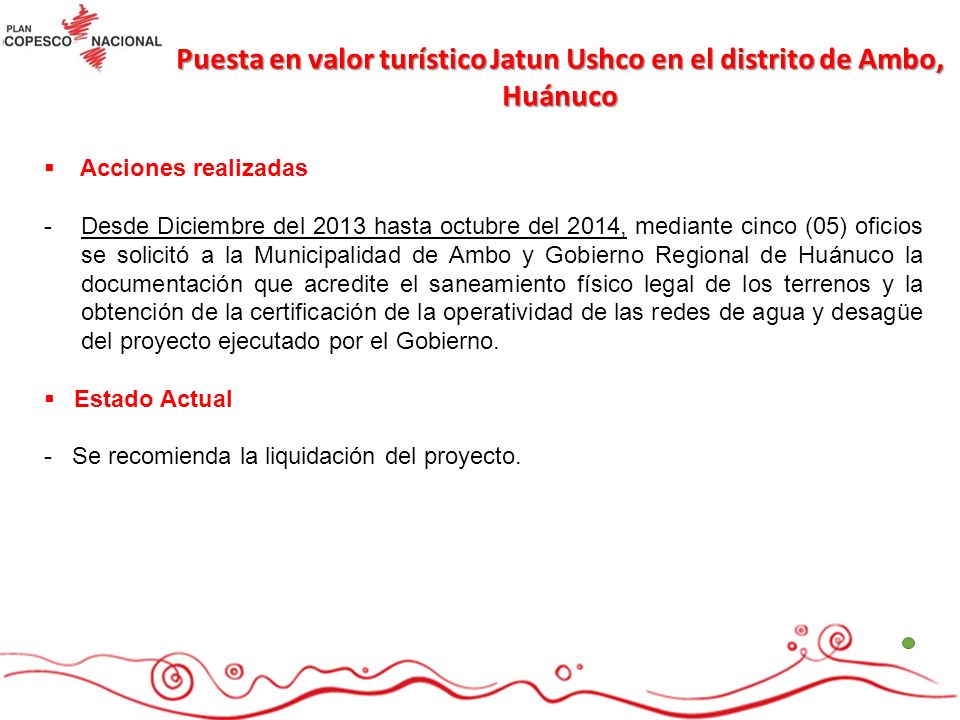

Acciones realizadas Desde Diciembre del 2013 hasta octubre del 2014, mediante cinco (05) oficios se solicitó a la Municipalidad de Ambo y Gobierno Regional de Huánuco la documentación que acredite el saneamiento físico legal de los terrenos y la obtención de la certificación de la operatividad de las redes de agua y desagüe del proyecto ejecutado por el Gobierno. Estado Actual - Se recomienda la liquidación del proyecto.

42 Acondicionamiento del Parque Turístico Nacional Lagunas Quistococha

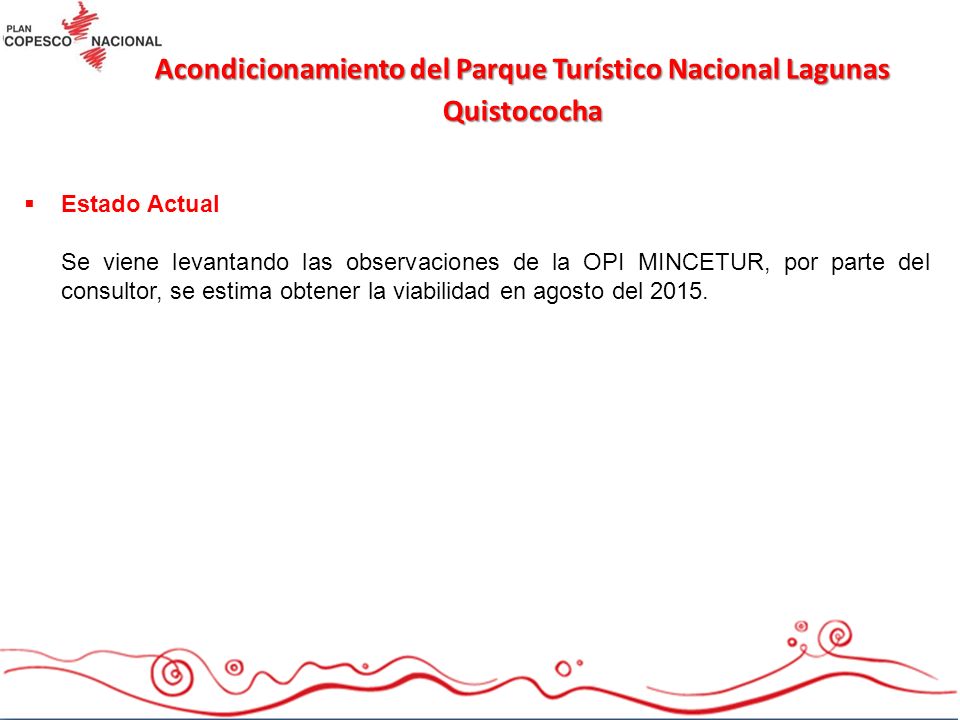

Estado Actual Se viene levantando las observaciones de la OPI MINCETUR, por parte del consultor, se estima obtener la viabilidad en agosto del 2015.

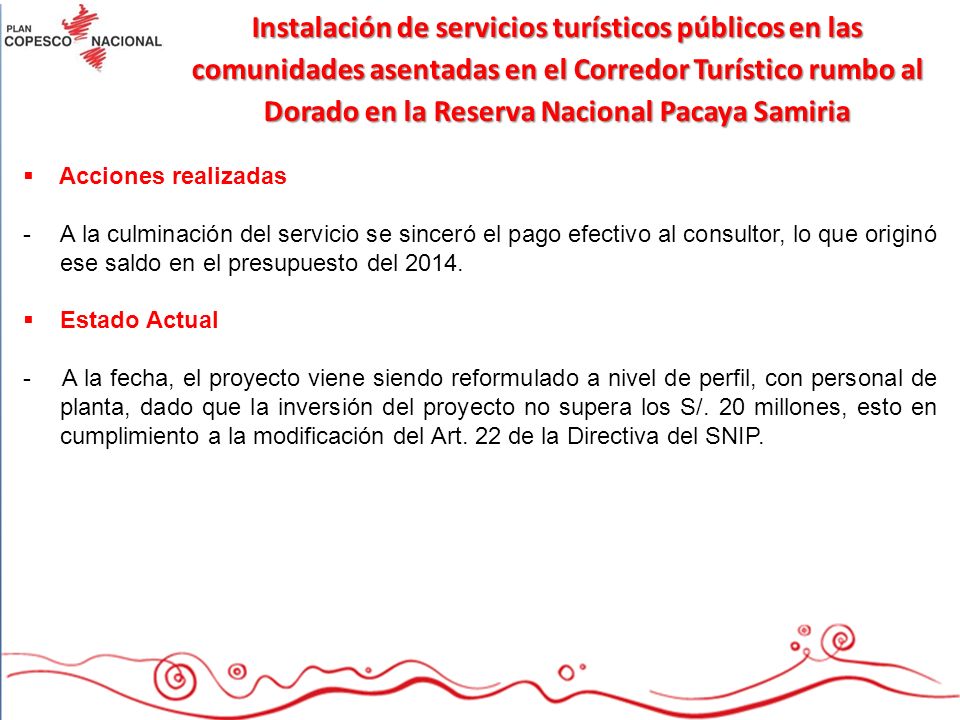

43 Instalación de servicios turísticos públicos en las comunidades asentadas en el Corredor Turístico rumbo al Dorado en la Reserva Nacional Pacaya Samiria Acciones realizadas A la culminación del servicio se sinceró el pago efectivo al consultor, lo que originó ese saldo en el presupuesto del 2014. Estado Actual - A la fecha, el proyecto viene siendo reformulado a nivel de perfil, con personal de planta, dado que la inversión del proyecto no supera los S/. 20 millones, esto en cumplimiento a la modificación del Art. 22 de la Directiva del SNIP.

44 Mejoramiento de los servicios turísticos públicos y disfrute del paisaje en el Monumento Arqueológico de Bandurria Acciones realizadas En el año 2014, mediante dos (02) oficios, se solicitó al Gobierno Regional de Lima información respecto al saneamiento físico legal del Complejo Arqueológico de Bandurria, sin respuesta. Estado Actual - En el 2015, se retomó coordinaciones con la actual gestión del Gobierno Regional y Ministerio de Cultura, para el saneamiento físico legal, quienes vienen desarrollando dicha actividad, que permitirá iniciar el estudio de preinversión.

45 Mejoramiento de los servicios turísticos públicos de la isla de Taquile

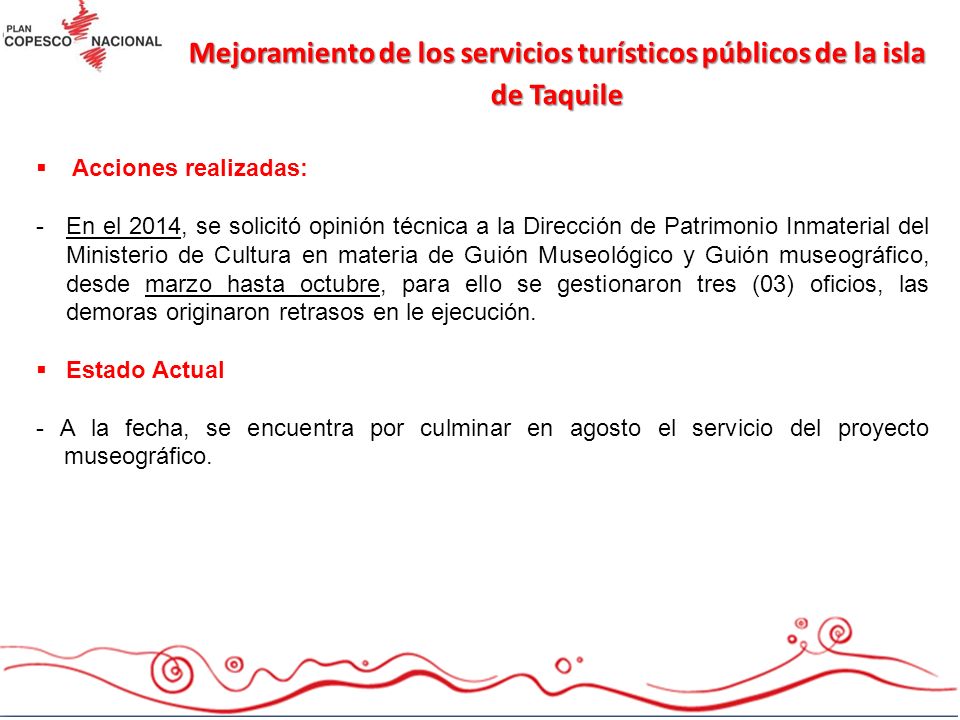

Acciones realizadas: En el 2014, se solicitó opinión técnica a la Dirección de Patrimonio Inmaterial del Ministerio de Cultura en materia de Guión Museológico y Guión museográfico, desde marzo hasta octubre, para ello se gestionaron tres (03) oficios, las demoras originaron retrasos en le ejecución. Estado Actual - A la fecha, se encuentra por culminar en agosto el servicio del proyecto museográfico.

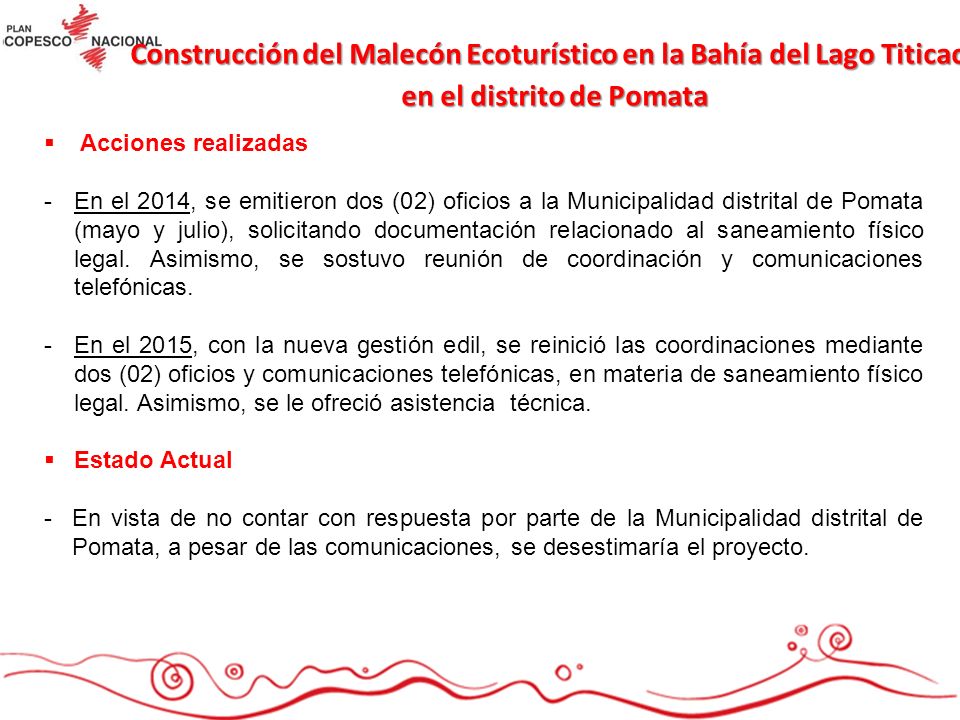

46 Construcción del Malecón Ecoturístico en la Bahía del Lago Titicaca en el distrito de Pomata
Acciones realizadas En el 2014, se emitieron dos (02) oficios a la Municipalidad distrital de Pomata (mayo y julio), solicitando documentación relacionado al saneamiento físico legal. Asimismo, se sostuvo reunión de coordinación y comunicaciones telefónicas. En el 2015, con la nueva gestión edil, se reinició las coordinaciones mediante dos (02) oficios y comunicaciones telefónicas, en materia de saneamiento físico legal. Asimismo, se le ofreció asistencia técnica. Estado Actual - En vista de no contar con respuesta por parte de la Municipalidad distrital de Pomata, a pesar de las comunicaciones, se desestimaría el proyecto.

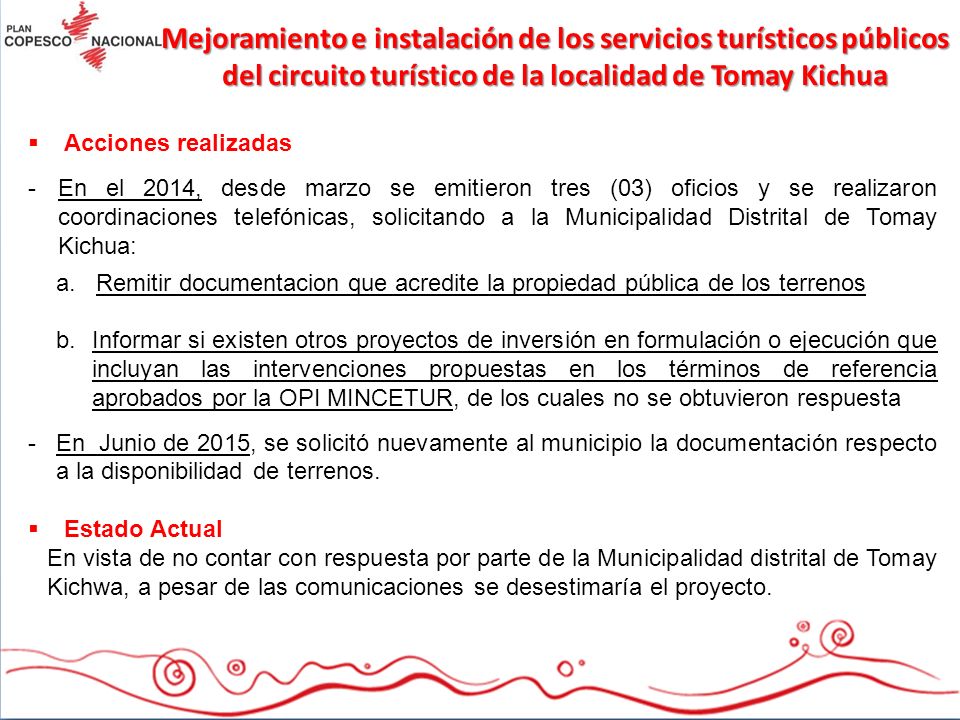

47 Mejoramiento e instalación de los servicios turísticos públicos del circuito turístico de la localidad de Tomay Kichua Acciones realizadas En el 2014, desde marzo se emitieron tres (03) oficios y se realizaron coordinaciones telefónicas, solicitando a la Municipalidad Distrital de Tomay Kichua: a. Remitir documentacion que acredite la propiedad pública de los terrenos Informar si existen otros proyectos de inversión en formulación o ejecución que incluyan las intervenciones propuestas en los términos de referencia aprobados por la OPI MINCETUR, de los cuales no se obtuvieron respuesta - En Junio de 2015, se solicitó nuevamente al municipio la documentación respecto a la disponibilidad de terrenos. Estado Actual En vista de no contar con respuesta por parte de la Municipalidad distrital de Tomay Kichwa, a pesar de las comunicaciones se desestimaría el proyecto.

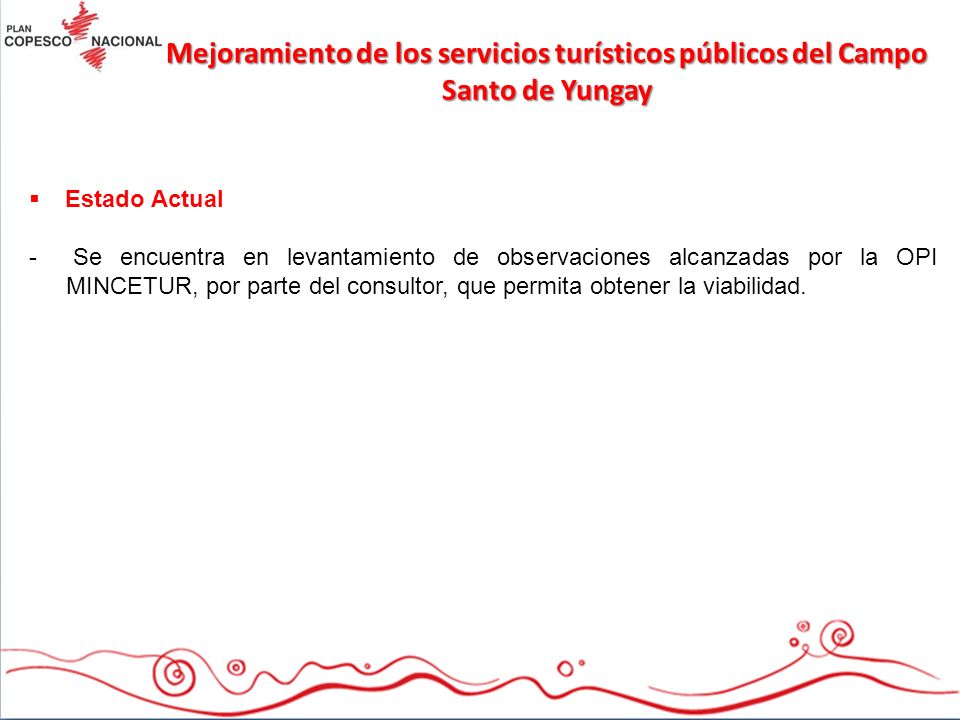

48 Mejoramiento de los servicios turísticos públicos del Campo Santo de Yungay
Estado Actual - Se encuentra en levantamiento de observaciones alcanzadas por la OPI MINCETUR, por parte del consultor, que permita obtener la viabilidad.

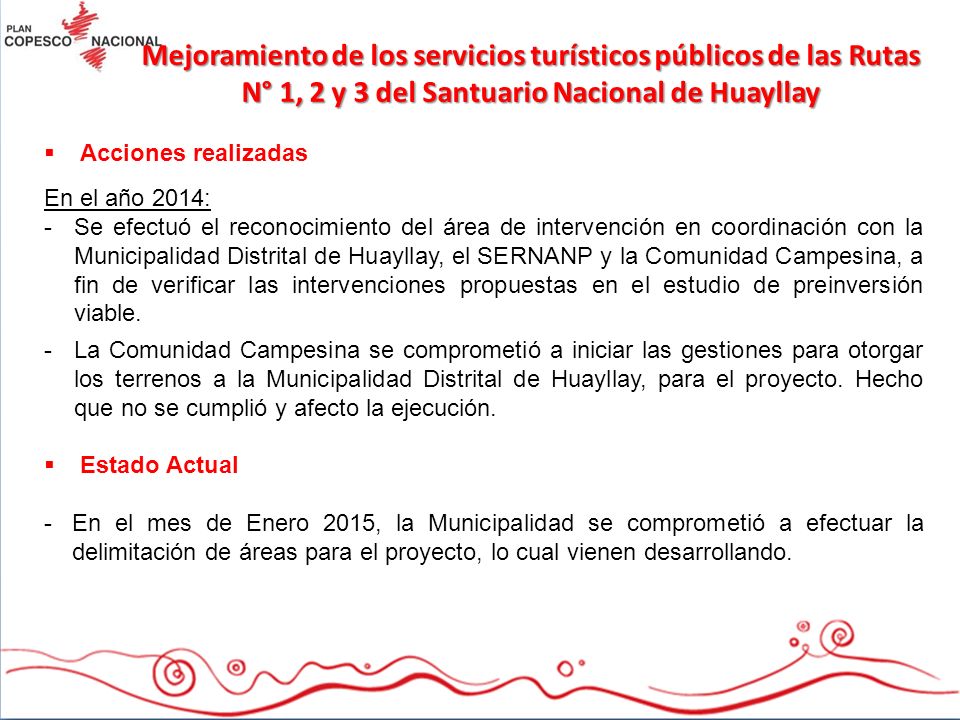

49 Mejoramiento de los servicios turísticos públicos de las Rutas N° 1, 2 y 3 del Santuario Nacional de Huayllay Acciones realizadas En el año 2014: Se efectuó el reconocimiento del área de intervención en coordinación con la Municipalidad Distrital de Huayllay, el SERNANP y la Comunidad Campesina, a fin de verificar las intervenciones propuestas en el estudio de preinversión viable. La Comunidad Campesina se comprometió a iniciar las gestiones para otorgar los terrenos a la Municipalidad Distrital de Huayllay, para el proyecto. Hecho que no se cumplió y afecto la ejecución. Estado Actual - En el mes de Enero 2015, la Municipalidad se comprometió a efectuar la delimitación de áreas para el proyecto, lo cual vienen desarrollando.

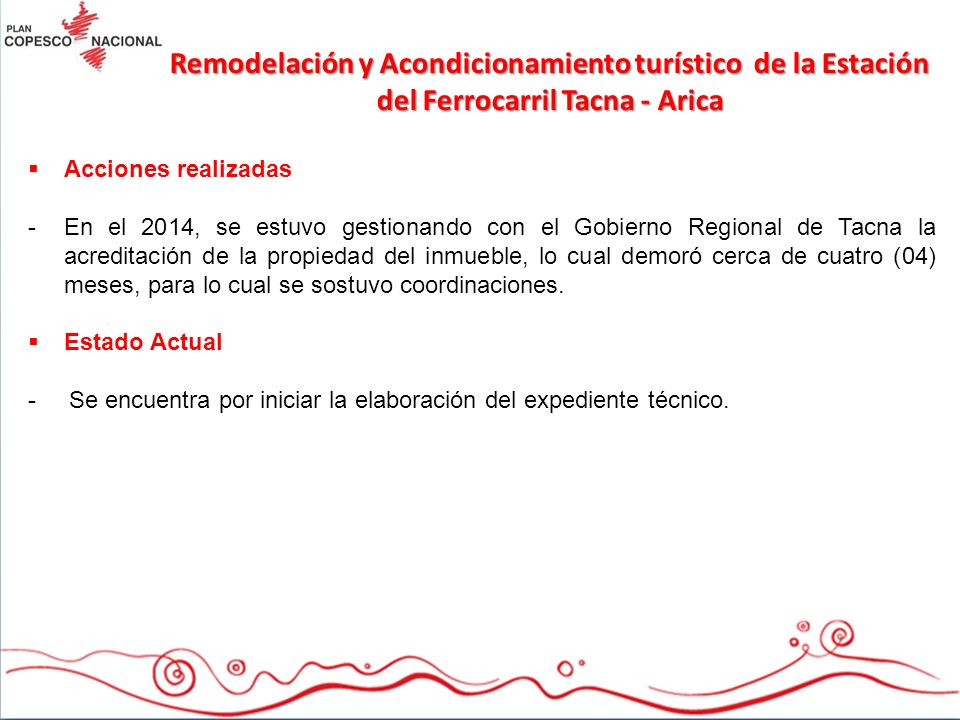

50 Remodelación y Acondicionamiento turístico de la Estación del Ferrocarril Tacna - Arica
Acciones realizadas En el 2014, se estuvo gestionando con el Gobierno Regional de Tacna la acreditación de la propiedad del inmueble, lo cual demoró cerca de cuatro (04) meses, para lo cual se sostuvo coordinaciones. Estado Actual - Se encuentra por iniciar la elaboración del expediente técnico.

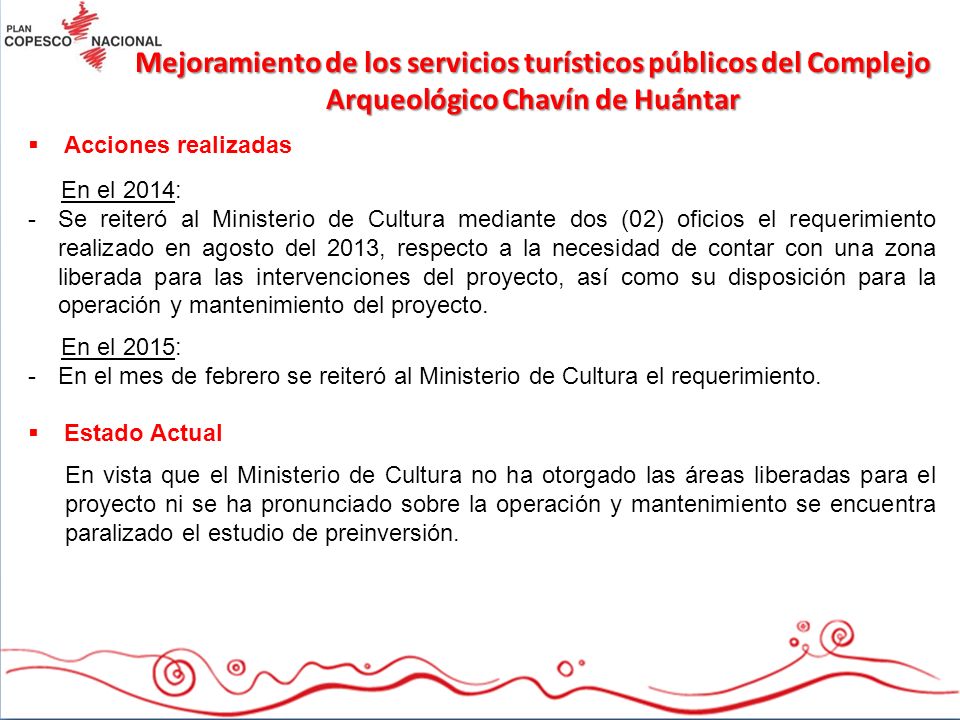

51 Mejoramiento de los servicios turísticos públicos del Complejo Arqueológico Chavín de Huántar
Acciones realizadas En el 2014: Se reiteró al Ministerio de Cultura mediante dos (02) oficios el requerimiento realizado en agosto del 2013, respecto a la necesidad de contar con una zona liberada para las intervenciones del proyecto, así como su disposición para la operación y mantenimiento del proyecto. En el 2015: En el mes de febrero se reiteró al Ministerio de Cultura el requerimiento. Estado Actual En vista que el Ministerio de Cultura no ha otorgado las áreas liberadas para el proyecto ni se ha pronunciado sobre la operación y mantenimiento se encuentra paralizado el estudio de preinversión.

52 Acondicionamiento turístico del Complejo Arqueológico de Kotosh - Sector Manos Cruzadas
Acciones realizadas En el 2014: Se reiteró al Ministerio de Cultura mediante dos (02) oficios el requerimiento realizado en agosto del 2013, respecto a la necesidad de contar con una zona liberada para las intervenciones del proyecto, así como su disposición para la operación y mantenimiento del proyecto. En el 2015: En el mes de febrero se reiteró al Ministerio de Cultura el requerimiento. Estado Actual En vista que el Ministerio de Cultura no ha otorgado las áreas liberadas para el proyecto ni se ha pronunciado sobre la operación y mantenimiento se encuentra paralizado el estudio de preinversión.

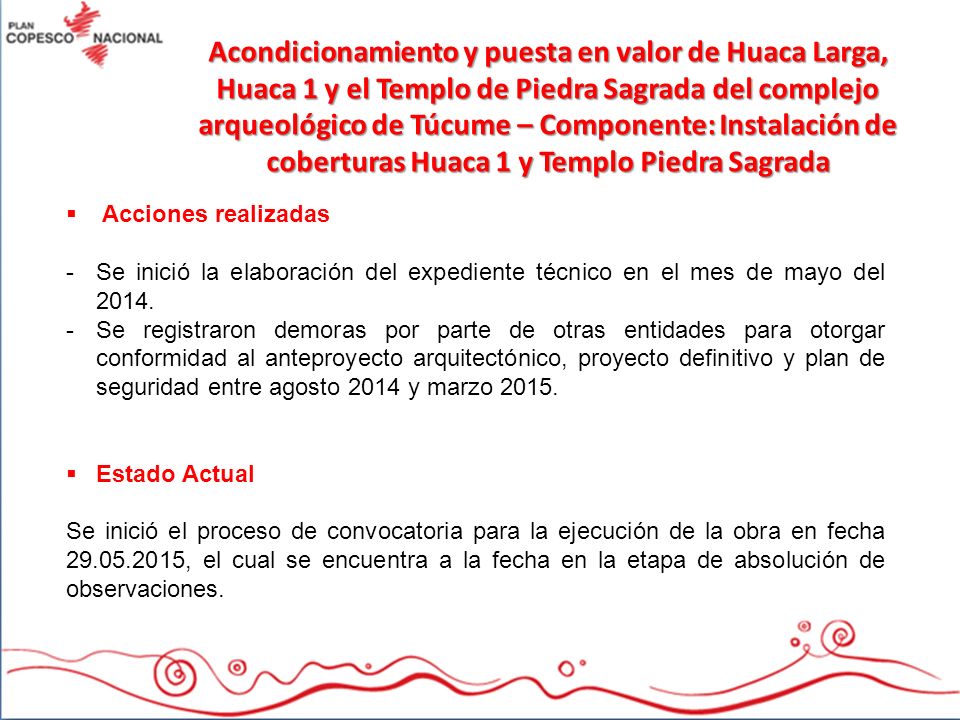

53 Acondicionamiento y puesta en valor de Huaca Larga, Huaca 1 y el Templo de Piedra Sagrada del complejo arqueológico de Túcume – Componente: Instalación de coberturas Huaca 1 y Templo Piedra Sagrada Acciones realizadas Se inició la elaboración del expediente técnico en el mes de mayo del 2014. Se registraron demoras por parte de otras entidades para otorgar conformidad al anteproyecto arquitectónico, proyecto definitivo y plan de seguridad entre agosto 2014 y marzo 2015. Estado Actual Se inició el proceso de convocatoria para la ejecución de la obra en fecha , el cual se encuentra a la fecha en la etapa de absolución de observaciones.

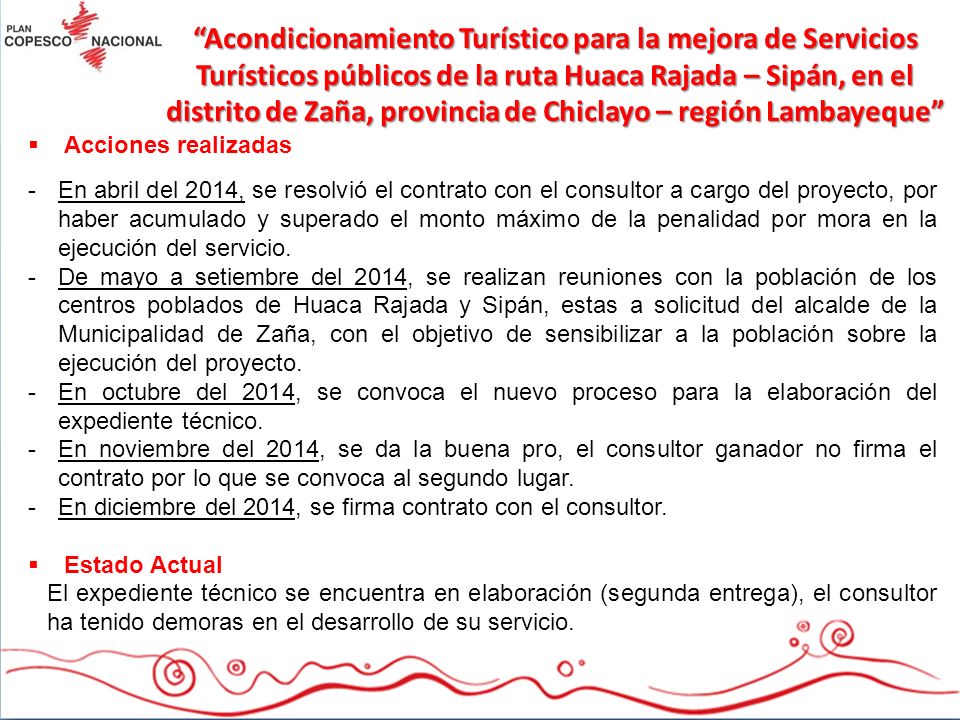

54 “Acondicionamiento Turístico para la mejora de Servicios Turísticos públicos de la ruta Huaca Rajada – Sipán, en el distrito de Zaña, provincia de Chiclayo – región Lambayeque” Acciones realizadas En abril del 2014, se resolvió el contrato con el consultor a cargo del proyecto, por haber acumulado y superado el monto máximo de la penalidad por mora en la ejecución del servicio. De mayo a setiembre del 2014, se realizan reuniones con la población de los centros poblados de Huaca Rajada y Sipán, estas a solicitud del alcalde de la Municipalidad de Zaña, con el objetivo de sensibilizar a la población sobre la ejecución del proyecto. En octubre del 2014, se convoca el nuevo proceso para la elaboración del expediente técnico. En noviembre del 2014, se da la buena pro, el consultor ganador no firma el contrato por lo que se convoca al segundo lugar. En diciembre del 2014, se firma contrato con el consultor. Estado Actual El expediente técnico se encuentra en elaboración (segunda entrega), el consultor ha tenido demoras en el desarrollo de su servicio.

55 Obra Obra Monto autorizado 2014 (S/.) 1 Acondicionamiento de paseo y construcción de malecón en la zona este de la playa de Puerto Eten, Distrito de Eten Puerto - Chiclayo – Lambayeque 9,596,425 2 Mejoramiento de los servicios turísticos públicos en el Morro de Calzada, Distrito de Calzada - Provincia de Moyobamba - Departamento de San Martin 9,400,265 3 Mejoramiento de los servicios turísticos del Templo San Andrés de Atuncolla al Complejo Arqueológico de Sillustani, Distrito de Atuncolla - Puno - Puno 6,962,990 4 Creación de los servicios turísticos públicos en los Sitios Arqueológicos de Yalape, Karajía, Laguna de los Cóndores, Makcro, Tella, Kuelap, Revash, Olan, La Congona y Corredor Turístico del Alto Utcubamba, en las Provincias de Chachapoyas y Luya, Región Amazonas 1,600,000 5 Mejoramiento del servicio de exposición permanente del Atractivo Turístico del Museo de Arte de Lima 1,213,540 6 Mejoramiento e instalación de los servicios públicos de la Ruta Turística Descubriendo Barranco, en el Distrito de Barranco, Provincia de Lima. 962,256 7 Mejoramiento de la Plaza Principal y su entorno del Pueblo Tradicional de Sibayo Rumillacta, Distrito de Sibayo, Provincia de Caylloma – Arequipa 866,950 8 Mejoramiento de la infraestructura turística de Pucusana, Distrito de Pucusana - Lima 357,938 9 Mejoramiento del servicio de orientación turística en las Provincias de Moyobamba, Rioja, San Martin y Lamas, Región San Martin 353,998

56 Obra Proyecto Monto autorizado 2014 (S/.) 10 Mejoramiento del servicio de Orientación Turística en el Corredor Turístico de Paracas Nazca 306,743 11 Mejoramiento del servicio de orientación turística en las Provincias Huamanga, Cangallo , Lucanas, Parinacochas, Vilcashuamán y Huanta en el Departamento de Ayacucho 255,874 12 Acondicionamiento de los servicios turísticos para la visita a la Huaca Santa Catalina, Distrito de La Victoria 250,980 13 Puesta en valor y acondicionamiento turístico de la Ruta del Agua- Cumbemayo 244,620 14 Acondicionamiento de los servicios turísticos para la visita nocturna a la Huaca la Luz, Cercado de Lima. 209,255 15 Implementación de señalización y descansos en el Circuito de caminata turística de Tingo Viejo hacia el Complejo Arqueológico de Kuelap en el destino Kuelap 168,780 Proyectos concluidos el 2013 con gastos varios por realizar el 2014 274,247 Monto Autorizado 33'024,861 Ejecutado 31'210,588 No ejecutado 1'814,273

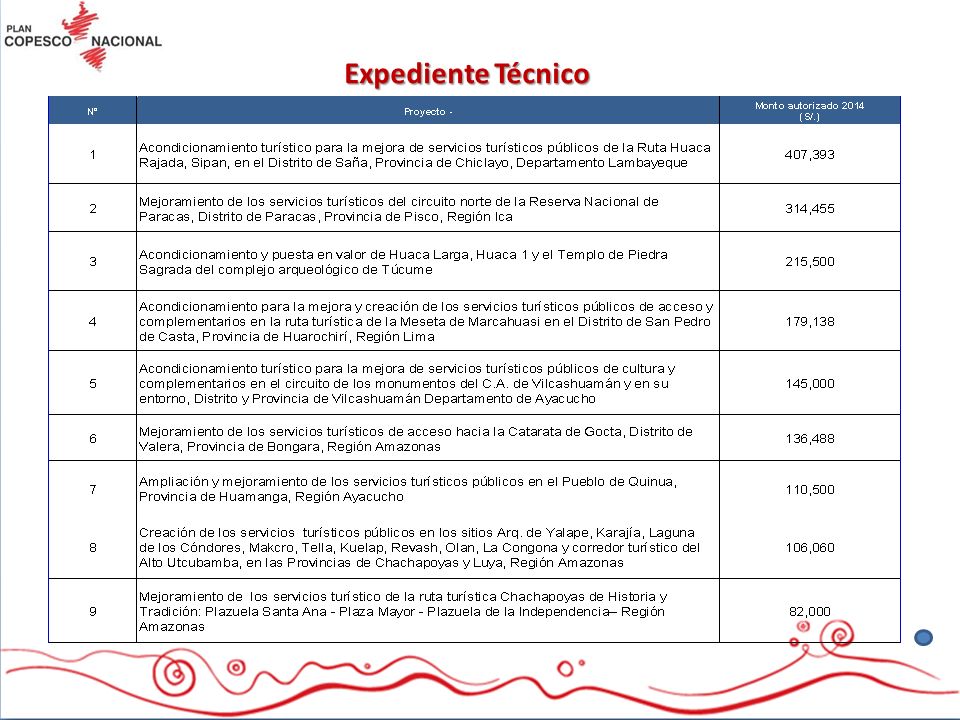

57 Expediente Técnico

58 Expediente Técnico Total autorizado 2,268,125 Ejecutado 1,040,440
Proyecto - Monto autorizado 2014 (S/.) 10 Puesta en valor turístico Jatun Ushco, en el Distrito de Ambo, Huánuco 79,000 11 Mejoramiento de los servicios turísticos del Santuario Nacional los Manglares de Tumbes 58,500 12 Mejoramiento de los servicios turísticos en la zona Monumental de Huamanga en la Región Ayacucho 57,000 13 Mejoramiento de servicios turísticos públicos relacionados al entorno y acceso a la ruta turística Valle del Colca de la Localidad de Chivay , Provincia de Caylloma, Región Arequipa. 48,000 14 Instalación y mejoramiento del servicio de orientación turística en el Corredor Turístico Selva Central, Provincias de Chanchamayo y Satipo en la Región Junín 41,500 15 Mejoramiento de los servicios de orientación turística en el destino turístico Lago Titicaca, Departamento de Puno 33,000 Proyectos con gastos varios por realizar el 2014 relacionados a expedientes técnicos 254,591 Total autorizado 2,268,125 Ejecutado 1,040,440 No ejecutado 1,227,685

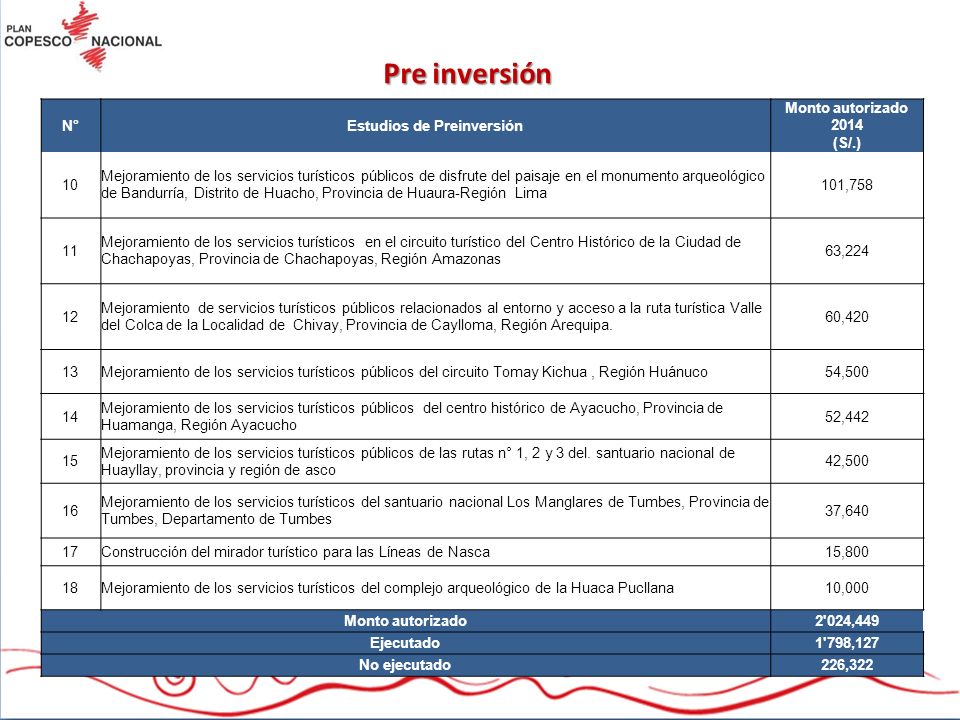

59 Estudios de Preinversión
Monto autorizado 2014 (S/.) 1 Acondicionamiento turístico del corredor rumbo al Dorado en las Localidades de Veinte de Enero, Yarina y Manco Cápac, en la Reserva Nacional Pacaya Samiria 357,014 2 Acondicionamiento del Parque Turístico Nacional Lagunas Quistococha, en el Distrito de San Juan Bautista, Maynas 315,875 3 Mejoramiento de los servicios turísticos públicos de la Isla de Taquile, Distrito de Amantani, Provincia y Región Puno 237,745 4 Construcción del malecón ecoturístico en la bahía del Lago Titicaca en el Distrito de Pomata, Chucuito, Puno 120,971 5 Mejoramiento de los servicios turísticos públicos en las Huaca del Sol y la Luna sector Plataforma I Huaca la Luna, Distrito de Moche, Trujillo-La Libertad. 119,800 6 Mejoramiento de los servicios turístico públicos del circuito turístico: Santuario del Señor de Muruhuay - gruta de Huagapo, Distritos de Acobamba y Palcamayo, Provincia de Tarma, Región Junín 115,659 7 Mejoramiento de los servicios turísticos públicos del Campo Santo de Yungay y Provincia de Yungay , Región Ancash 108,500 8 Mejoramiento de los servicios turísticos públicos para la visita a Isla de Amantaní, Provincia y Región Puno 105,900 9 Instalación de servicios turísticos de disfrute del paisaje e interpretación en la Ruta de las Cataratas de Llacanora-Distrito de Llacanora-Cajamarca 104,701

60 Estudios de Preinversión
Monto autorizado 2014 (S/.) 10 Mejoramiento de los servicios turísticos públicos de disfrute del paisaje en el monumento arqueológico de Bandurría, Distrito de Huacho, Provincia de Huaura-Región Lima 101,758 11 Mejoramiento de los servicios turísticos en el circuito turístico del Centro Histórico de la Ciudad de Chachapoyas, Provincia de Chachapoyas, Región Amazonas 63,224 12 Mejoramiento de servicios turísticos públicos relacionados al entorno y acceso a la ruta turística Valle del Colca de la Localidad de Chivay, Provincia de Caylloma, Región Arequipa. 60,420 13 Mejoramiento de los servicios turísticos públicos del circuito Tomay Kichua , Región Huánuco 54,500 14 Mejoramiento de los servicios turísticos públicos del centro histórico de Ayacucho, Provincia de Huamanga, Región Ayacucho 52,442 15 Mejoramiento de los servicios turísticos públicos de las rutas n° 1, 2 y 3 del. santuario nacional de Huayllay, provincia y región de asco 42,500 16 Mejoramiento de los servicios turísticos del santuario nacional Los Manglares de Tumbes, Provincia de Tumbes, Departamento de Tumbes 37,640 17 Construcción del mirador turístico para las Líneas de Nasca 15,800 18 Mejoramiento de los servicios turísticos del complejo arqueológico de la Huaca Pucllana 10,000 Monto autorizado 2'024,449 Ejecutado 1'798,127 No ejecutado 226,322
