Implementación de un Proyecto de Control de Infecciones en Actividades de Construcción y Renovación Hospitalaria Autores: J Acosta, A Lizzi, E Salazar,

Presentaciones similares


Presentación del tema: "Implementación de un Proyecto de Control de Infecciones en Actividades de Construcción y Renovación Hospitalaria Autores: J Acosta, A Lizzi, E Salazar,"— Transcripción de la presentación:

1 Implementación de un Proyecto de Control de Infecciones en Actividades de Construcción y Renovación Hospitalaria Autores: J Acosta, A Lizzi, E Salazar, S ILari, I Staneloni

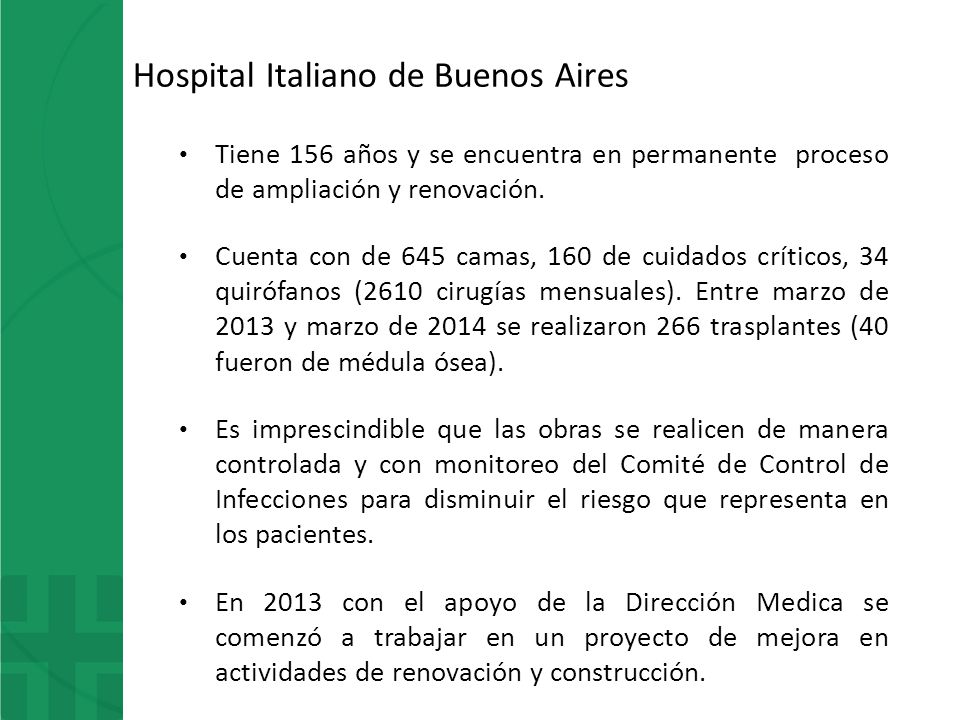

2 Hospital Italiano de Buenos Aires Tiene 156 años y se encuentra en permanente proceso de ampliación y renovación. Cuenta con de 645 camas, 160 de cuidados críticos, 34 quirófanos (2610 cirugías mensuales). Entre marzo de 2013 y marzo de 2014 se realizaron 266 trasplantes (40 fueron de médula ósea). Es imprescindible que las obras se realicen de manera controlada y con monitoreo del Comité de Control de Infecciones para disminuir el riesgo que representa en los pacientes. En 2013 con el apoyo de la Dirección Medica se comenzó a trabajar en un proyecto de mejora en actividades de renovación y construcción.

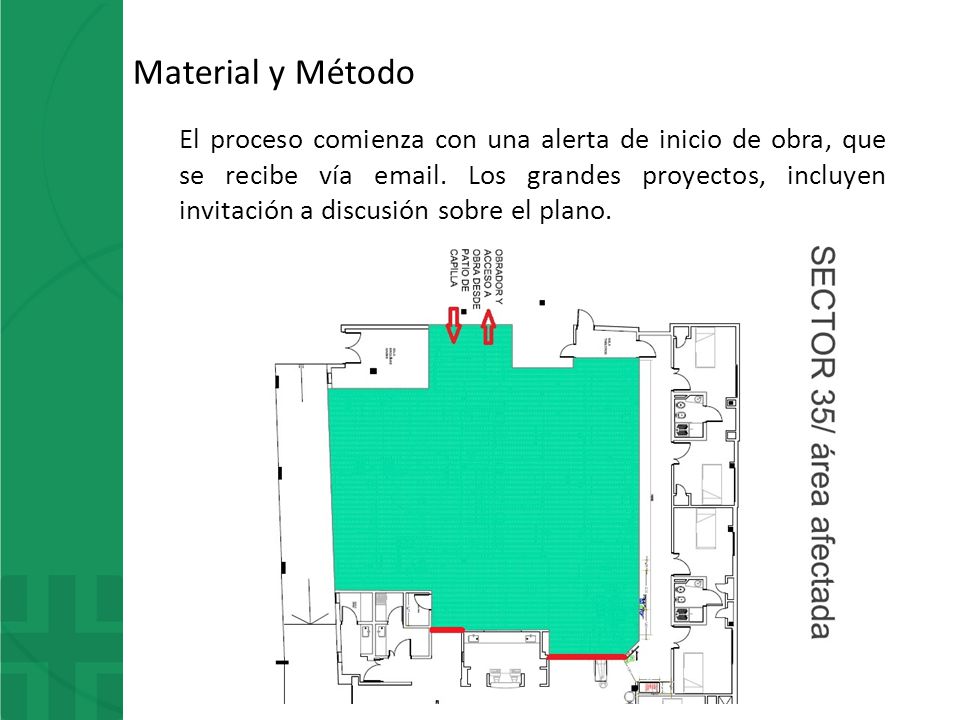

3 Material y Método El proceso comienza con una alerta de inicio de obra, que se recibe vía email. Los grandes proyectos, incluyen invitación a discusión sobre el plano.

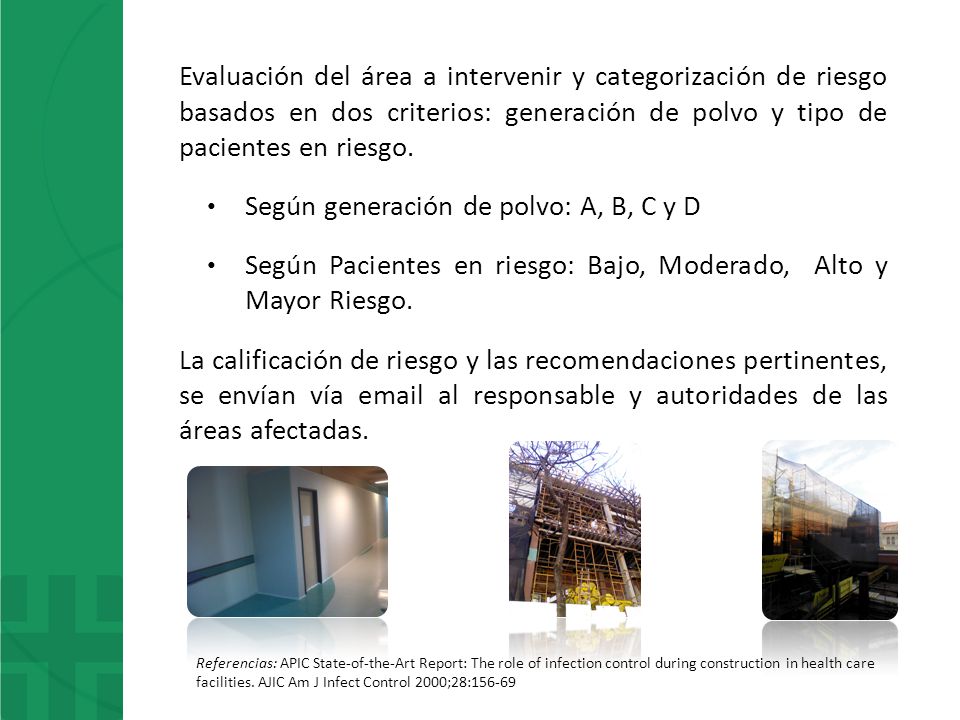

4 Evaluación del área a intervenir y categorización de riesgo basados en dos criterios: generación de polvo y tipo de pacientes en riesgo. Según generación de polvo: A, B, C y D Según Pacientes en riesgo: Bajo, Moderado, Alto y Mayor Riesgo. La calificación de riesgo y las recomendaciones pertinentes, se envían vía email al responsable y autoridades de las áreas afectadas. Referencias: APIC State-of-the-Art Report: The role of infection control during construction in health care facilities. AJIC Am J Infect Control 2000;28:156-69

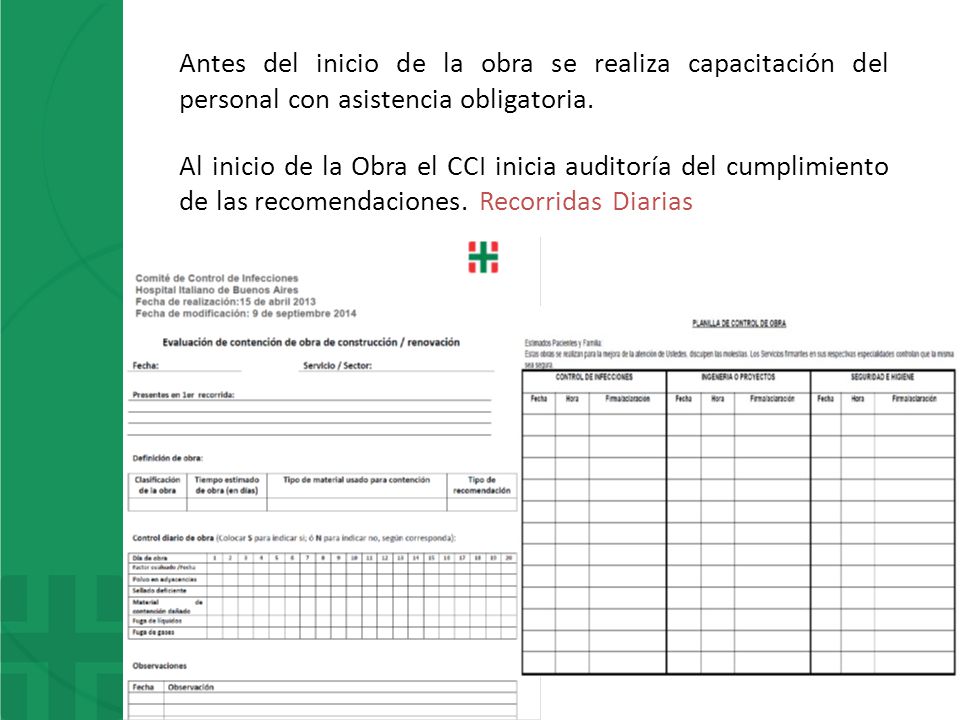

5 Antes del inicio de la obra se realiza capacitación del personal con asistencia obligatoria. Al inicio de la Obra el CCI inicia auditoría del cumplimiento de las recomendaciones. Recorridas Diarias

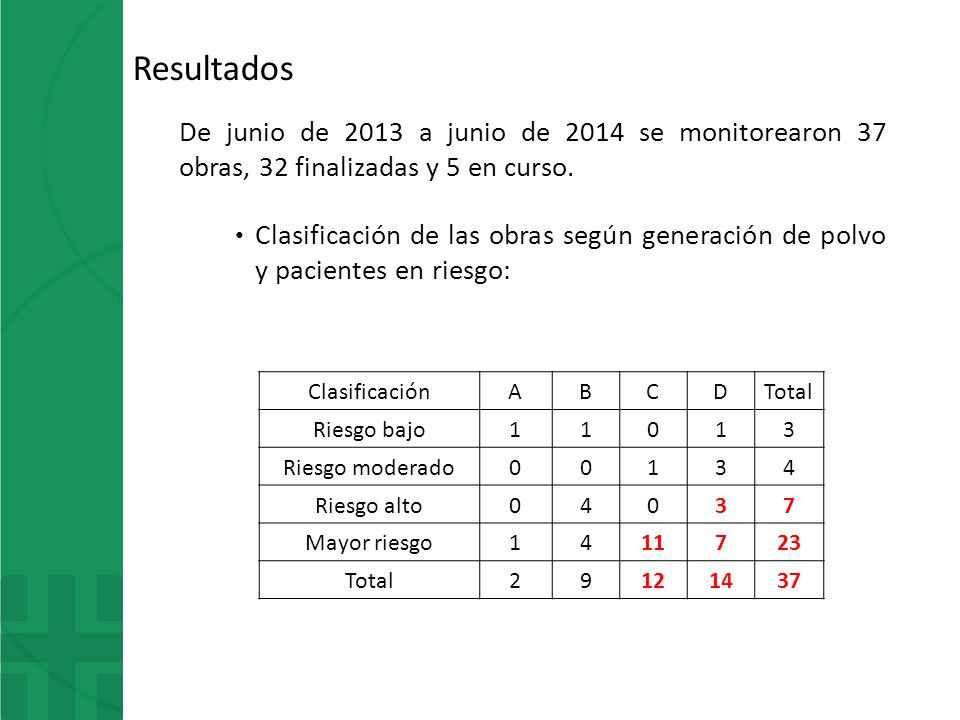

6 Resultados De junio de 2013 a junio de 2014 se monitorearon 37 obras, 32 finalizadas y 5 en curso. Clasificación de las obras según generación de polvo y pacientes en riesgo: ClasificaciónABCDTotal Riesgo bajo11013 Riesgo moderado00134 Riesgo alto04037 Mayor riesgo1411723 Total29121437

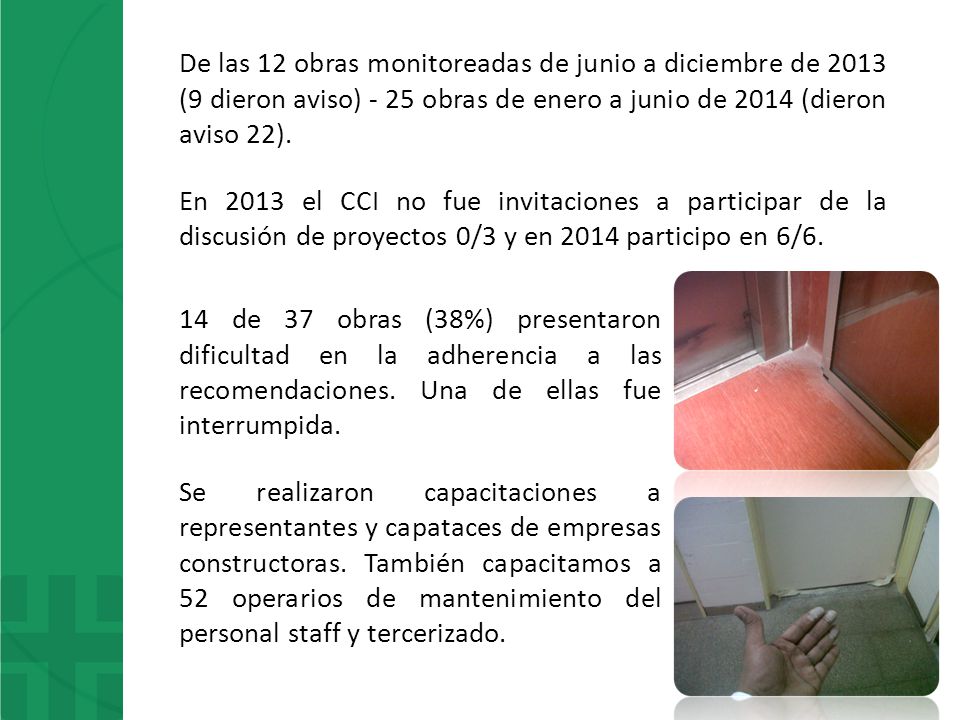

7 De las 12 obras monitoreadas de junio a diciembre de 2013 (9 dieron aviso) - 25 obras de enero a junio de 2014 (dieron aviso 22). En 2013 el CCI no fue invitaciones a participar de la discusión de proyectos 0/3 y en 2014 participo en 6/6. 14 de 37 obras (38%) presentaron dificultad en la adherencia a las recomendaciones. Una de ellas fue interrumpida. Se realizaron capacitaciones a representantes y capataces de empresas constructoras. También capacitamos a 52 operarios de mantenimiento del personal staff y tercerizado.

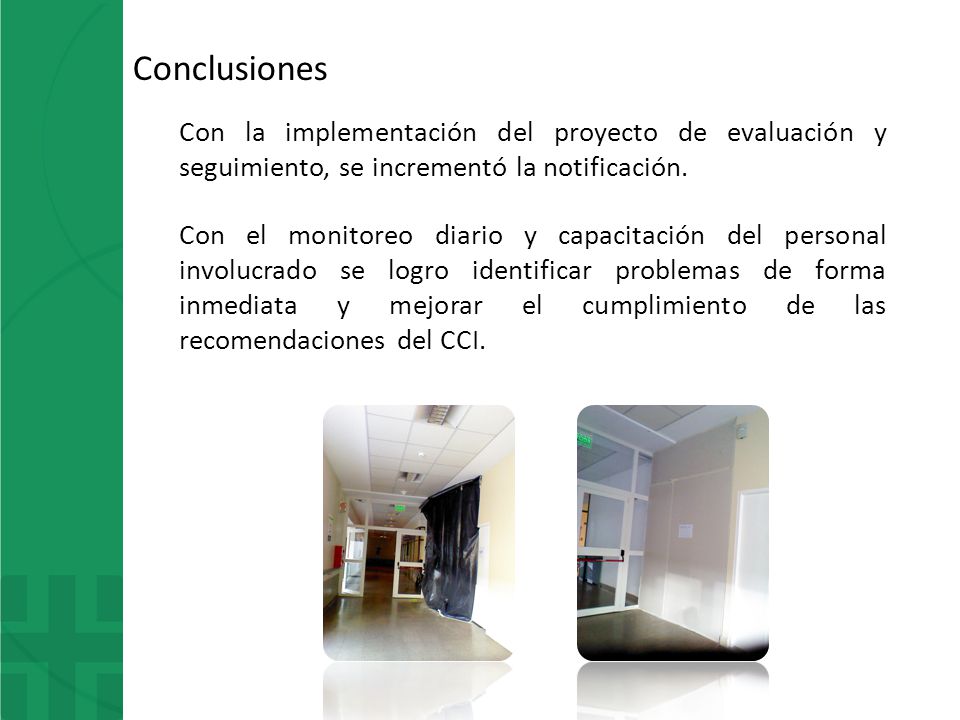

8 Conclusiones Con la implementación del proyecto de evaluación y seguimiento, se incrementó la notificación. Con el monitoreo diario y capacitación del personal involucrado se logro identificar problemas de forma inmediata y mejorar el cumplimiento de las recomendaciones del CCI.

9 ¡Gracias por su atención!
