1 La obra compleja del mes julio 2011

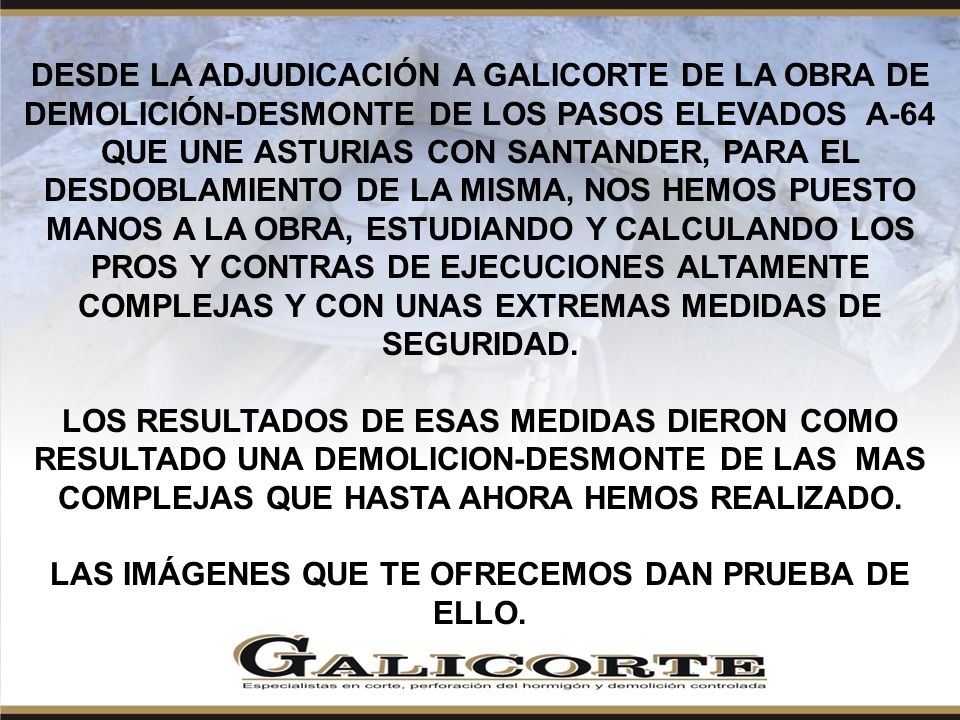

2 DESDE LA ADJUDICACIÓN A GALICORTE DE LA OBRA DE DEMOLICIÓN-DESMONTE DE LOS PASOS ELEVADOS A-64 QUE UNE ASTURIAS CON SANTANDER, PARA EL DESDOBLAMIENTO DE LA MISMA, NOS HEMOS PUESTO MANOS A LA OBRA, ESTUDIANDO Y CALCULANDO LOS PROS Y CONTRAS DE EJECUCIONES ALTAMENTE COMPLEJAS Y CON UNAS EXTREMAS MEDIDAS DE SEGURIDAD. LOS RESULTADOS DE ESAS MEDIDAS DIERON COMO RESULTADO UNA DEMOLICION-DESMONTE DE LAS MAS COMPLEJAS QUE HASTA AHORA HEMOS REALIZADO. LAS IMÁGENES QUE TE OFRECEMOS DAN PRUEBA DE ELLO.

3 ANTES DE LA DEMOLICION…..ERA ASÍ.

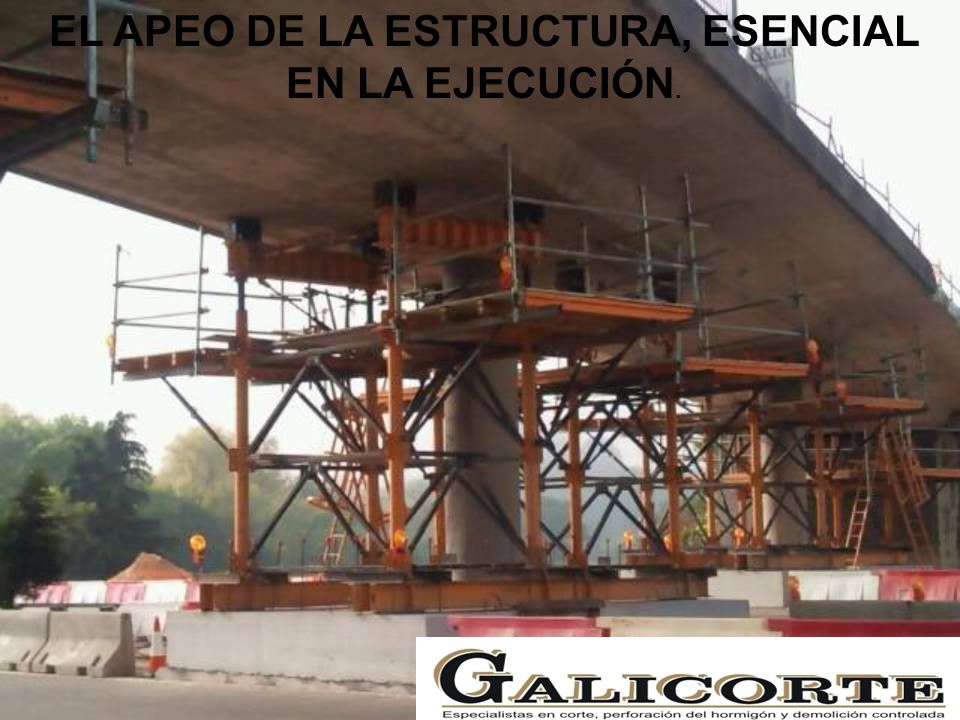

4 EL APEO DE LA ESTRUCTURA, ESENCIAL EN LA EJECUCIÓN.

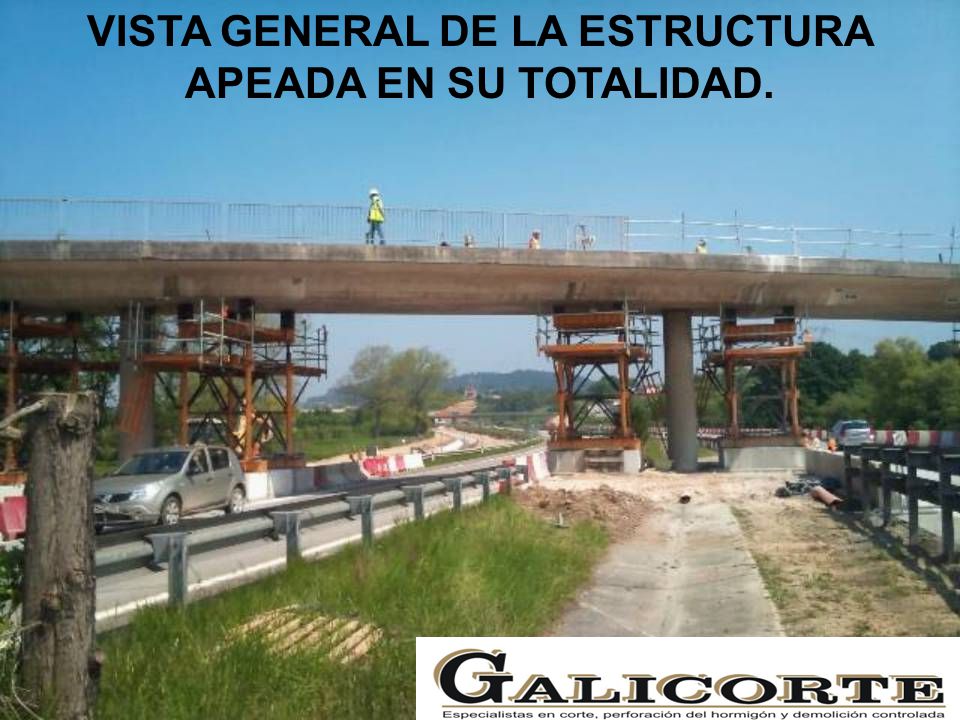

5 VISTA GENERAL DE LA ESTRUCTURA APEADA EN SU TOTALIDAD.

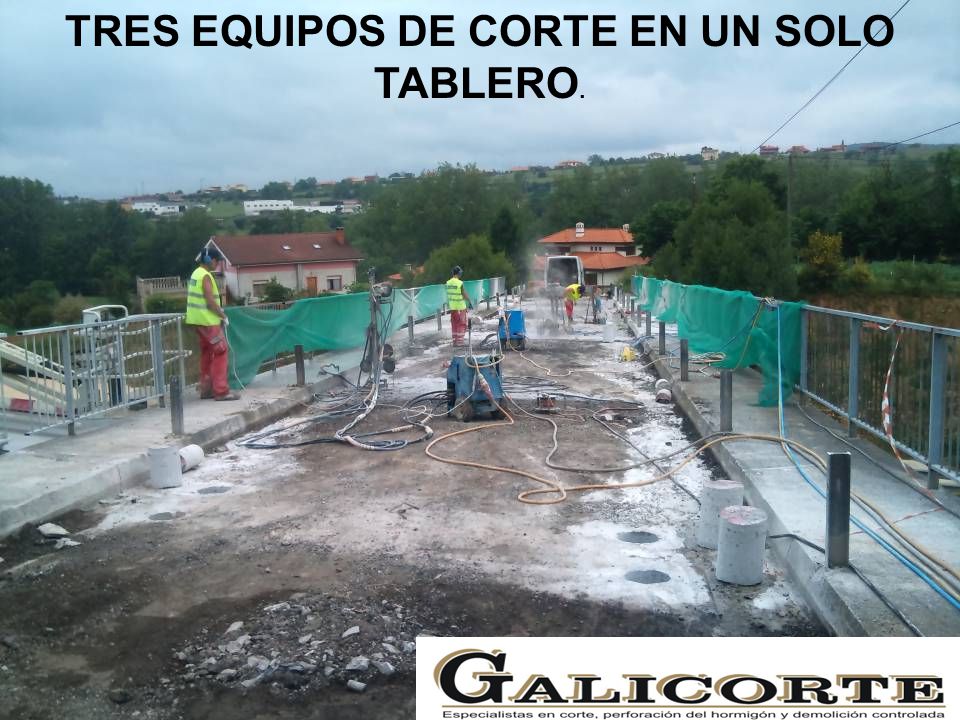

6 TRES EQUIPOS DE CORTE EN UN SOLO TABLERO.

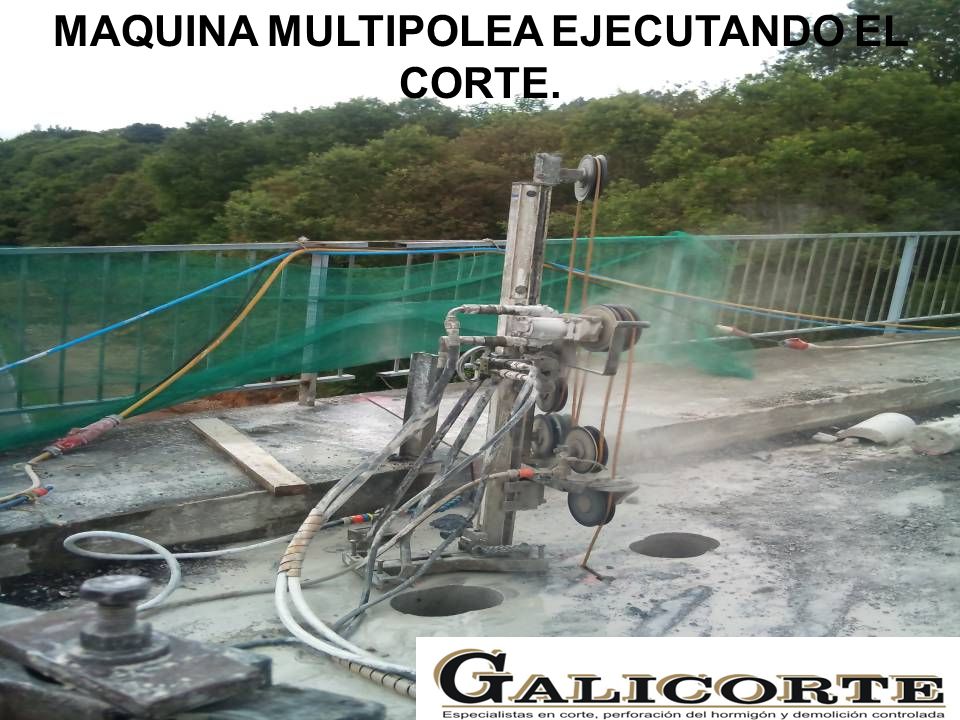

7 MAQUINA MULTIPOLEA EJECUTANDO EL CORTE.

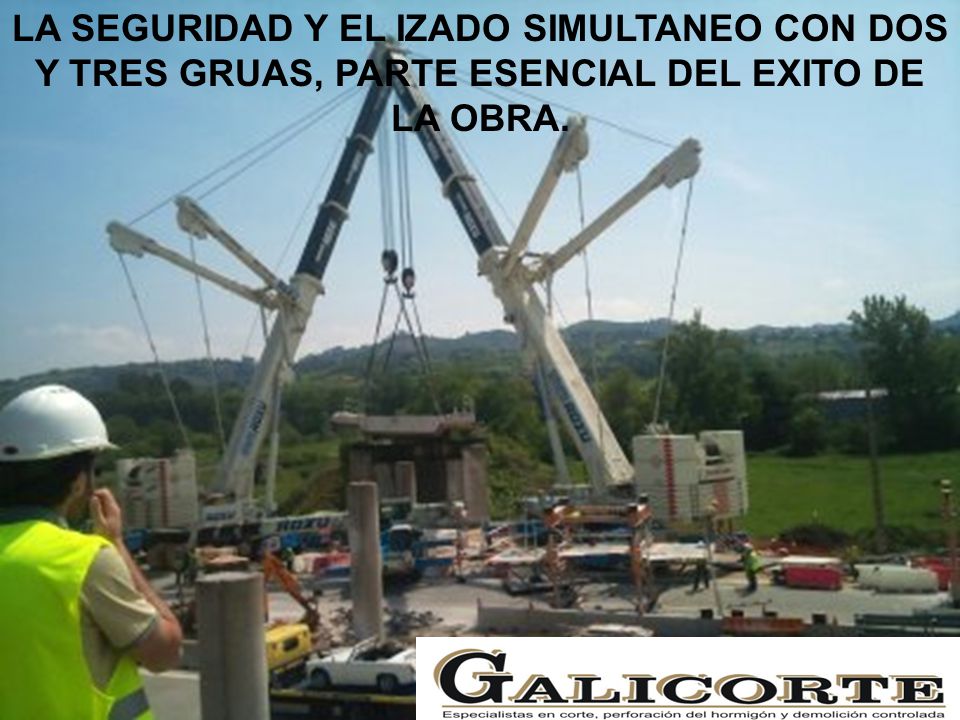

8 LA SEGURIDAD Y EL IZADO SIMULTANEO CON DOS Y TRES GRUAS, PARTE ESENCIAL DEL EXITO DE LA OBRA.

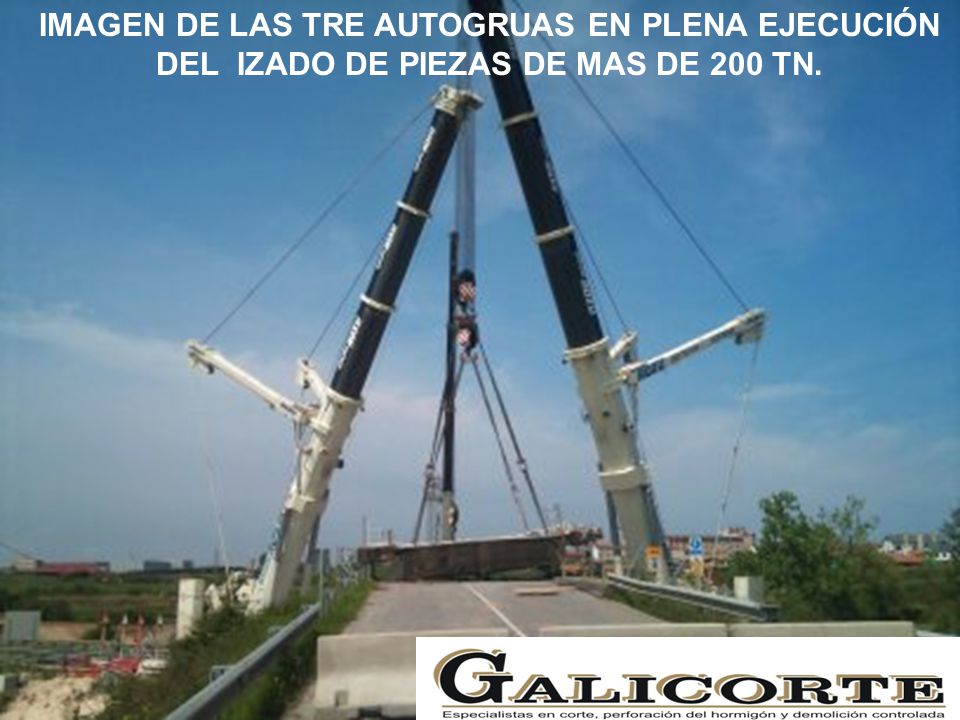

9 VISTA GENERAL DE LAS AUTOGRUAS EJECUTANDO EL IZADO.

10 IMAGEN DE LAS TRE AUTOGRUAS EN PLENA EJECUCIÓN DEL IZADO DE PIEZAS DE MAS DE 200 TN.

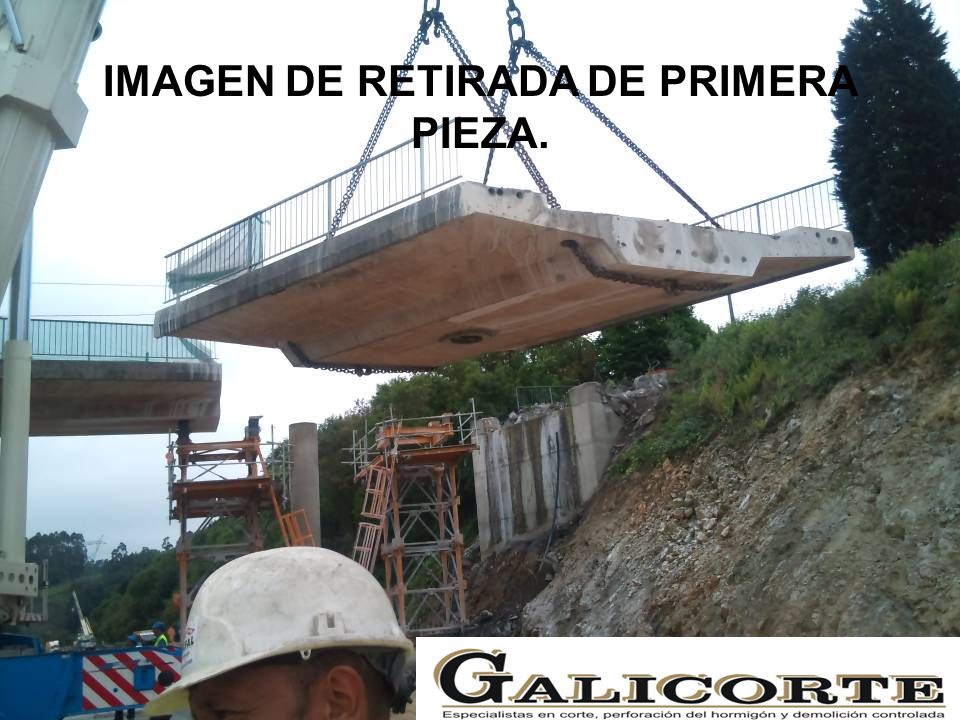

11 IMAGEN DE RETIRADA DE PRIMERA PIEZA.

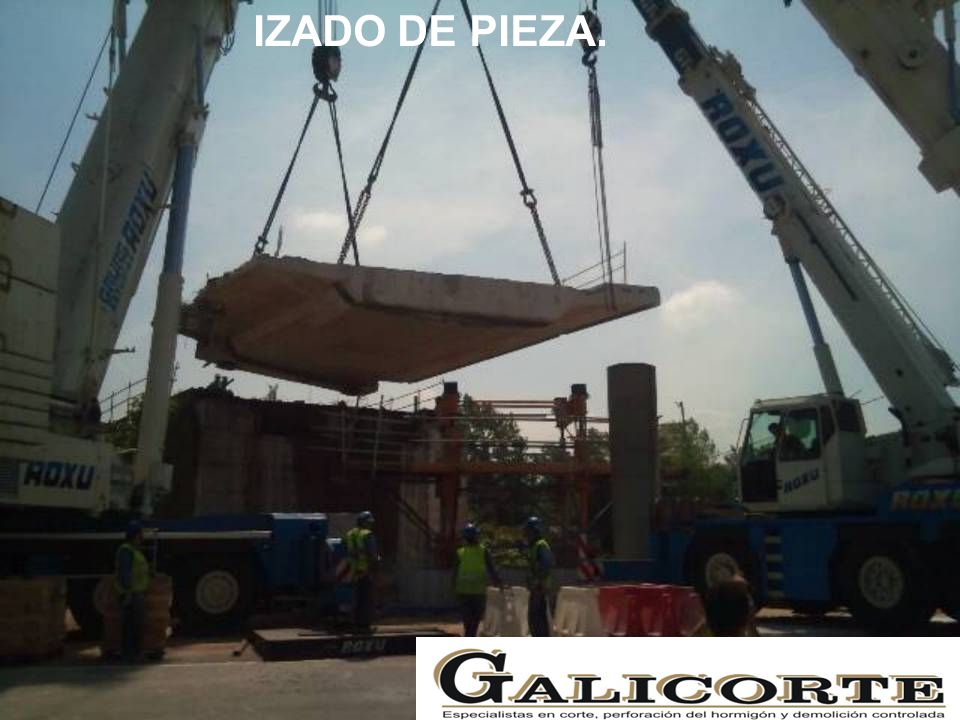

12 IZADO DE PIEZA.

13 LOS GRANDES “DOLIS” ESPERAN SU CARGA A PIE DE TAJO.

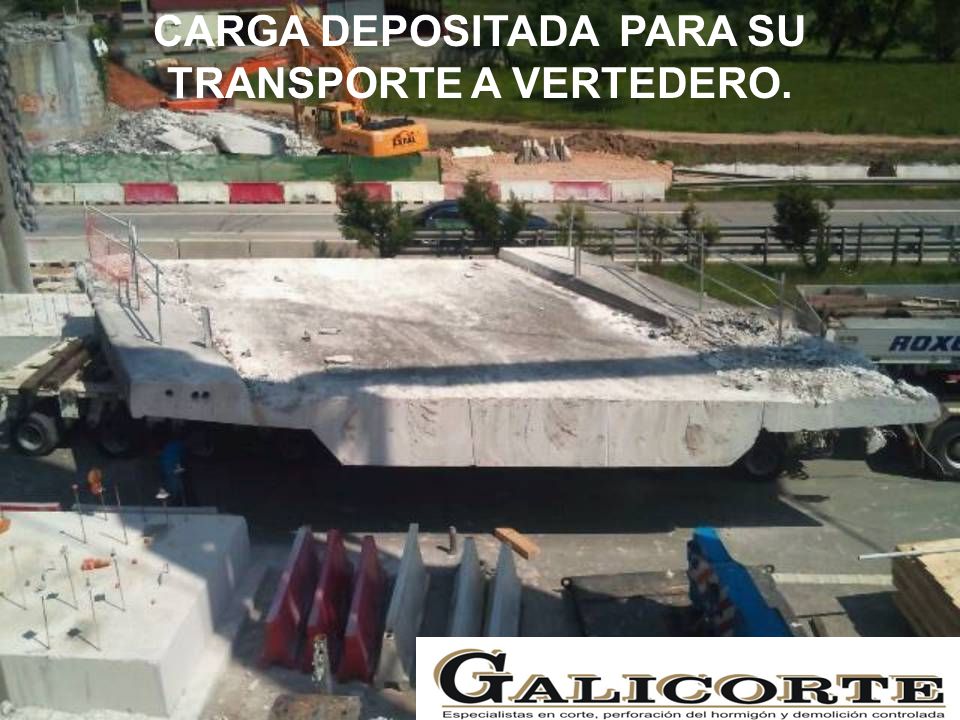

14 CARGA DEPOSITADA PARA SU TRANSPORTE A VERTEDERO.

15 ALGUNAS PIEZAS FUERON DEMOLIDAS “A PIE DE TAJO”.

16 IMAGEN DE PICADO Y SEPARADO DE ARMADO Y HORMIGON.

17 RESULTADO FINAL. EL RESULTADO FINAL HA SIDO OPTIMO Y EL DESEADO.

18 EL ANTES Y DESPUES.

19 LA COMPLEJIDAD HA ESTRIBADO EN LA PREMURA DE TIEMPO CON QUE SE TENIA QUE DEMOLER ESTE PASO ELEVADO, POR LO QUE SE AUMENTO EL PESO DE LAS PIEZAS A DESMONTAR, LLEGANDOSE A PESOS DE MAS DE 230 TN. ESTO NOS HA LLEVADO A EXTREMAR LAS MEDIDAS DE SEGURIDAD, QUE JUNTO CON LA DIRECCION FACULTATIVA DE OBRA, ASÍ COMO EL MAGNIFICO TRABAJO DE LAS POTENTISISMAS AUTOGRUAS, HAN HECHO SENTIRNOS SATISFECHOS POR UN “TRABAJO BIEN HECHO” Y EN LOS PLAZOS DE TIEMPO DESEADOS. GRACIAS POR TU ATENCIÓN EN EL VISIONADO DE ESTA PRESENTACION.
