1 Situación del Embalse de Guri
Semana 29, año 2mil2 – 2mil3 Tomado de los Boletines Semanales de Planificación Operativa elaborados por OPSIS.

2 Aportes Promedios Diarios al Embalse de Guri
Año 2003 30 % menor Año 2002

3 Contribución % promedios semanales sobre el promedio anual al Embalse de Guri
30 % menor Año 2003 Año 2002

4 Cota Volúmen Útil del Embalse de Guri
Año 2003 -6,36 m Año 2002

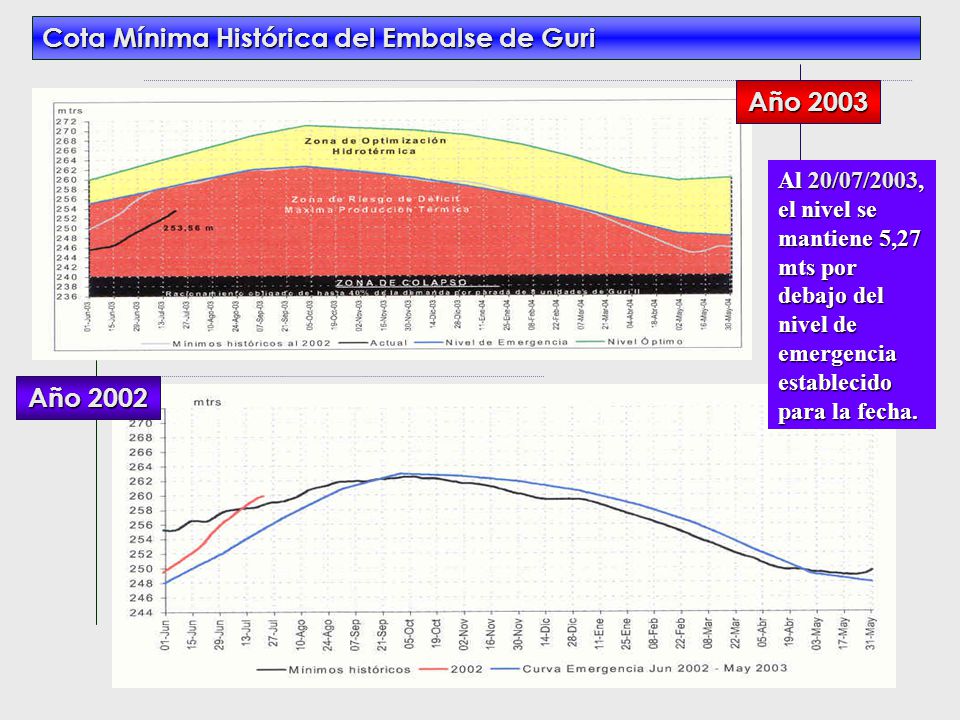

5 Cota Mínima Histórica del Embalse de Guri
Año 2003 Al 20/07/2003, el nivel se mantiene 5,27 mts por debajo del nivel de emergencia establecido para la fecha. Año 2002

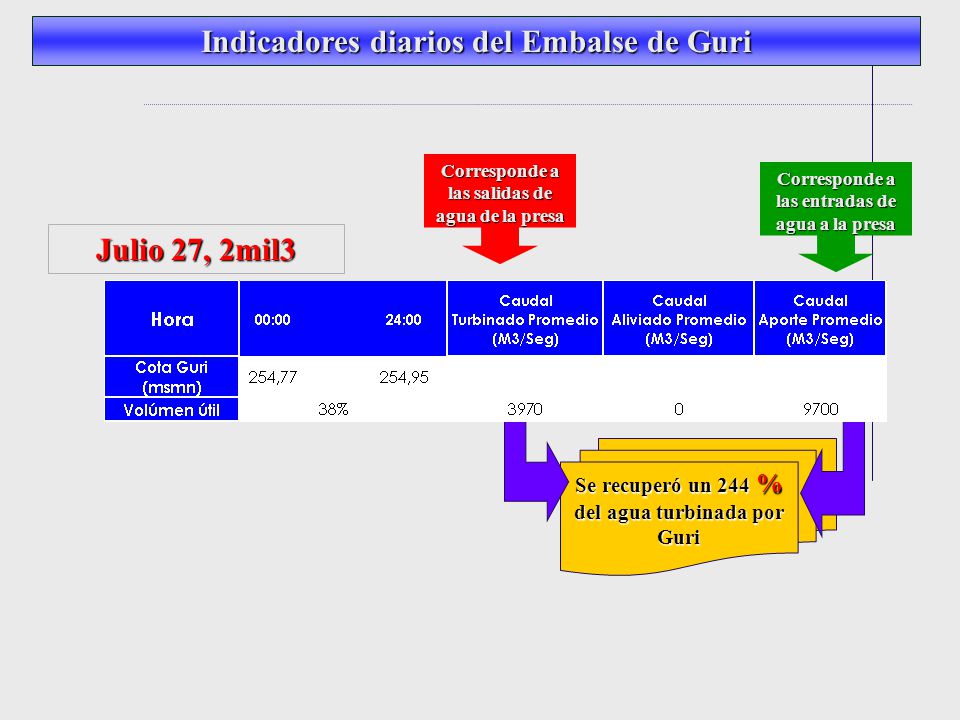

6 Indicadores diarios del Embalse de Guri Julio 27, 2mil3
Corresponde a las salidas de agua de la presa Corresponde a las entradas de agua a la presa Julio 27, 2mil3 Se recuperó un 244 % del agua turbinada por Guri

7 Indicadores del Embalse de Guri
Cuadro Comparativo Resumen de la Situación del Embalse de Guri 2mil2 – 2mil3 Indicadores del Embalse de Guri

8 COMPORTAMIENTO DE LA DEMANDA Y GENERACIÓN DE ENERGÍA
El consumo de energía en el SIN durante la semana 29 fue de aproximadamente GWh. (representa un decrecimiento de 0,34% con respecto al 2002). Actualmente se estima que la demanda para el año 2003 puede ubicarse en alrededor de 0,52% de crecimiento con respecto al año 2002, considerando el decrecimiento de 1,48% registrado a la fecha y y la estimación actualizada por el grupo de trabajo de estudios de demanda que espera un crecimiento promedio de de 2,8% a partir de julio del 2003, con lo cual la demanda sería de aproximadamente GWh. Pque. Hidro Cadafe : GWh. Total Térmico: GWh. Exportación Neta: 401 GWh. Gen. Edelca: GWh. En resumen el seguimiento efectuado del parque de generación de Cadafe, y el térmico, demuestra que la generación proyectada en el año 2003, se mantiene por debajo de los compromisos establecidos en la Gaceta Oficial , a excepción de EDC, ENELBAR, ELEVAL y EDELCA HIDRÁULICO.

9 ENERGIA NETA GENERADA Y CONSUMIDA POR EL SEN
Seguimiento al 28/07/2003 Aportes al Embalse de Guri (m3/seg.) Promedio de Aportes acumulado hasta la fecha Fuente: Base de Datos Hidrometeorológicos, Gerencia de Gestión Ambiental

10 PRINCIPALES INDICADORES DEL MES DE JULIO
Seguimiento al 28/07/2003 (GWh/día promedio) Notas * Valor promedio acumulado hasta la fecha del seguimiento ** Valor promedio correspondiente a los 31 días del mes de Julio · Valor estimado Fuente: Estimaciones a partir del Resumen Diario del SEN, OPSIS 2002 Boletín Informativo Mensual, OPSIS

11 ENERGIA NETA GENERADA Y CONSUMIDA POR EL SEN

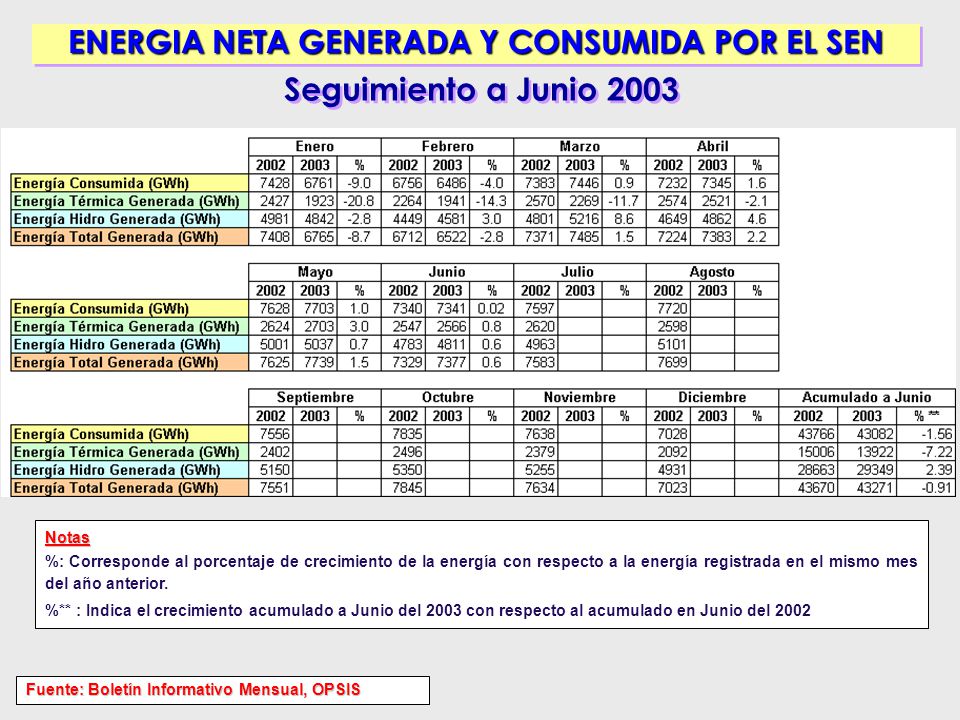

Seguimiento a Junio 2003 Notas %: Corresponde al porcentaje de crecimiento de la energía con respecto a la energía registrada en el mismo mes del año anterior. %** : Indica el crecimiento acumulado a Junio del 2003 con respecto al acumulado en Junio del 2002 Fuente: Boletín Informativo Mensual, OPSIS

12 SEGUIMIENTO DE LAS ACCIONES PARA EL INCREMENTO DE OFERTA DE GENERACION TERMICA
El incremento en la oferta de generación térmica para el período Julio Junio 2004 se basa en los trabajos de recuperación de las unidades de Planta Centro, en el suministro al SIN de 6 GWh/día promedio por parte de la E. de C, en la rehabilitación de las plantas turbogas de Punto Fijo y Táchira, en la instalación de 129 MW en Termoyaracuy, de los cuales estarán disponibles para el SIN únicamente 100 MW para ser instalados por CADAFE y en la instalación de 300 MW en Termozulia. Esta prevista la entrada en servicio de cinco unidades adicionales de 183 MW de capacidad nominal cada una en la Planta Hidroeléctrica de Caruachi para el periodo Julio 2003 – Junio 2004, completándose así un total de siete unidades. PLANTA CENTRO: En la presente semana esta planta generó 10,2 GWh por debajo del esquema estimado a partir de Abril del 2003, acumulándose a la fecha un déficit de 115 GWh, con respecto a la previsión más reciente suministrada por CADAFE. CADAFE indicó que la unidad N° 1 de Planta Centro será puesta en servicio a partir de Marzo de 2004 y no en Enero como estaba previsto, y que la unidad N° 5 no entrará en servicio hasta el año 2005. Incorporación de 100 MW en el área occidental de CADAFE: CADAFE está tramitando la compra de 100 MW de generación en unidades de 5,2 MW c/u, que serán instaladas en las plantas Táchira Coro y Guanta. Se requiere de 45 a 60 días para la entrada en servicio de las unidades, después de emitida la orden de compra.

13 SEGUIMIENTO DE LAS ACCIONES PARA EL INCREMENTO DE OFERTA DE GENERACION TERMICA
Exportación de EDC: Con la sincronización de la unidad 8 de C.R.Z. Prevista para el 10/07/2003 la EDC estará exportando hacia el resto del SIN hasta 6 GWh/día, para la devolución de la energía que tomó del SIN en los meses de Diciembre del 2002, Enero y Febrero del Una vez realizada esta compensación, la EDC ha manifestado que sin la firma del convenio de pago no estará en capacidad de exportar, por cuanto deberá cancelar en avance el combustible que se requiere para generar esta energía. Puesta en servicio de Termoyaracuy: El día 3/06/2003 ENELBAR firmó el contrato para la adquisición de la energía generada en la Planta Termoyaracuy, en el cual se prevé que la primera unidad de 43 MW de capacidad entre en sevricio el 3/11/2003 y la segunda unidad de igual capacidad entrará en servicio un mes después. Alquiler de 92 MW de Generación en ENELVEN: ENELVEN indicó que en relación con el alquiler de 92 MW de generación por un período de trece meses, envió la recomendación al MEM para su consideración y posterior consecución de los recursos económicos. Una vez que el MEM autorice el alquiler se procederá con la firma del contrato. La instalación de la generación puede tomar hasta 6 semanas después de dicha firma.

14 SEGUIMIENTO DE LAS ACCIONES PARA EL INCREMENTO DE OFERTA DE GENERACION TERMICA
Puesta en servicio de Termozulia: Se estima que la primera de las dos unidades estará en servicio en Octubre del 2003, con una generación inicial de 35 MW, incrementándose progresivamente hasta alcanzar una generación de 251 MW en Diciembre de 2003. Alquiler de 100 MW de Generación en ENELBAR: ENELBAR informó que se está realizando los trámites para alquilar 100 MW de generación. Estima que la próxima semana sea presentada la recomendación a su Junta Administradora y en caso de aprobación será enviada al MEM. Una vez aprobada la recomendación del alquiler por parte del MEM y asegurados los recursos económicos, se firmará el contrato y la generación estará disponible en un máximo de 6 semanas. Alquiler de 150 MW de Generación en CADAFE: CADAFE informó que se está realizando los trámites para alquilar 50 MW del total de generación solicitados por el MEM. La ubicación de esta generación será en Barinas I (30MW) y Calabozo (20 MW). Una vez aprobada la recomendación del alquiler por parte del MEM y asegurados los recursos económicos, se firmará el contrato y la generación estará dsiponible en un plazo estimado de 8 semanas.


Descargar ppt "Situación del Embalse de Guri"
