UNIVERSIDAD TECNOLOGICA DE LOS ANDES INGENIERO: ALTAMIRANO CAMACHO, Mauro Samuel. NOTA: INVESTIGACIÓN FORMATIVA – I TRABAJO GRUPAL CURSO : CONSTRUCCION DE EDIFICACIONES ALUMNOS: - RODALFRIHT ROJAS FALCON - FRANCISCO D. HUAMAN CUELLAR - MARJORIT SAAVEDRA AROSTE - FLOR ZAMBRANO CCONAYA - YOSHELIN AGUILAR VALENZUEL A FACULDAD DE INGENIERIA CIVIL
2
Análisis de Costos Unitarios Que son los ACU? 01 Malas practicas al elaborar un ACU 02 Conceptos clave y generalidades 03 Recursos del ACU 04 Recomendaciones 05
3

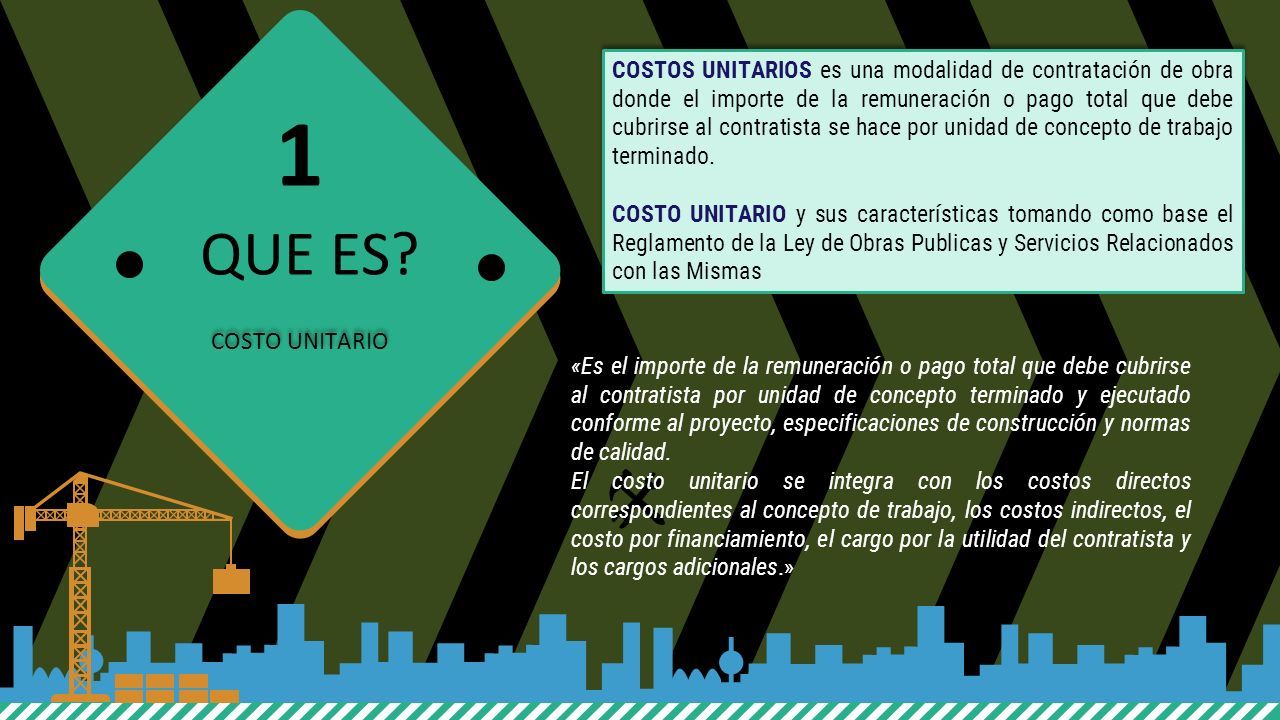

QUE ES? COSTO UNITARIO COSTOS UNITARIOS es una modalidad de contratación de obra donde el importe de la remuneración o pago total que debe cubrirse al contratista se hace por unidad de concepto de trabajo terminado. COSTO UNITARIO y sus características tomando como base el Reglamento de la Ley de Obras Publicas y Servicios Relacionados con las Mismas COSTOS UNITARIOS es una modalidad de contratación de obra donde el importe de la remuneración o pago total que debe cubrirse al contratista se hace por unidad de concepto de trabajo terminado. COSTO UNITARIO y sus características tomando como base el Reglamento de la Ley de Obras Publicas y Servicios Relacionados con las Mismas «Es el importe de la remuneración o pago total que debe cubrirse al contratista por unidad de concepto terminado y ejecutado conforme al proyecto, especificaciones de construcción y normas de calidad. El costo unitario se integra con los costos directos correspondientes al concepto de trabajo, los costos indirectos, el costo por financiamiento, el cargo por la utilidad del contratista y los cargos adicionales.» 1
5

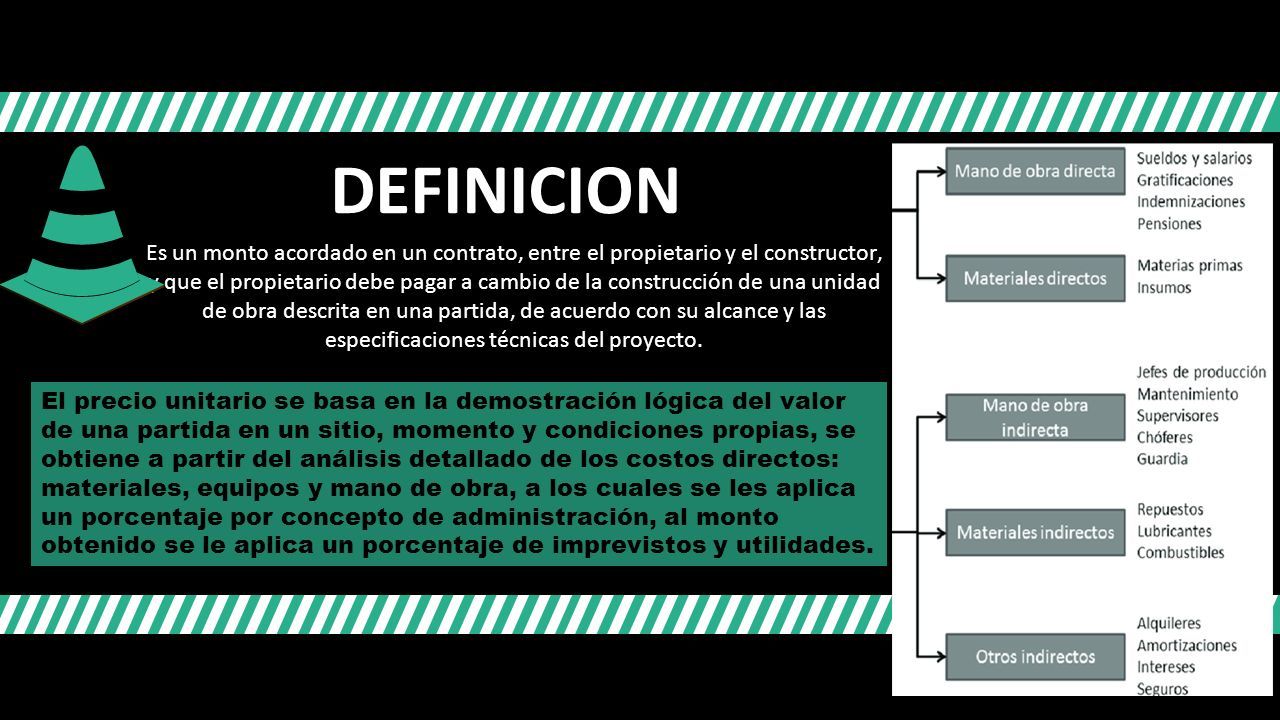

DEFINICION Es un monto acordado en un contrato, entre el propietario y el constructor, y que el propietario debe pagar a cambio de la construcción de una unidad de obra descrita en una partida, de acuerdo con su alcance y las especificaciones técnicas del proyecto. El precio unitario se basa en la demostración lógica del valor de una partida en un sitio, momento y condiciones propias, se obtiene a partir del análisis detallado de los costos directos: materiales, equipos y mano de obra, a los cuales se les aplica un porcentaje por concepto de administración, al monto obtenido se le aplica un porcentaje de imprevistos y utilidades.
7

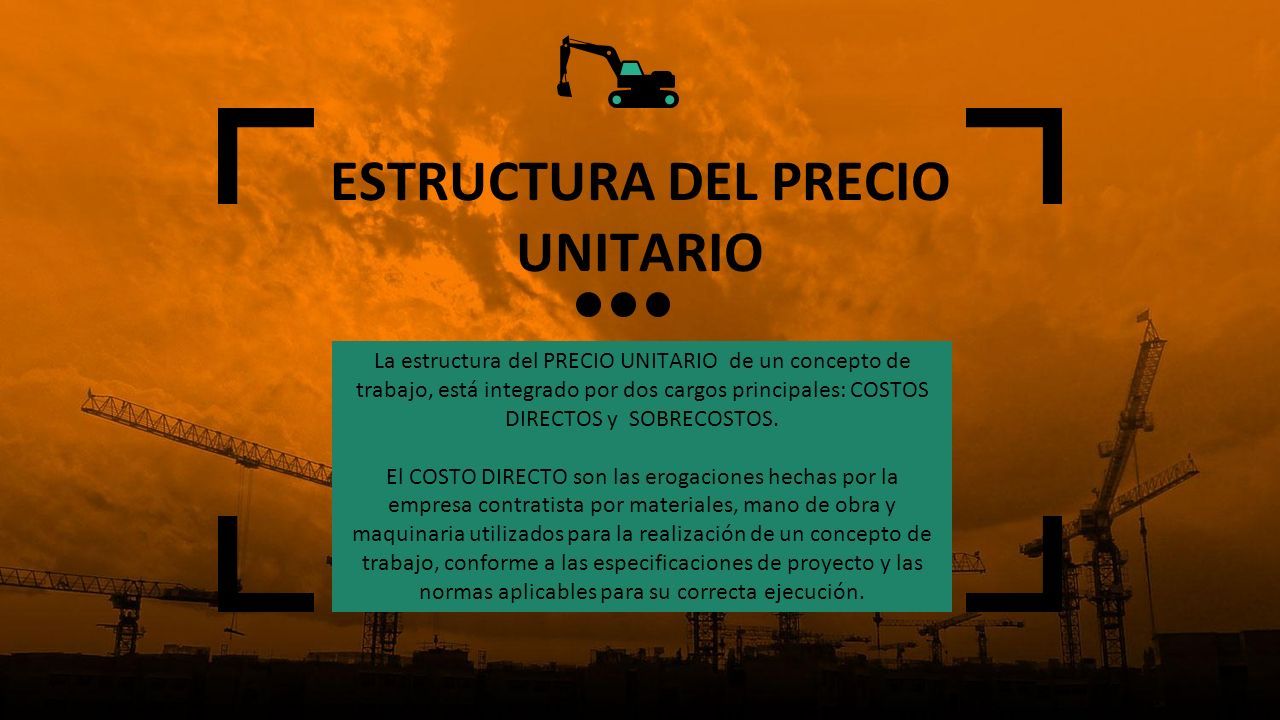

ESTRUCTURA DEL PRECIO UNITARIO La estructura del PRECIO UNITARIO de un concepto de trabajo, está integrado por dos cargos principales: COSTOS DIRECTOS y SOBRECOSTOS. El COSTO DIRECTO son las erogaciones hechas por la empresa contratista por materiales, mano de obra y maquinaria utilizados para la realización de un concepto de trabajo, conforme a las especificaciones de proyecto y las normas aplicables para su correcta ejecución.
9
ENTONCES.. Es un modelo matemático que nos ayuda a obtener el costo que demanda una actividad. Se evalúa en función a la unidad de metrado de la partida.
10

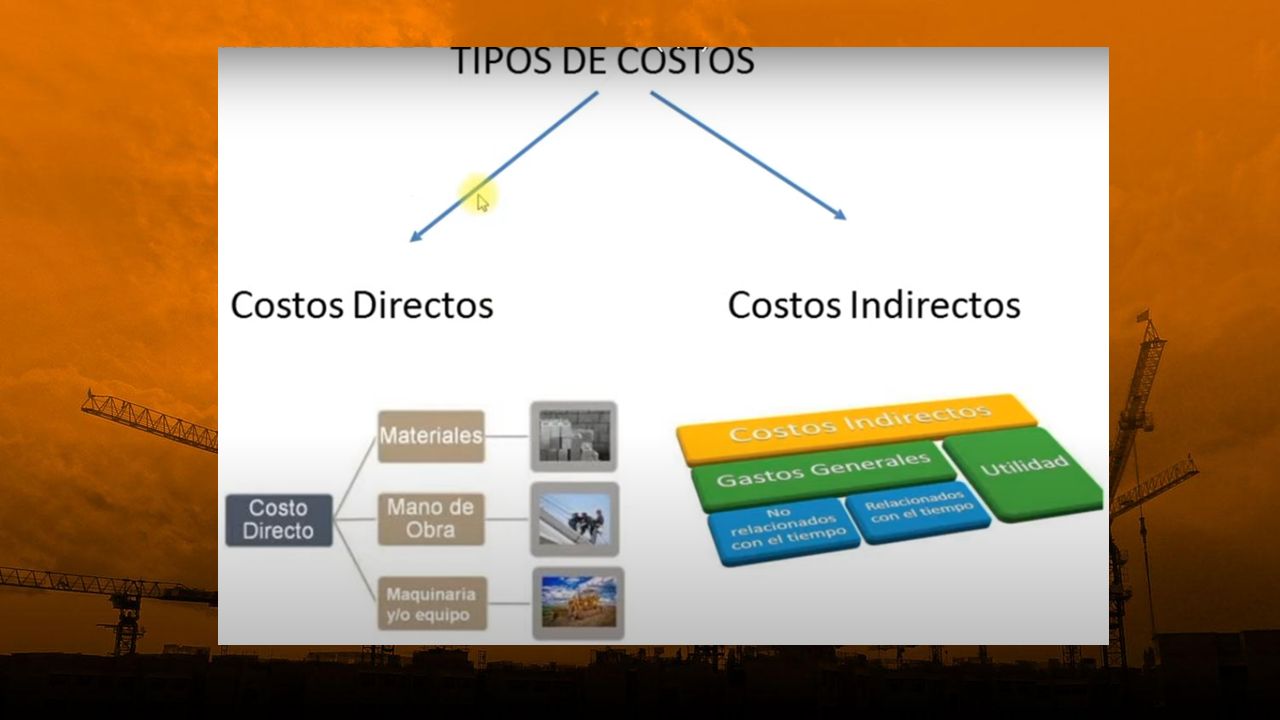

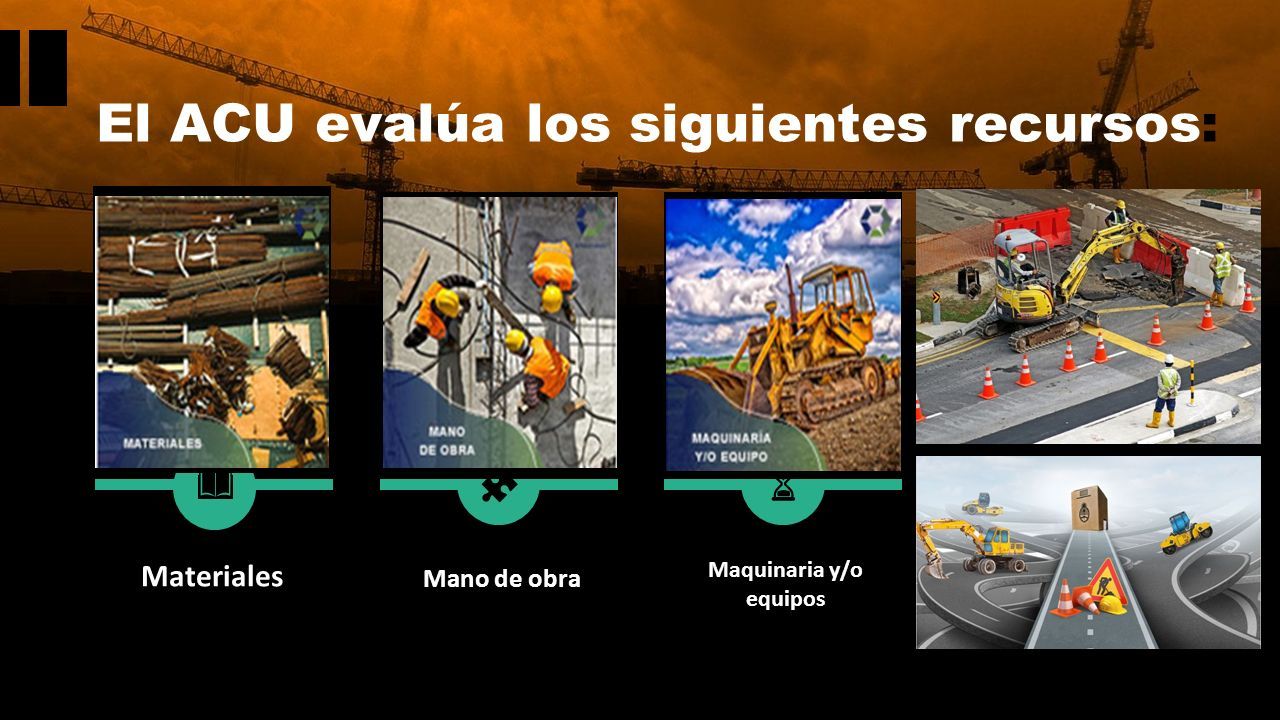

Materiales Mano de obra Maquinaria y/o equipos El ACU evalúa los siguientes recursos:
11
2. MALAS PRACTICAS USAR EL ACU DE OTROS PROYECTOS PRECIOS DESACTUALIZADOS NO CONOCER EL PROYECTO
12

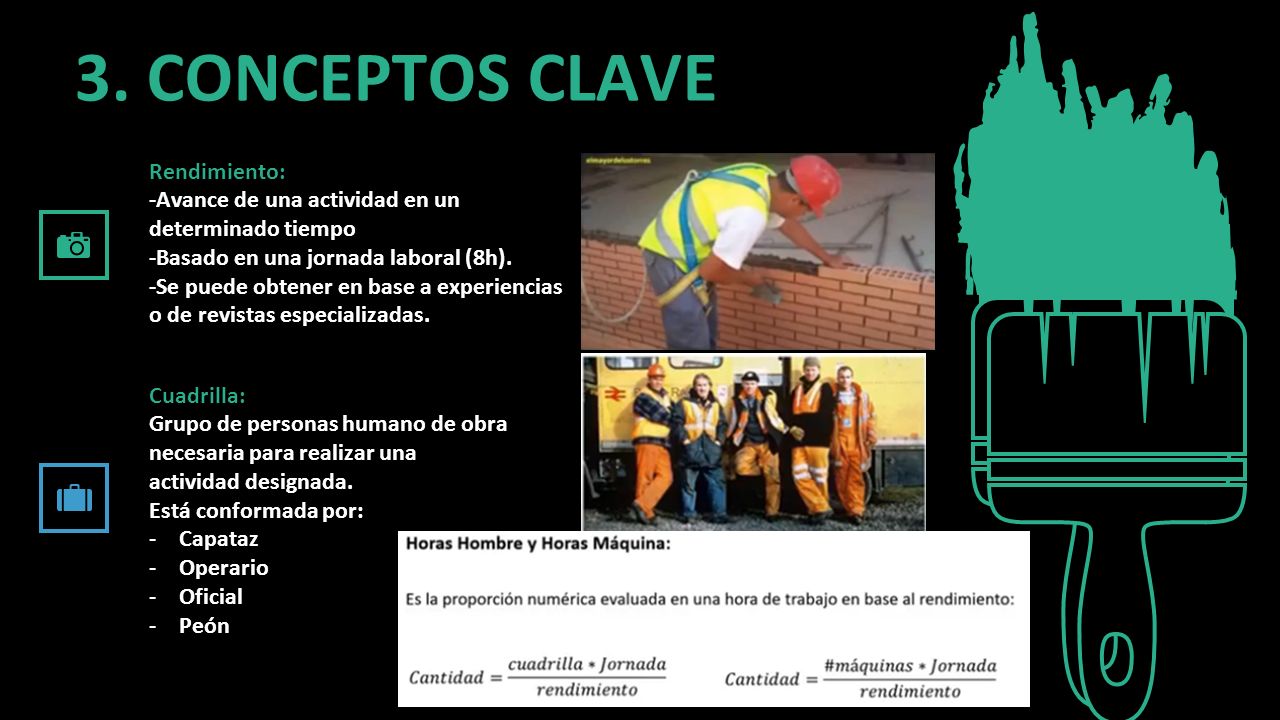

3. CONCEPTOS CLAVE Rendimiento: -Avance de una actividad en un determinado tiempo -Basado en una jornada laboral (8h). -Se puede obtener en base a experiencias o de revistas especializadas. Cuadrilla: Grupo de personas humano de obra necesaria para realizar una actividad designada. Está conformada por: -Capataz -Operario -Oficial -Peón
13

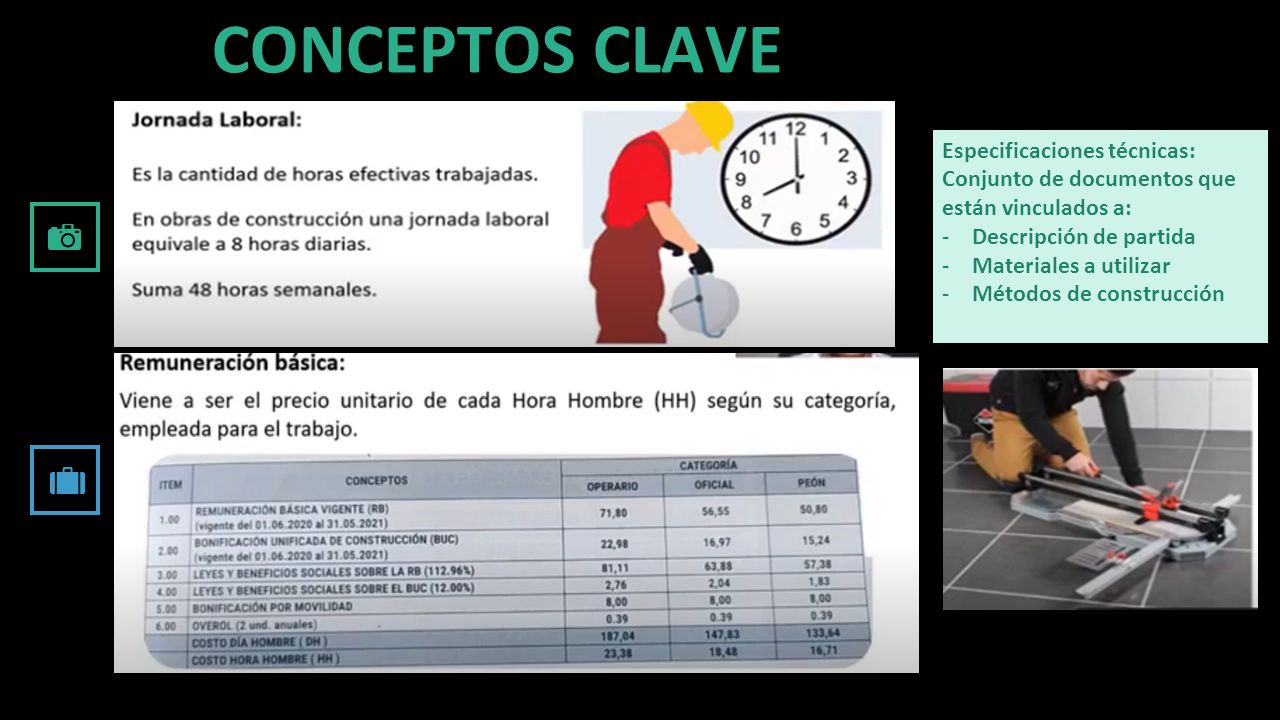

CONCEPTOS CLAVE Especificaciones técnicas: Conjunto de documentos que están vinculados a: -Descripción de partida -Materiales a utilizar -Métodos de construcción
14
4.RECURSOS ACU
15
MANO DE OBRA
16

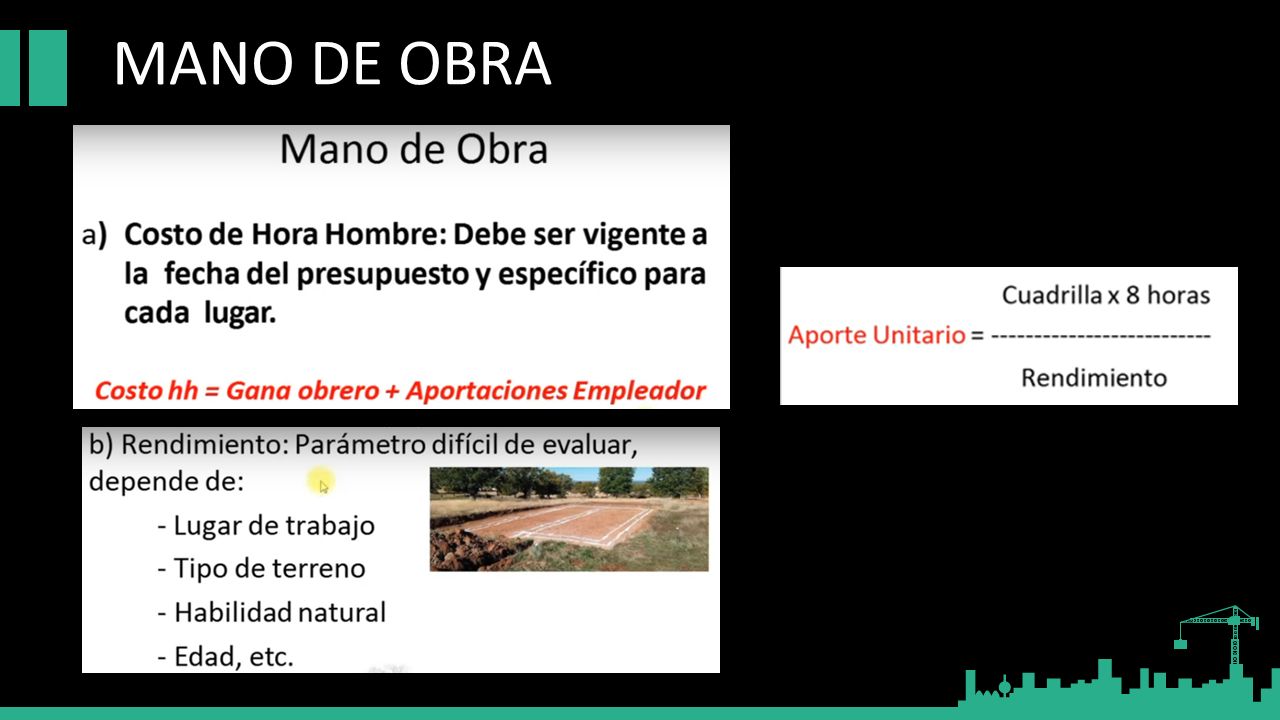

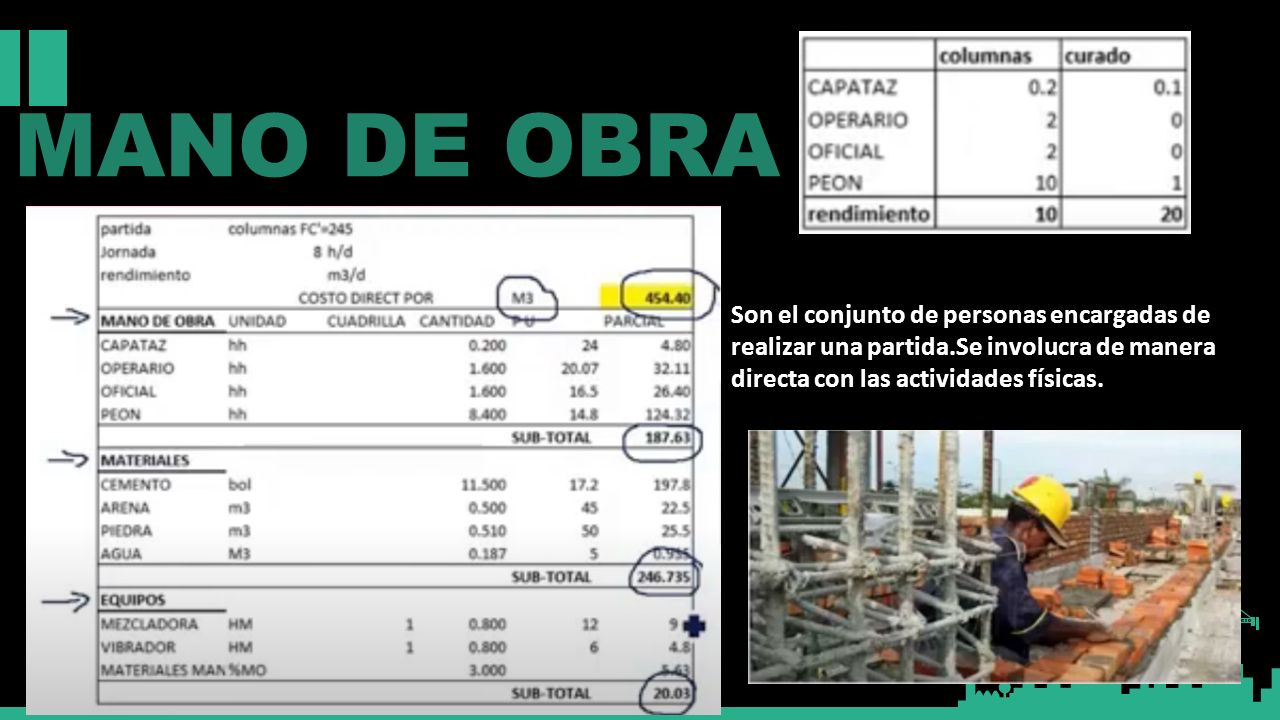

DOWN MANO DE OBRA Son el conjunto de personas encargadas de realizar una partida.Se involucra de manera directa con las actividades físicas.
17
MATERIALES
18

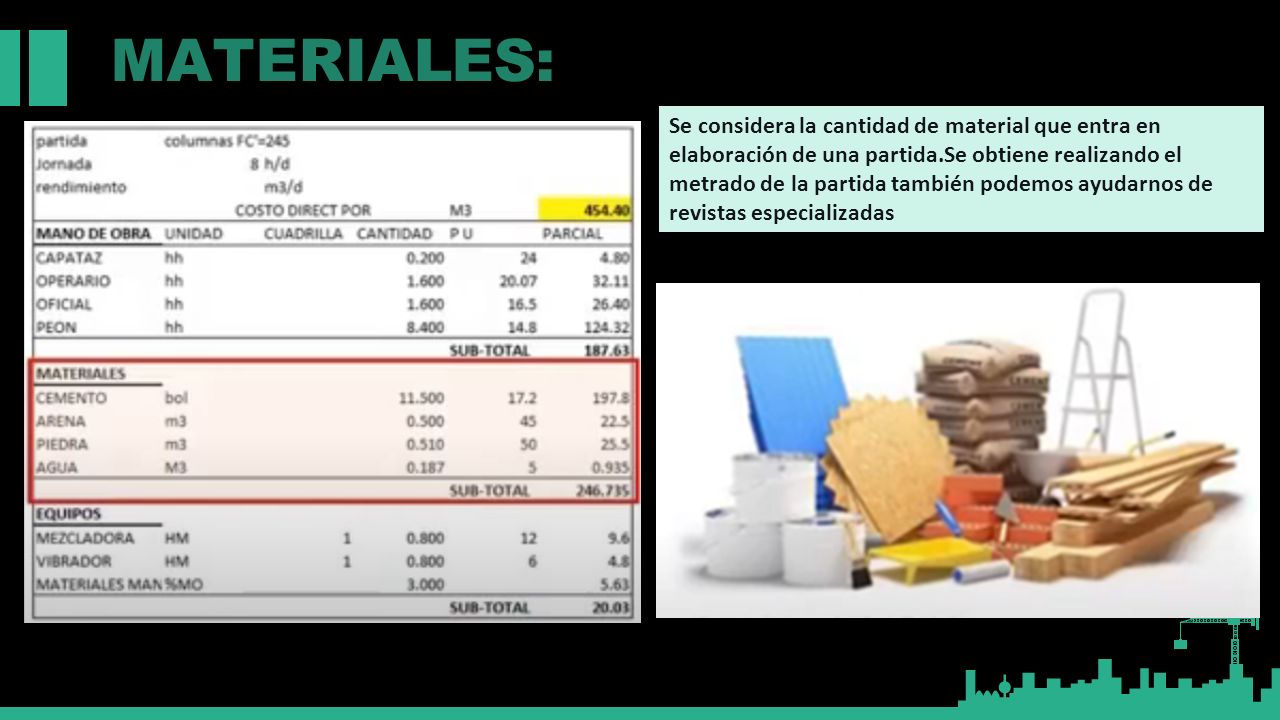

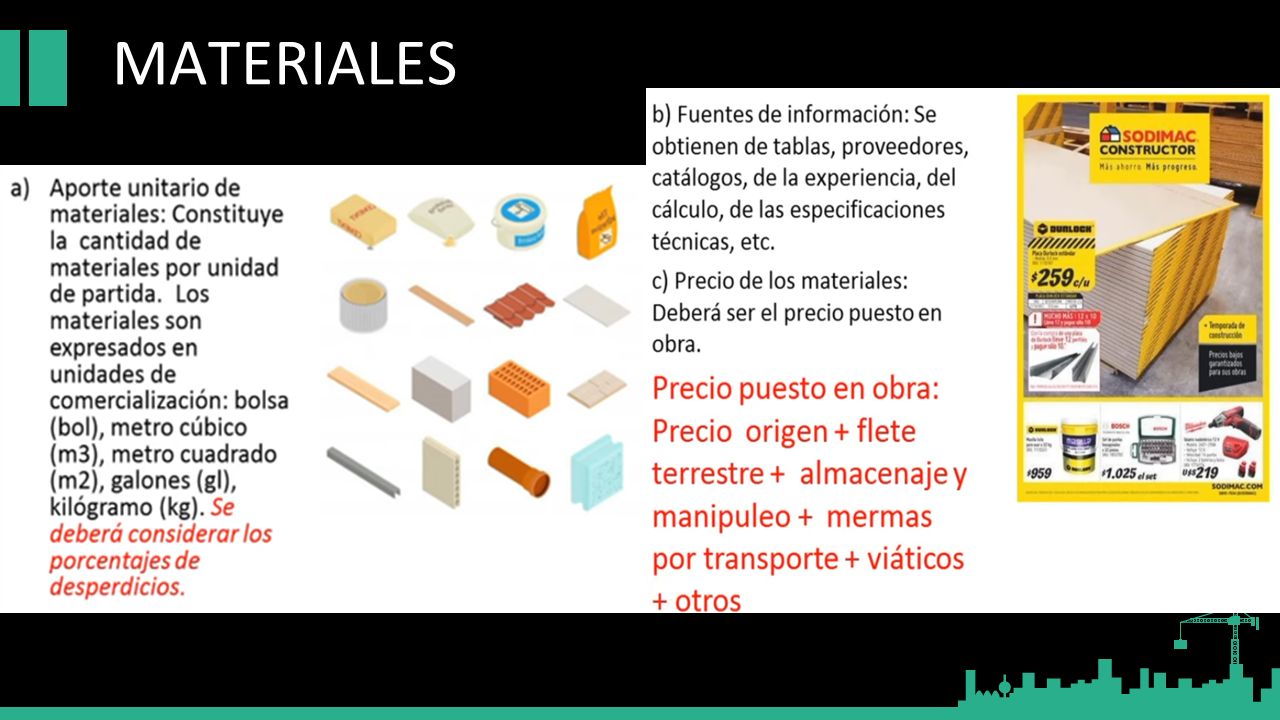

MATERIALES: Se considera la cantidad de material que entra en elaboración de una partida.Se obtiene realizando el metrado de la partida también podemos ayudarnos de revistas especializadas
19
EQUIPOS Y HERRAMIENTAS
20

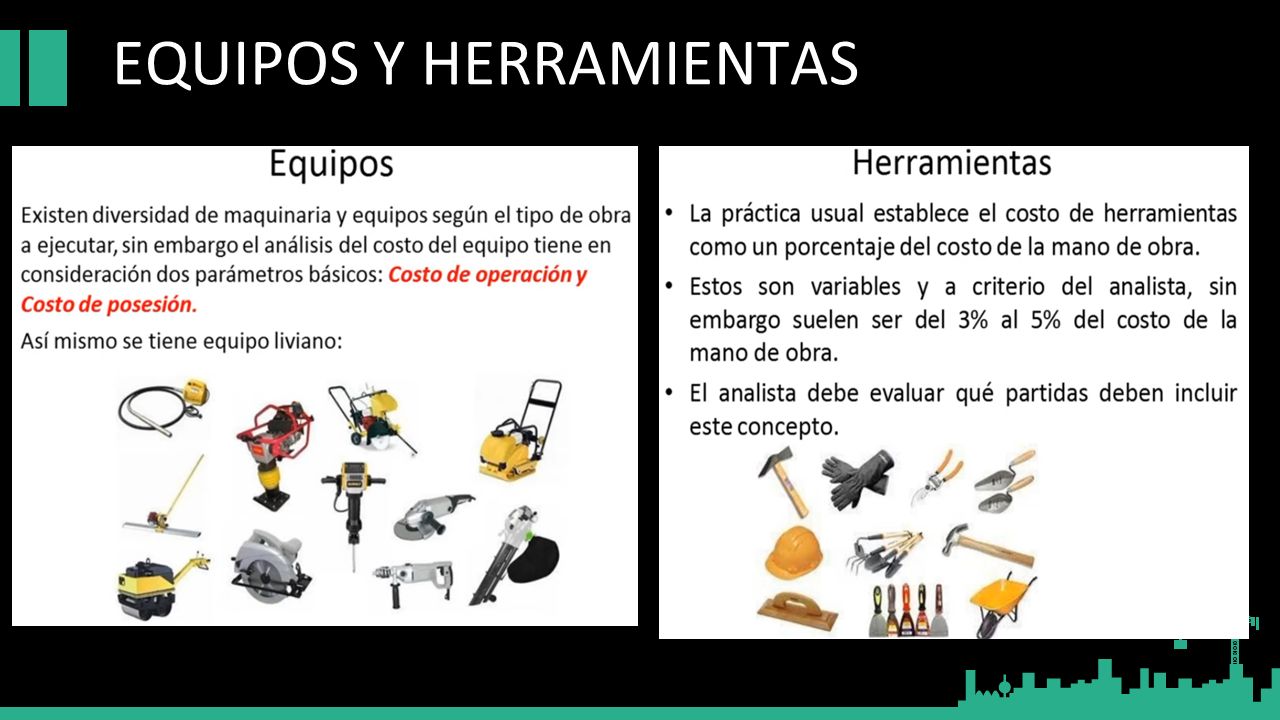

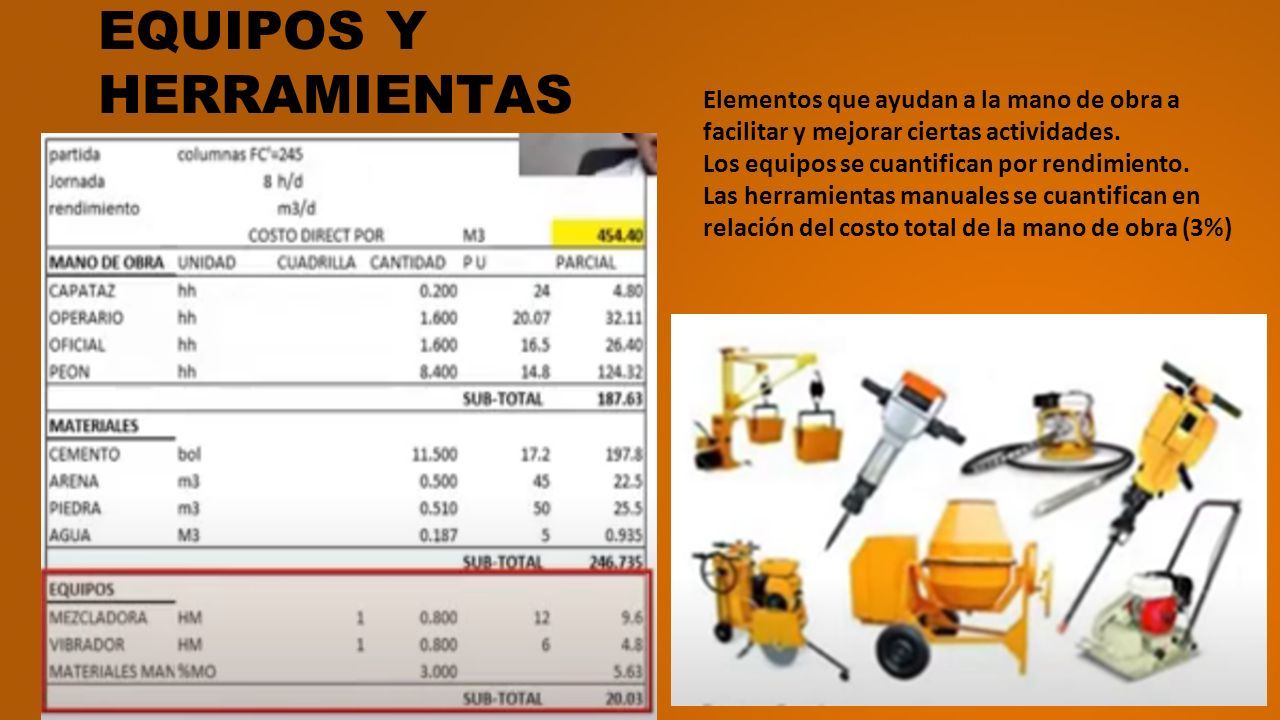

Elementos que ayudan a la mano de obra a facilitar y mejorar ciertas actividades. Los equipos se cuantifican por rendimiento. Las herramientas manuales se cuantifican en relación del costo total de la mano de obra (3%)
21

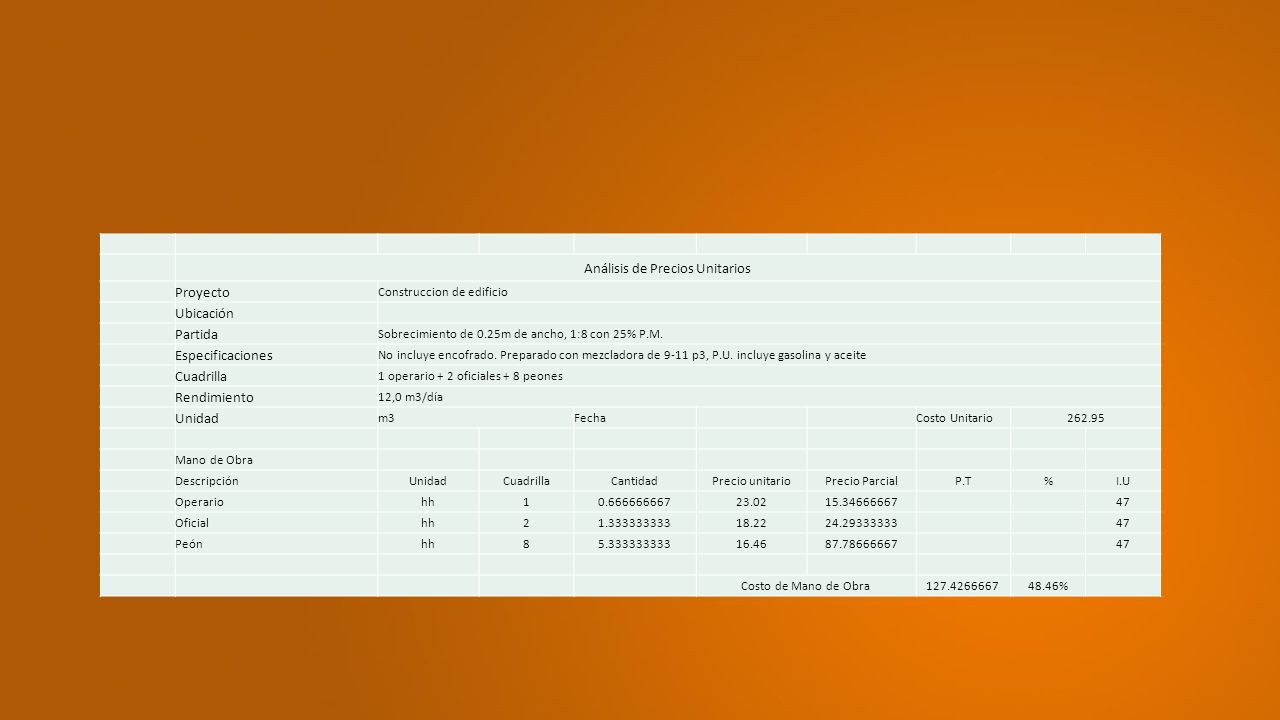

Análisis de Precios Unitarios Proyecto Construccion de edificio Ubicación Partida Sobrecimiento de 0.25m de ancho, 1:8 con 25% P.M. Especificaciones No incluye encofrado. Preparado con mezcladora de 9-11 p3, P.U. incluye gasolina y aceite Cuadrilla 1 operario + 2 oficiales + 8 peones Rendimiento 12,0 m3/día Unidad m3Fecha Costo Unitario262.95 Mano de Obra DescripciónUnidadCuadrillaCantidadPrecio unitarioPrecio ParcialP.T%I.U Operariohh10.66666666723.0215.3466666747 Oficialhh21.33333333318.2224.2933333347 Peónhh85.33333333316.4687.7866666747 Costo de Mano de Obra127.426666748.46%
22
CÁLCULO DE ANÁLISIS DE PECIOS UNITARIOS SEGURIDAD
23

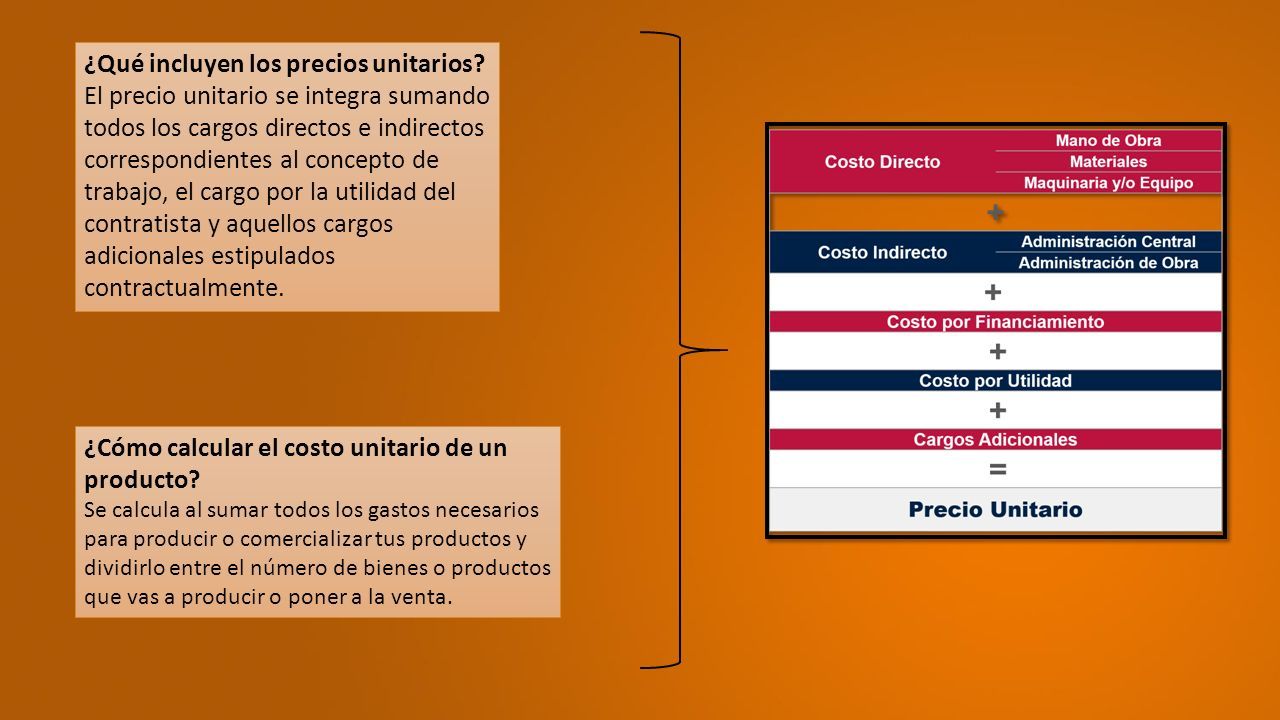

¿Qué incluyen los precios unitarios? El precio unitario se integra sumando todos los cargos directos e indirectos correspondientes al concepto de trabajo, el cargo por la utilidad del contratista y aquellos cargos adicionales estipulados contractualmente. ¿Cómo calcular el costo unitario de un producto? Se calcula al sumar todos los gastos necesarios para producir o comercializar tus productos y dividirlo entre el número de bienes o productos que vas a producir o poner a la venta.
24

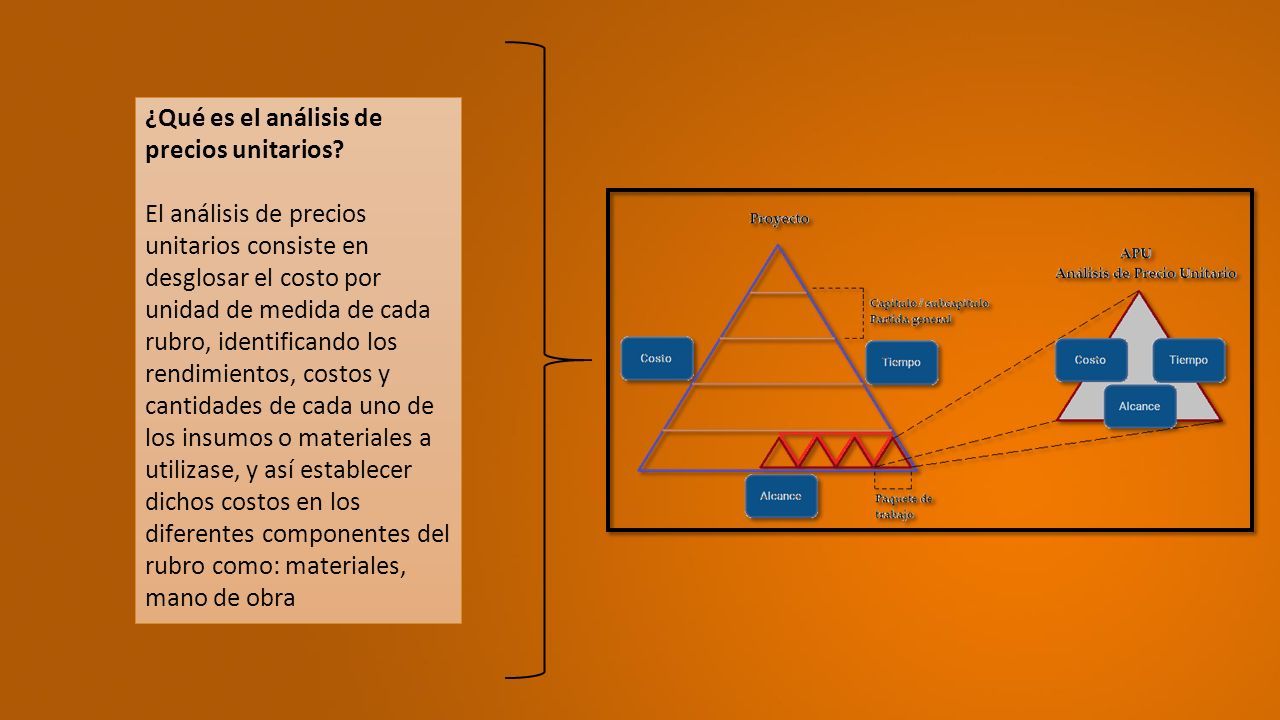

¿Qué es el análisis de precios unitarios? El análisis de precios unitarios consiste en desglosar el costo por unidad de medida de cada rubro, identificando los rendimientos, costos y cantidades de cada uno de los insumos o materiales a utilizase, y así establecer dichos costos en los diferentes componentes del rubro como: materiales, mano de obra
25

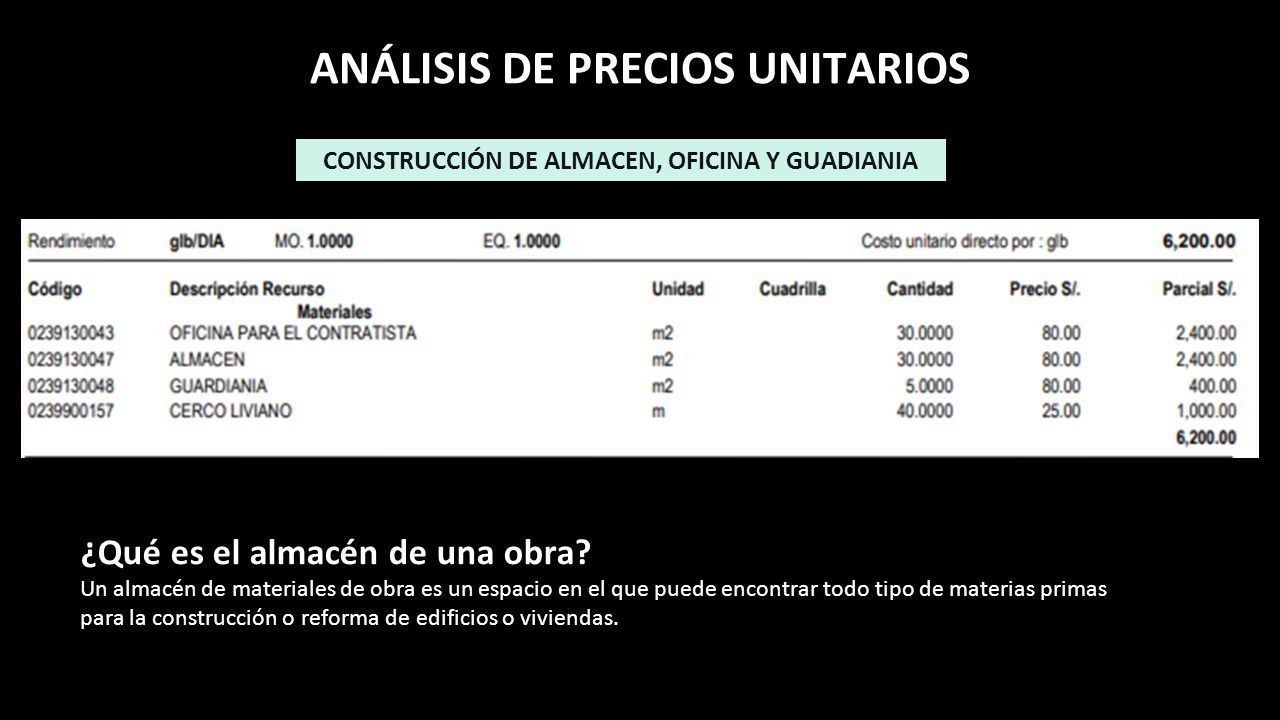

ANÁLISIS DE PRECIOS UNITARIOS CONSTRUCCIÓN DE ALMACEN, OFICINA Y GUADIANIA ¿Qué es el almacén de una obra? Un almacén de materiales de obra es un espacio en el que puede encontrar todo tipo de materias primas para la construcción o reforma de edificios o viviendas.
26

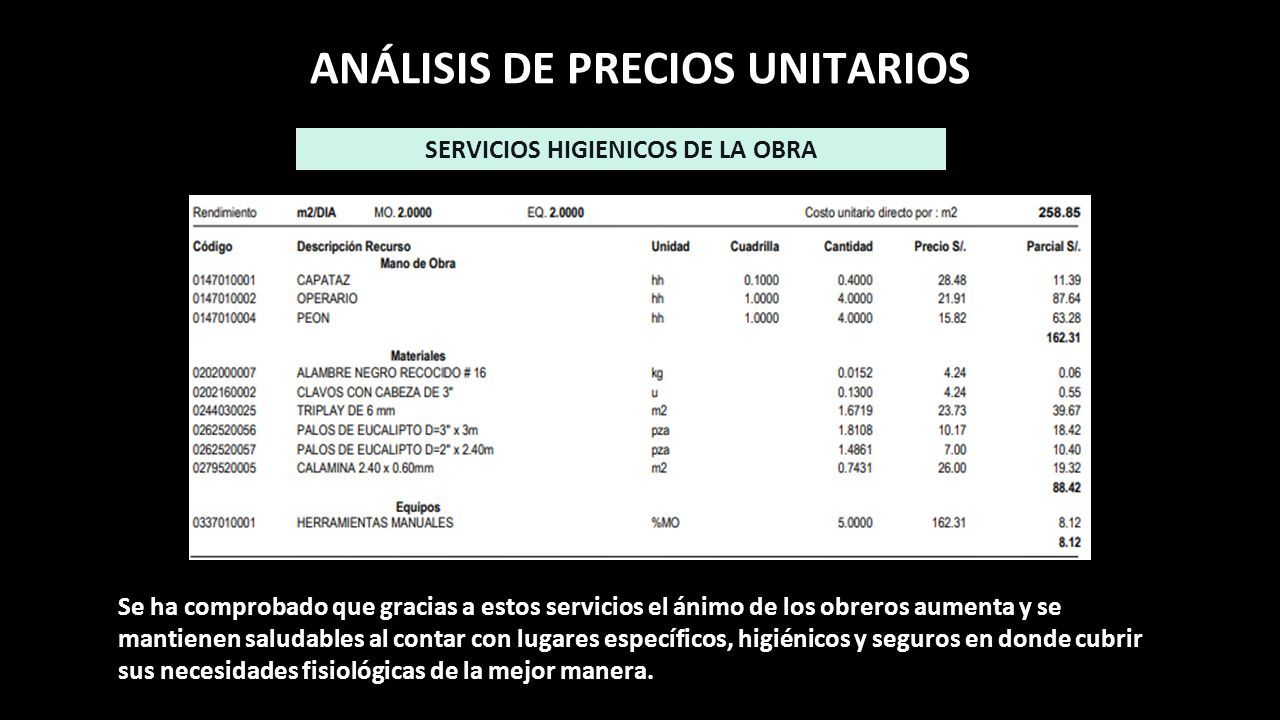

ANÁLISIS DE PRECIOS UNITARIOS SERVICIOS HIGIENICOS DE LA OBRA Se ha comprobado que gracias a estos servicios el ánimo de los obreros aumenta y se mantienen saludables al contar con lugares específicos, higiénicos y seguros en donde cubrir sus necesidades fisiológicas de la mejor manera.
27

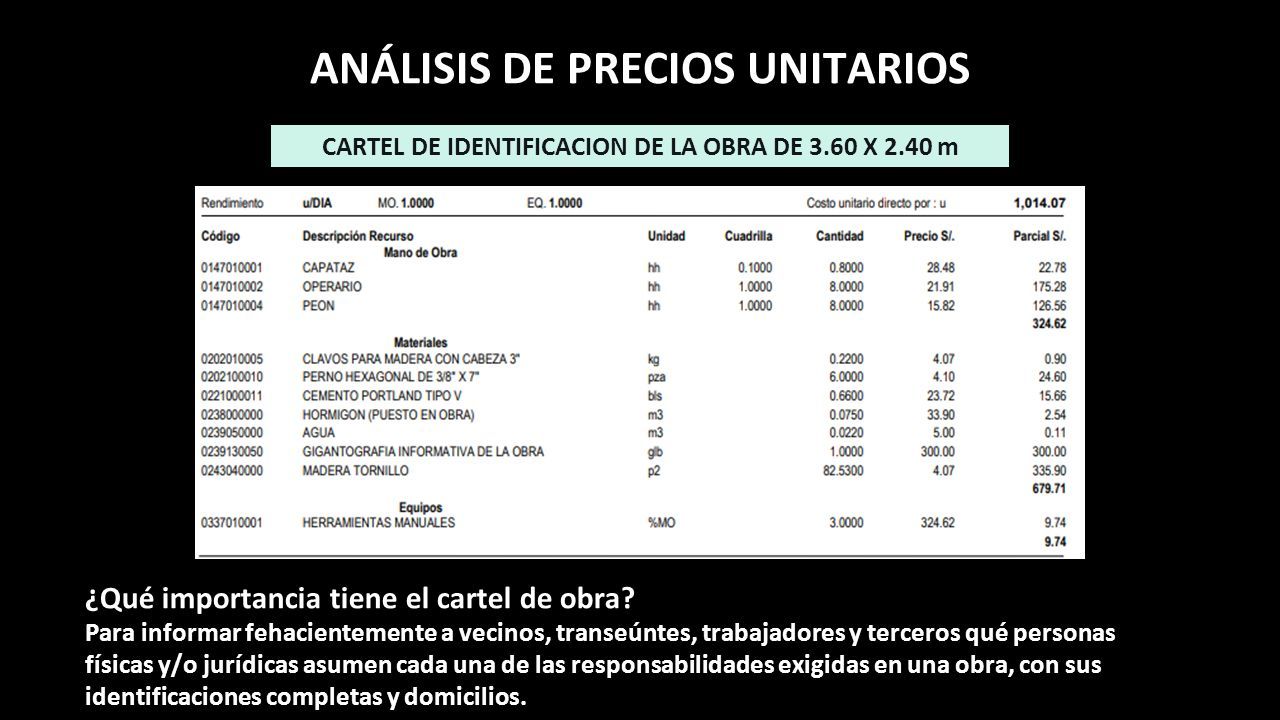

ANÁLISIS DE PRECIOS UNITARIOS CARTEL DE IDENTIFICACION DE LA OBRA DE 3.60 X 2.40 m ¿Qué importancia tiene el cartel de obra? Para informar fehacientemente a vecinos, transeúntes, trabajadores y terceros qué personas físicas y/o jurídicas asumen cada una de las responsabilidades exigidas en una obra, con sus identificaciones completas y domicilios.
28

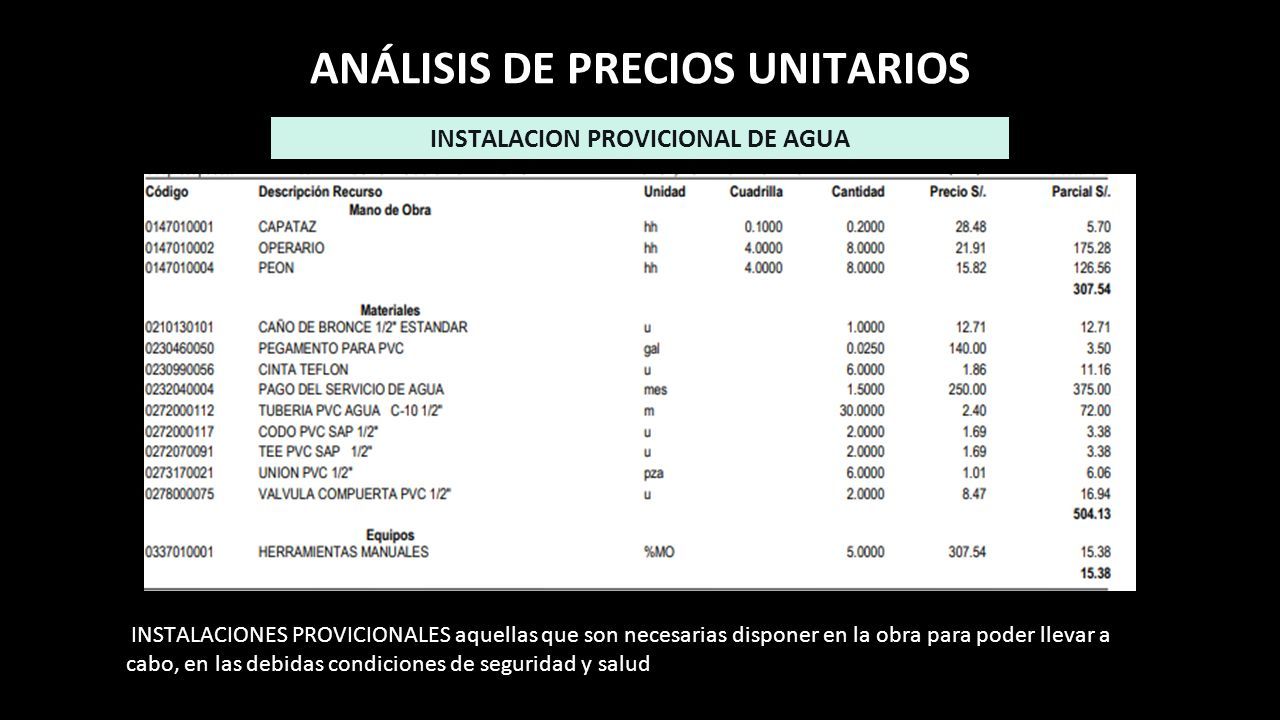

ANÁLISIS DE PRECIOS UNITARIOS INSTALACION PROVICIONAL DE AGUA INSTALACIONES PROVICIONALES aquellas que son necesarias disponer en la obra para poder llevar a cabo, en las debidas condiciones de seguridad y salud
29

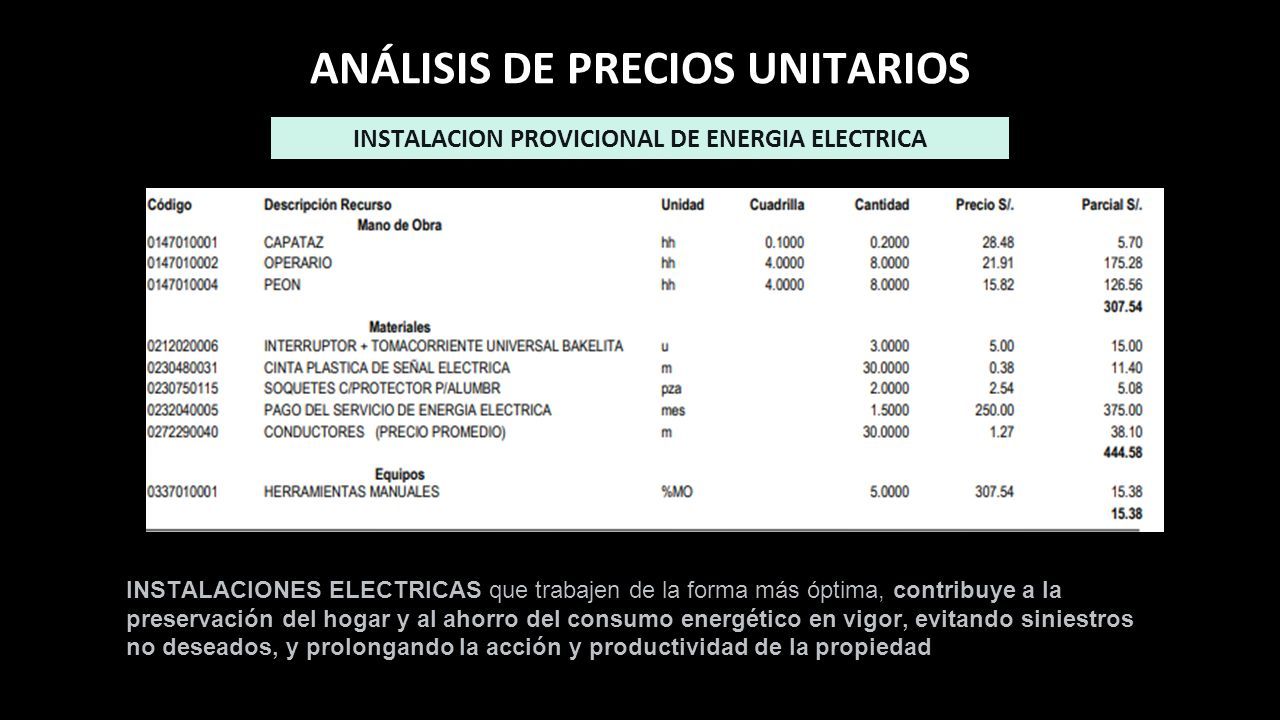

ANÁLISIS DE PRECIOS UNITARIOS INSTALACION PROVICIONAL DE ENERGIA ELECTRICA INSTALACIONES ELECTRICAS que trabajen de la forma más óptima, contribuye a la preservación del hogar y al ahorro del consumo energético en vigor, evitando siniestros no deseados, y prolongando la acción y productividad de la propiedad
30

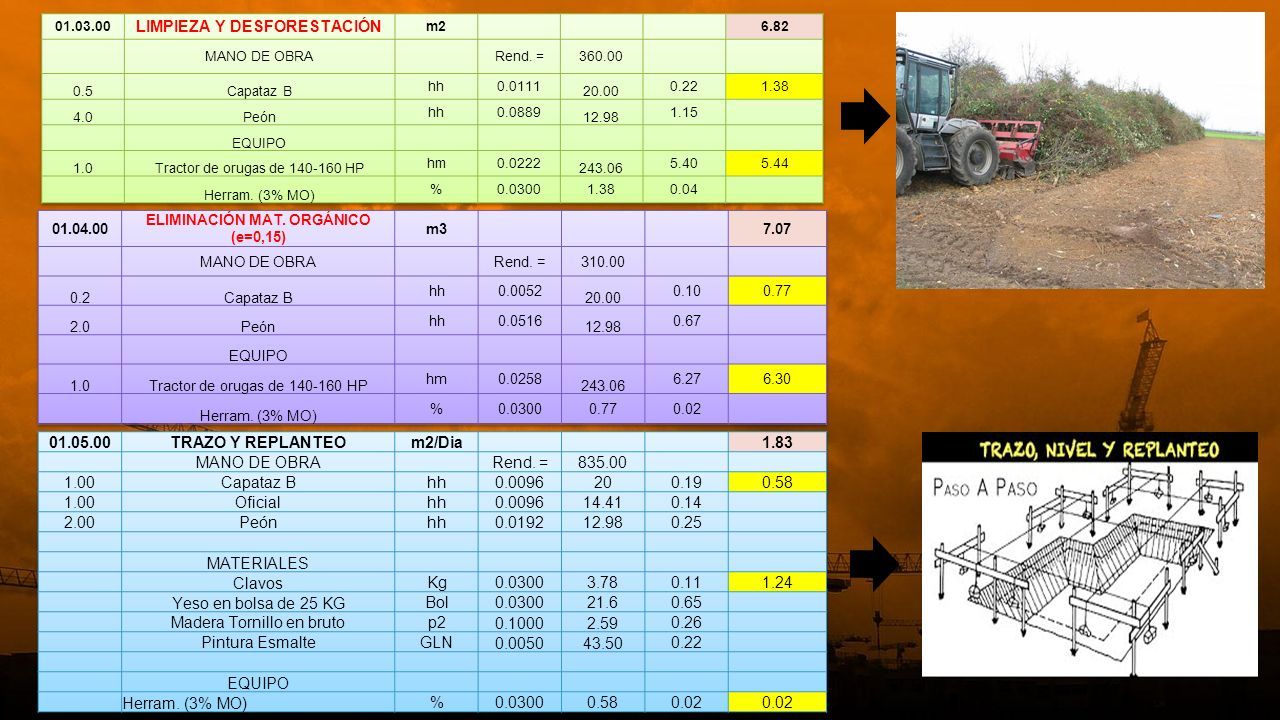

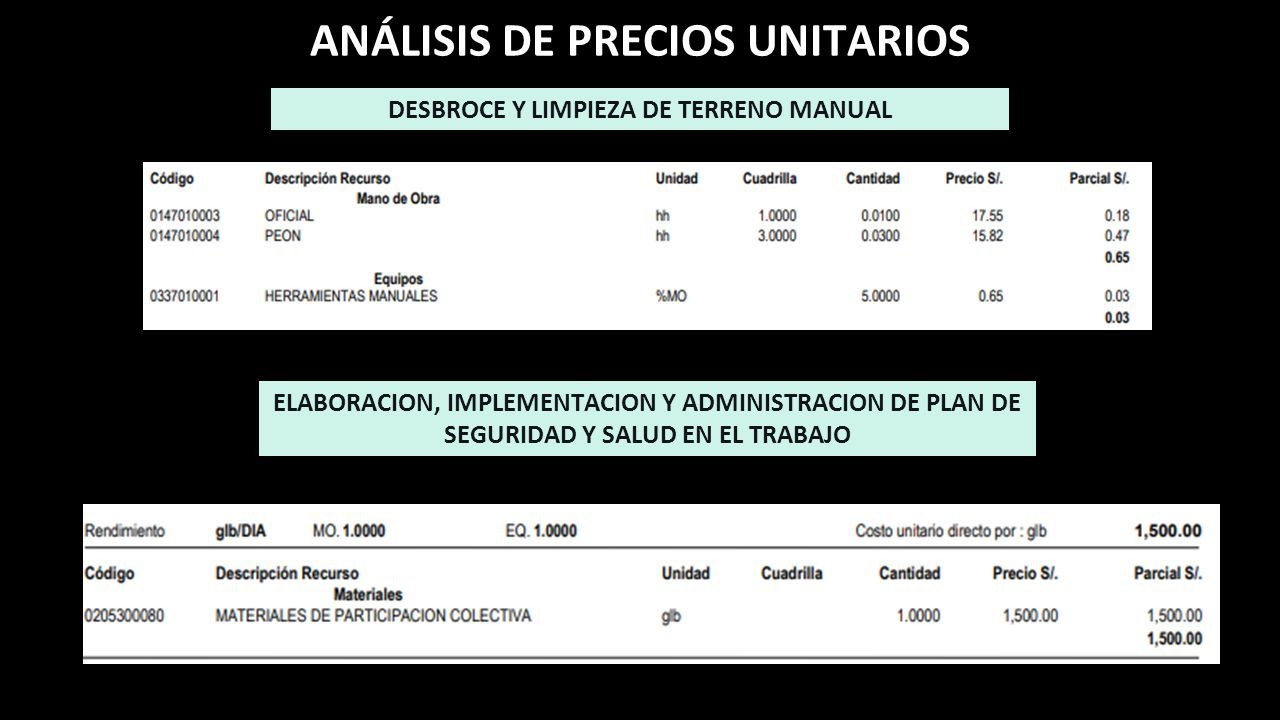

ANÁLISIS DE PRECIOS UNITARIOS DESBROCE Y LIMPIEZA DE TERRENO MANUAL ELABORACION, IMPLEMENTACION Y ADMINISTRACION DE PLAN DE SEGURIDAD Y SALUD EN EL TRABAJO
31

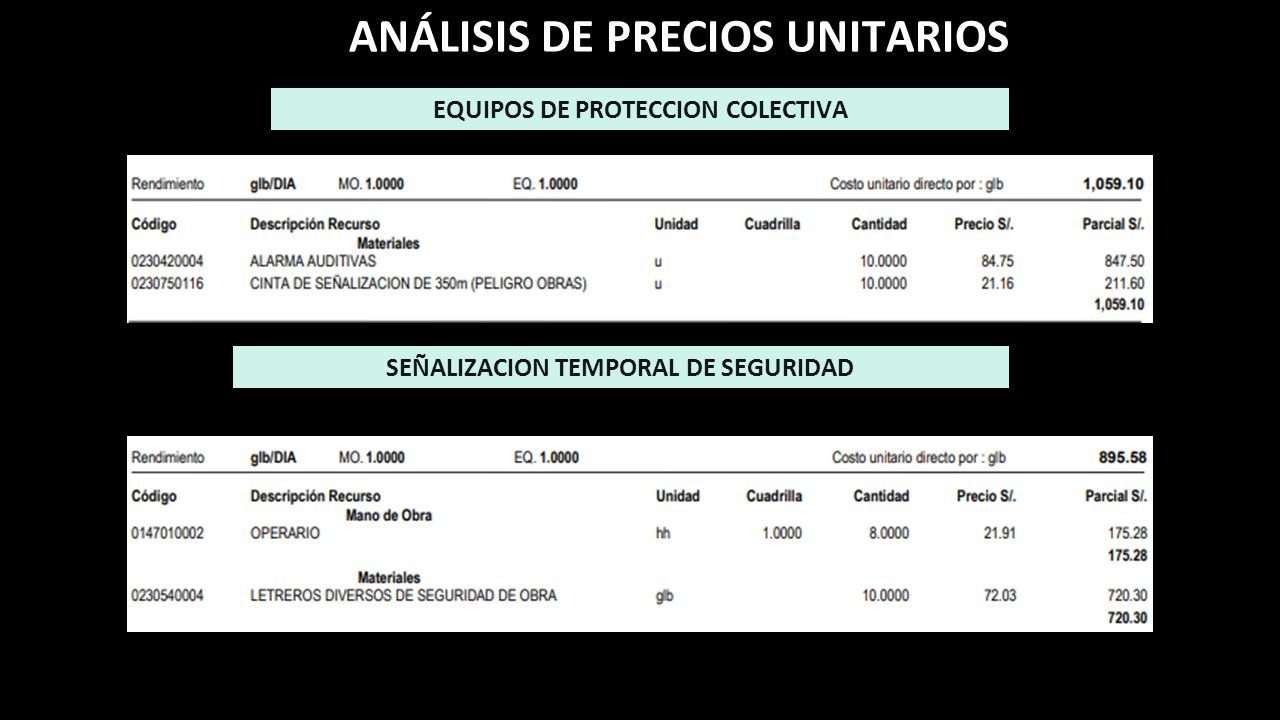

ANÁLISIS DE PRECIOS UNITARIOS EQUIPOS DE PROTECCION COLECTIVA SEÑALIZACION TEMPORAL DE SEGURIDAD
32
ANÁLISIS DE PRECIOS UNITARIOS CAPACITACION EN SEGURIDAD Y SALUD RECURSOS PARA RESPUESTAS ANTE EMERGENCIAS EN SEGURIDAD Y SALUD DURANTE EL TRABAJO
33
SALUD EN EL TRABAJO
34

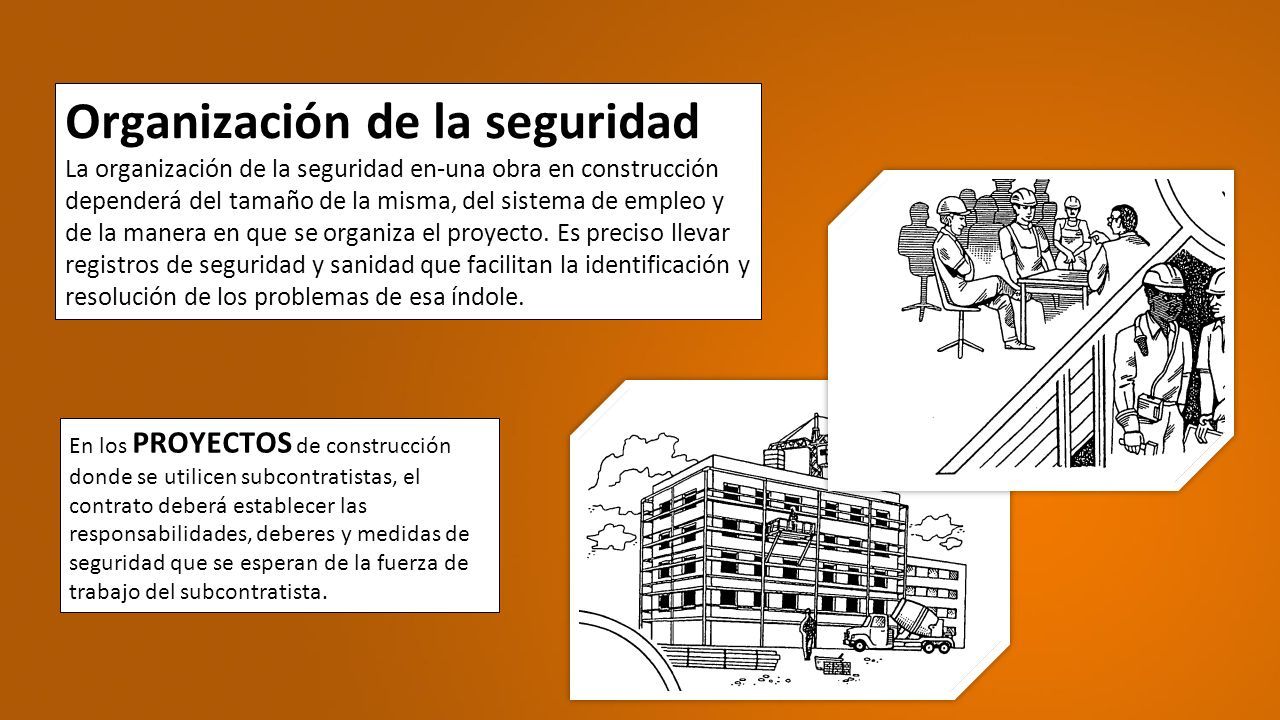

Organización de la seguridad La organización de la seguridad en-una obra en construcción dependerá del tamaño de la misma, del sistema de empleo y de la manera en que se organiza el proyecto. Es preciso llevar registros de seguridad y sanidad que facilitan la identificación y resolución de los problemas de esa índole. En los PROYECTOS de construcción donde se utilicen subcontratistas, el contrato deberá establecer las responsabilidades, deberes y medidas de seguridad que se esperan de la fuerza de trabajo del subcontratista.
35

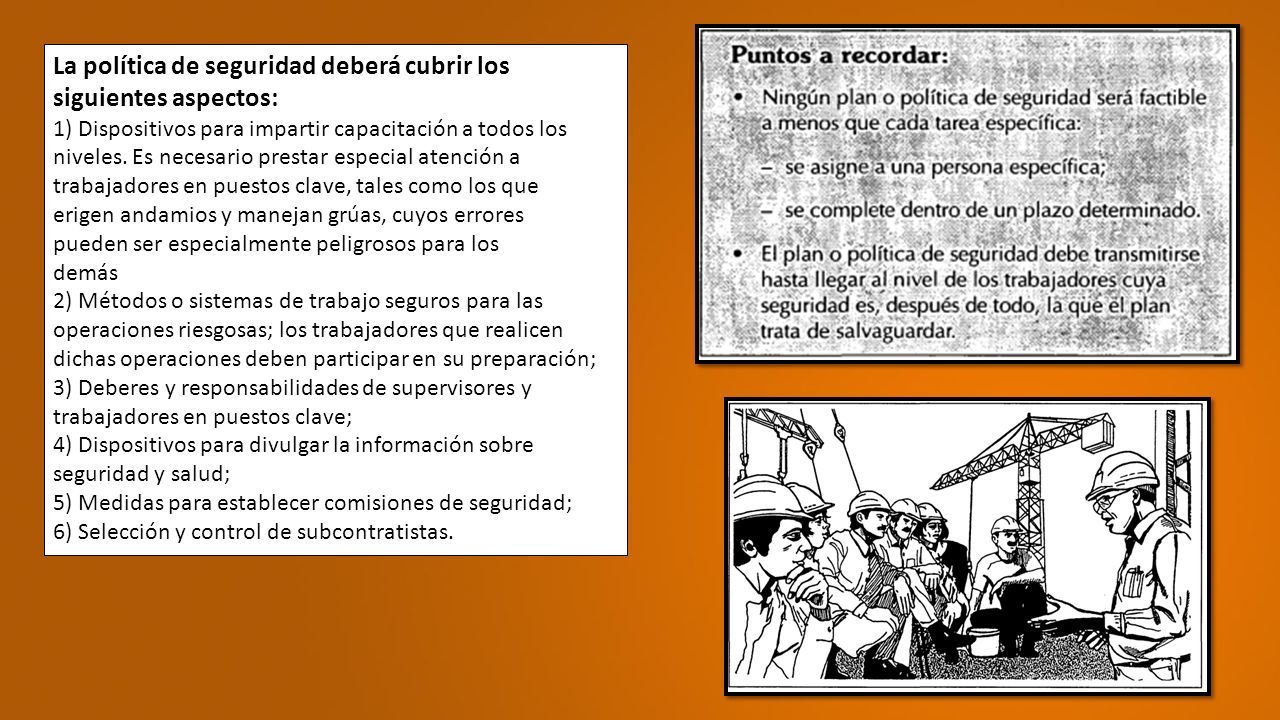

La política de seguridad deberá cubrir los siguientes aspectos: 1) Dispositivos para impartir capacitación a todos los niveles. Es necesario prestar especial atención a trabajadores en puestos clave, tales como los que erigen andamios y manejan grúas, cuyos errores pueden ser especialmente peligrosos para los demás 2) Métodos o sistemas de trabajo seguros para las operaciones riesgosas; los trabajadores que realicen dichas operaciones deben participar en su preparación; 3) Deberes y responsabilidades de supervisores y trabajadores en puestos clave; 4) Dispositivos para divulgar la información sobre seguridad y salud; 5) Medidas para establecer comisiones de seguridad; 6) Selección y control de subcontratistas.
36
Representantes de seguridad Los nombran los trabajadores, a veces de acuerdo con la legislación nacional, para que los representen en lo que respecta a asuntos de seguridad y salubridad. Deben ser obreros experimentados, capaces de reconocer los riesgos de una obra en construcción, aunque probablemente requieran capacitación para adquirir nuevas destrezas en inspección y en uso de la información Sus funciones son las siguientes: -Presentar reclamos ante la dirección sobre asuntos de importancia relativos a la seguridad y la salud de los trabajadores; asistir a las reuniones de la comisión de seguridad; -Realizar inspecciones regulares y sistemáticas de la obra -Investigar los accidentes junto con la dirección para establecer sus causas y proponer maneras de remediarlas - Investigar las quejas de sus compañeros;
37
OBRAS PROVISIONALES
38

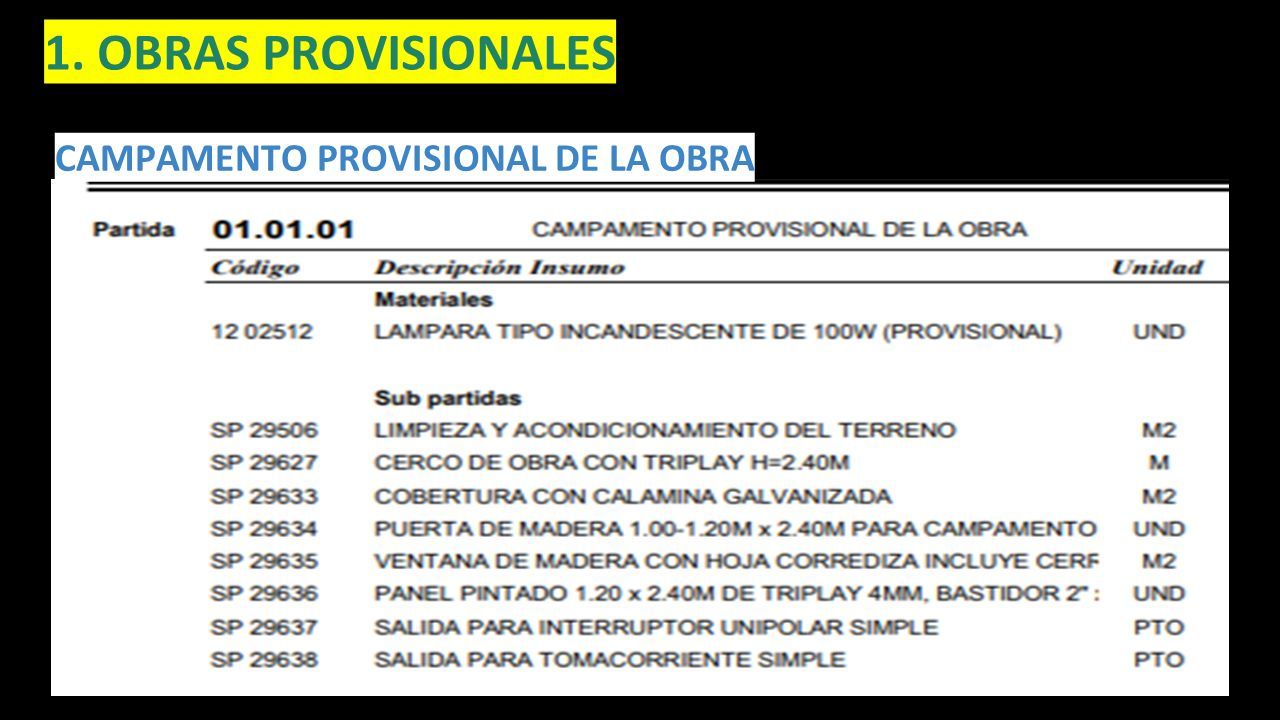

1. OBRAS PROVISIONALES CAMPAMENTO PROVISIONAL DE LA OBRA
39

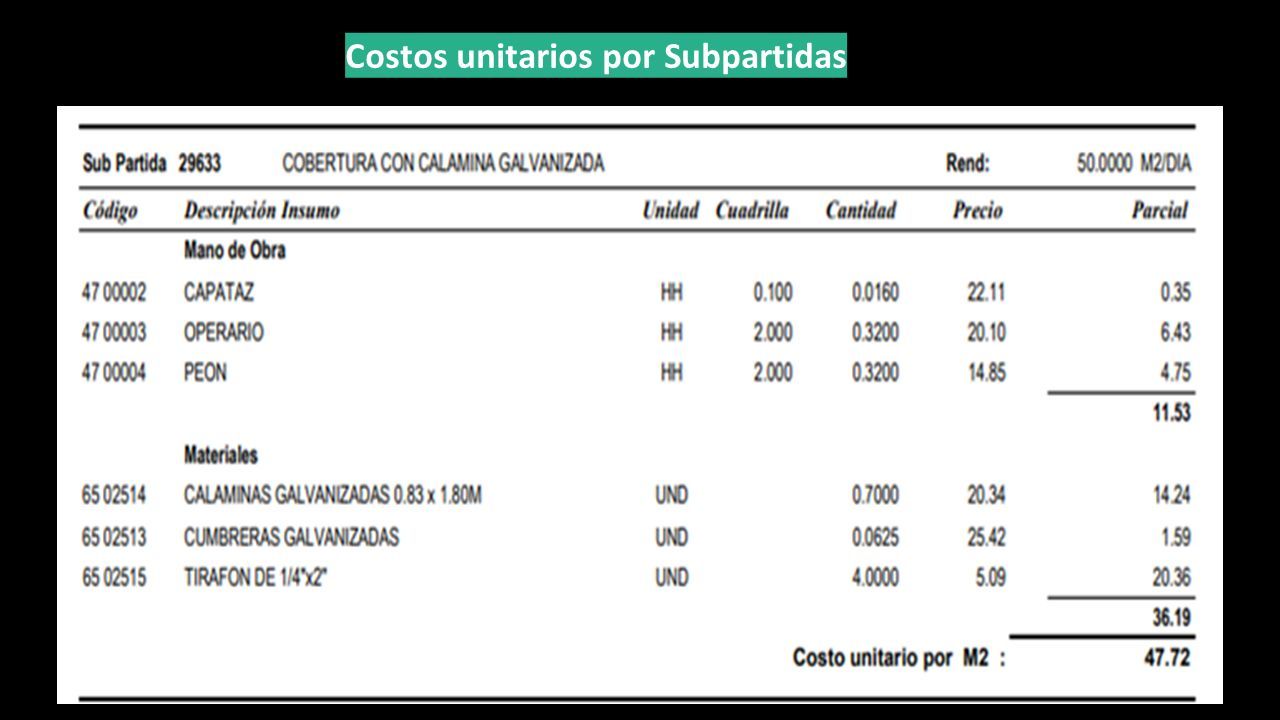

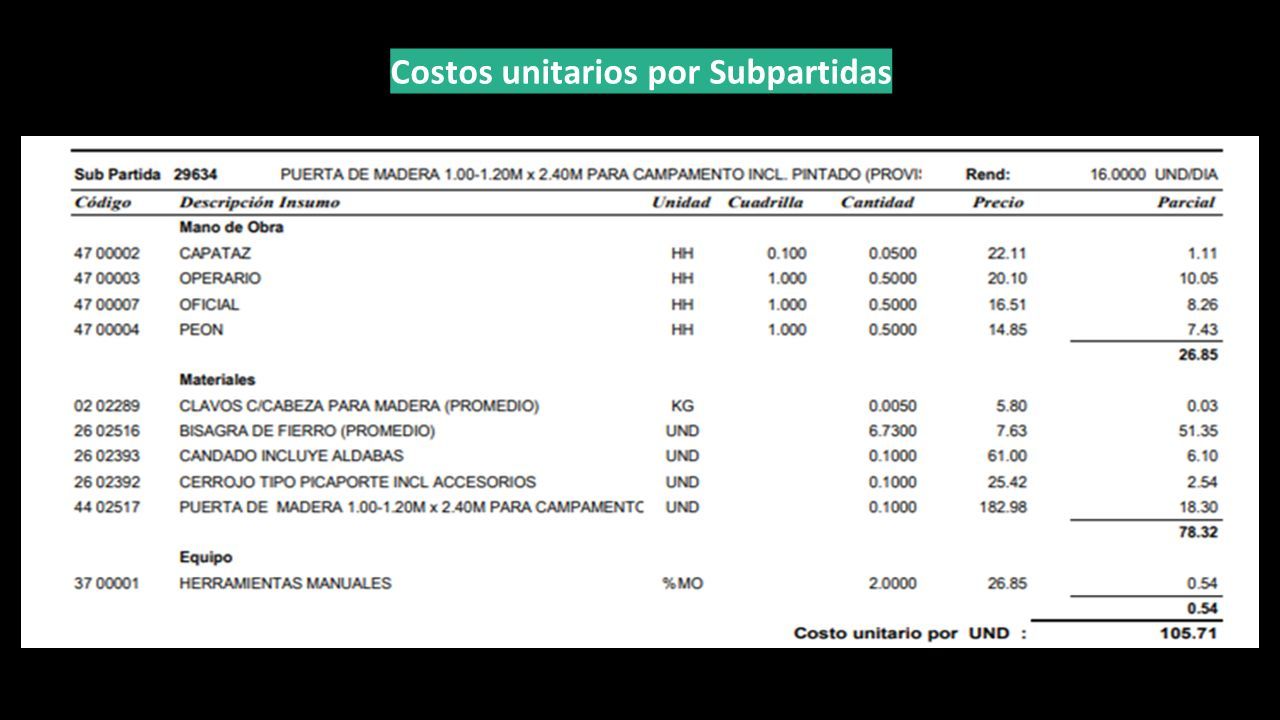

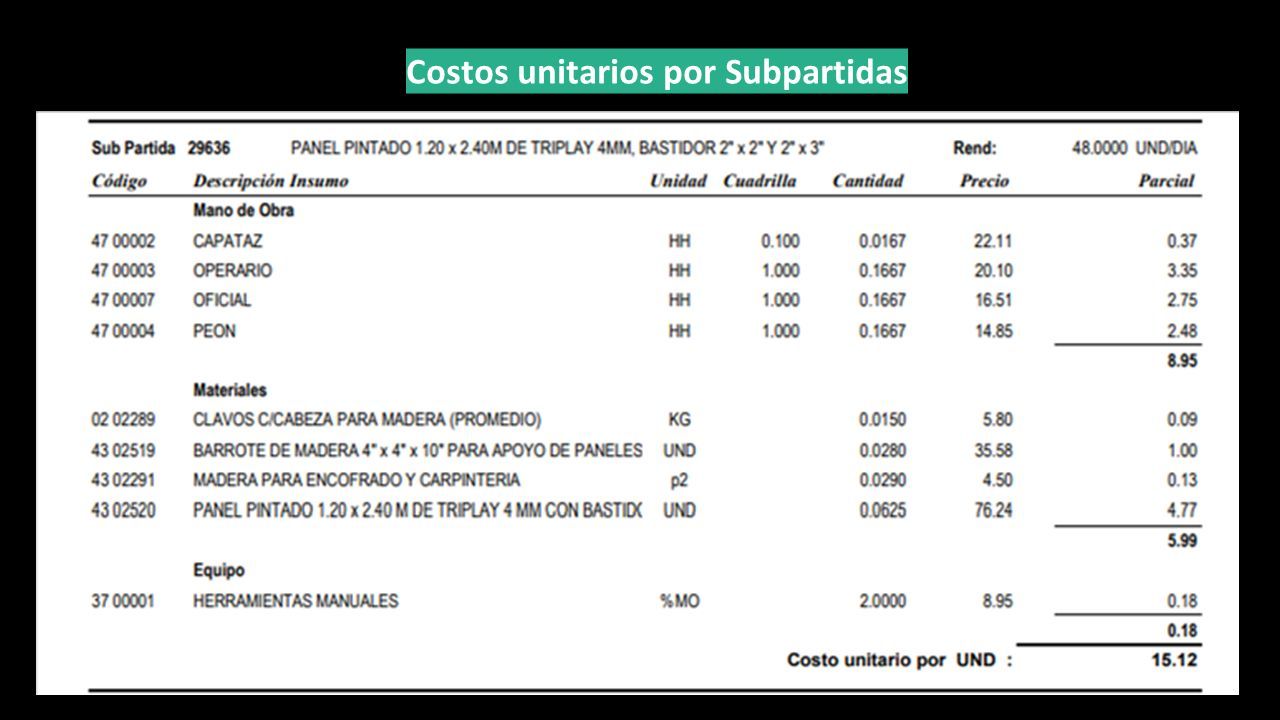

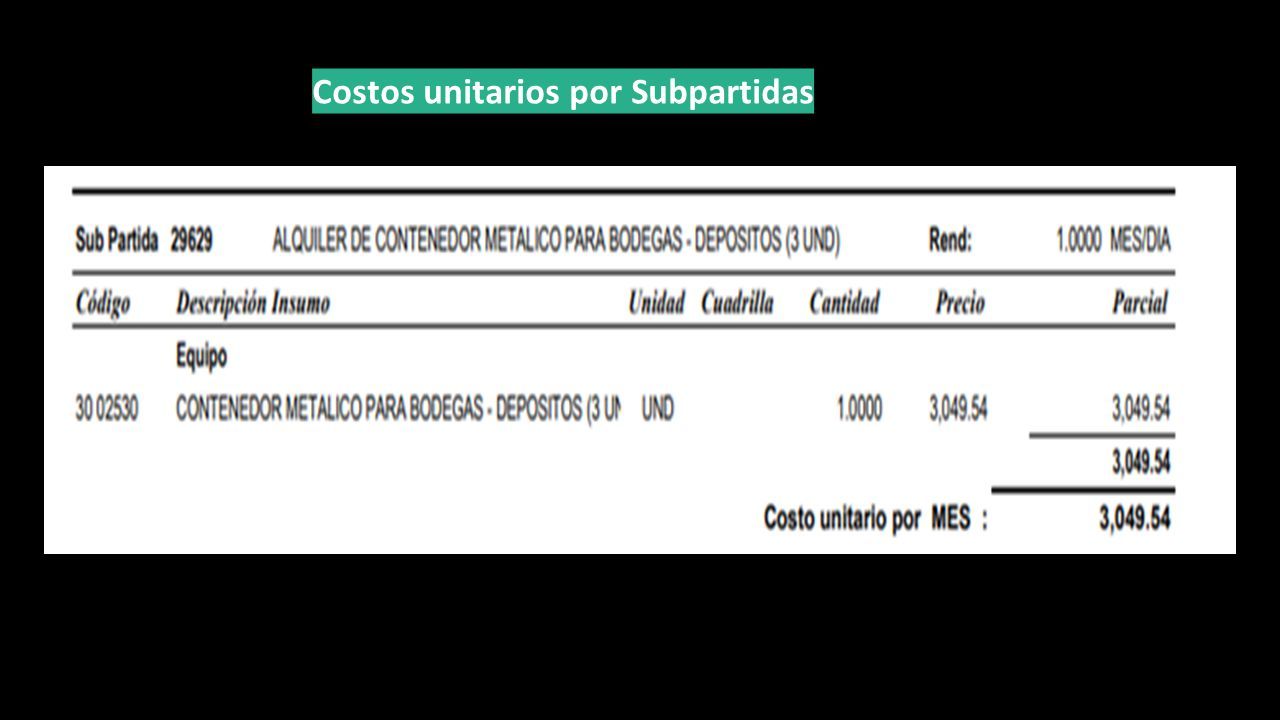

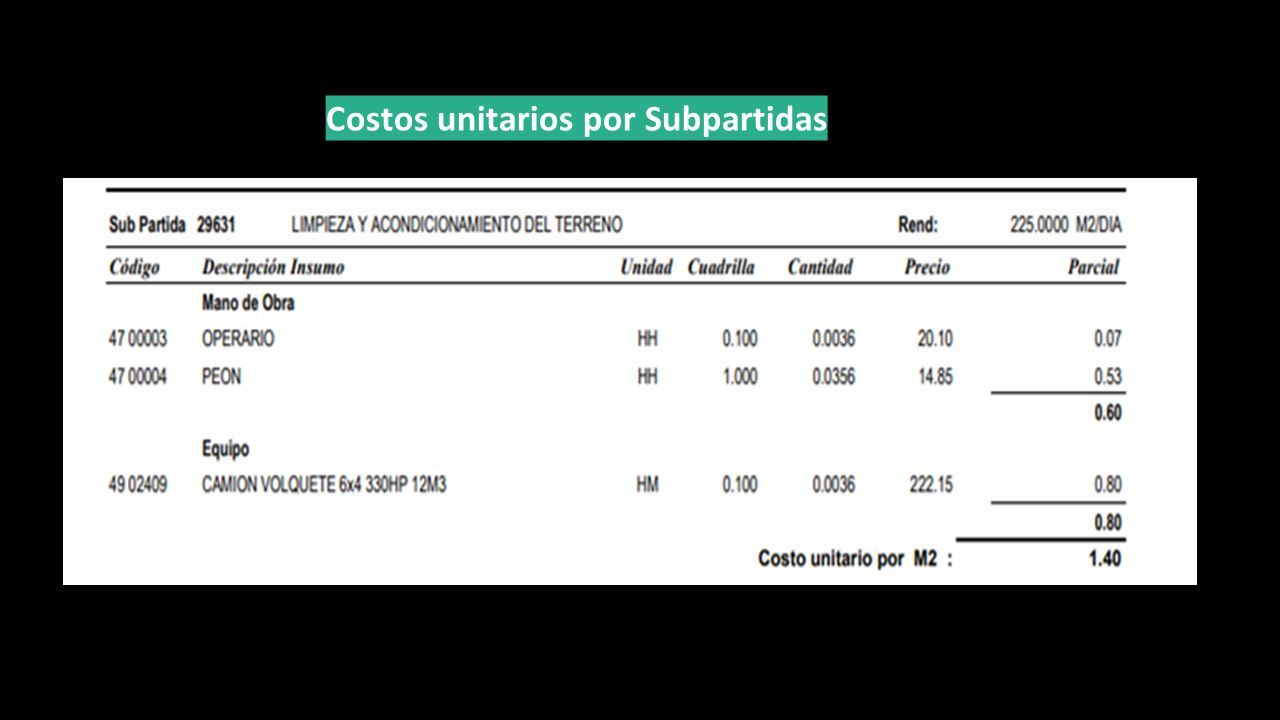

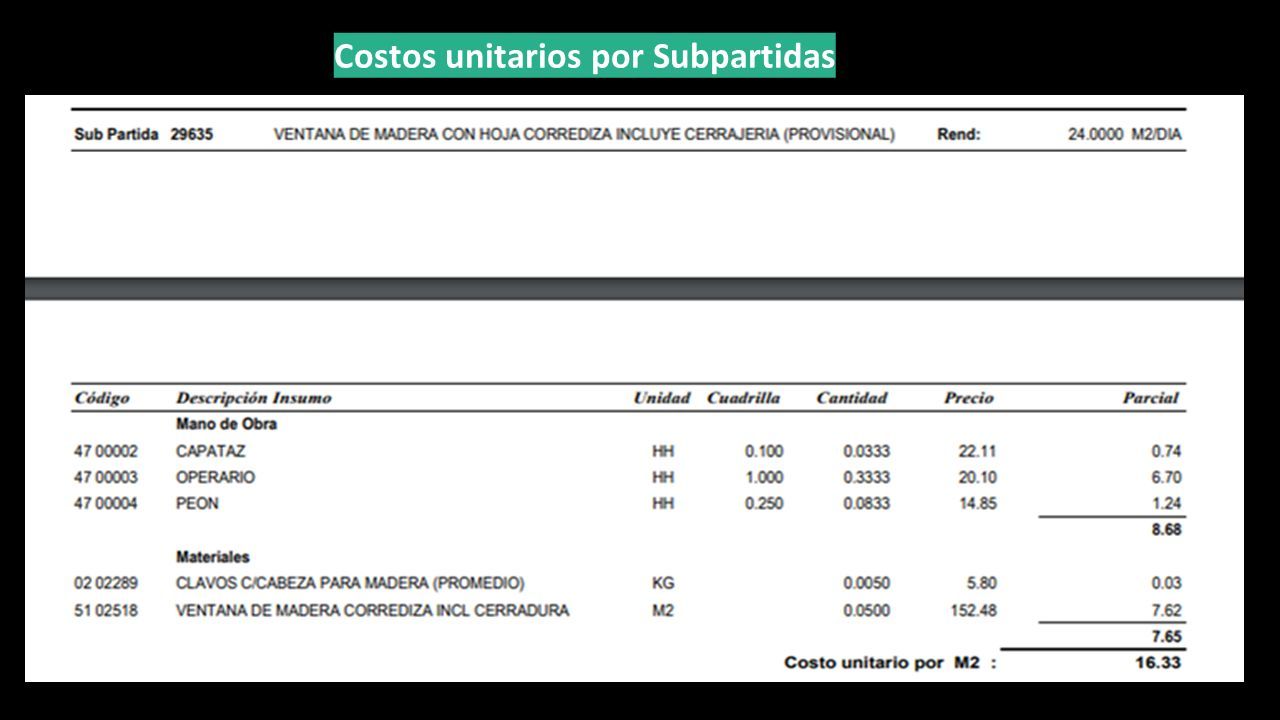

Costos unitarios por Subpartidas
48
MOVILIZACION Y DESMOVILIZACION
49
CALCULO DE ANÁLISIS DE PRECIOS UNITARIOS DE PARTIDAS OBRAS PRELIMINARES
50

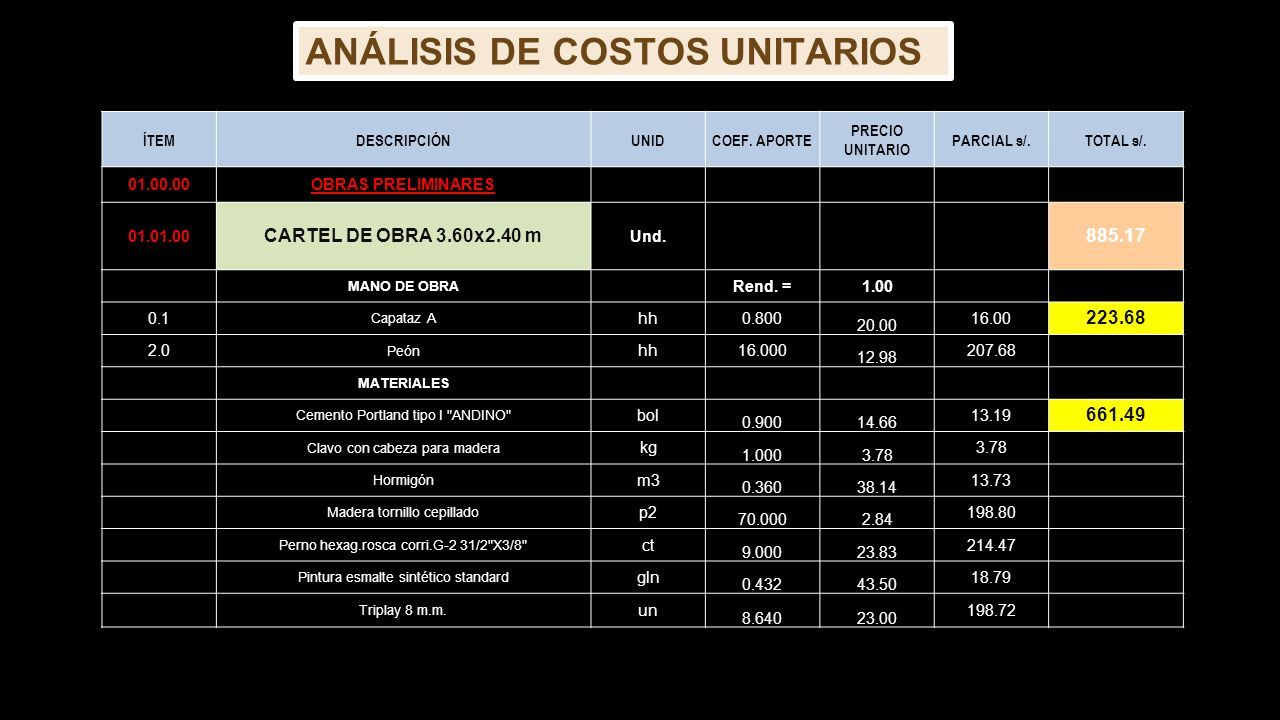

ANÁLISIS DE COSTOS UNITARIOS ÍTEMDESCRIPCIÓNUNIDCOEF. APORTE PRECIO UNITARIO PARCIAL s/.TOTAL s/. 01.00.00OBRAS PRELIMINARES 01.01.00 CARTEL DE OBRA 3.60x2.40 m Und. 885.17 MANO DE OBRA Rend. =1.00 0.1 Capataz A hh0.800 20.00 16.00 223.68 2.0 Peón hh16.000 12.98 207.68 MATERIALES Cemento Portland tipo I "ANDINO" bol 0.90014.66 13.19 661.49 Clavo con cabeza para madera kg 1.0003.78 Hormigón m3 0.36038.14 13.73 Madera tornillo cepillado p2 70.0002.84 198.80 Perno hexag.rosca corri.G-2 31/2"X3/8" ct 9.00023.83 214.47 Pintura esmalte sintético standard gln 0.43243.50 18.79 Triplay 8 m.m. un 8.64023.00 198.72
51

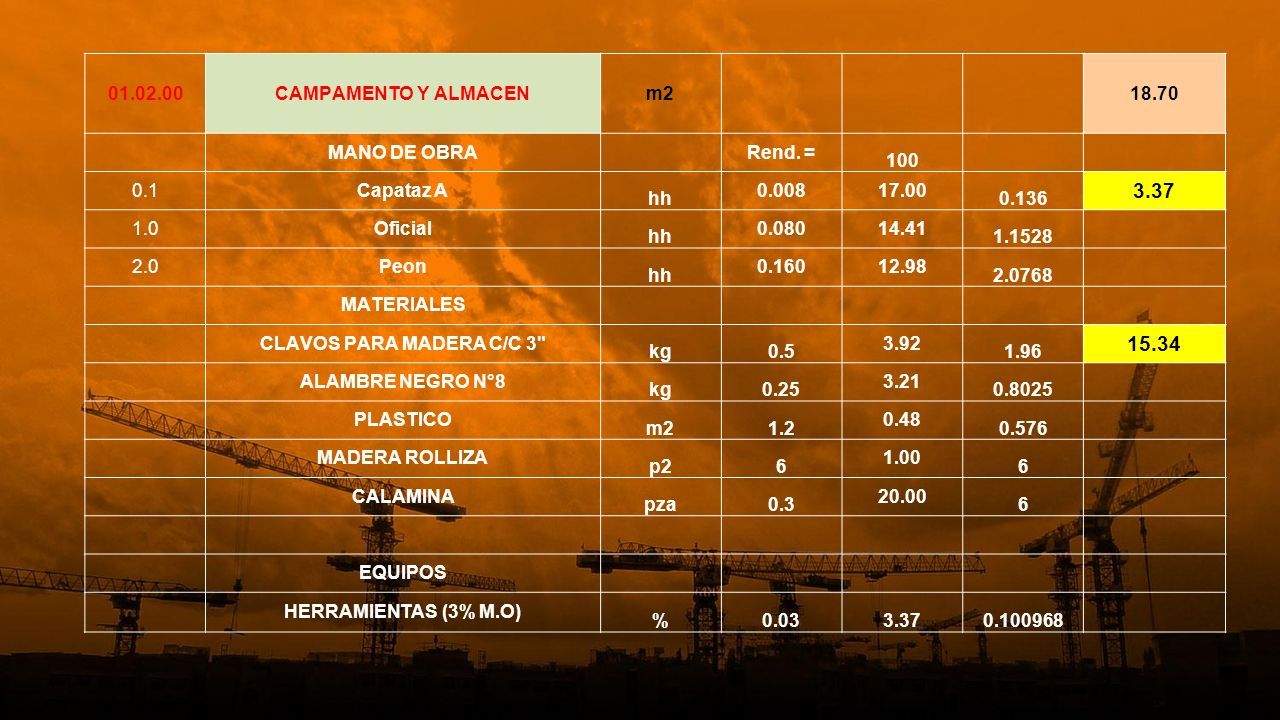

01.02.00CAMPAMENTO Y ALMACENm218.70 MANO DE OBRARend. = 100 0.1Capataz A hh 0.00817.00 0.136 3.37 1.0Oficial hh 0.08014.41 1.1528 2.0Peon hh 0.16012.98 2.0768 MATERIALES CLAVOS PARA MADERA C/C 3" kg0.5 3.92 1.96 15.34 ALAMBRE NEGRO N°8 kg0.25 3.21 0.8025 PLASTICO m21.2 0.48 0.576 MADERA ROLLIZA p26 1.00 6 CALAMINA pza0.3 20.00 6 EQUIPOS HERRAMIENTAS (3% M.O) %0.033.370.100968
52

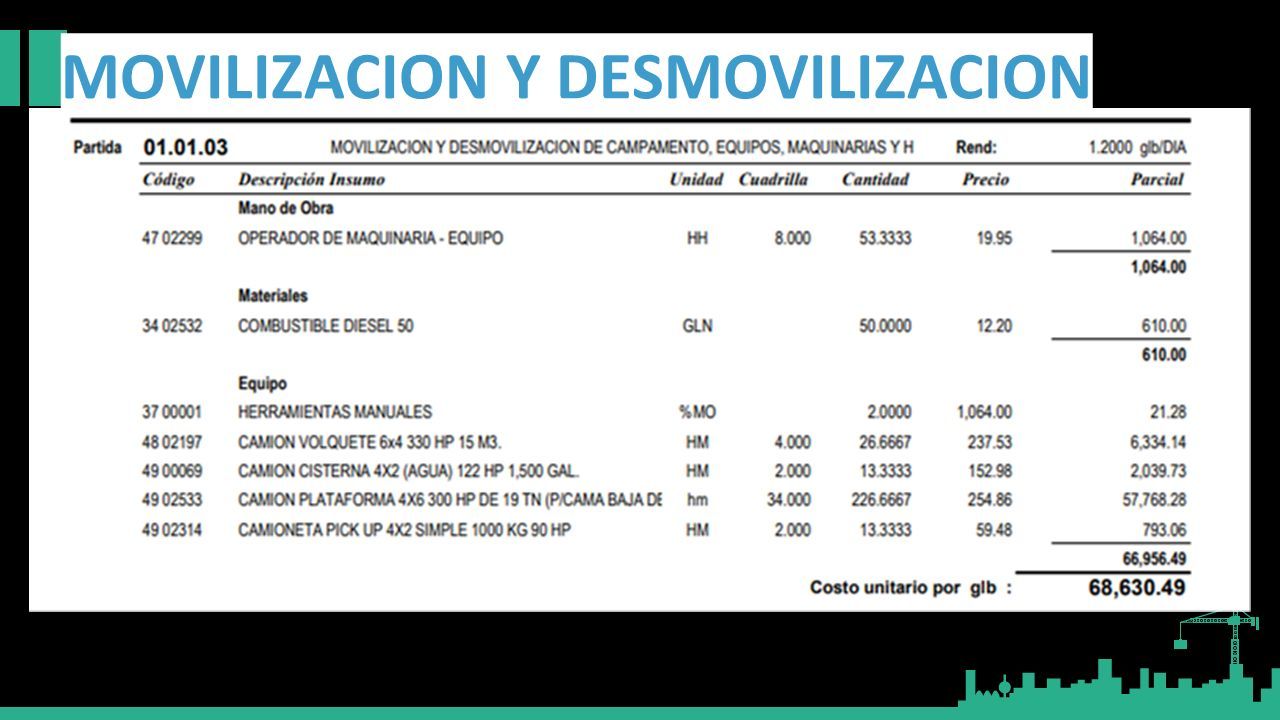

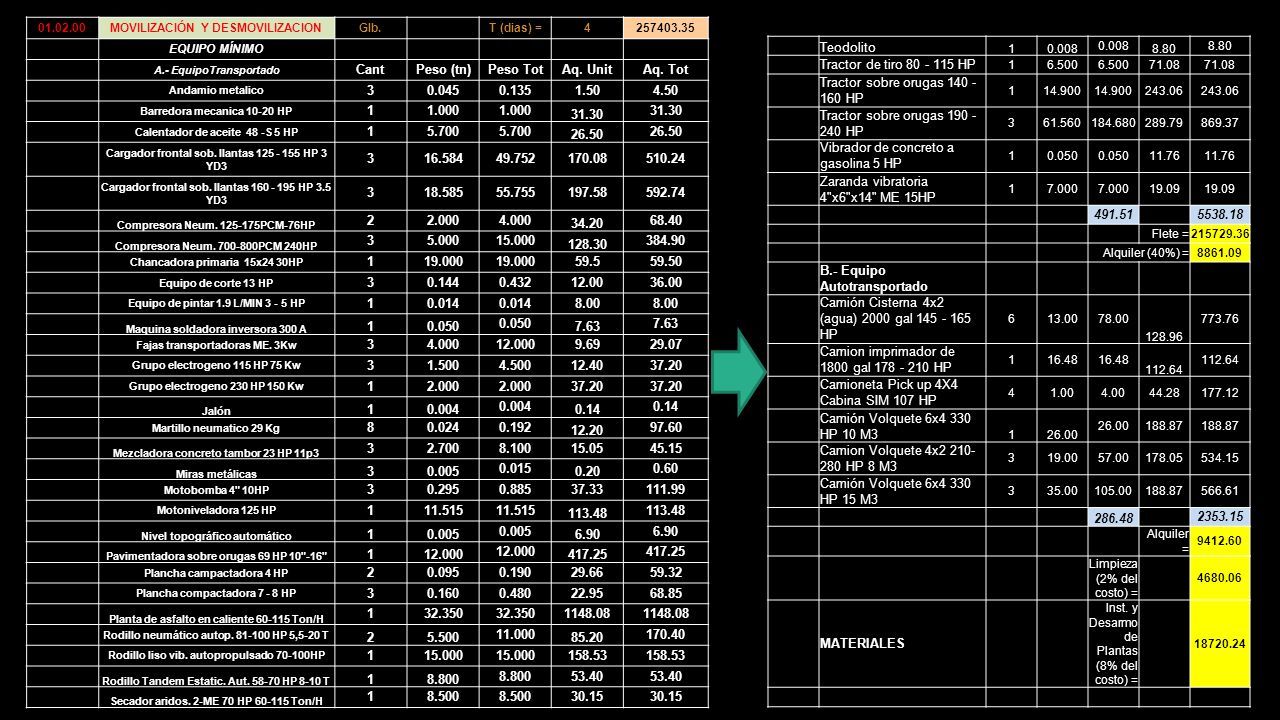

01.02.00MOVILIZACIÓN Y DESMOVILIZACIONGlb. T (dias) =4257403.35 EQUIPO MÍNIMO A.- EquipoTransportado CantPeso (tn)Peso TotAq. UnitAq. Tot Andamio metalico 30.0450.1351.504.50 Barredora mecanica 10-20 HP 11.000 31.30 Calentador de aceite 48 -S 5 HP 15.700 26.50 Cargador frontal sob. llantas 125 - 155 HP 3 YD3 316.58449.752170.08510.24 Cargador frontal sob. llantas 160 - 195 HP 3.5 YD3 318.58555.755197.58592.74 Compresora Neum. 125-175PCM-76HP 22.0004.000 34.20 68.40 Compresora Neum. 700-800PCM 240HP 35.00015.000 128.30 384.90 Chancadora primaria 15x24 30HP 119.000 59.559.50 Equipo de corte 13 HP 30.1440.43212.0036.00 Equipo de pintar 1.9 L/MIN 3 - 5 HP 10.014 8.00 Maquina soldadora inversora 300 A 10.050 7.63 Fajas transportadoras ME. 3Kw 34.00012.0009.6929.07 Grupo electrogeno 115 HP 75 Kw 31.5004.50012.4037.20 Grupo electrogeno 230 HP 150 Kw 12.000 37.20 Jalón 10.004 0.14 Martillo neumatico 29 Kg 80.0240.192 12.20 97.60 Mezcladora concreto tambor 23 HP 11p3 32.7008.10015.0545.15 Miras metálicas 30.005 0.015 0.20 0.60 Motobomba 4" 10HP 30.2950.88537.33111.99 Motoniveladora 125 HP 111.515 113.48 Nivel topográfico automático 10.005 6.90 Pavimentadora sobre orugas 69 HP 10"-16" 112.000 417.25 Plancha campactadora 4 HP 20.0950.19029.6659.32 Plancha compactadora 7 - 8 HP 30.1600.48022.9568.85 Planta de asfalto en caliente 60-115 Ton/H 132.350 1148.08 Rodillo neumático autop. 81-100 HP 5,5-20 T 25.500 11.000 85.20 170.40 Rodillo liso vib. autopropulsado 70-100HP 115.000 158.53 Rodillo Tandem Estatic. Aut. 58-70 HP 8-10 T 18.800 53.40 Secador aridos. 2-ME 70 HP 60-115 Ton/H 18.500 30.15 Teodolito 10.008 8.80 Tractor de tiro 80 - 115 HP 16.500 71.08 Tractor sobre orugas 140 - 160 HP 114.900 243.06 Tractor sobre orugas 190 - 240 HP 361.560184.680289.79869.37 Vibrador de concreto a gasolina 5 HP 10.050 11.76 Zaranda vibratoria 4"x6"x14" ME 15HP 17.000 19.09 491.515538.18 Flete =215729.36 Alquiler (40%) =8861.09 B.- Equipo Autotransportado Camión Cisterna 4x2 (agua) 2000 gal 145 - 165 HP 613.0078.00 128.96 773.76 Camion imprimador de 1800 gal 178 - 210 HP 116.48 112.64 Camioneta Pick up 4X4 Cabina SIM 107 HP 41.004.0044.28177.12 Camión Volquete 6x4 330 HP 10 M3 126.00 188.87 Camion Volquete 4x2 210- 280 HP 8 M3 319.0057.00178.05534.15 Camión Volquete 6x4 330 HP 15 M3 335.00105.00188.87566.61 286.48 2353.15 Alquiler = 9412.60 Limpieza (2% del costo) = 4680.06 MATERIALES Inst. y Desarmo de Plantas (8% del costo) = 18720.24 Flete terrestreTn 438.91
54

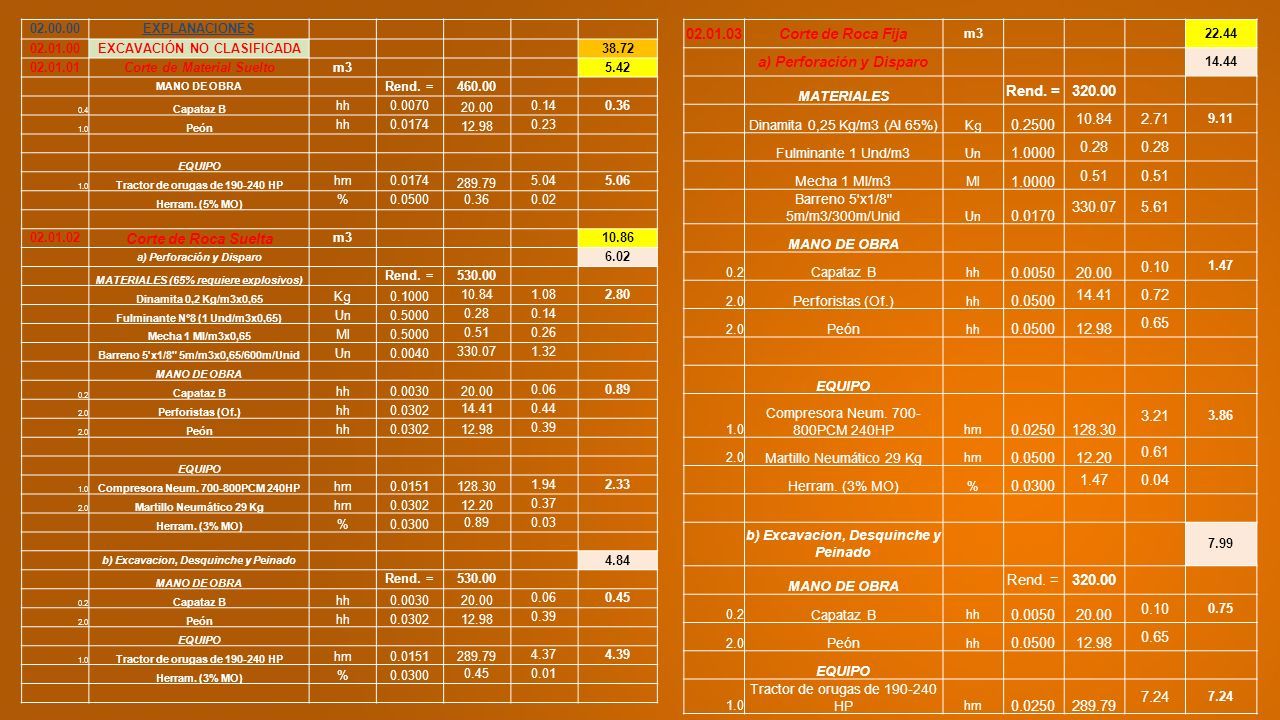

02.00.00EXPLANACIONES 02.01.00EXCAVACIÓN NO CLASIFICADA38.72 02.01.01Corte de Material Sueltom35.42 MANO DE OBRA Rend. =460.00 0.4 Capataz B hh0.0070 20.00 0.140.36 1.0 Peón hh0.0174 12.98 0.23 EQUIPO 1.0 Tractor de orugas de 190-240 HP hm0.0174 289.79 5.045.06 Herram. (5% MO) %0.05000.360.02 02.01.02 Corte de Roca Suelta m310.86 a) Perforación y Disparo 6.02 MATERIALES (65% requiere explosivos) Rend. =530.00 Dinamita 0,2 Kg/m3x0,65 Kg0.1000 10.841.082.80 Fulminante N°8 (1 Und/m3x0,65) Un0.5000 0.280.14 Mecha 1 Ml/m3x0,65 Ml0.5000 0.510.26 Barreno 5'x1/8" 5m/m3x0,65/600m/Unid Un0.0040 330.071.32 MANO DE OBRA 0.2 Capataz B hh0.003020.00 0.060.89 2.0 Perforistas (Of.) hh0.0302 14.410.44 2.0 Peón hh0.030212.98 0.39 EQUIPO 1.0 Compresora Neum. 700-800PCM 240HP hm0.0151128.30 1.942.33 2.0 Martillo Neumático 29 Kg hm0.030212.20 0.37 Herram. (3% MO) %0.0300 0.890.03 b) Excavacion, Desquinche y Peinado 4.84 MANO DE OBRA Rend. =530.00 0.2 Capataz B hh0.003020.00 0.060.45 2.0 Peón hh0.030212.98 0.39 EQUIPO 1.0 Tractor de orugas de 190-240 HP hm0.0151289.79 4.374.39 Herram. (3% MO) %0.0300 0.450.01 02.01.03Corte de Roca Fija m322.44 a) Perforación y Disparo 14.44 MATERIALES Rend. =320.00 Dinamita 0,25 Kg/m3 (Al 65%) Kg 0.2500 10.842.71 9.11 Fulminante 1 Und/m3 Un 1.0000 0.28 Mecha 1 Ml/m3 Ml 1.0000 0.51 Barreno 5'x1/8" 5m/m3/300m/Unid Un 0.0170 330.075.61 MANO DE OBRA 0.2 Capataz B hh 0.005020.00 0.10 1.47 2.0 Perforistas (Of.) hh 0.0500 14.410.72 2.0 Peón hh 0.050012.98 0.65 EQUIPO 1.0 Compresora Neum. 700- 800PCM 240HP hm 0.0250128.30 3.21 3.86 2.0 Martillo Neumático 29 Kg hm 0.050012.20 0.61 Herram. (3% MO) % 0.0300 1.470.04 b) Excavacion, Desquinche y Peinado 7.99 MANO DE OBRA Rend. =320.00 0.2 Capataz B hh 0.005020.00 0.10 0.75 2.0 Peón hh 0.050012.98 0.65 EQUIPO 1.0 Tractor de orugas de 190-240 HP hm 0.0250289.79 7.24
55

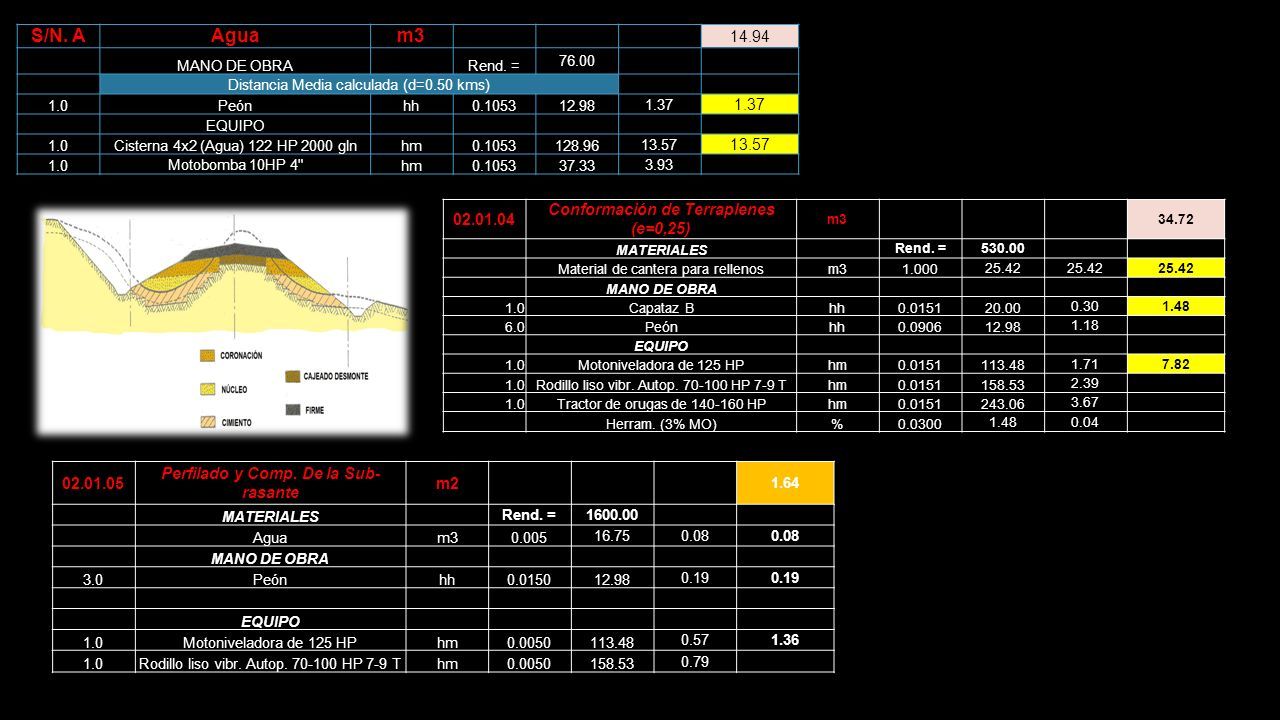

S/N. AAguam3 14.94 MANO DE OBRARend. = 76.00 Distancia Media calculada (d=0.50 kms) 1.0Peónhh0.105312.98 1.37 EQUIPO 1.0Cisterna 4x2 (Agua) 122 HP 2000 glnhm0.1053128.96 13.57 1.0 Motobomba 10HP 4" hm0.105337.33 3.93 02.01.04 Conformación de Terraplenes (e=0,25) m3 34.72 MATERIALES Rend. =530.00 Material de cantera para rellenosm31.000 25.42 MANO DE OBRA 1.0Capataz Bhh0.015120.00 0.301.48 6.0Peónhh0.090612.98 1.18 EQUIPO 1.0Motoniveladora de 125 HPhm0.0151113.48 1.717.82 1.0Rodillo liso vibr. Autop. 70-100 HP 7-9 Thm0.0151158.53 2.39 1.0Tractor de orugas de 140-160 HPhm0.0151243.06 3.67 Herram. (3% MO)%0.0300 1.480.04 02.01.05 Perfilado y Comp. De la Sub- rasante m2 1.64 MATERIALES Rend. =1600.00 Aguam30.005 16.750.08 MANO DE OBRA 3.0Peónhh0.015012.98 0.19 EQUIPO 1.0Motoniveladora de 125 HPhm0.0050113.48 0.571.36 1.0Rodillo liso vibr. Autop. 70-100 HP 7-9 Thm0.0050158.53 0.79
56

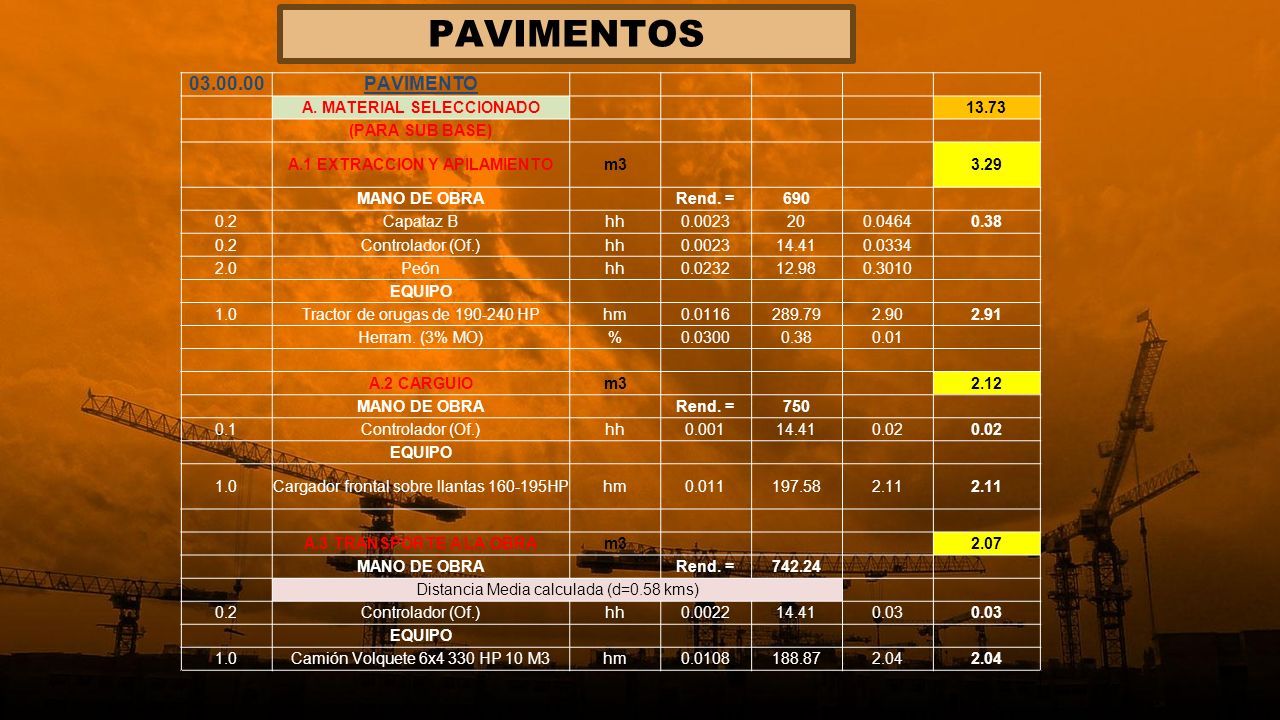

03.00.00PAVIMENTO A. MATERIAL SELECCIONADO13.73 (PARA SUB BASE) A.1 EXTRACCION Y APILAMIENTOm33.29 MANO DE OBRARend. =690 0.2Capataz Bhh0.0023200.04640.38 0.2Controlador (Of.)hh0.002314.410.0334 2.0Peónhh0.023212.980.3010 EQUIPO 1.0Tractor de orugas de 190-240 HPhm0.0116289.792.902.91 Herram. (3% MO)%0.03000.380.01 A.2 CARGUIOm32.12 MANO DE OBRARend. =750 0.1Controlador (Of.)hh0.00114.410.02 EQUIPO 1.0Cargador frontal sobre llantas 160-195HPhm0.011197.582.11 A.3 TRANSPORTE A LA OBRAm32.07 MANO DE OBRARend. =742.24 Distancia Media calculada (d=0.58 kms) 0.2Controlador (Of.)hh0.002214.410.03 EQUIPO 1.0Camión Volquete 6x4 330 HP 10 M3hm0.0108188.872.04 PAVIMENTOS
57

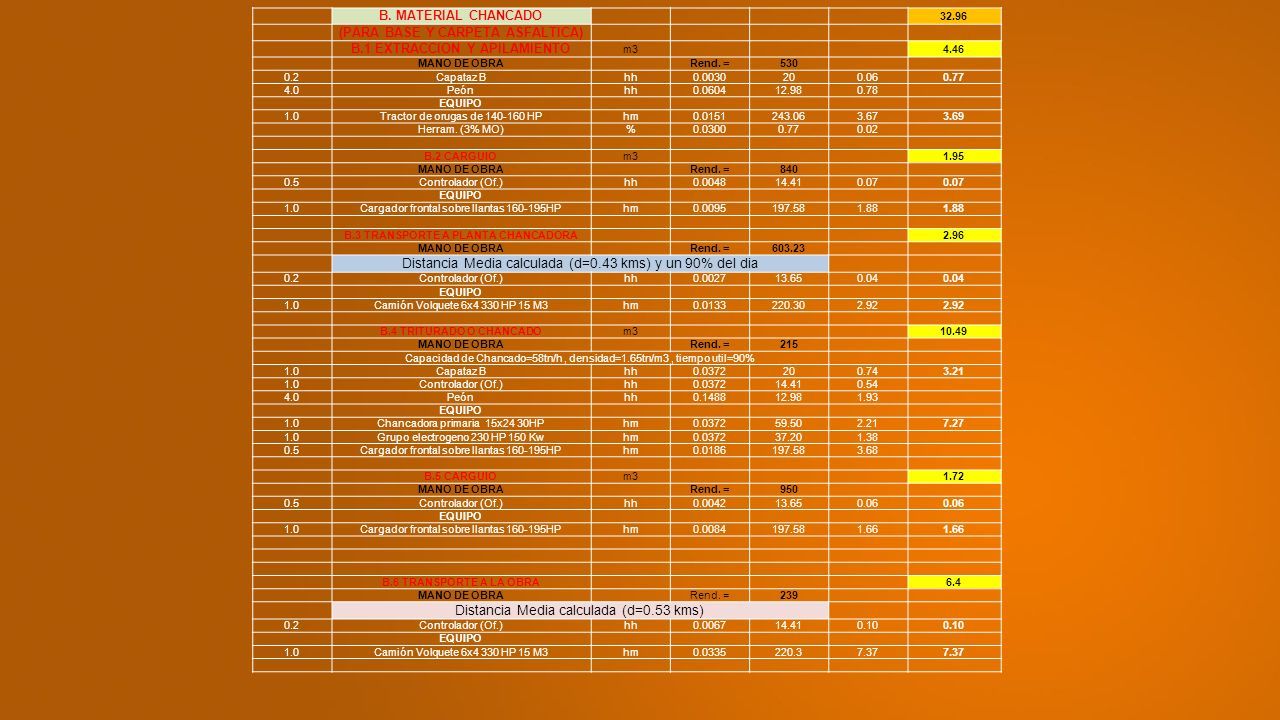

B. MATERIAL CHANCADO 32.96 (PARA BASE Y CARPETA ASFALTICA) B.1 EXTRACCION Y APILAMIENTO m34.46 MANO DE OBRARend. =530 0.2Capataz Bhh0.0030200.060.77 4.0Peónhh0.060412.980.78 EQUIPO 1.0Tractor de orugas de 140-160 HPhm0.0151243.063.673.69 Herram. (3% MO)%0.03000.770.02 B.2 CARGUIOm31.95 MANO DE OBRARend. =840 0.5Controlador (Of.)hh0.004814.410.07 EQUIPO 1.0Cargador frontal sobre llantas 160-195HPhm0.0095197.581.88 B.3 TRANSPORTE A PLANTA CHANCADORA2.96 MANO DE OBRARend. =603.23 Distancia Media calculada (d=0.43 kms) y un 90% del dia 0.2Controlador (Of.)hh0.002713.650.04 EQUIPO 1.0Camión Volquete 6x4 330 HP 15 M3hm0.0133220.302.92 B.4 TRITURADO O CHANCADOm310.49 MANO DE OBRARend. =215 Capacidad de Chancado=58tn/h, densidad=1.65tn/m3, tiempo util=90% 1.0Capataz Bhh0.0372200.743.21 1.0Controlador (Of.)hh0.037214.410.54 4.0Peónhh0.148812.981.93 EQUIPO 1.0Chancadora primaria 15x24 30HPhm0.037259.502.217.27 1.0Grupo electrogeno 230 HP 150 Kwhm0.037237.201.38 0.5Cargador frontal sobre llantas 160-195HPhm0.0186197.583.68 B.5 CARGUIOm31.72 MANO DE OBRARend. =950 0.5Controlador (Of.)hh0.004213.650.06 EQUIPO 1.0Cargador frontal sobre llantas 160-195HPhm0.0084197.581.66 B.6 TRANSPORTE A LA OBRA6.4 MANO DE OBRARend. =239 Distancia Media calculada (d=0.53 kms) 0.2Controlador (Of.)hh0.006714.410.10 EQUIPO 1.0Camión Volquete 6x4 330 HP 15 M3hm0.0335220.37.37
58

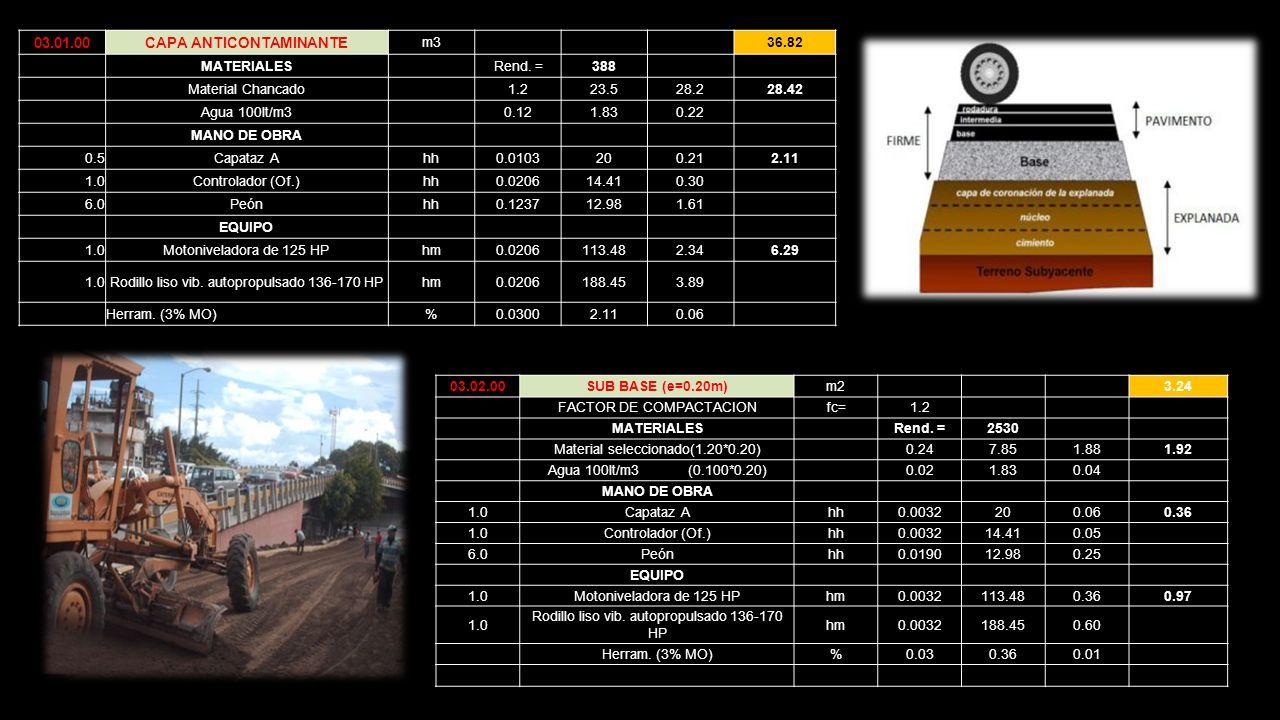

03.01.00CAPA ANTICONTAMINANTE m336.82 MATERIALESRend. =388 Material Chancado1.223.528.228.42 Agua 100lt/m30.121.830.22 MANO DE OBRA 0.5Capataz Ahh0.0103200.212.11 1.0Controlador (Of.)hh0.020614.410.30 6.0Peónhh0.123712.981.61 EQUIPO 1.0Motoniveladora de 125 HPhm0.0206113.482.346.29 1.0Rodillo liso vib. autopropulsado 136-170 HPhm0.0206188.453.89 Herram. (3% MO)%0.03002.110.06 03.02.00SUB BASE (e=0.20m)m23.24 FACTOR DE COMPACTACIONfc=1.2 MATERIALESRend. =2530 Material seleccionado(1.20*0.20)0.247.851.881.92 Agua 100lt/m3 (0.100*0.20)0.021.830.04 MANO DE OBRA 1.0Capataz Ahh0.0032200.060.36 1.0Controlador (Of.)hh0.003214.410.05 6.0Peónhh0.019012.980.25 EQUIPO 1.0Motoniveladora de 125 HPhm0.0032113.480.360.97 1.0 Rodillo liso vib. autopropulsado 136-170 HP hm0.0032188.450.60 Herram. (3% MO)%0.030.360.01
59

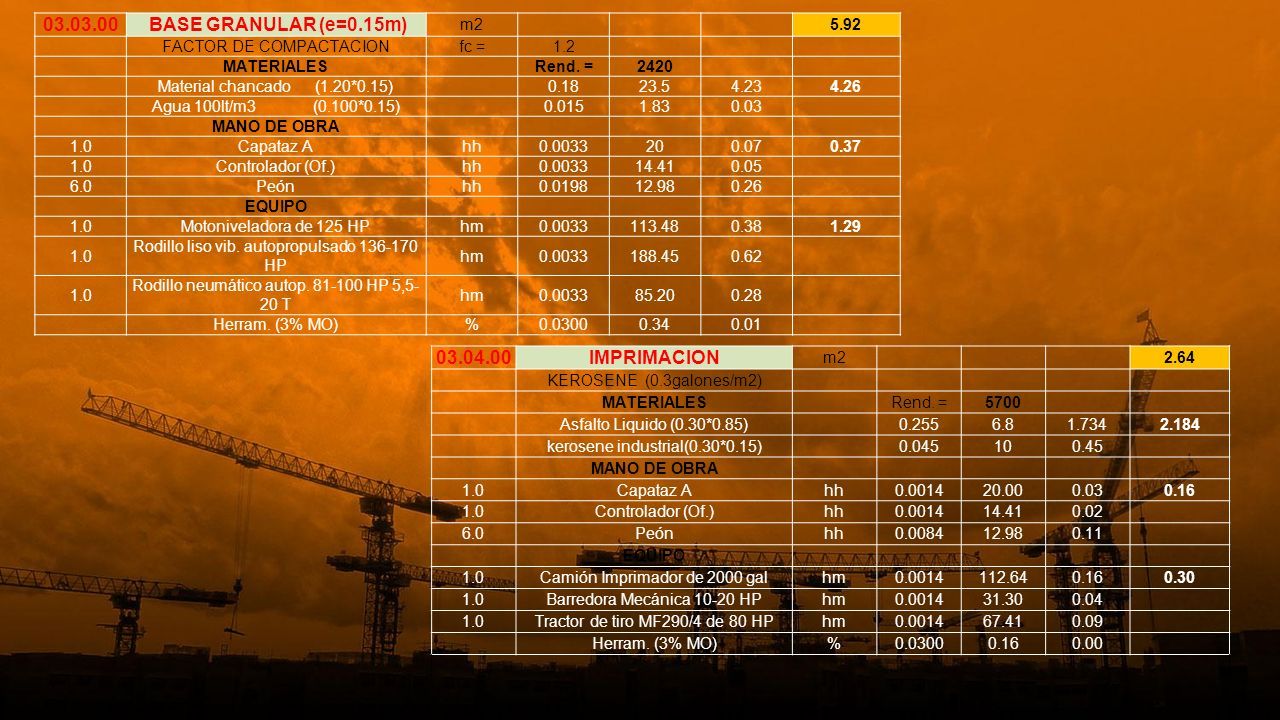

03.03.00 BASE GRANULAR (e=0.15m) m25.92 FACTOR DE COMPACTACIONfc =1.2 MATERIALESRend. =2420 Material chancado (1.20*0.15)0.1823.54.234.26 Agua 100lt/m3 (0.100*0.15)0.0151.830.03 MANO DE OBRA 1.0Capataz Ahh0.0033200.070.37 1.0Controlador (Of.)hh0.003314.410.05 6.0Peónhh0.019812.980.26 EQUIPO 1.0Motoniveladora de 125 HPhm0.0033113.480.381.29 1.0 Rodillo liso vib. autopropulsado 136-170 HP hm0.0033188.450.62 1.0 Rodillo neumático autop. 81-100 HP 5,5- 20 T hm0.003385.200.28 Herram. (3% MO)%0.03000.340.01 03.04.00IMPRIMACION m22.64 KEROSENE (0.3galones/m2) MATERIALESRend. =5700 Asfalto Liquido (0.30*0.85)0.2556.81.7342.184 kerosene industrial(0.30*0.15)0.045100.45 MANO DE OBRA 1.0Capataz Ahh0.001420.000.030.16 1.0Controlador (Of.)hh0.001414.410.02 6.0Peónhh0.008412.980.11 EQUIPO 1.0Camión Imprimador de 2000 galhm0.0014112.640.160.30 1.0Barredora Mecánica 10-20 HPhm0.001431.300.04 1.0Tractor de tiro MF290/4 de 80 HPhm0.001467.410.09 Herram. (3% MO)%0.03000.160.00
60

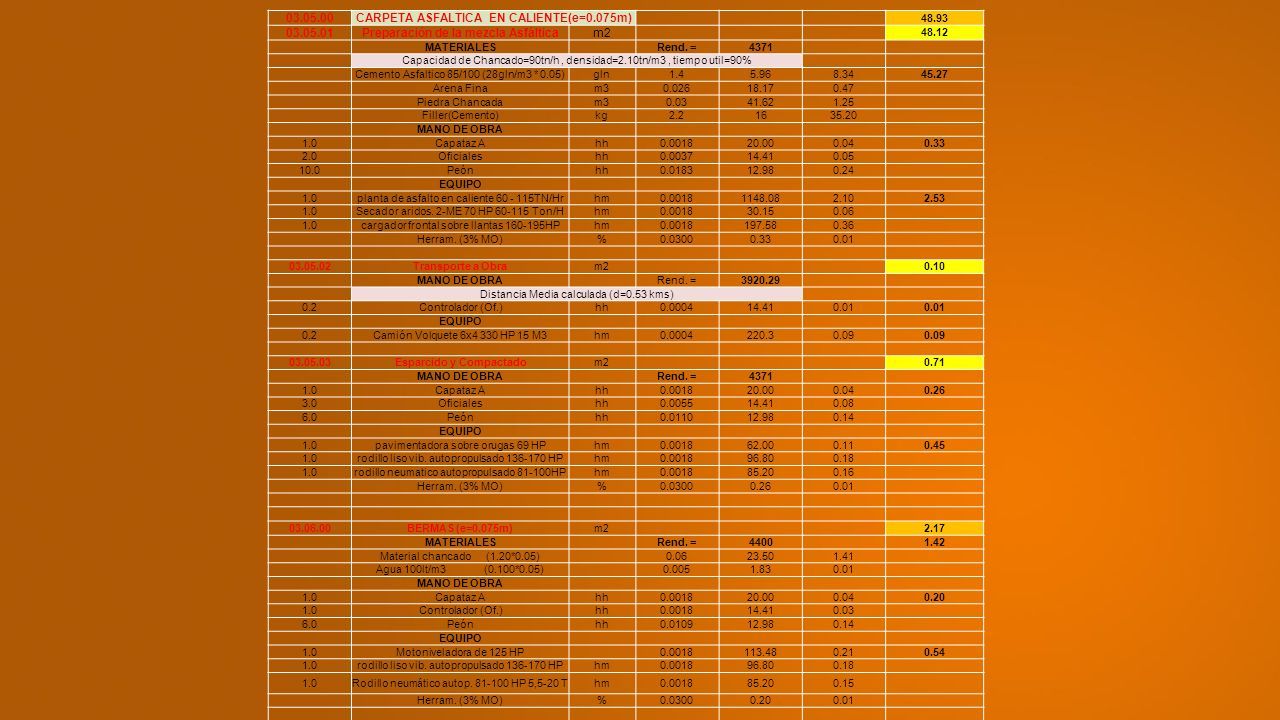

03.05.00CARPETA ASFALTICA EN CALIENTE(e=0.075m) 48.93 03.05.01Preparación de la mezcla Asfálticam2 48.12 MATERIALESRend. =4371 Capacidad de Chancado=90tn/h, densidad=2.10tn/m3, tiempo util=90% Cemento Asfaltico 85/100 (28gln/m3 * 0.05)gln1.45.968.3445.27 Arena Finam30.02618.170.47 Piedra Chancadam30.0341.621.25 Filler(Cemento)kg2.21635.20 MANO DE OBRA 1.0Capataz Ahh0.001820.000.040.33 2.0Oficialeshh0.003714.410.05 10.0Peónhh0.018312.980.24 EQUIPO 1.0planta de asfalto en caliente 60 - 115TN/Hrhm0.00181148.082.102.53 1.0Secador aridos. 2-ME 70 HP 60-115 Ton/Hhm0.001830.150.06 1.0cargador frontal sobre llantas 160-195HPhm0.0018197.580.36 Herram. (3% MO)%0.03000.330.01 03.05.02Transporte a Obram20.10 MANO DE OBRARend. =3920.29 Distancia Media calculada (d=0.53 kms) 0.2Controlador (Of.)hh0.000414.410.01 EQUIPO 0.2Camión Volquete 6x4 330 HP 15 M3hm0.0004220.30.09 03.05.03Esparcido y Compactadom20.71 MANO DE OBRARend. =4371 1.0Capataz Ahh0.001820.000.040.26 3.0Oficialeshh0.005514.410.08 6.0Peónhh0.011012.980.14 EQUIPO 1.0pavimentadora sobre orugas 69 HPhm0.001862.000.110.45 1.0rodillo liso vib. autopropulsado 136-170 HPhm0.001896.800.18 1.0rodillo neumatico autopropulsado 81-100HPhm0.001885.200.16 Herram. (3% MO)%0.03000.260.01 03.06.00BERMAS (e=0.075m)m22.17 MATERIALESRend. =44001.42 Material chancado (1.20*0.05)0.0623.501.41 Agua 100lt/m3 (0.100*0.05)0.0051.830.01 MANO DE OBRA 1.0Capataz Ahh0.001820.000.040.20 1.0Controlador (Of.)hh0.001814.410.03 6.0Peónhh0.010912.980.14 EQUIPO 1.0Motoniveladora de 125 HP0.0018113.480.210.54 1.0rodillo liso vib. autopropulsado 136-170 HPhm0.001896.800.18 1.0Rodillo neumático autop. 81-100 HP 5,5-20 Thm0.001885.200.15 Herram. (3% MO)%0.03000.200.01
61

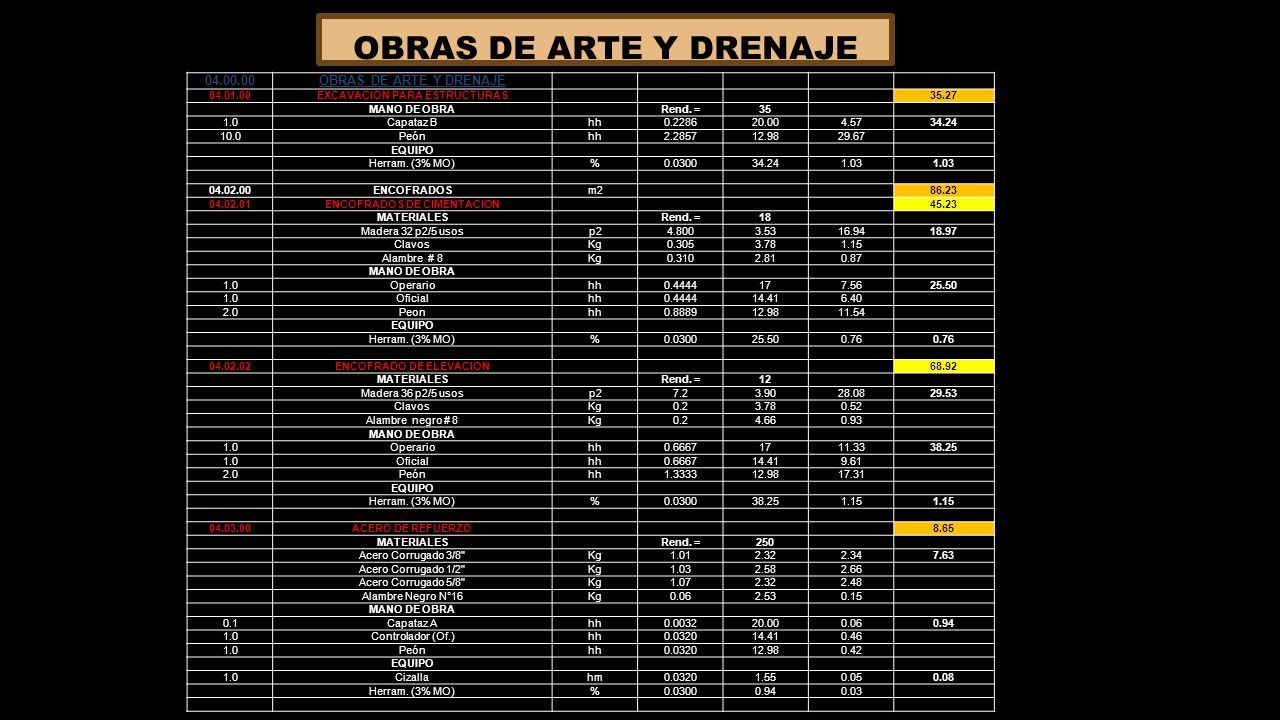

OBRAS DE ARTE Y DRENAJE 04.00.00OBRAS DE ARTE Y DRENAJE 04.01.00EXCAVACION PARA ESTRUCTURASm335.27 MANO DE OBRARend. =35 1.0Capataz Bhh0.228620.004.5734.24 10.0Peónhh2.285712.9829.67 EQUIPO Herram. (3% MO)%0.030034.241.03 04.02.00ENCOFRADOSm286.23 04.02.01ENCOFRADOS DE CIMENTACIONm245.23 MATERIALESRend. =18 Madera 32 p2/5 usosp24.8003.5316.9418.97 ClavosKg0.3053.781.15 Alambre # 8Kg0.3102.810.87 MANO DE OBRA 1.0Operariohh0.4444177.5625.50 1.0Oficialhh0.444414.416.40 2.0Peonhh0.888912.9811.54 EQUIPO Herram. (3% MO)%0.030025.500.76 04.02.02ENCOFRADO DE ELEVACIONm268.92 MATERIALESRend. =12 Madera 36 p2/5 usosp27.23.9028.0829.53 ClavosKg0.23.780.52 Alambre negro # 8Kg0.24.660.93 MANO DE OBRA 1.0Operariohh0.66671711.3338.25 1.0Oficialhh0.666714.419.61 2.0Peónhh1.333312.9817.31 EQUIPO Herram. (3% MO)%0.030038.251.15 04.03.00ACERO DE REFUERZOKg8.65 MATERIALESRend. =250 Acero Corrugado 3/8"Kg1.012.322.347.63 Acero Corrugado 1/2"Kg1.032.582.66 Acero Corrugado 5/8"Kg1.072.322.48 Alambre Negro N°16Kg0.062.530.15 MANO DE OBRA 0.1Capataz Ahh0.003220.000.060.94 1.0Controlador (Of.)hh0.032014.410.46 1.0Peónhh0.032012.980.42 EQUIPO 1.0Cizallahm0.03201.550.050.08 Herram. (3% MO)%0.03000.940.03
62
04.05.00Concreto f'c=(210kg/cm2) m3 275.31 MATERIALESRend. =16 Cemeno portlandbols8.5014.66124.61 162.97 Arenam30.4738.1417.93 Gravam30.673020.10 Aguam30.181.830.33 MANO DE OBRA 1.0Capataz Ahh0.50002010.00 96.06 3.0operarioshh1.50001725.50 3.0Controlador (Of.)hh1.500014.4121.62 6.0Peónhh3.000012.9838.94 EQUIPO 1.0Mezcladora d Concreto 20 HP, 11 p3hm0.500015.057.53 16.29 1.0vibrador de concreto a gasolina 5 HPhm0.500011.765.88 Herram. (3% MO)%0.030096.062.88 04.06.00Mortero de concreto f'c= 1:6 m3 278.91 MATERIALES concreto f´c =100 kg/cm2m30.700223.37156.36 165.17 Piedra Grandem30.30029.368.81 S/N E PIEDRA SELECCIONADA A)EXTRACCION Y CARGIO 39.82 Esponjamiento: 20% MANO DE OBRARend. =31 1.0Capataz Bhh0.2581205.16 38.66 10.0Peonhh2.580612.9833.50 EQUIPO Herram. (3% MO)%0.030038.661.16 B)TRANSPORTE EQUIPORend. =20 1.0Volquete 4x2 210-280 HP 8 M3hm0.4000181.9272.77 73.93 Herram. (3% MO)%0.030038.661.16
63

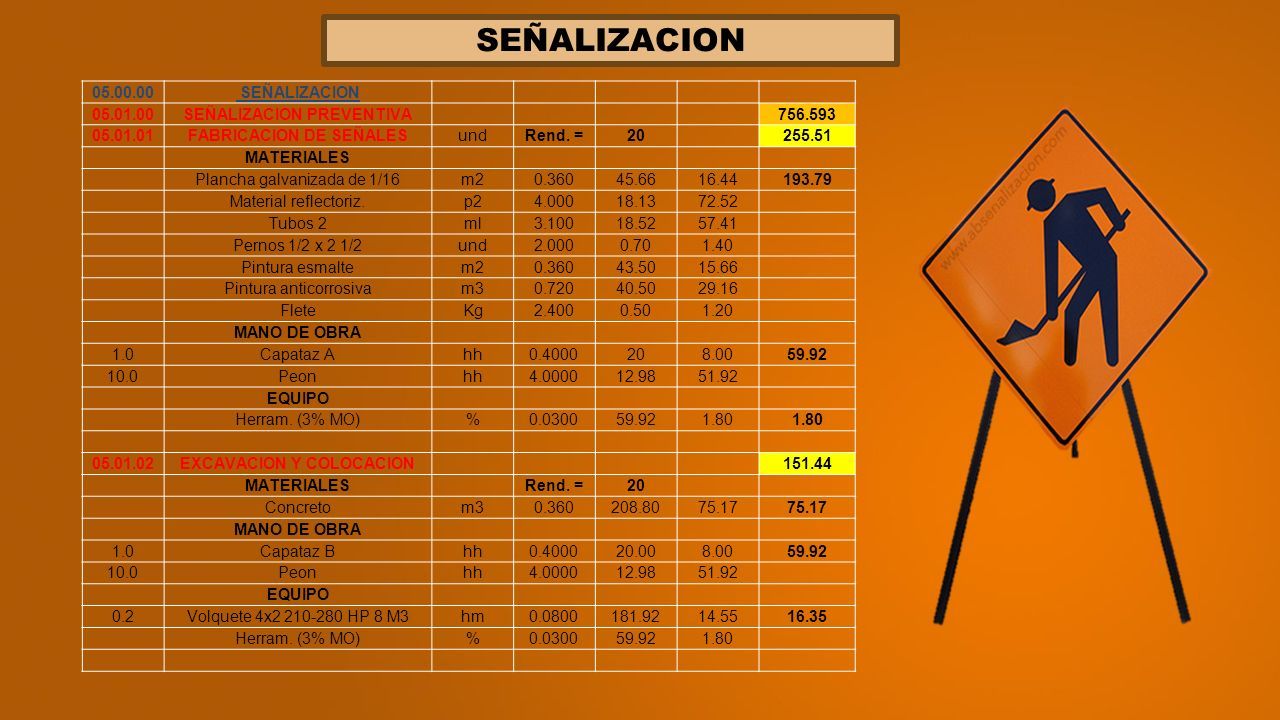

SEÑALIZACION 05.00.00 SEÑALIZACION 05.01.00SEÑALIZACION PREVENTIVA756.593 05.01.01FABRICACION DE SEÑALESundRend. =20255.51 MATERIALES Plancha galvanizada de 1/16m20.36045.6616.44193.79 Material reflectoriz.p24.00018.1372.52 Tubos 2ml3.10018.5257.41 Pernos 1/2 x 2 1/2und2.0000.701.40 Pintura esmaltem20.36043.5015.66 Pintura anticorrosivam30.72040.5029.16 FleteKg2.4000.501.20 MANO DE OBRA 1.0Capataz Ahh0.4000208.0059.92 10.0Peonhh4.000012.9851.92 EQUIPO Herram. (3% MO)%0.030059.921.80 05.01.02EXCAVACION Y COLOCACION151.44 MATERIALESRend. =20 Concretom30.360208.8075.17 MANO DE OBRA 1.0Capataz Bhh0.400020.008.0059.92 10.0Peonhh4.000012.9851.92 EQUIPO 0.2Volquete 4x2 210-280 HP 8 M3hm0.0800181.9214.5516.35 Herram. (3% MO)%0.030059.921.80
64

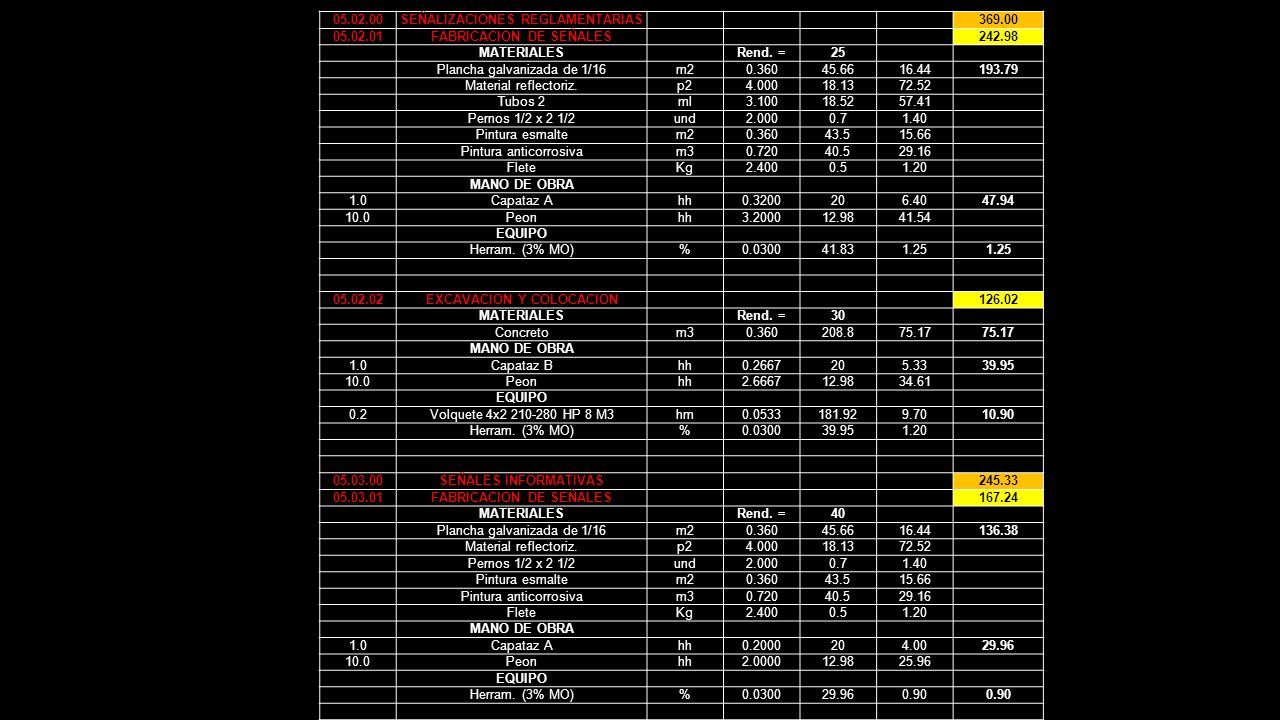

05.02.00SEÑALIZACIONES REGLAMENTARIAS369.00 05.02.01FABRICACION DE SEÑALES242.98 MATERIALESRend. =25 Plancha galvanizada de 1/16m20.36045.6616.44193.79 Material reflectoriz.p24.00018.1372.52 Tubos 2ml3.10018.5257.41 Pernos 1/2 x 2 1/2und2.0000.71.40 Pintura esmaltem20.36043.515.66 Pintura anticorrosivam30.72040.529.16 FleteKg2.4000.51.20 MANO DE OBRA 1.0Capataz Ahh0.3200206.4047.94 10.0Peonhh3.200012.9841.54 EQUIPO Herram. (3% MO)%0.030041.831.25 05.02.02EXCAVACION Y COLOCACION126.02 MATERIALESRend. =30 Concretom30.360208.875.17 MANO DE OBRA 1.0Capataz Bhh0.2667205.3339.95 10.0Peonhh2.666712.9834.61 EQUIPO 0.2Volquete 4x2 210-280 HP 8 M3hm0.0533181.929.7010.90 Herram. (3% MO)%0.030039.951.20 05.03.00SEÑALES INFORMATIVAS245.33 05.03.01FABRICACION DE SEÑALES167.24 MATERIALESRend. =40 Plancha galvanizada de 1/16m20.36045.6616.44136.38 Material reflectoriz.p24.00018.1372.52 Pernos 1/2 x 2 1/2und2.0000.71.40 Pintura esmaltem20.36043.515.66 Pintura anticorrosivam30.72040.529.16 FleteKg2.4000.51.20 MANO DE OBRA 1.0Capataz Ahh0.2000204.0029.96 10.0Peonhh2.000012.9825.96 EQUIPO Herram. (3% MO)%0.030029.960.90
65
05.03.02EXCAVACION Y COLOCACION78.09 MATERIALESRend. =30 Concretom30.032208.86.6827.24 Fierrokg2.8001.754.90 Pintura Esmaltem20.36043.515.66 MANO DE OBRA 1.0Capataz Bhh0.2667205.3339.95 10.0Peonhh2.666712.9834.61 EQUIPO 0.2Volquete 4x2 210-280 HP 8 M3hm0.0533181.929.7010.90 Herram. (3% MO)%0.030039.951.20 05.04.00PINTURA DE PAVIMENTO48.22 05.04.01PINTADO DE MARCAS1.91 MATERIALESRend. =400 Pintura de traficogln0.01047.10.470.58 Brochaund0.0025.50.01 Cordel, etc%0.10010.10 MANO DE OBRA 1.0Oficialhh0.020014.410.291.33 4.0Peónhh0.080012.981.04 05.04.02 MOLDE DE MADERA46.31 MATERIALESRend. =1000 madera cepilladap216.0002.8445.4446.20 clavoskg0.2003.780.76 MANO DE OBRA 1.0Oficialhh0.008014.410.12 EQUIPO Herram. (3% MO)%0.03000.120.00
