1 Vicepresidencia Infraestructura
Invitación Pública Vicepresidencia Infraestructura

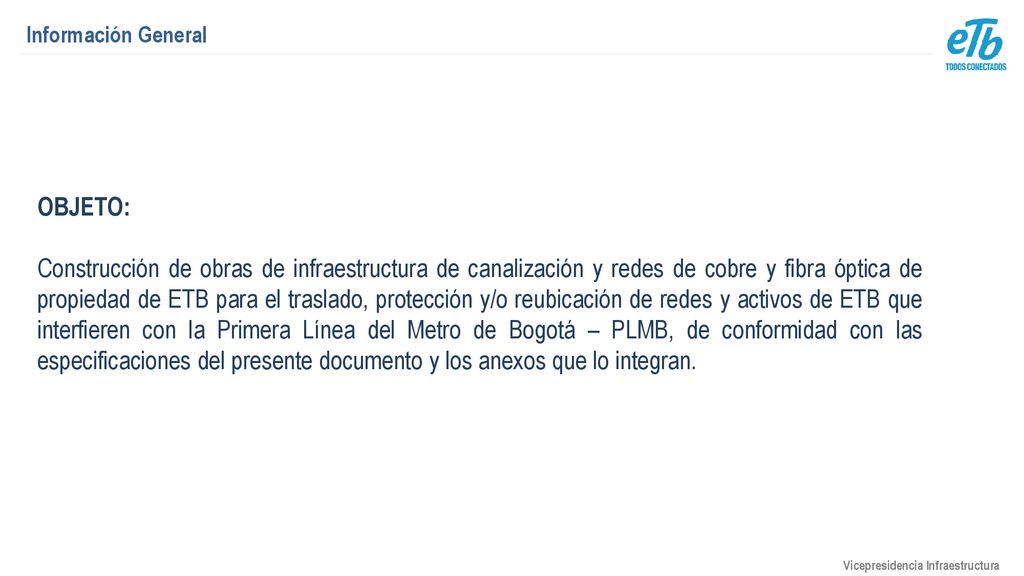

2 Información General OBJETO: Construcción de obras de infraestructura de canalización y redes de cobre y fibra óptica de propiedad de ETB para el traslado, protección y/o reubicación de redes y activos de ETB que interfieren con la Primera Línea del Metro de Bogotá – PLMB, de conformidad con las especificaciones del presente documento y los anexos que lo integran. Vicepresidencia Infraestructura

3 Información General ALCANCE:
ETB requiere que el CONTRATISTA ejecute la construcción de todas las obras de infraestructura de canalización y de redes de cobre y fibra óptica para el traslado, protección y/o reubicación de las redes e infraestructura de propiedad de ETB que, de acuerdo con la georreferenciación suministrada por la Empresa Metro de Bogotá EMB S.A., resulten afectadas o se encuentren en zonas de interferencia. Ejecución construcción de las obras de infraestructura: cámaras, cajas de paso, bajantes de acometidas a poste y a predio, postes, armarios, unidades remotas, y demás elementos asociados a la infraestructura de canalización ETB Ejecución de actividades requeridas para el desmonte, retiro, tendido, empalme y traslado de servicios operativos de las redes de cobre (Cu) y de fibra óptica (Fo) que sean afectadas durante el desarrollo del Proyecto Metro. Formulación, presentación y ejecución del Plan de Manejo Ambiental, Social y de Seguridad y Salud en el Trabajo - PMAS de la obra que les corresponda ejecutar, que contenga actividades orientadas a prevenir, mitigar, corregir o compensar los impactos ambientales, sociales y de seguridad y salud en el trabajo, para obras de infraestructura y traslado anticipado de redes, producto del desarrollo del Proyecto Metro Vicepresidencia Infraestructura

4 ETB Estructura del Proyecto Interventoría Obra (RC + PR)

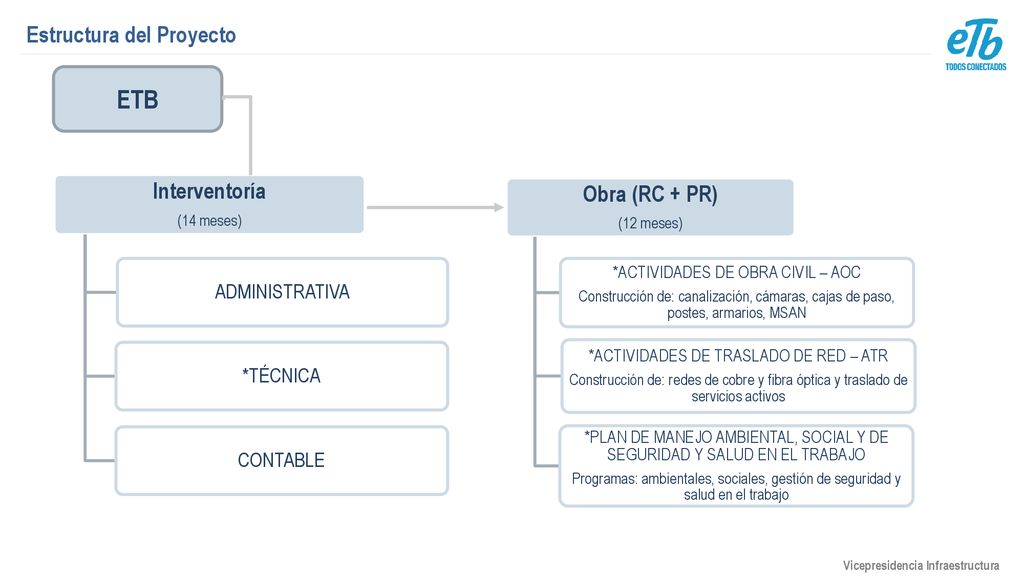

(12 meses) *ACTIVIDADES DE OBRA CIVIL – AOC Construcción de: canalización, cámaras, cajas de paso, postes, armarios, MSAN *ACTIVIDADES DE TRASLADO DE RED – ATR Construcción de: redes de cobre y fibra óptica y traslado de servicios activos *PLAN DE MANEJO AMBIENTAL, SOCIAL Y DE SEGURIDAD Y SALUD EN EL TRABAJO Programas: ambientales, sociales, gestión de seguridad y salud en el trabajo Interventoría (14 meses) ADMINISTRATIVA *TÉCNICA CONTABLE Vicepresidencia Infraestructura

5 Actividades – Proyecto Metro
Obra civil Traslado de red PMAS Cámara Red de fibra óptica Señalización - PMT Caja de paso sencilla Seguridad y salud en el trabajo Poste Vicepresidencia Infraestructura

6 ACUERDO MARCO ETB – EMB Contexto General

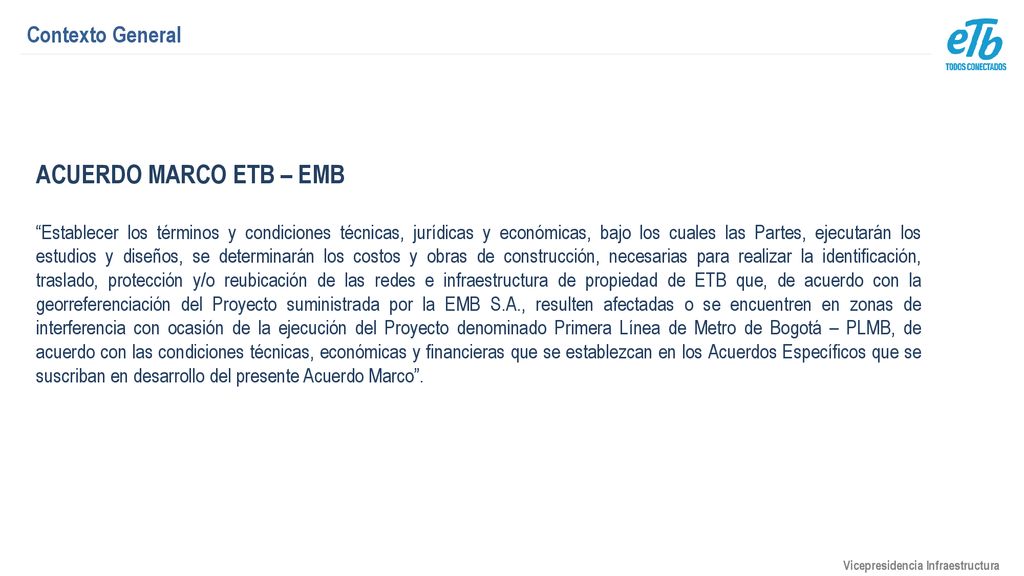

“Establecer los términos y condiciones técnicas, jurídicas y económicas, bajo los cuales las Partes, ejecutarán los estudios y diseños, se determinarán los costos y obras de construcción, necesarias para realizar la identificación, traslado, protección y/o reubicación de las redes e infraestructura de propiedad de ETB que, de acuerdo con la georreferenciación del Proyecto suministrada por la EMB S.A., resulten afectadas o se encuentren en zonas de interferencia con ocasión de la ejecución del Proyecto denominado Primera Línea de Metro de Bogotá – PLMB, de acuerdo con las condiciones técnicas, económicas y financieras que se establezcan en los Acuerdos Específicos que se suscriban en desarrollo del presente Acuerdo Marco”. Vicepresidencia Infraestructura

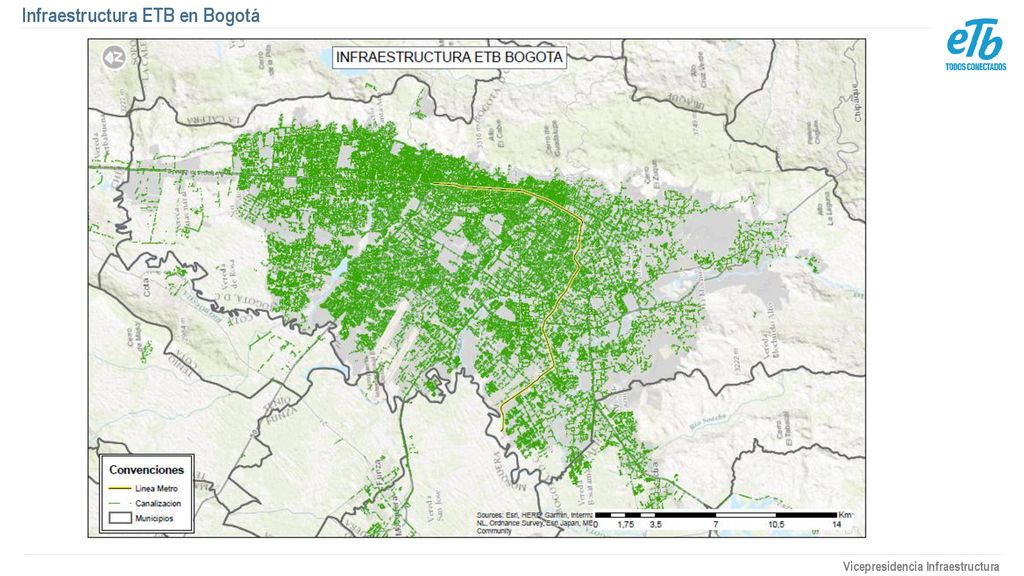

7 Infraestructura ETB en Bogotá
Vicepresidencia Infraestructura

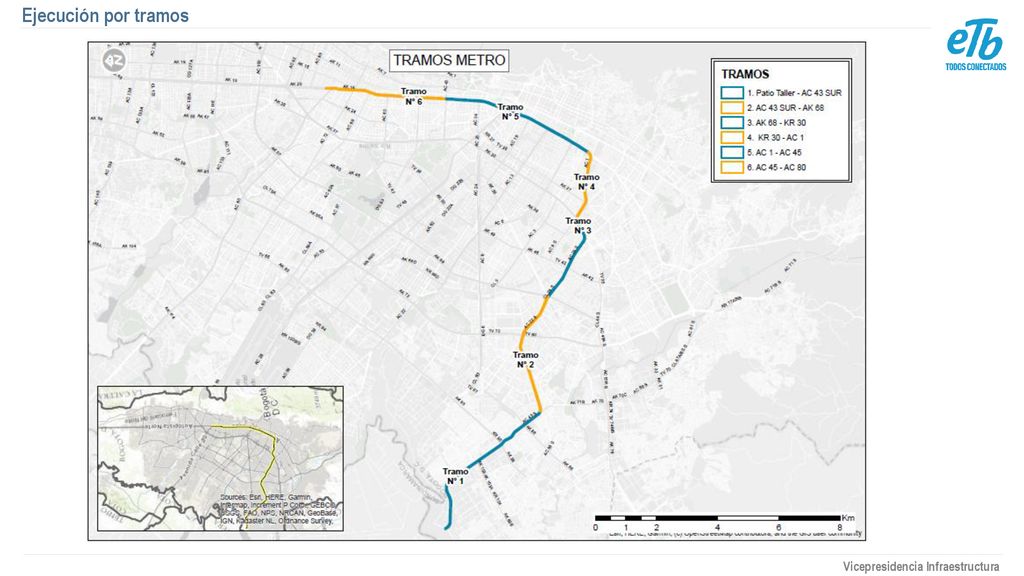

8 Ejecución por tramos Vicepresidencia Infraestructura

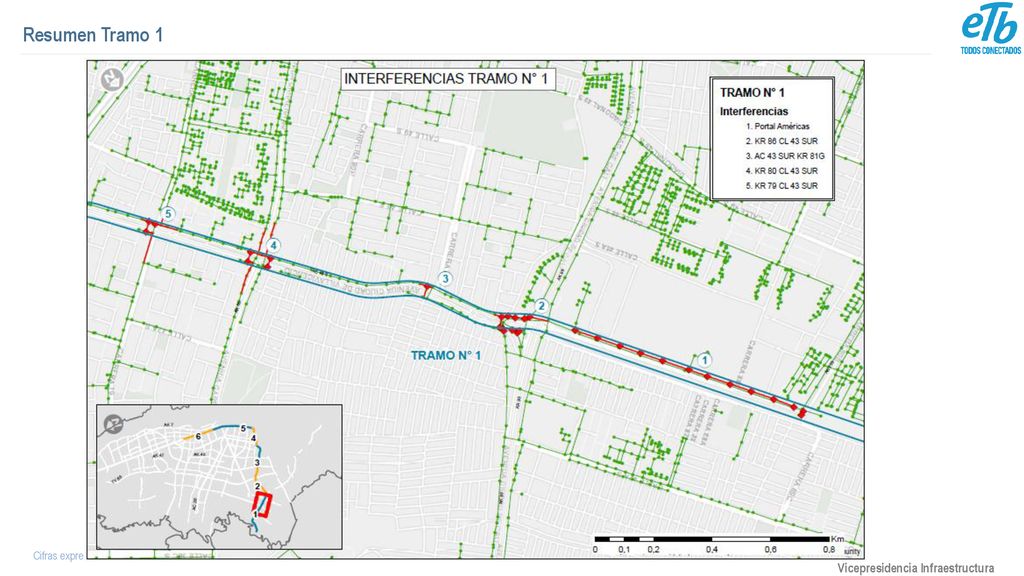

9 Resumen Tramo 1 Vicepresidencia Infraestructura
Cifras expresadas en COP$ millones Vicepresidencia Infraestructura

10 Imagen de referencia Vicepresidencia Infraestructura
Fuente: ¹PLMB: primera línea del metro de Bogotá Vicepresidencia Infraestructura

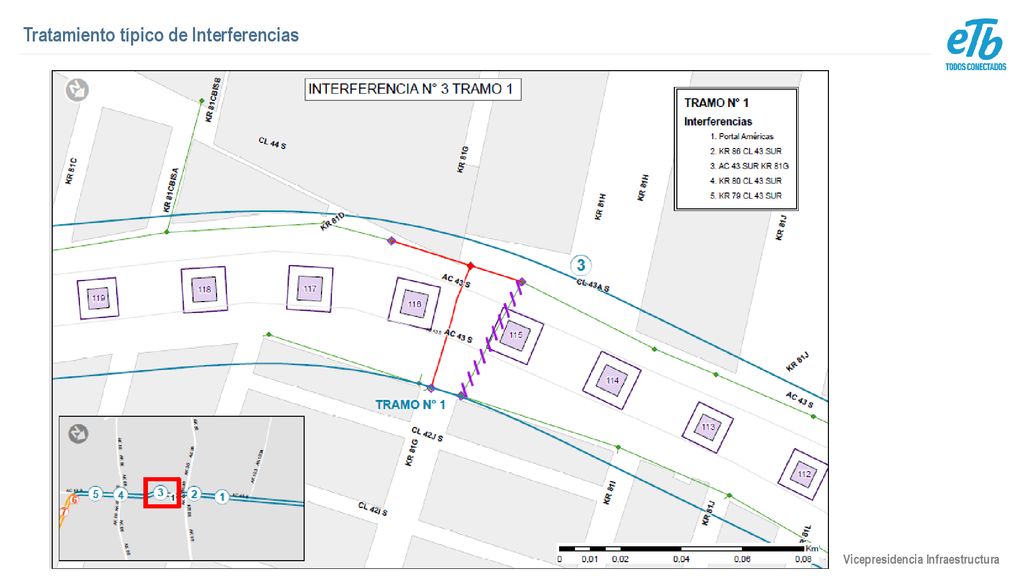

11 Tratamiento típico de Interferencias
Vicepresidencia Infraestructura

12 82 - 10 Portal de las Americas

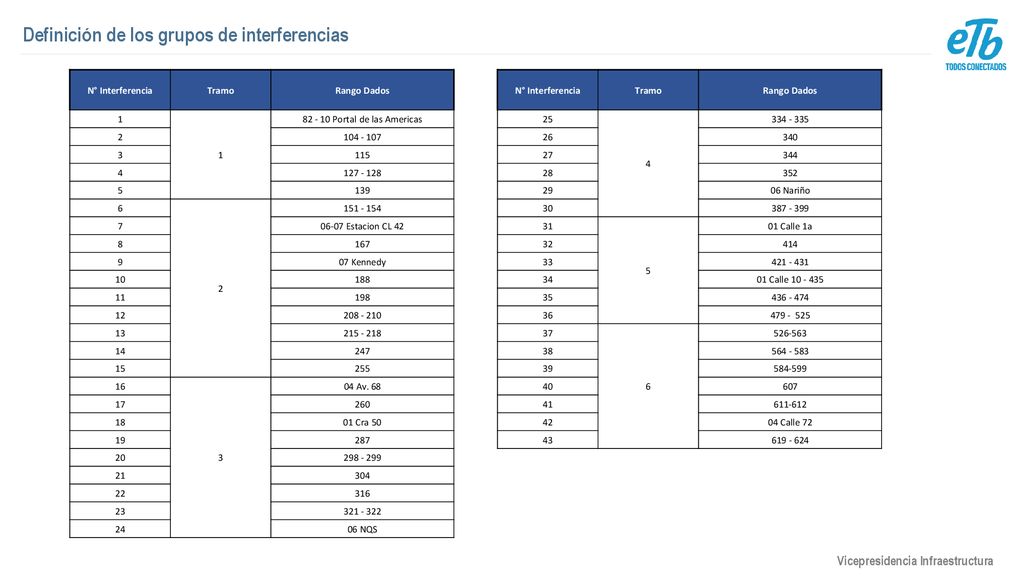

Definición de los grupos de interferencias N° Interferencia Tramo Rango Dados 1 Portal de las Americas 25 4 2 26 340 3 115 27 344 28 352 5 139 29 06 Nariño 6 30 7 06-07 Estacion CL 42 31 01 Calle 1a 8 167 32 414 9 07 Kennedy 33 10 188 34 01 Calle 11 198 35 12 36 13 37 14 247 38 15 255 39 16 04 Av. 68 40 607 17 260 41 18 01 Cra 50 42 04 Calle 72 19 287 43 20 21 304 22 316 23 24 06 NQS Vicepresidencia Infraestructura

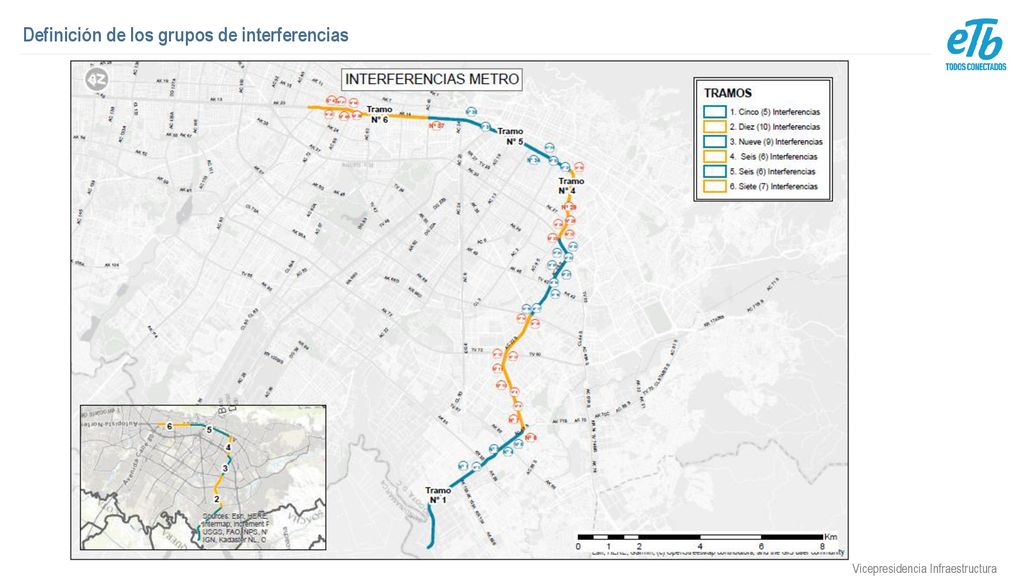

13 Definición de los grupos de interferencias
Vicepresidencia Infraestructura

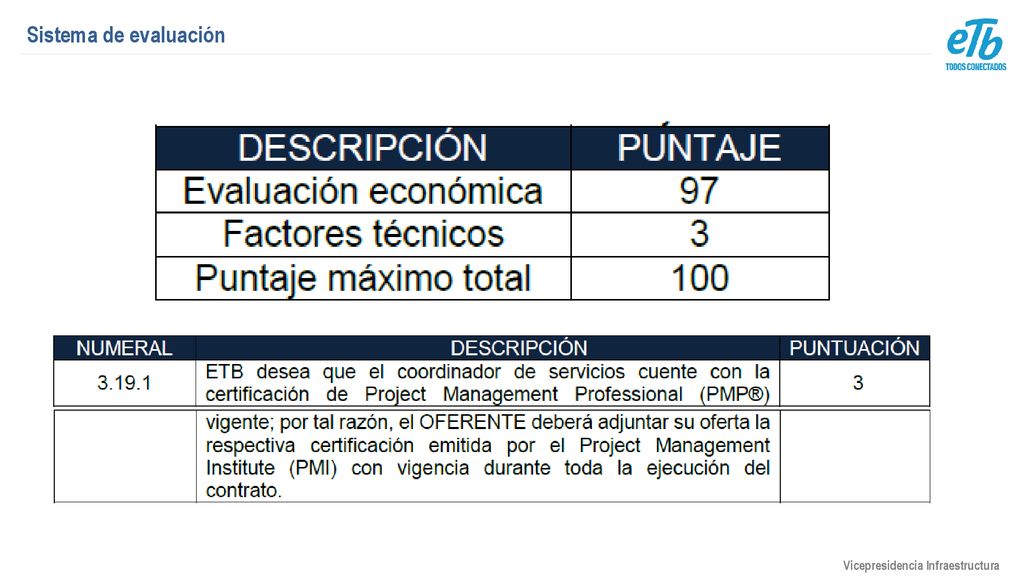

14 Sistema de evaluación Vicepresidencia Infraestructura

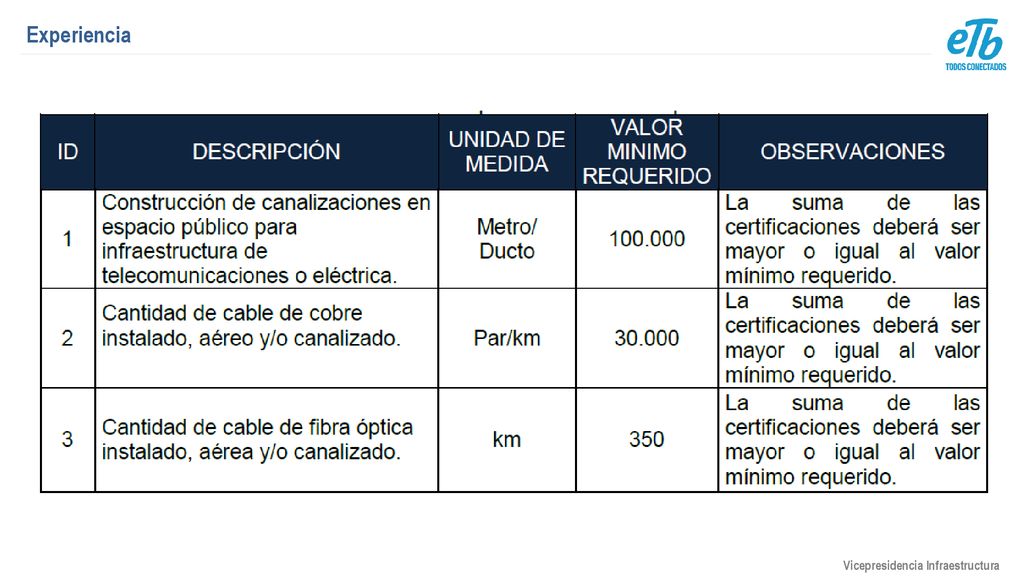

15 Experiencia Vicepresidencia Infraestructura

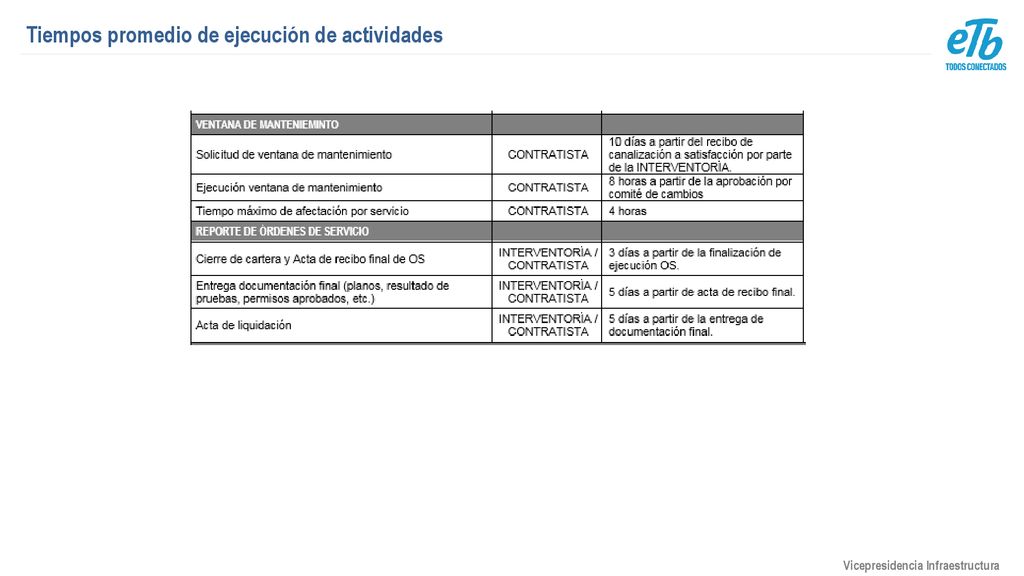

16 Tiempos promedio de ejecución de actividades
Vicepresidencia Infraestructura

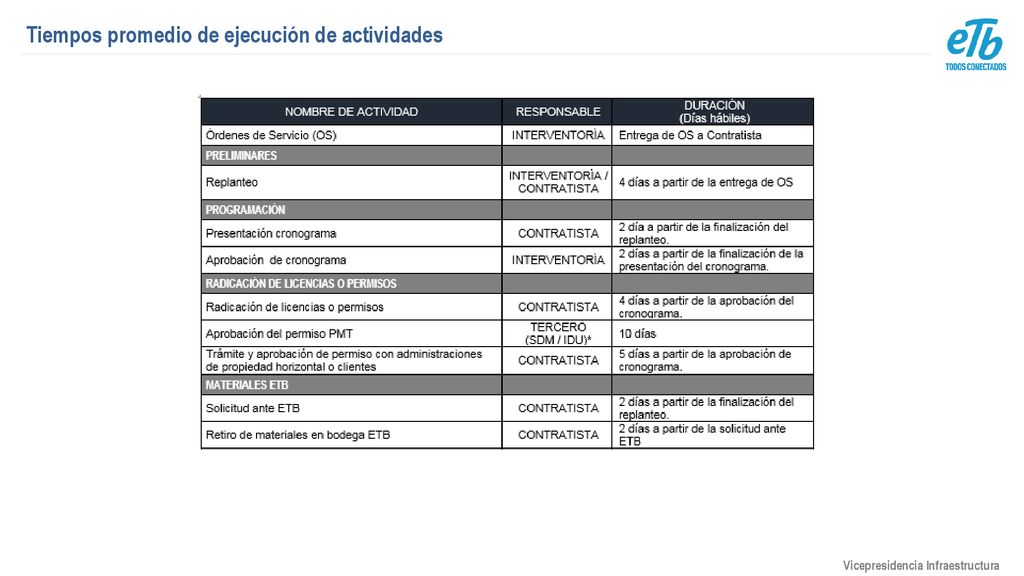

17 Tiempos promedio de ejecución de actividades
Vicepresidencia Infraestructura

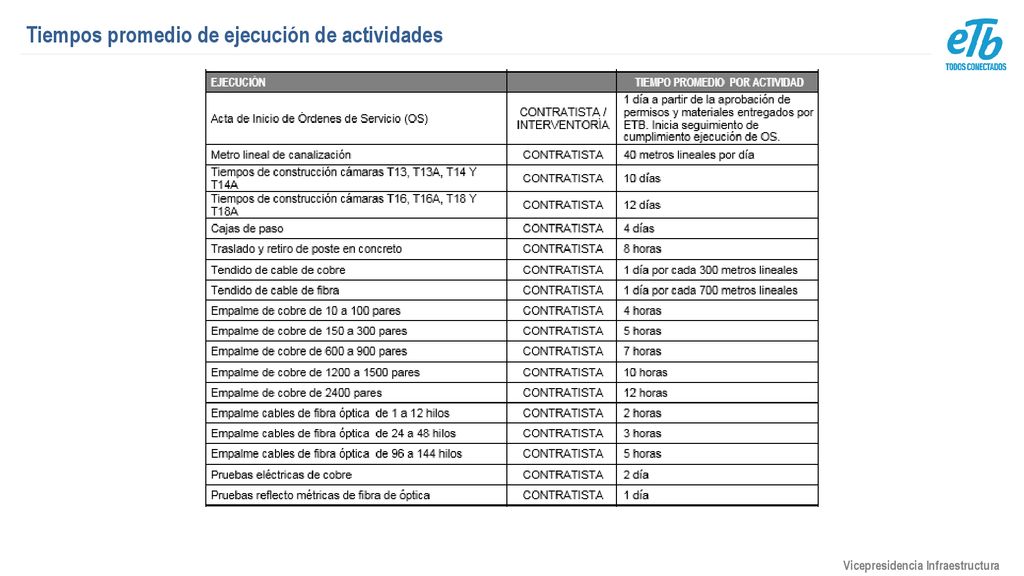

18 Tiempos promedio de ejecución de actividades
Vicepresidencia Infraestructura
