1 Reunión del Pacto por el Ferrocarril en Extremadura.
Mérida. 21 de enero de 2019 Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019

2 01 Compromisos adquiridos y cumplidos
Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019

3 Compromisos adquiridos y cumplidos

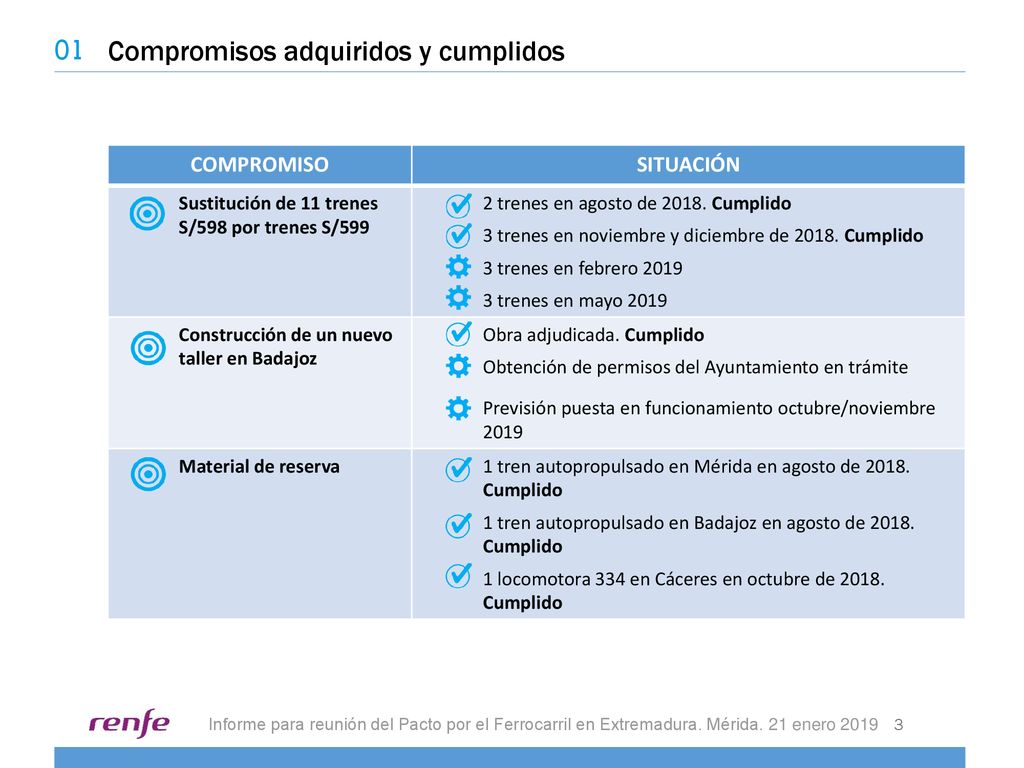

01 Compromisos adquiridos y cumplidos COMPROMISO SITUACIÓN Sustitución de 11 trenes S/598 por trenes S/599 2 trenes en agosto de Cumplido 3 trenes en noviembre y diciembre de Cumplido 3 trenes en febrero 2019 3 trenes en mayo 2019 Construcción de un nuevo taller en Badajoz Obra adjudicada. Cumplido Obtención de permisos del Ayuntamiento en trámite Previsión puesta en funcionamiento octubre/noviembre 2019 Material de reserva 1 tren autopropulsado en Mérida en agosto de Cumplido 1 tren autopropulsado en Badajoz en agosto de Cumplido 1 locomotora 334 en Cáceres en octubre de Cumplido Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019

4 Compromisos adquiridos y cumplidos
01 Compromisos adquiridos y cumplidos COMPROMISO SITUACIÓN Plan de fiabilidad del material Plan de actuaciones para revisión de: Motores. Cumplido Aire Acondicionado. Cumplido Puertas. Cumplido Asfa Digital (31 de enero de 2019) Sustitución de 40 motores de trenes S/598 6 sustituidos hasta el 31 de diciembre de Cumplido 3 sustituidos hasta el 31 de enero de 2019 4 por mes entre febrero y septiembre de 2019 Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019

5 02 Resultados Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019

6 02 Resultados El número de incidencias relevantes (más de 30’) ha disminuido de forma sensible, de manera que en noviembre sólo hubo 2 y en diciembre ninguna. En enero de 2019 se han producido 5. Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019

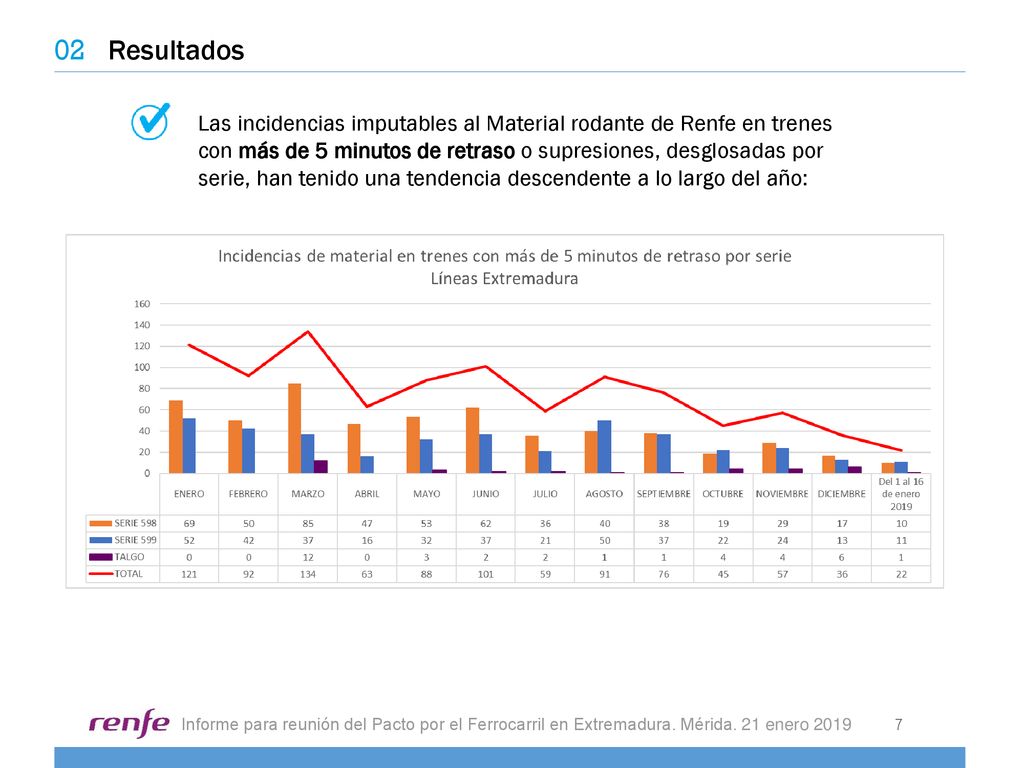

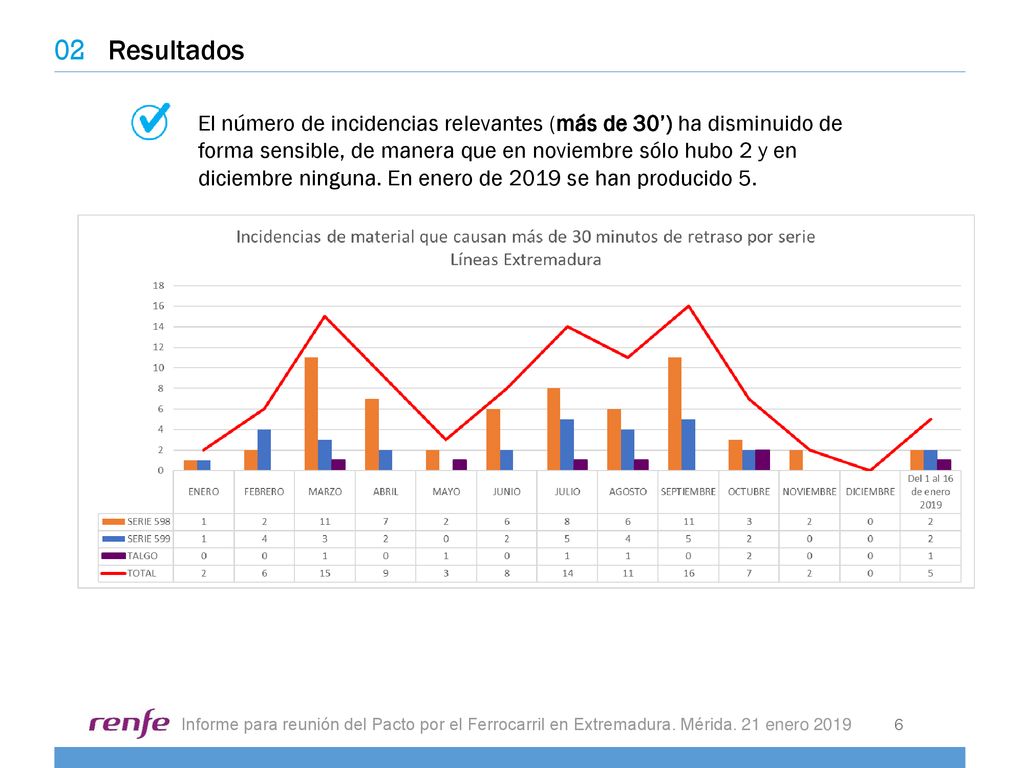

7 02 Resultados Las incidencias imputables al Material rodante de Renfe en trenes con más de 5 minutos de retraso o supresiones, desglosadas por serie, han tenido una tendencia descendente a lo largo del año: Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019

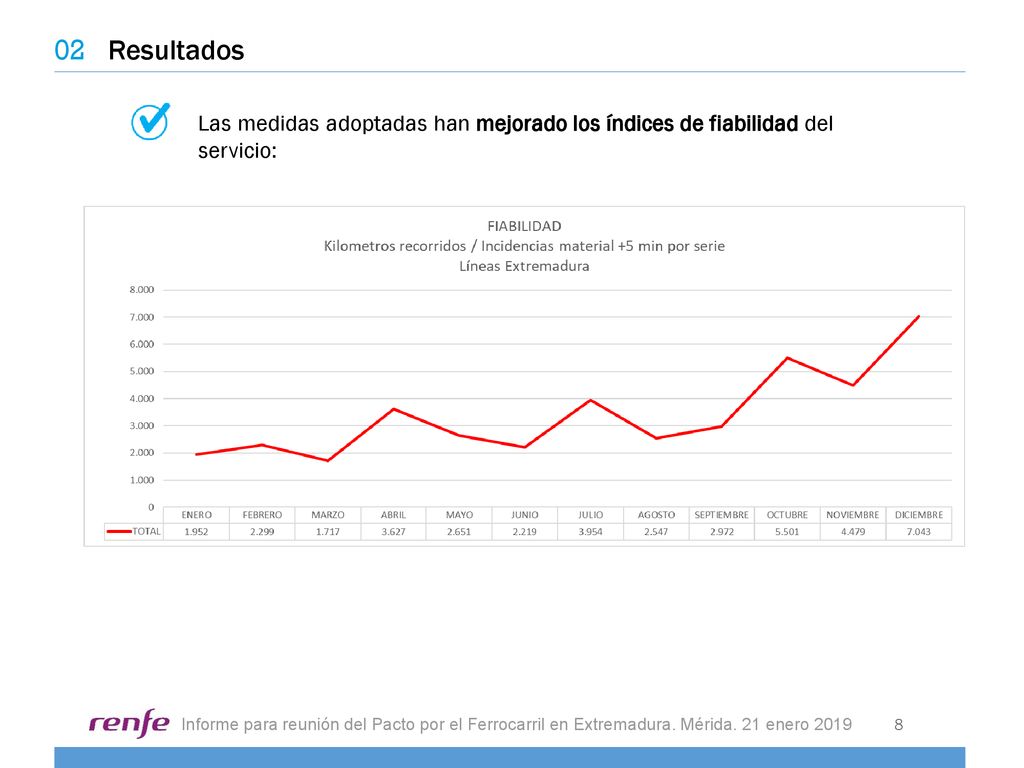

8 02 Resultados Las medidas adoptadas han mejorado los índices de fiabilidad del servicio: Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019

9 03 Nuevos compromisos y acciones
Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019

10 Nuevos compromisos y acciones

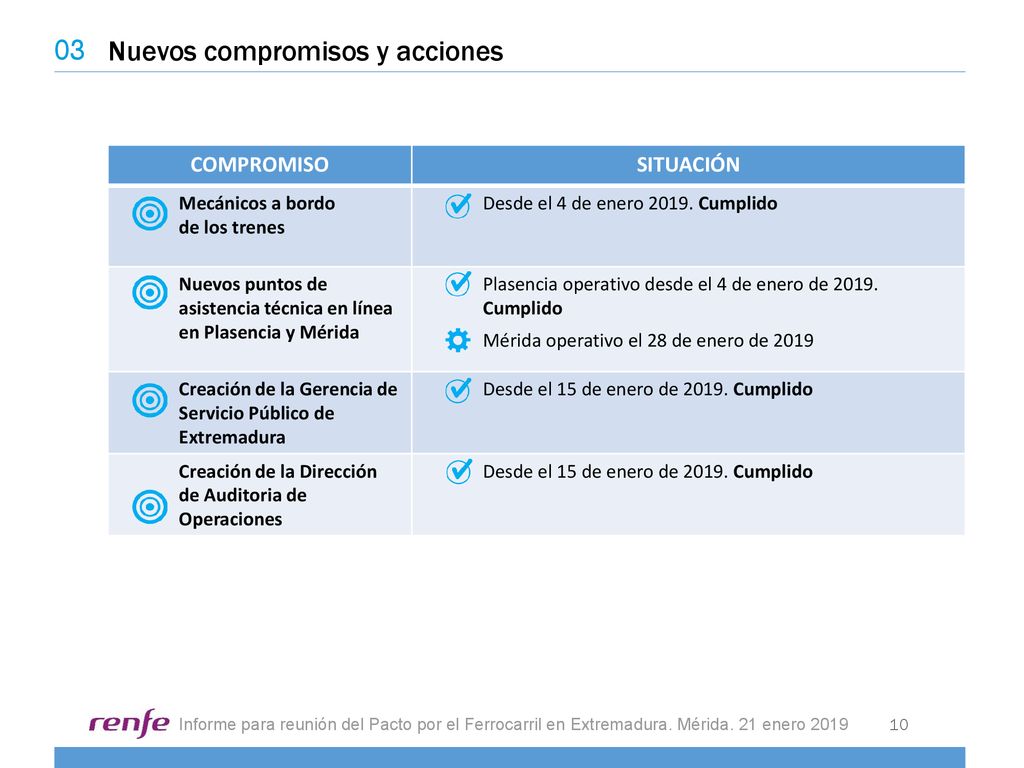

03 Nuevos compromisos y acciones COMPROMISO SITUACIÓN Mecánicos a bordo de los trenes Desde el 4 de enero Cumplido Nuevos puntos de asistencia técnica en línea en Plasencia y Mérida Plasencia operativo desde el 4 de enero de Cumplido Mérida operativo el 28 de enero de 2019 Creación de la Gerencia de Servicio Público de Extremadura Desde el 15 de enero de Cumplido Creación de la Dirección de Auditoria de Operaciones Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019

11 Nuevos compromisos y acciones

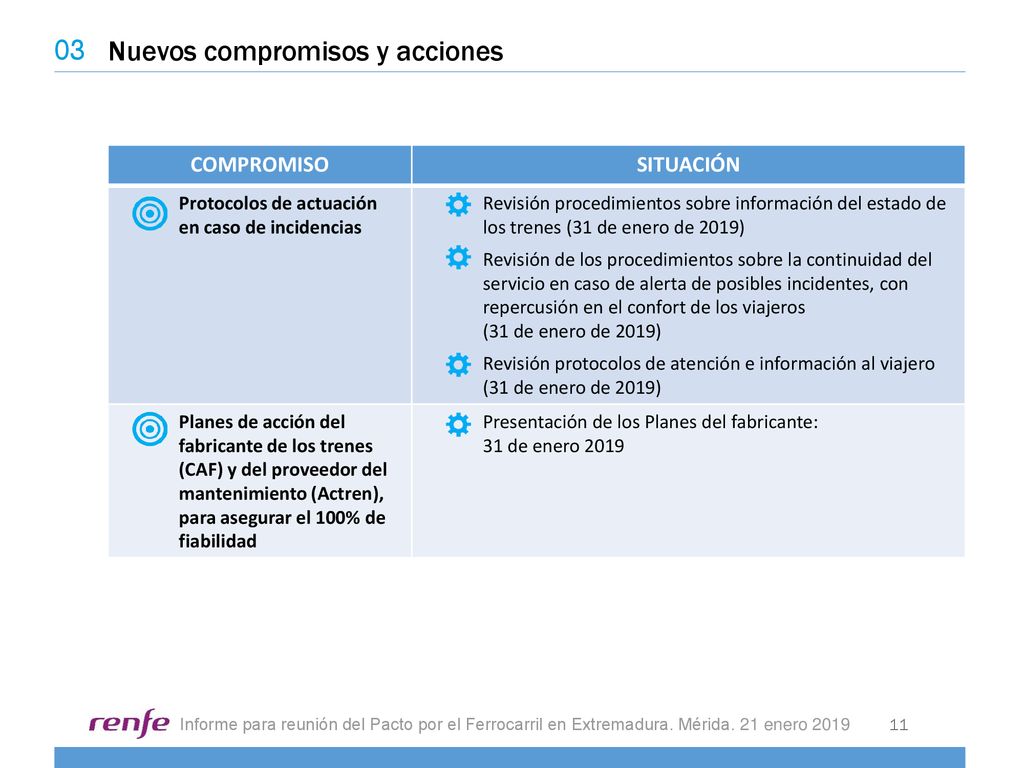

03 Nuevos compromisos y acciones COMPROMISO SITUACIÓN Protocolos de actuación en caso de incidencias Revisión procedimientos sobre información del estado de los trenes (31 de enero de 2019) Revisión de los procedimientos sobre la continuidad del servicio en caso de alerta de posibles incidentes, con repercusión en el confort de los viajeros (31 de enero de 2019) Revisión protocolos de atención e información al viajero (31 de enero de 2019) Planes de acción del fabricante de los trenes (CAF) y del proveedor del mantenimiento (Actren), para asegurar el 100% de fiabilidad Presentación de los Planes del fabricante: 31 de enero 2019 Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019

12 Resultado esperado de los Nuevos Compromisos y Acciones

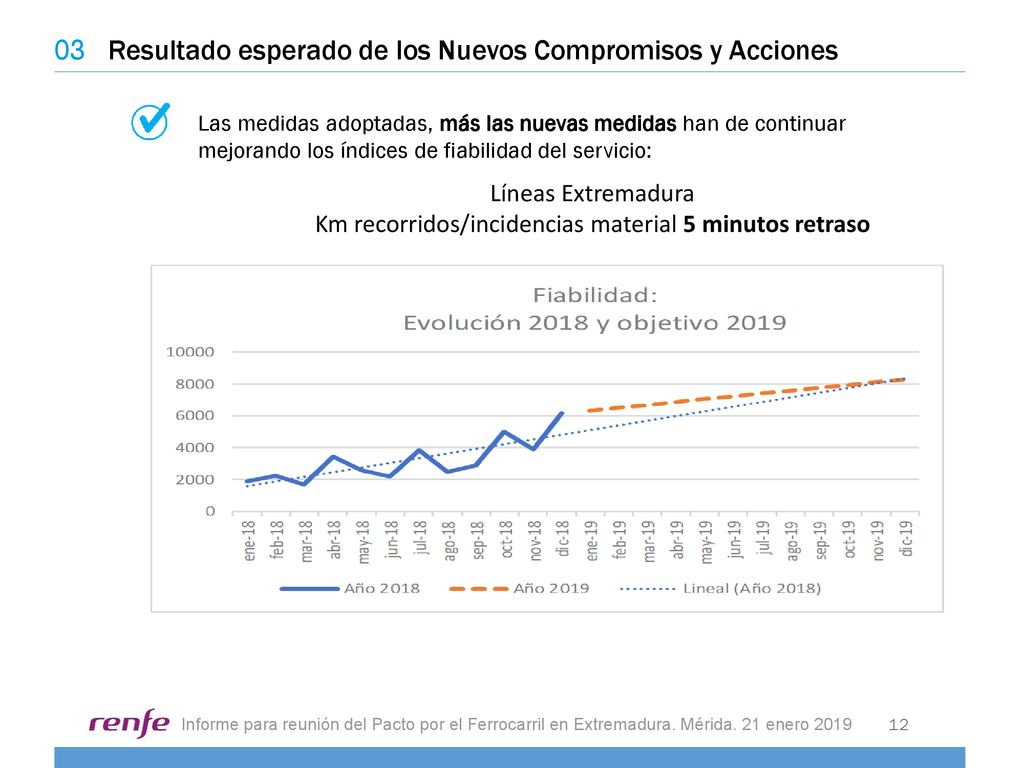

03 Resultado esperado de los Nuevos Compromisos y Acciones Las medidas adoptadas, más las nuevas medidas han de continuar mejorando los índices de fiabilidad del servicio: Líneas Extremadura Km recorridos/incidencias material 5 minutos retraso Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019

13 Nuevos compromisos y acciones

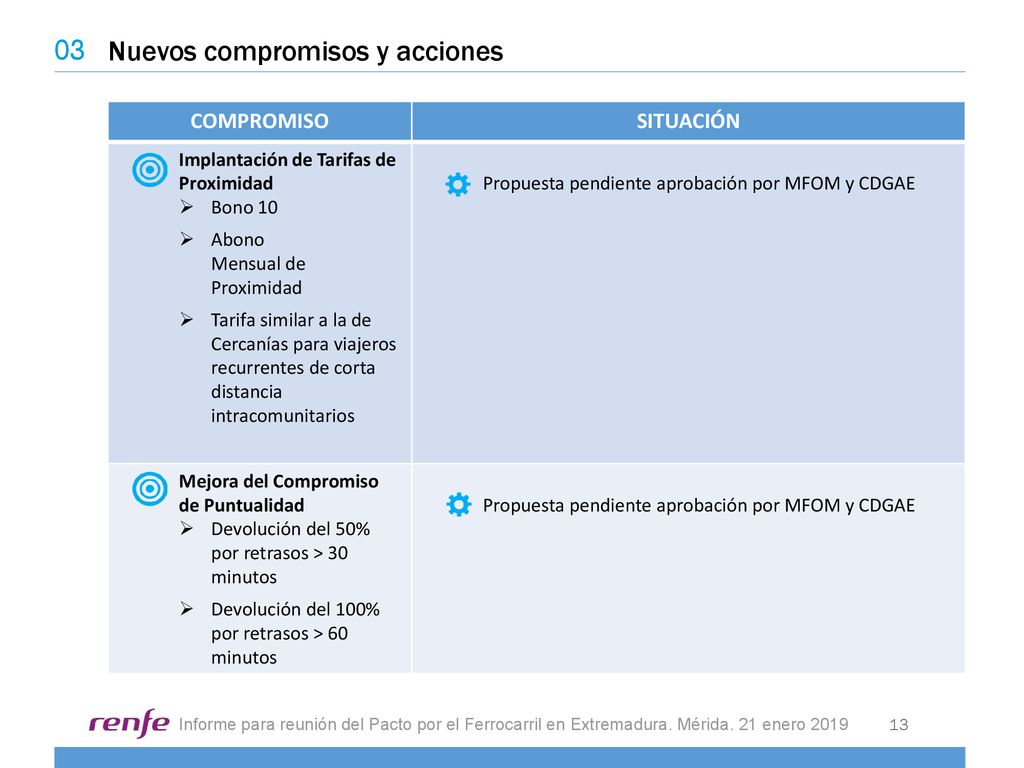

03 Nuevos compromisos y acciones COMPROMISO SITUACIÓN Implantación de Tarifas de Proximidad Bono 10 Abono Mensual de Proximidad Tarifa similar a la de Cercanías para viajeros recurrentes de corta distancia intracomunitarios Propuesta pendiente aprobación por MFOM y CDGAE Mejora del Compromiso de Puntualidad Devolución del 50% por retrasos > 30 minutos Devolución del 100% por retrasos > 60 minutos Informe para reunión del Pacto por el Ferrocarril en Extremadura. Mérida. 21 enero 2019
