DIRECCION DE ASUNTOS TECNICOS CO.TE.CAR. – PASO DE LOS LIBRES
DE FRONTERAS CO.TE.CAR. – PASO DE LOS LIBRES AVANCE DE OBRA MARZO 2010
2
CO.TE.CAR. - PASO DE LOS LIBRES

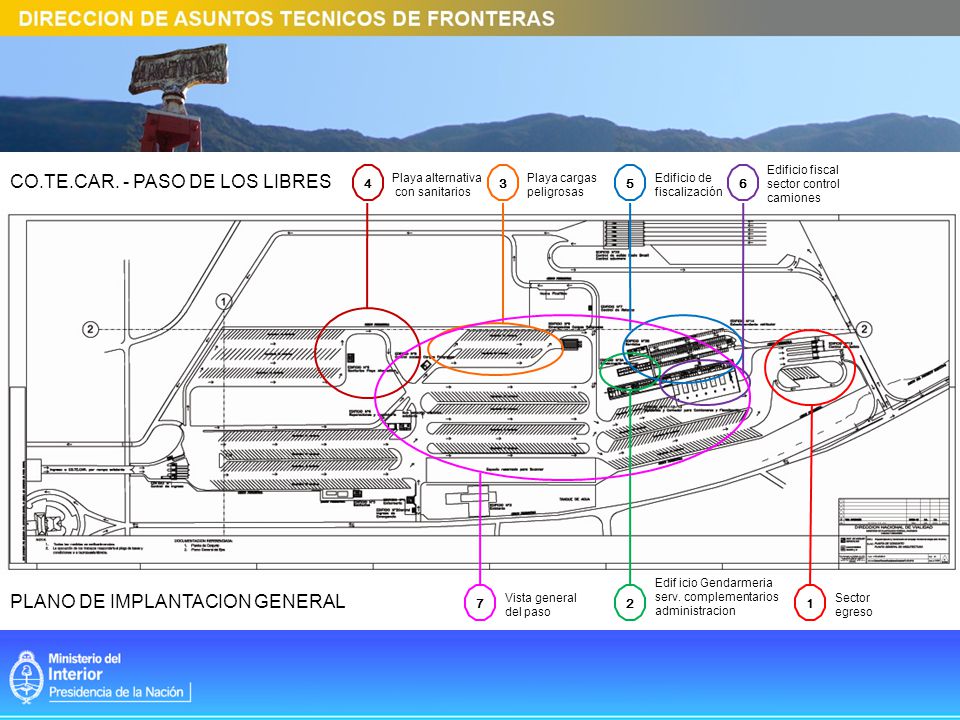

Edificio fiscal sector control camiones CO.TE.CAR. - PASO DE LOS LIBRES 4 Playa alternativa con sanitarios 3 Playa cargas peligrosas 5 Edificio de fiscalización 6 Edif icio Gendarmeria serv. complementarios administracion PLANO DE IMPLANTACION GENERAL 7 Vista general del paso 2 1 Sector egreso
3
1 – Sector Egreso
4

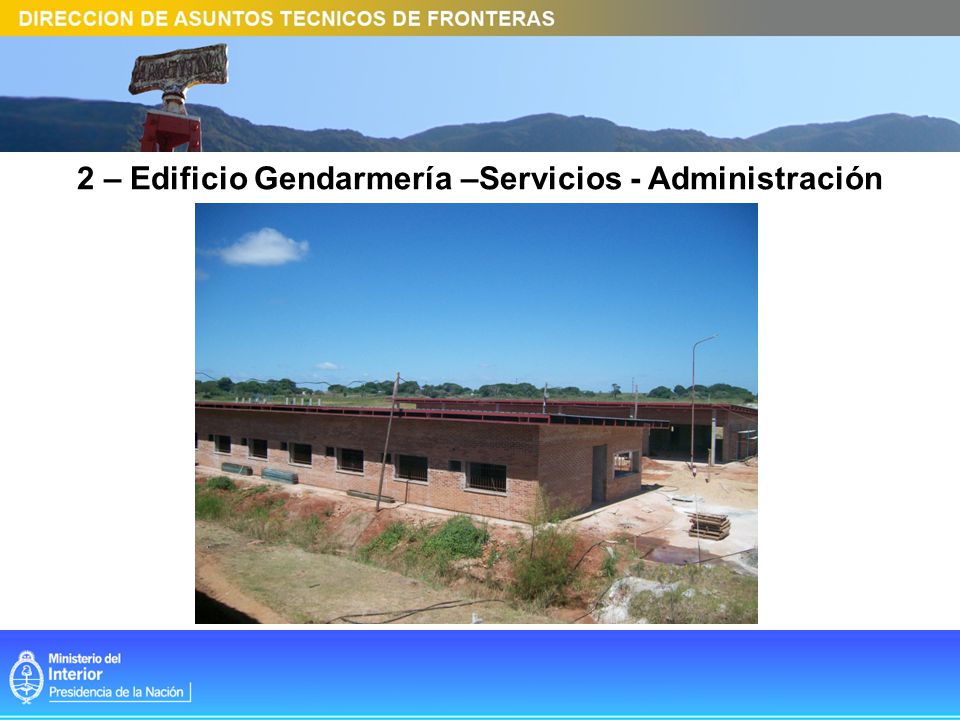

2 – Edificio Gendarmería –Servicios - Administración
5

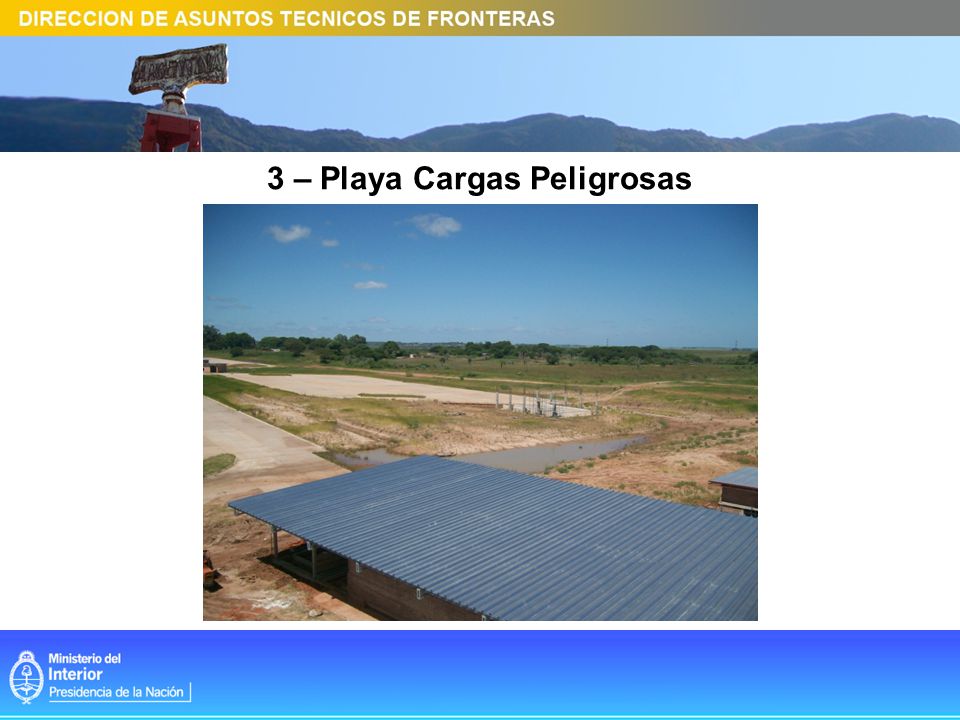

3 – Playa Cargas Peligrosas
6

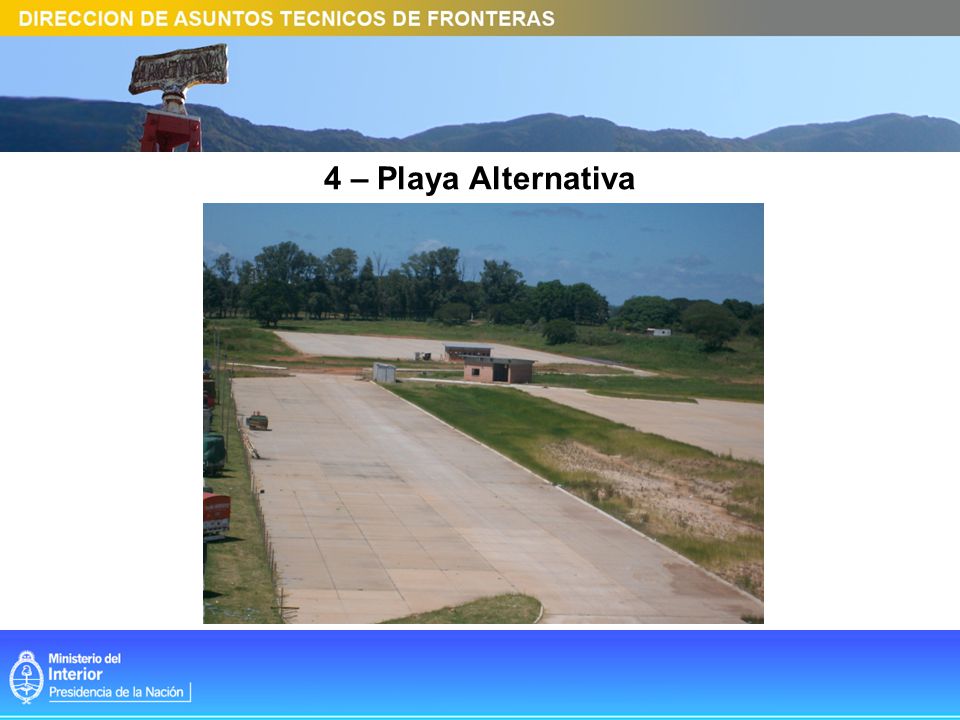

4 – Playa Alternativa
7

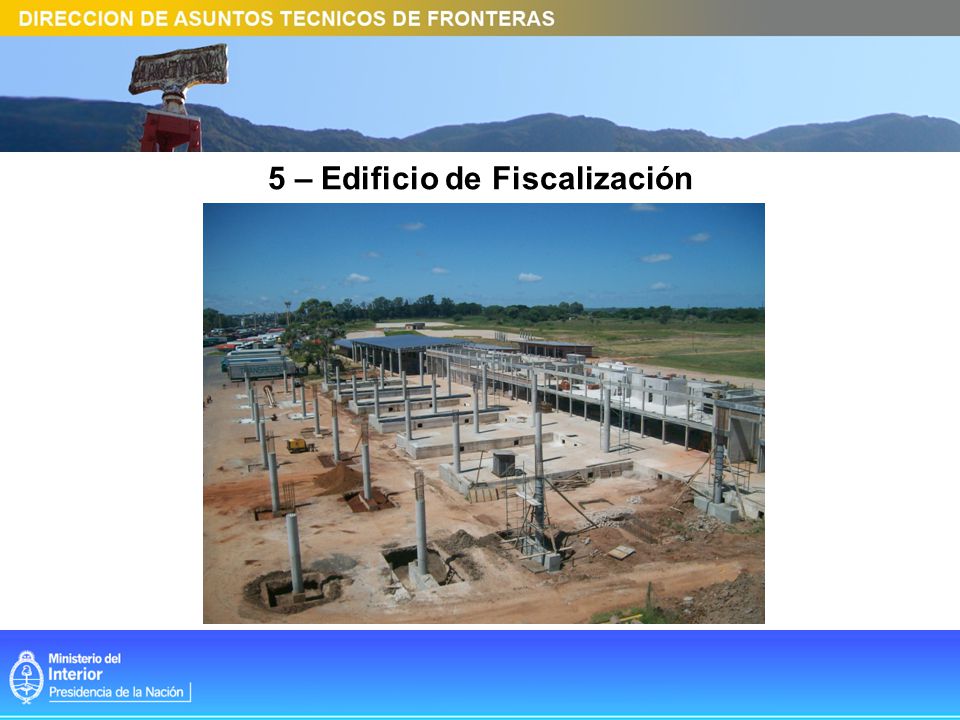

5 – Edificio de Fiscalización
8

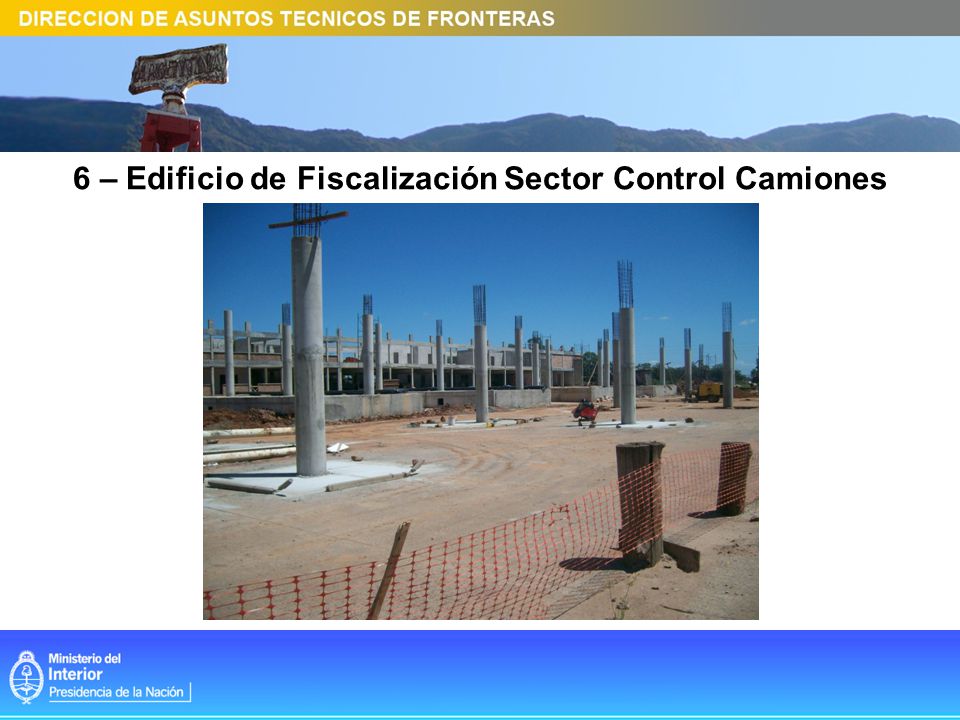

6 – Edificio de Fiscalización Sector Control Camiones
9

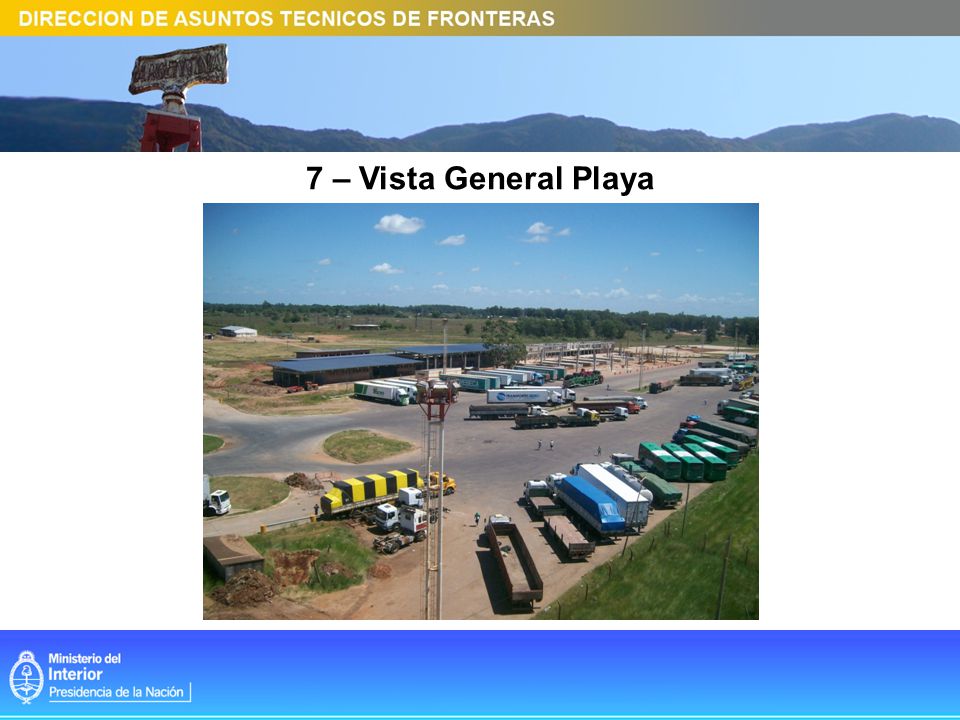

7 – Vista General Playa
10

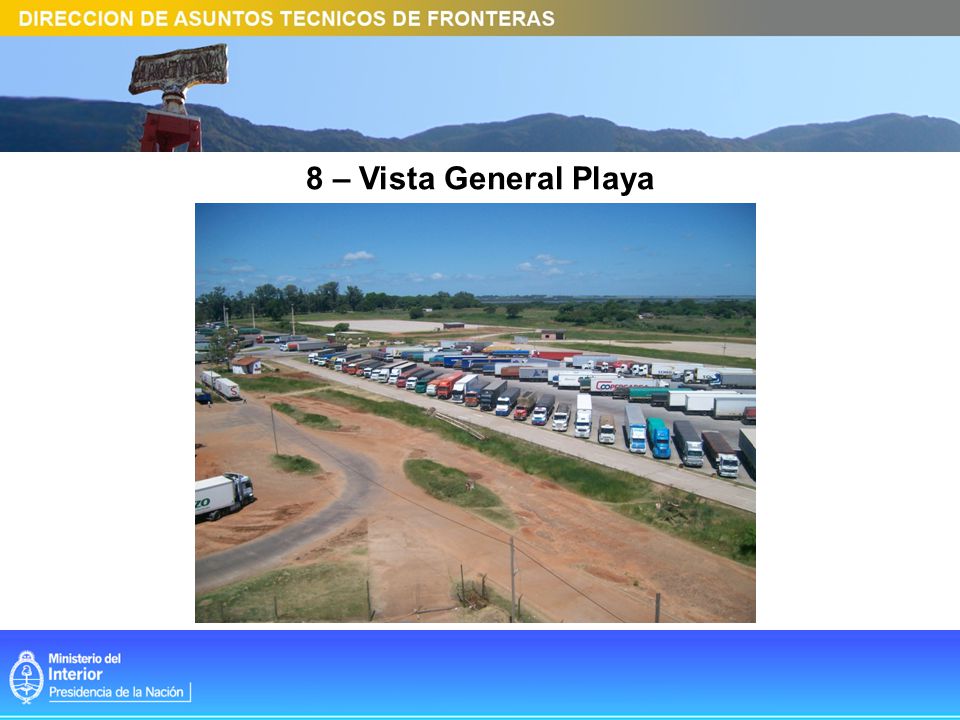

8 – Vista General Playa
11

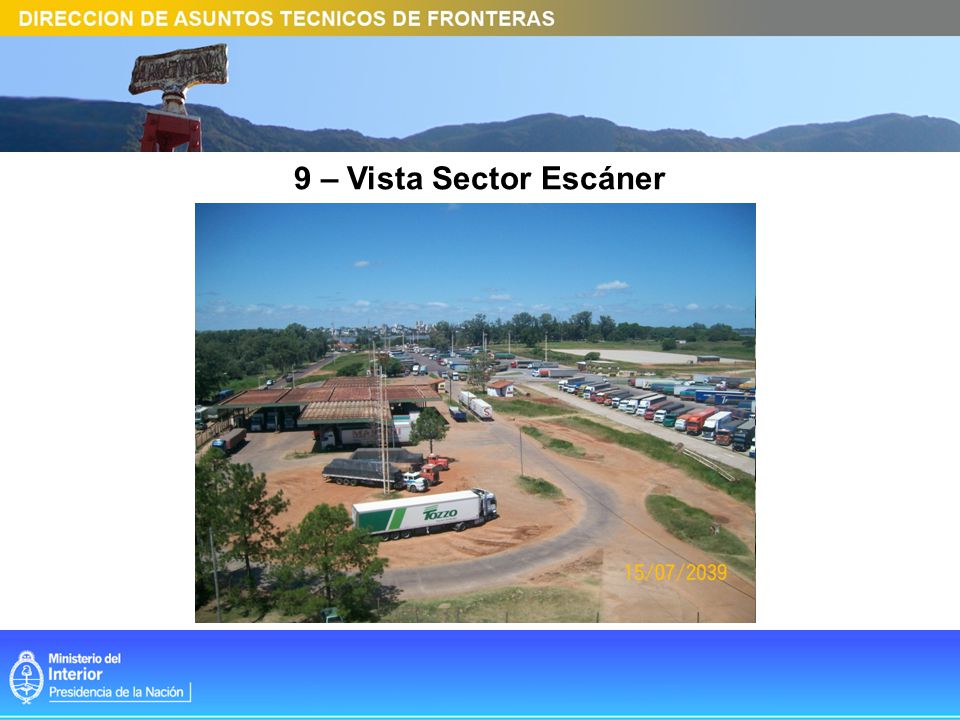

9 – Vista Sector Escáner
12

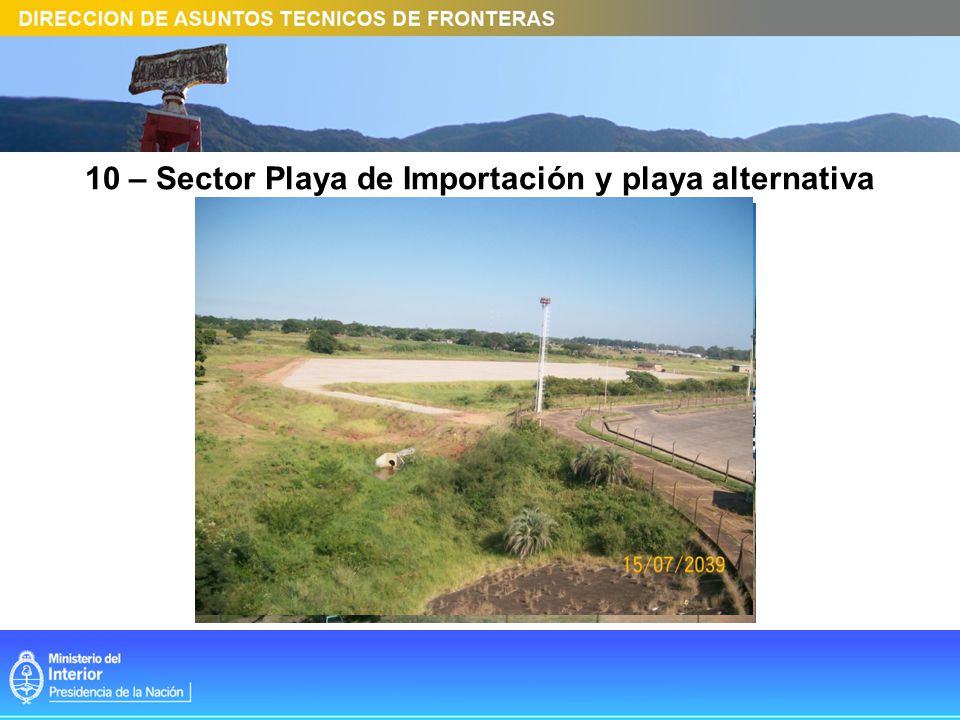

10 – Sector Playa de Importación y playa alternativa
13
11 –Ingreso a la Playa de Importación
14

La Empresa informa acerca del estado del avance del contrato de obra : aprox 59% ( se mide en porcentajes de dinero certificado contra el total del monto contractual, al 31/01/2010). Le Empresa manifiesta que podrían terminar la obra en diciembre de 2010, aún incorporando las mejoras al contrato ( Adenda Nº 3). Números globales de la obra: a.- Del total del monto del contrato, aproximadamente el 40% pertenece a la obra vial y el 60% a la obra de arquitectura. b.- La obra vial tiene un avance de 92%, lo que se traduce en un avance del 37% en el global del contrato, la obra de arquitectura tiene un avance del 30% , lo que conforma el otro 21% en el global del contrato ( todo esto en términos económicos, a precios de contrato).
