1 24 Marzo 2018

2 Orden del Día Proyecto Perforación nuevo Pozo.
Status de los Pozos. Ubicación del nuevo pozo (Resultados de los trabajos el varólogo y geofisico) Cotizaciones de la perforación del nuevo pozo Servicio de mantenimiento y restauración en Pozo Las Abejas. Status Cuota Extraordinaria y cortes de agua a vecinos morosos Asuntos Generales

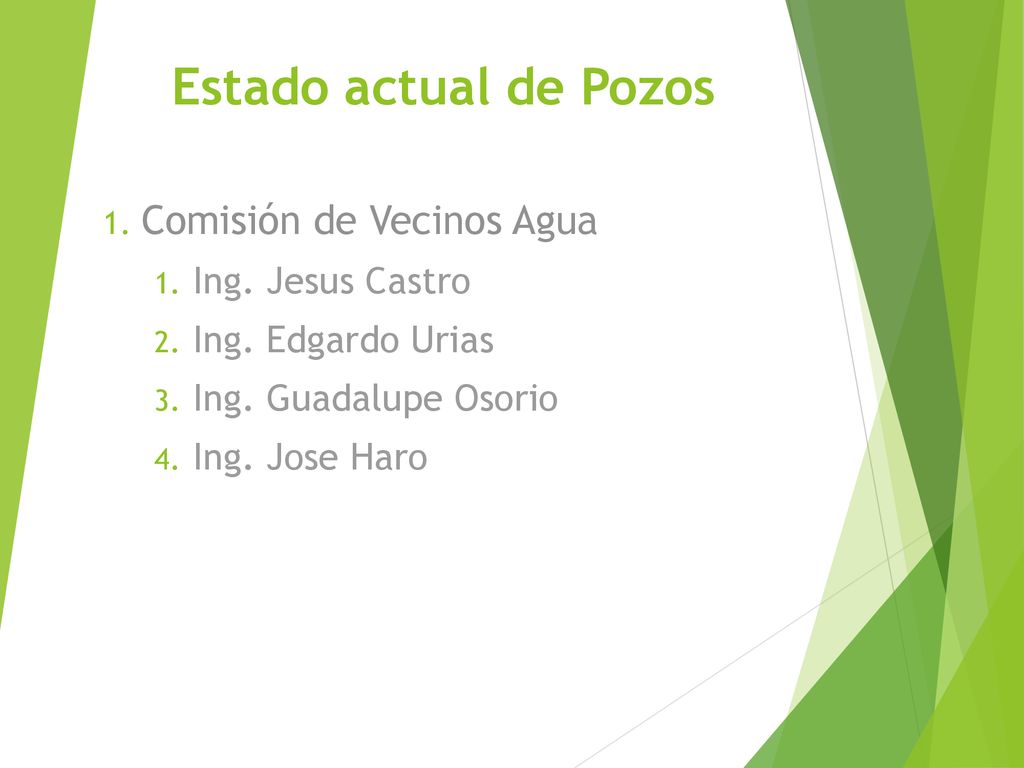

3 Estado actual de Pozos Comisión de Vecinos Agua Ing. Jesus Castro
Ing. Edgardo Urias Ing. Guadalupe Osorio Ing. Jose Haro

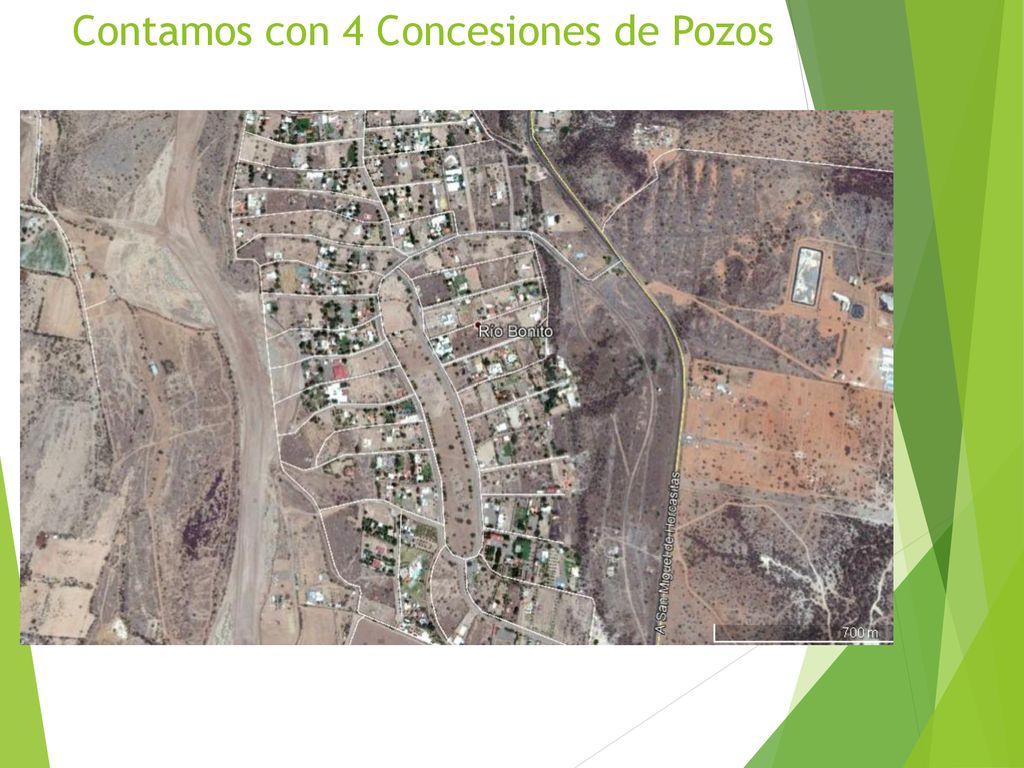

4 Contamos con 4 Concesiones de Pozos

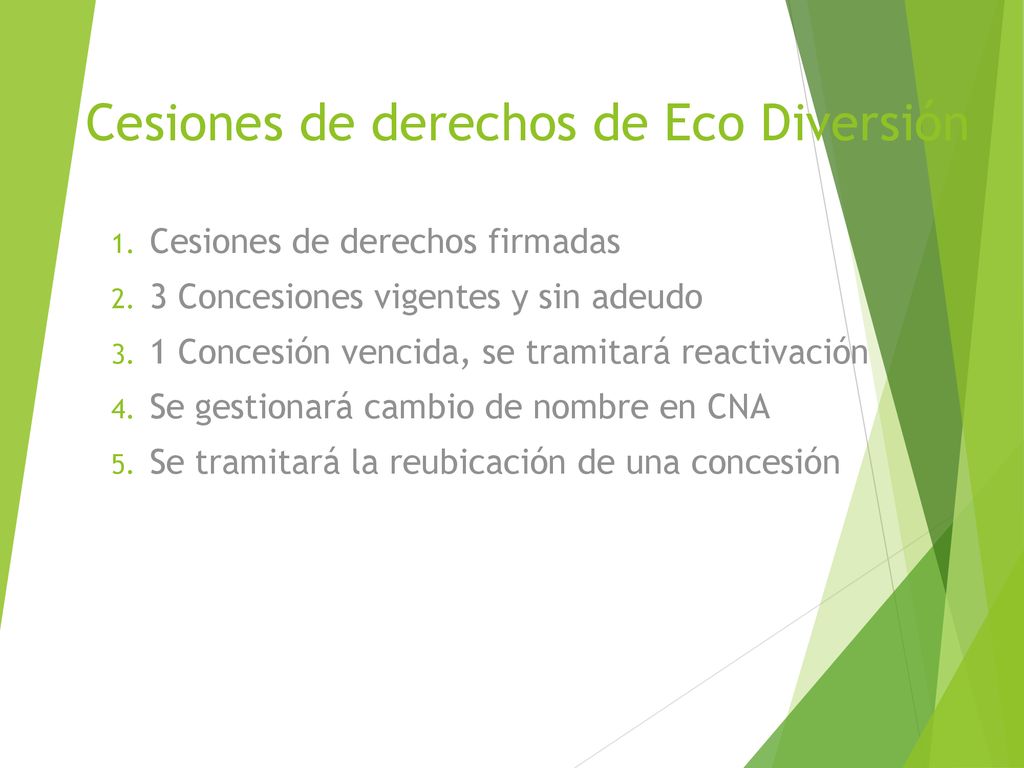

5 Cesiones de derechos de Eco Diversión
Cesiones de derechos firmadas 3 Concesiones vigentes y sin adeudo 1 Concesión vencida, se tramitará reactivación Se gestionará cambio de nombre en CNA Se tramitará la reubicación de una concesión

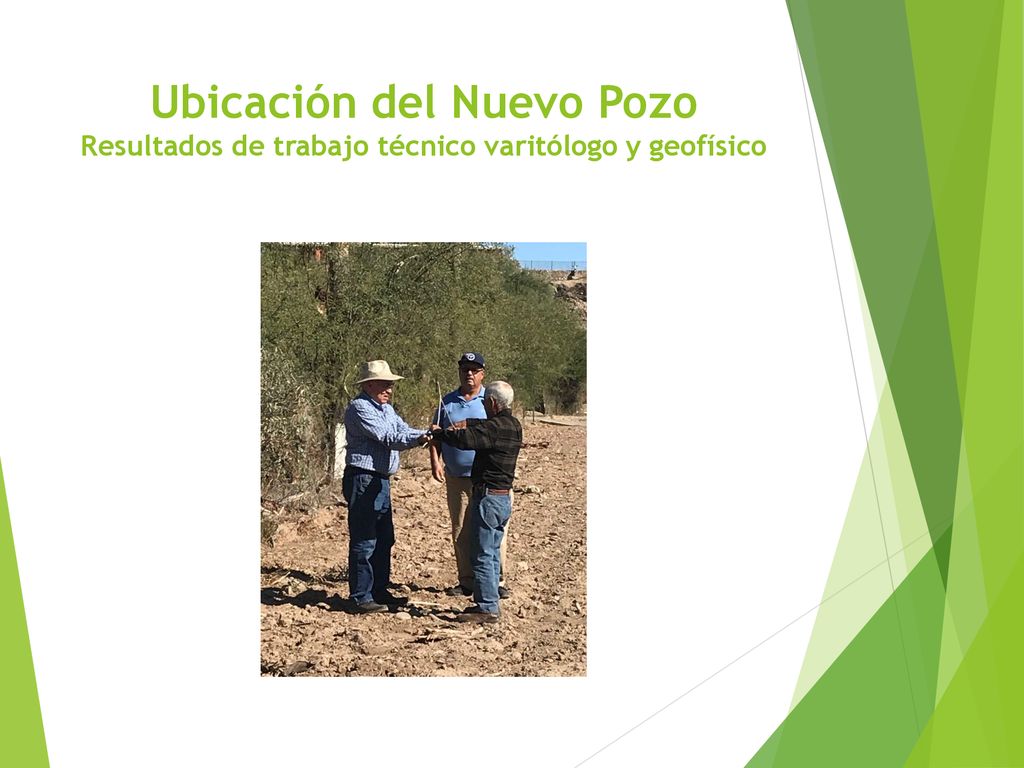

6 Ubicación del Nuevo Pozo Resultados de trabajo técnico varitólogo y geofísico

7 Presupuesto Aproximado

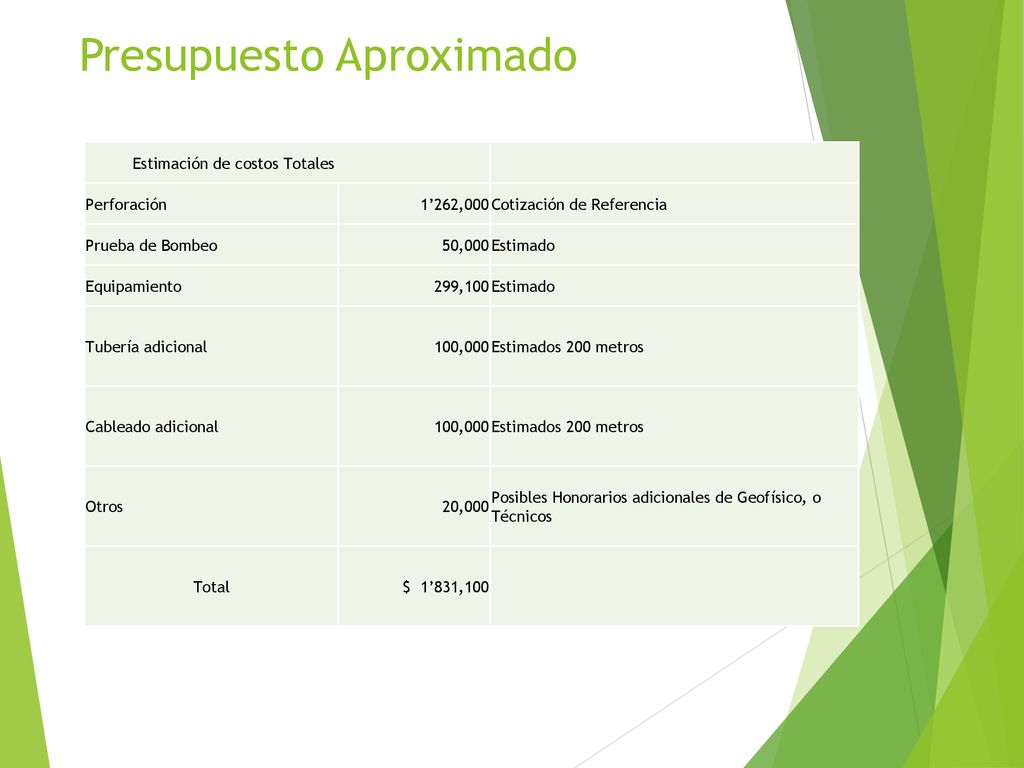

Estimación de costos Totales Perforación 1’262,000 Cotización de Referencia Prueba de Bombeo 50,000 Estimado Equipamiento 299,100 Tubería adicional 100,000 Estimados 200 metros Cableado adicional Otros 20,000 Posibles Honorarios adicionales de Geofísico, o Técnicos Total $  1’831,100

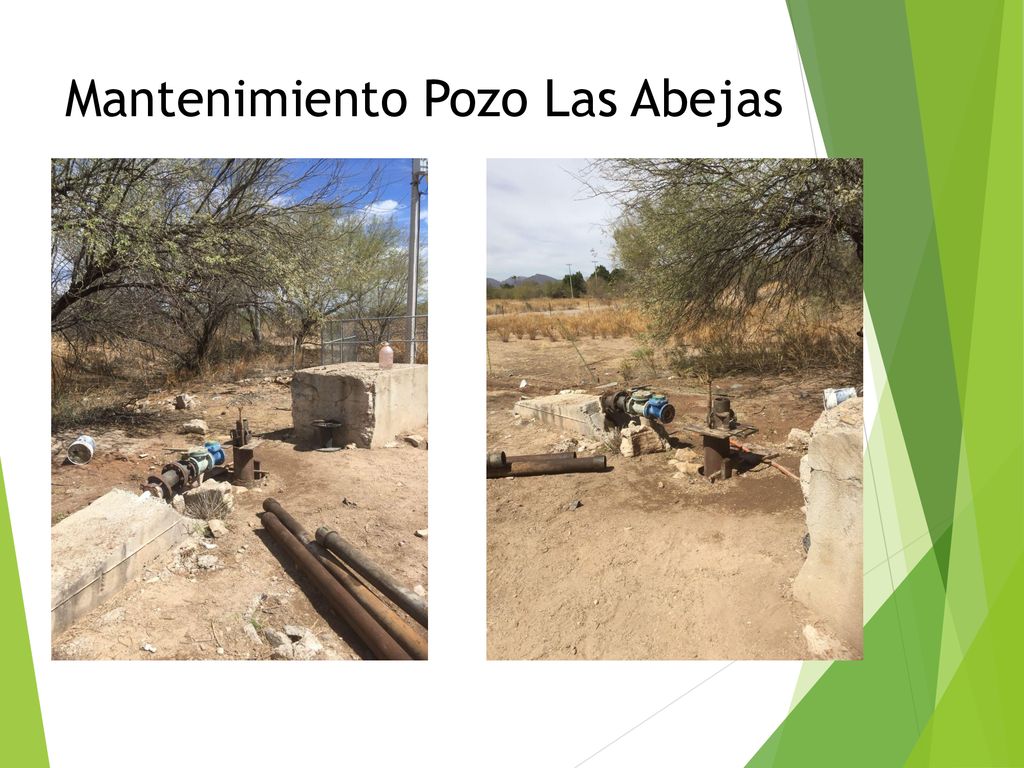

8 Mantenimiento Pozo Las Abejas

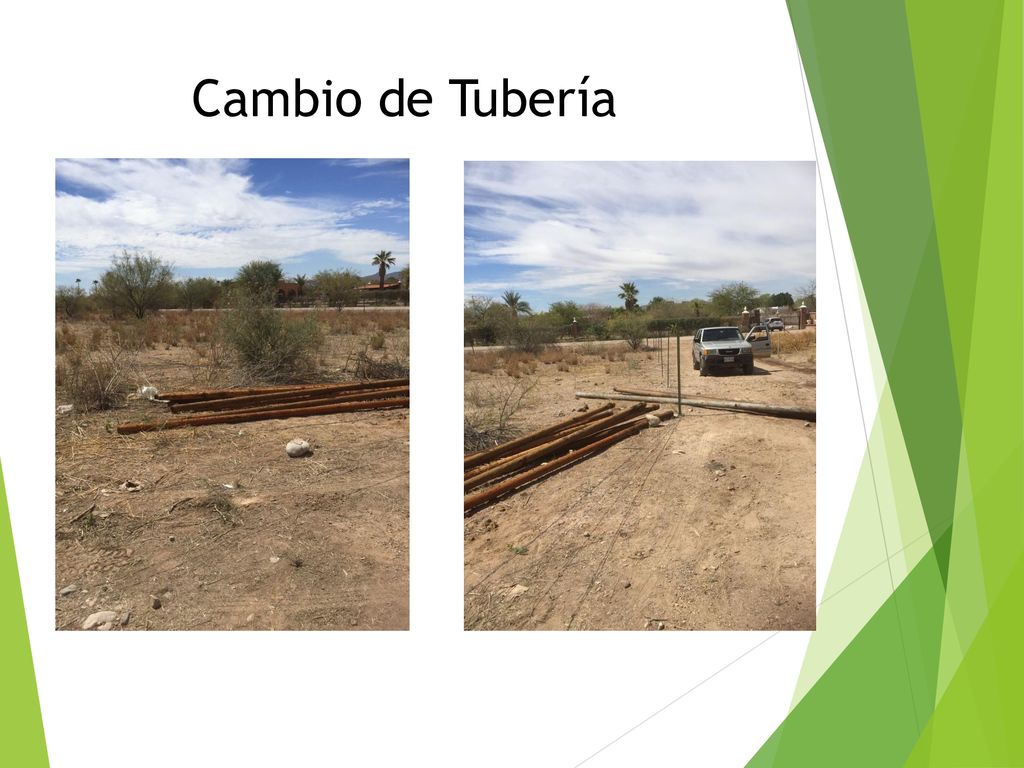

9 Cambio de Tubería

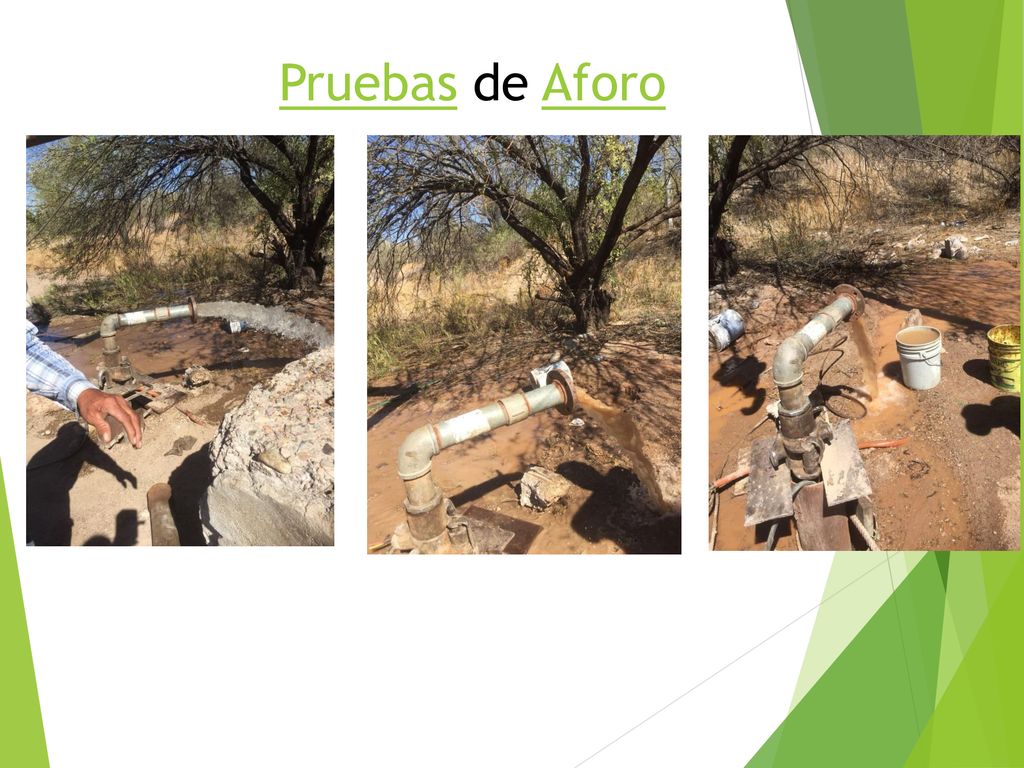

10 Pruebas de Aforo

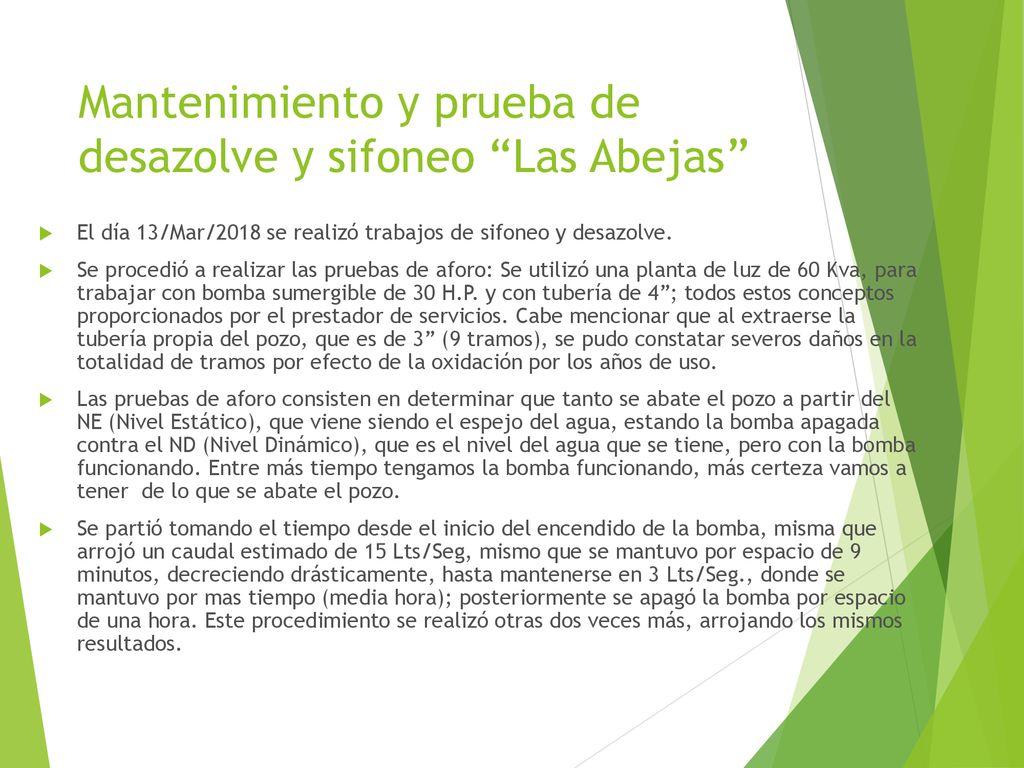

11 Mantenimiento y prueba de desazolve y sifoneo “Las Abejas”
El día 13/Mar/2018 se realizó trabajos de sifoneo y desazolve. Se procedió a realizar las pruebas de aforo: Se utilizó una planta de luz de 60 Kva, para trabajar con bomba sumergible de 30 H.P. y con tubería de 4”; todos estos conceptos proporcionados por el prestador de servicios. Cabe mencionar que al extraerse la tubería propia del pozo, que es de 3” (9 tramos), se pudo constatar severos daños en la totalidad de tramos por efecto de la oxidación por los años de uso. Las pruebas de aforo consisten en determinar que tanto se abate el pozo a partir del NE (Nivel Estático), que viene siendo el espejo del agua, estando la bomba apagada contra el ND (Nivel Dinámico), que es el nivel del agua que se tiene, pero con la bomba funcionando. Entre más tiempo tengamos la bomba funcionando, más certeza vamos a tener de lo que se abate el pozo. Se partió tomando el tiempo desde el inicio del encendido de la bomba, misma que arrojó un caudal estimado de 15 Lts/Seg, mismo que se mantuvo por espacio de 9 minutos, decreciendo drásticamente, hasta mantenerse en 3 Lts/Seg., donde se mantuvo por mas tiempo (media hora); posteriormente se apagó la bomba por espacio de una hora. Este procedimiento se realizó otras dos veces más, arrojando los mismos resultados.

12 3.- RESUMEN Y CONCLUSIONES:
______________________________________________ CONCEPTO ANTES DESPUES A).- PROFUNDIDAD -Metros -Pies B).-DIÁMETRO TUBERÍA (“) C).-GASTO HIDR (Lts/Seg) CONCLUSIONES: 1.- Se incrementó el número de tramos de 9 a 13, aumentando la profundidad de extracción en 25.6 Mts. (84.0’) y el diámetro de la tubería se redujo a 2”, considerando el poco gasto hidráulico resultante (3.0 Lts/seg), el cual se mantiene igual a como había venido presentándose antes del mantenimiento (Sifoneo y desazolve).

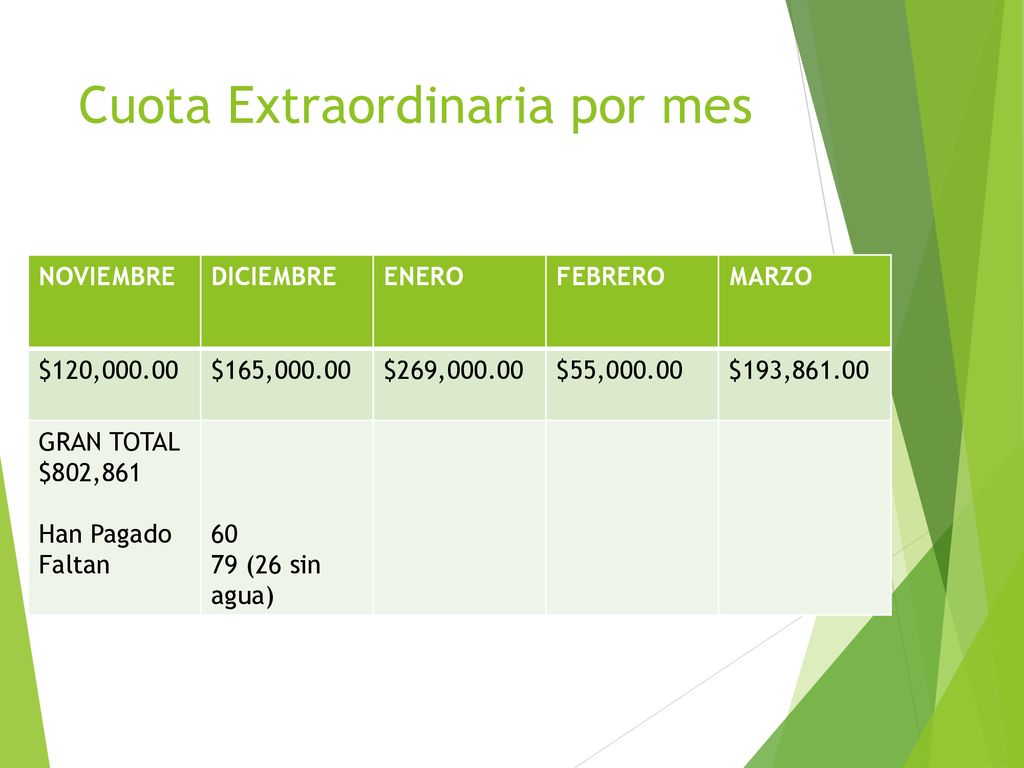

13 Cuota Extraordinaria por mes
NOVIEMBRE DICIEMBRE ENERO FEBRERO MARZO $120,000.00 $165,000.00 $269,000.00 $55,000.00 $193,861.00 GRAN TOTAL $802,861 Han Pagado Faltan 60 79 (26 sin agua)

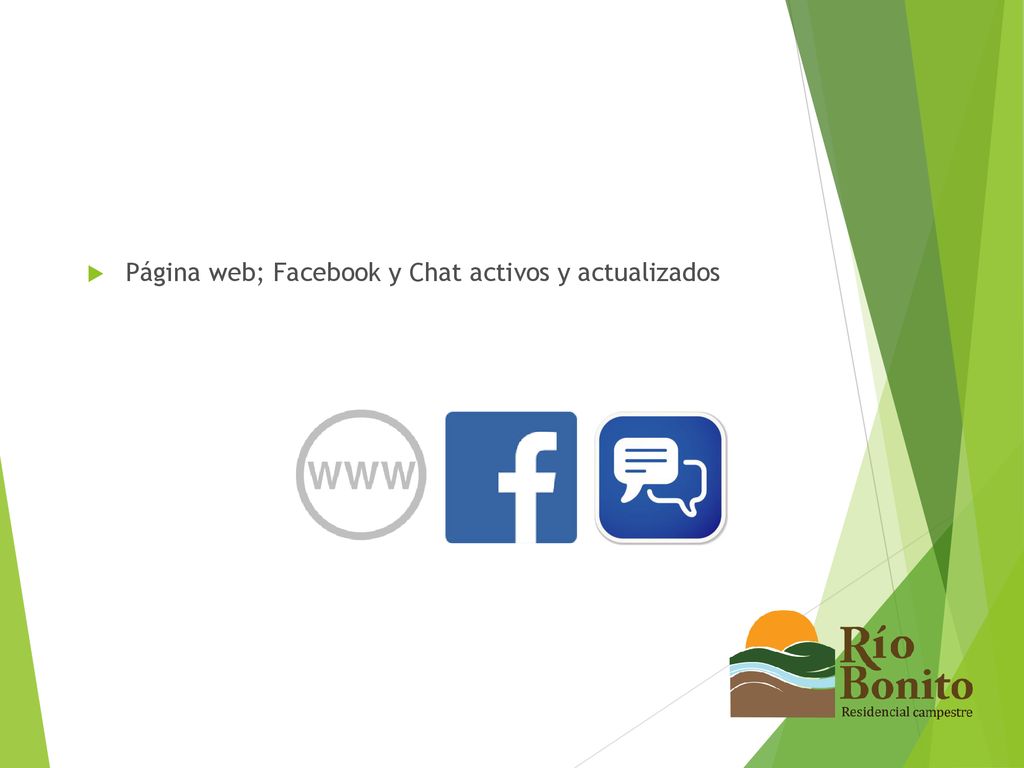

14 Página web; Facebook y Chat activos y actualizados
