Descargar la presentación
La descarga está en progreso. Por favor, espere
1
Proyecto Bacatá II Bogotá, marzo 2015
2

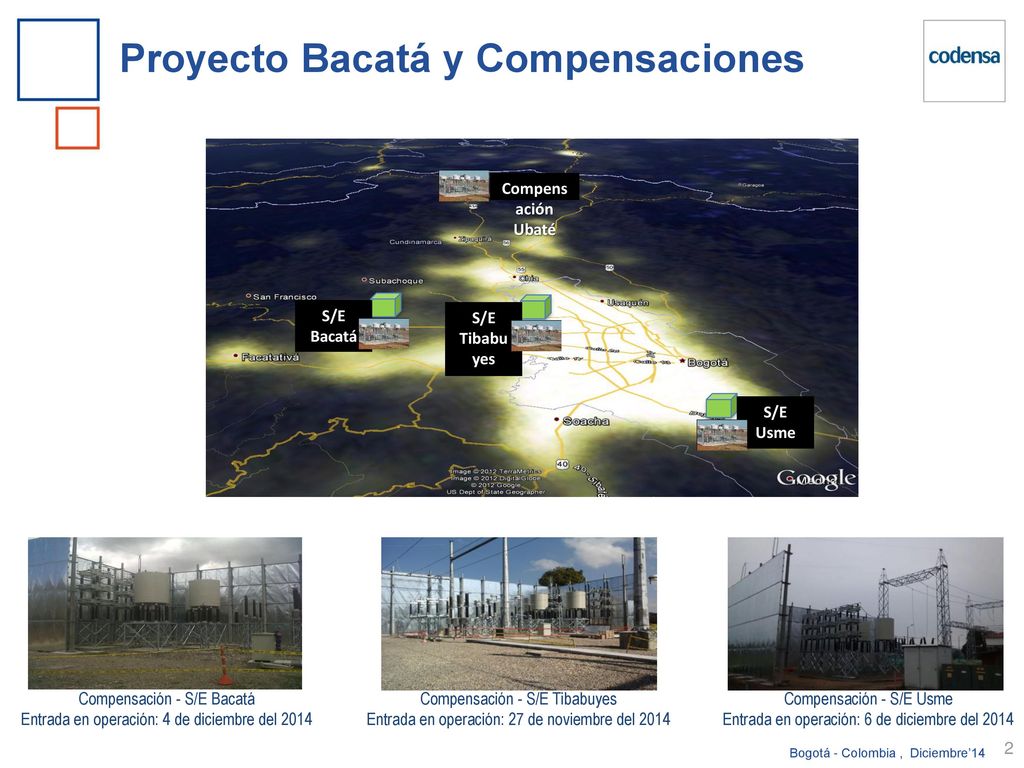

Proyecto Bacatá y Compensaciones
Compensación Ubaté S/E Tibabuyes S/E Usme S/E Bacatá Compensación - S/E Bacatá Entrada en operación: 4 de diciembre del 2014 Compensación - S/E Tibabuyes Entrada en operación: 27 de noviembre del 2014 Compensación - S/E Usme Entrada en operación: 6 de diciembre del 2014 Bogotá - Colombia , Diciembre’14
3
Segundo Trafo S/E Bacatá

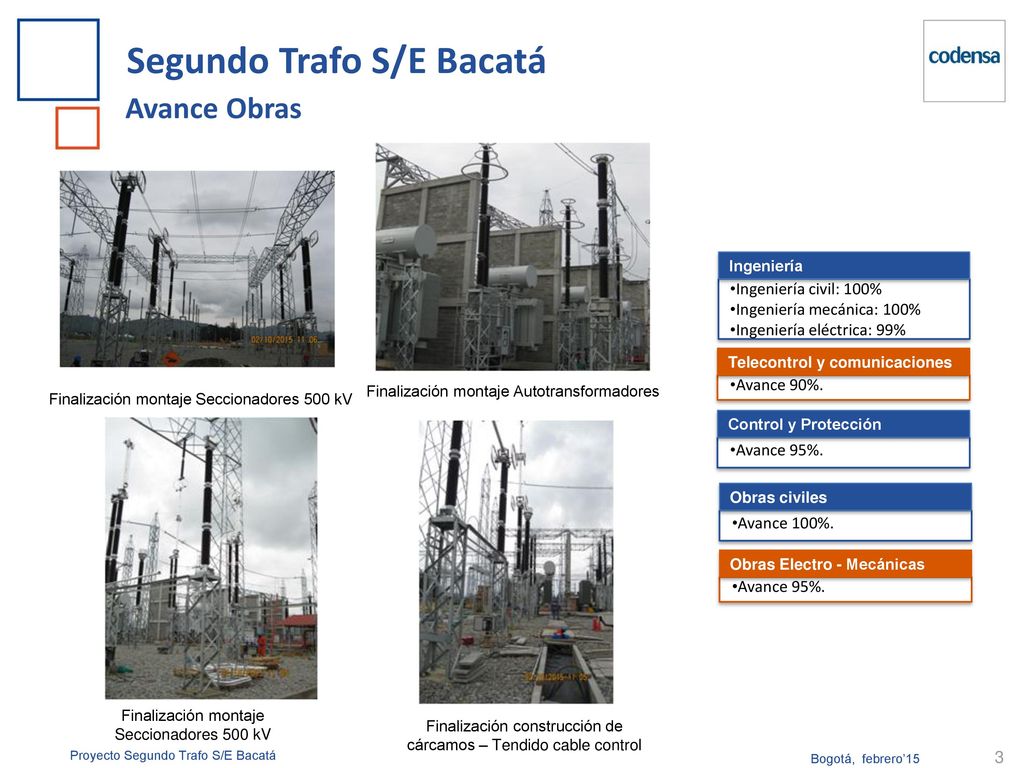

Avance Obras Ingeniería Ingeniería civil: 100% Ingeniería mecánica: 100% Ingeniería eléctrica: 99% Telecontrol y comunicaciones Avance 90%. Finalización montaje Autotransformadores Finalización montaje Seccionadores 500 kV Control y Protección Avance 95%. Obras civiles Avance 100%. Obras Electro - Mecánicas Avance 95%. Finalización montaje Seccionadores 500 kV Finalización construcción de cárcamos – Tendido cable control Proyecto Segundo Trafo S/E Bacatá Bogotá, febrero’15
4

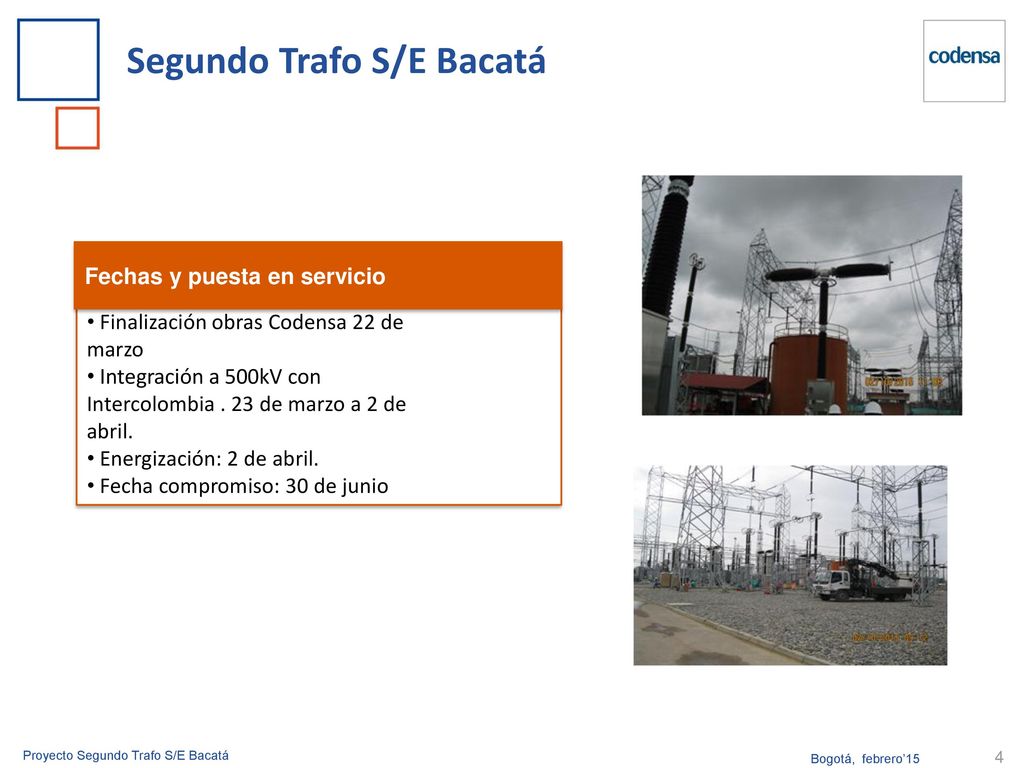

Segundo Trafo S/E Bacatá
Fechas y puesta en servicio Finalización obras Codensa 22 de marzo Integración a 500kV con Intercolombia . 23 de marzo a 2 de abril. Energización: 2 de abril. Fecha compromiso: 30 de junio Proyecto Segundo Trafo S/E Bacatá Bogotá, febrero’15
5
GRACIAS
Presentaciones similares
© 2024 SlidePlayer.es Inc.
All rights reserved.
