1
PROYECTO SIAC Junio 24 de 2009
2
CONTENIDO Presentación Ciclo I Presentación Ciclo II
3
CICLO I Se conformó el grupo y se repartieron roles conforme a las habilidades que cada uno creía tener (Entrega 1). Rol Integrante Líder del equipo Juan Guillermo Carvajal Líder de desarrollo Fabio Andrés Navarrete Líder de planeación Diana Carolina Martínez Líder de procesos Tatiana Franco Villamizar Líder de calidad Rafael Esteban Espinel Líder de soporte Carlos Diego Rocha
4

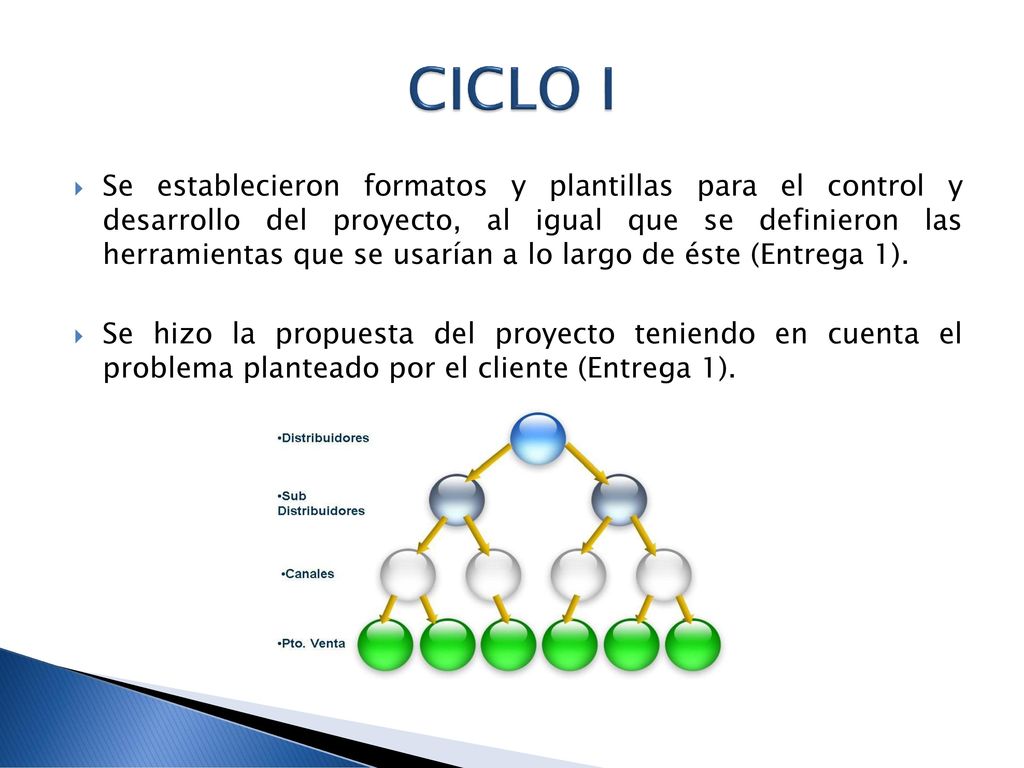

CICLO I Se establecieron formatos y plantillas para el control y desarrollo del proyecto, al igual que se definieron las herramientas que se usarían a lo largo de éste (Entrega 1). Se hizo la propuesta del proyecto teniendo en cuenta el problema planteado por el cliente (Entrega 1).
5

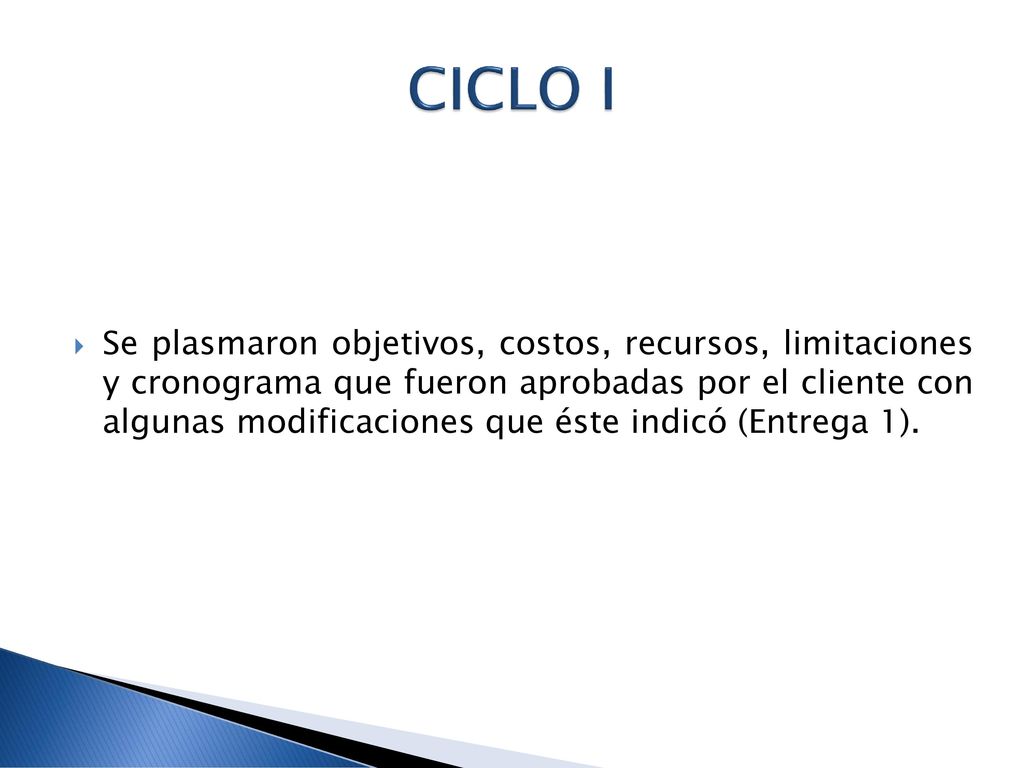

CICLO I Se plasmaron objetivos, costos, recursos, limitaciones y cronograma que fueron aprobadas por el cliente con algunas modificaciones que éste indicó (Entrega 1).
6

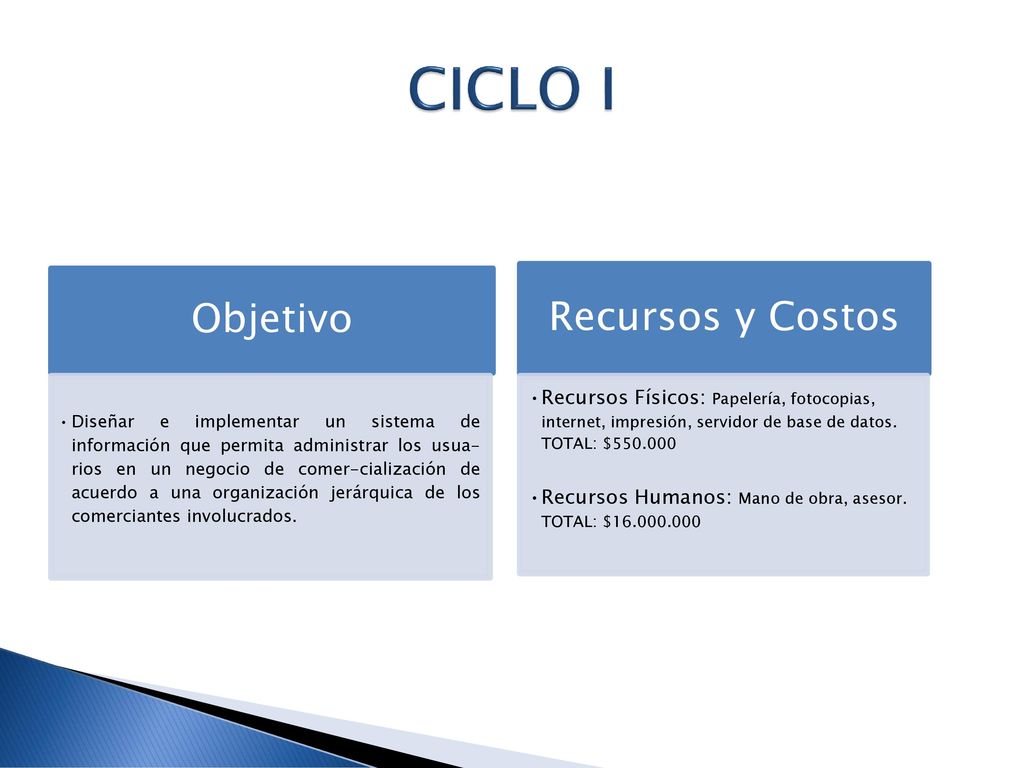

CICLO I Objetivo Diseñar e implementar un sistema de información que permita administrar los usua-rios en un negocio de comer-cialización de acuerdo a una organización jerárquica de los comerciantes involucrados. Recursos y Costos Recursos Físicos: Papelería, fotocopias, internet, impresión, servidor de base de datos TOTAL: $ Recursos Humanos: Mano de obra, asesor TOTAL: $
7

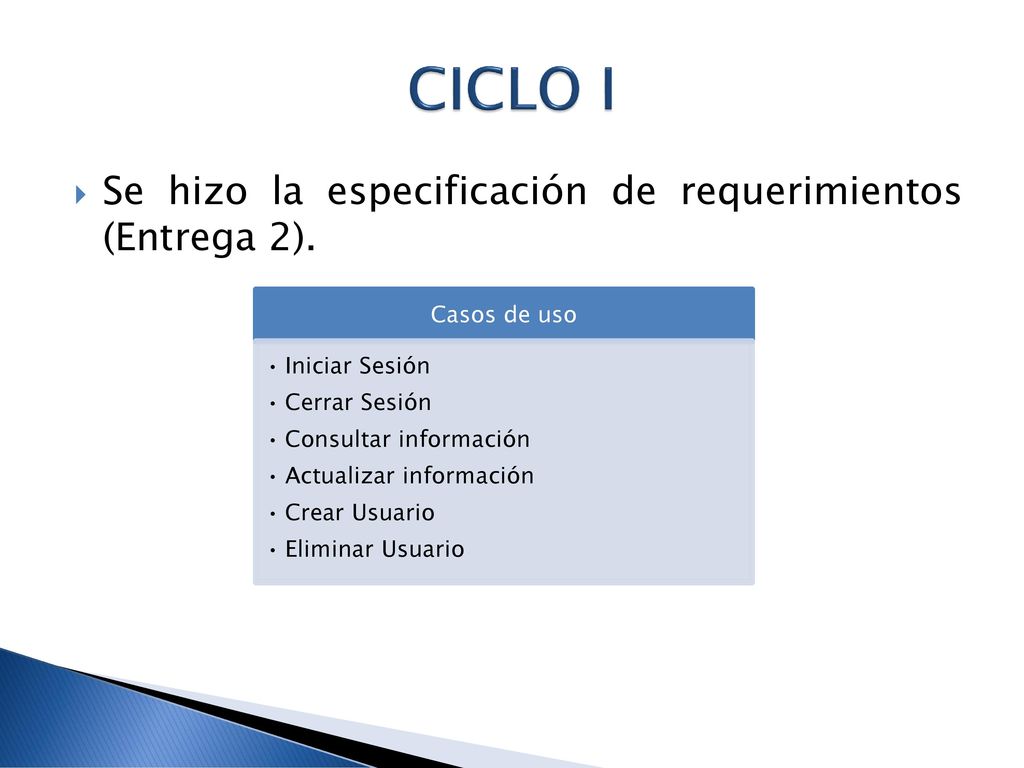

CICLO I Se hizo la especificación de requerimientos (Entrega 2).
Casos de uso Iniciar Sesión Cerrar Sesión Consultar información Actualizar información Crear Usuario Eliminar Usuario
8

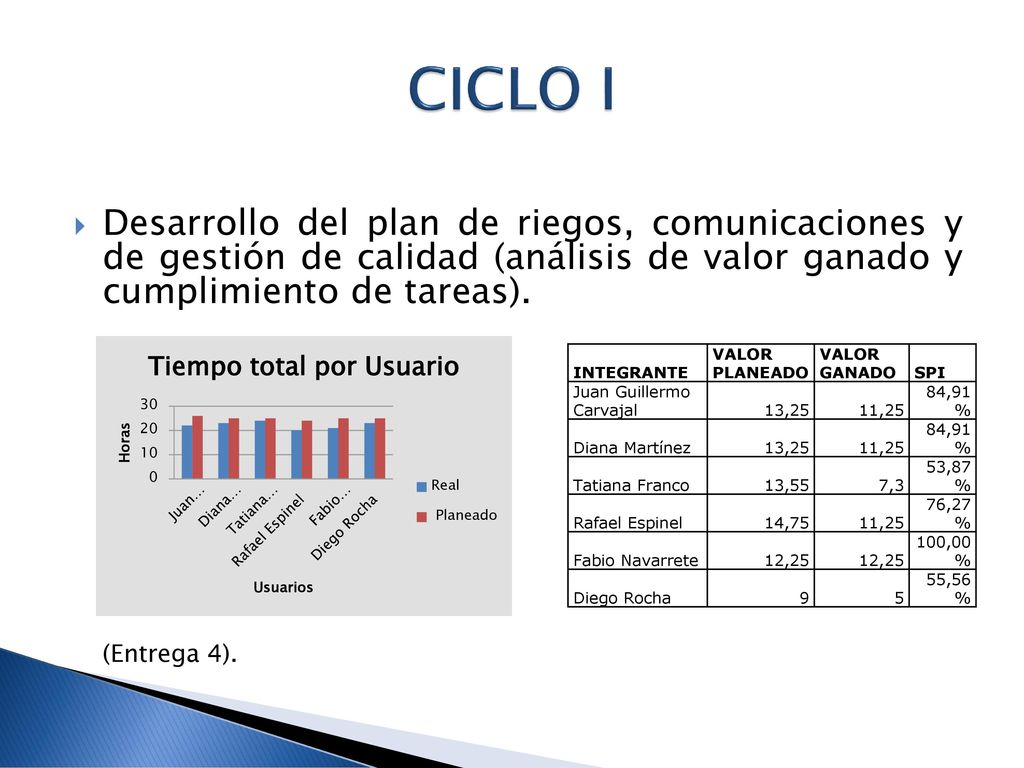

CICLO I Desarrollo del plan de riegos, comunicaciones y de gestión de calidad (análisis de valor ganado y cumplimiento de tareas). (Entrega 4). INTEGRANTE VALOR PLANEADO VALOR GANADO SPI Juan Guillermo Carvajal 13,25 11,25 84,91% Diana Martínez Tatiana Franco 13,55 7,3 53,87% Rafael Espinel 14,75 76,27% Fabio Navarrete 12,25 100,00% Diego Rocha 9 5 55,56%
9

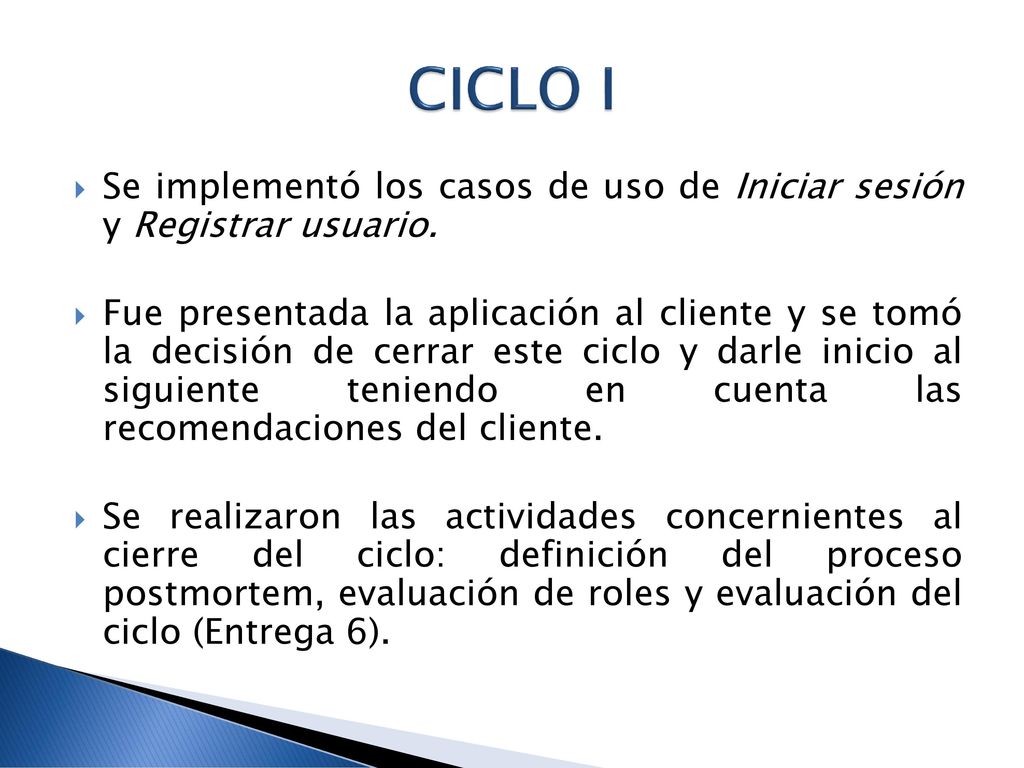

CICLO I Se implementó los casos de uso de Iniciar sesión y Registrar usuario. Fue presentada la aplicación al cliente y se tomó la decisión de cerrar este ciclo y darle inicio al siguiente teniendo en cuenta las recomendaciones del cliente. Se realizaron las actividades concernientes al cierre del ciclo: definición del proceso postmortem, evaluación de roles y evaluación del ciclo (Entrega 6).
10
Desempeño de su función

CICLO I Evaluación de roles: teniendo en cuenta el desempeño del equipo a lo largo del ciclo 1 (siendo 1 el nivel más bajo y 5 el más alto) Criterio Rol Contribución General Ayuda y Soporte Desempeño de su función Líder del equipo 5 4 Líder de desarrollo 3 Líder de planeación Líder de procesos Líder de calidad Líder de soporte (Entrega 6)
11
CICLO I Tiempo y valor ganado: rojo=planeado, azul=ganado y verde=costo actual (Entrega 6)
12

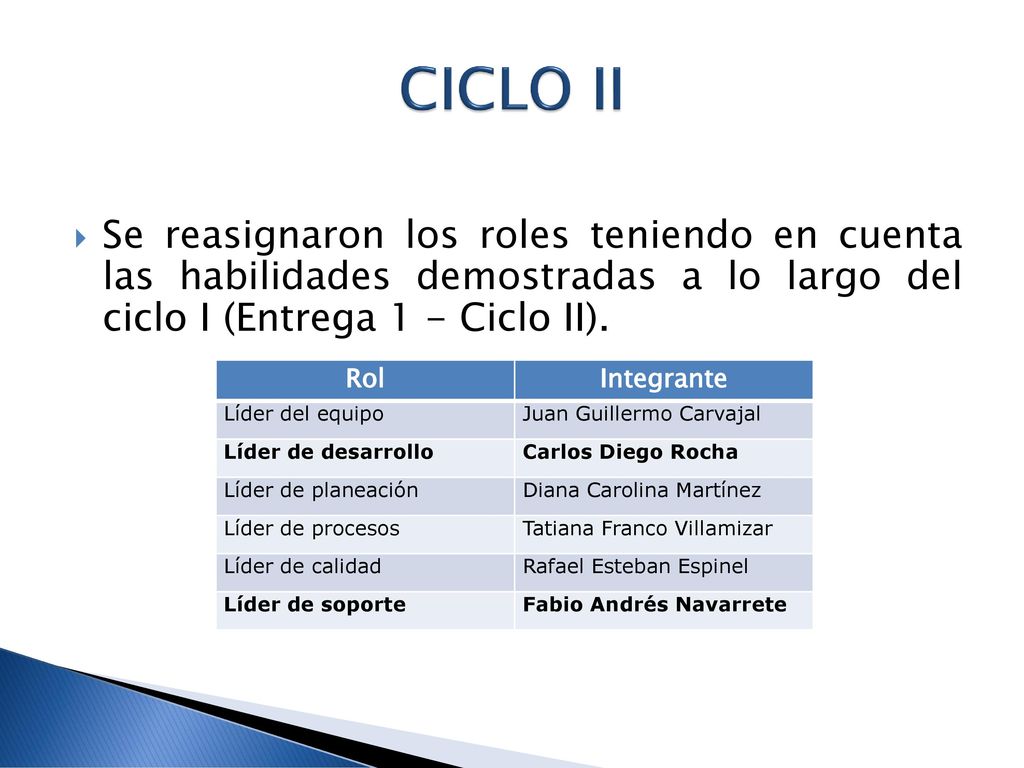

CICLO II Se reasignaron los roles teniendo en cuenta las habilidades demostradas a lo largo del ciclo I (Entrega 1 - Ciclo II). Rol Integrante Líder del equipo Juan Guillermo Carvajal Líder de desarrollo Carlos Diego Rocha Líder de planeación Diana Carolina Martínez Líder de procesos Tatiana Franco Villamizar Líder de calidad Rafael Esteban Espinel Líder de soporte Fabio Andrés Navarrete
13

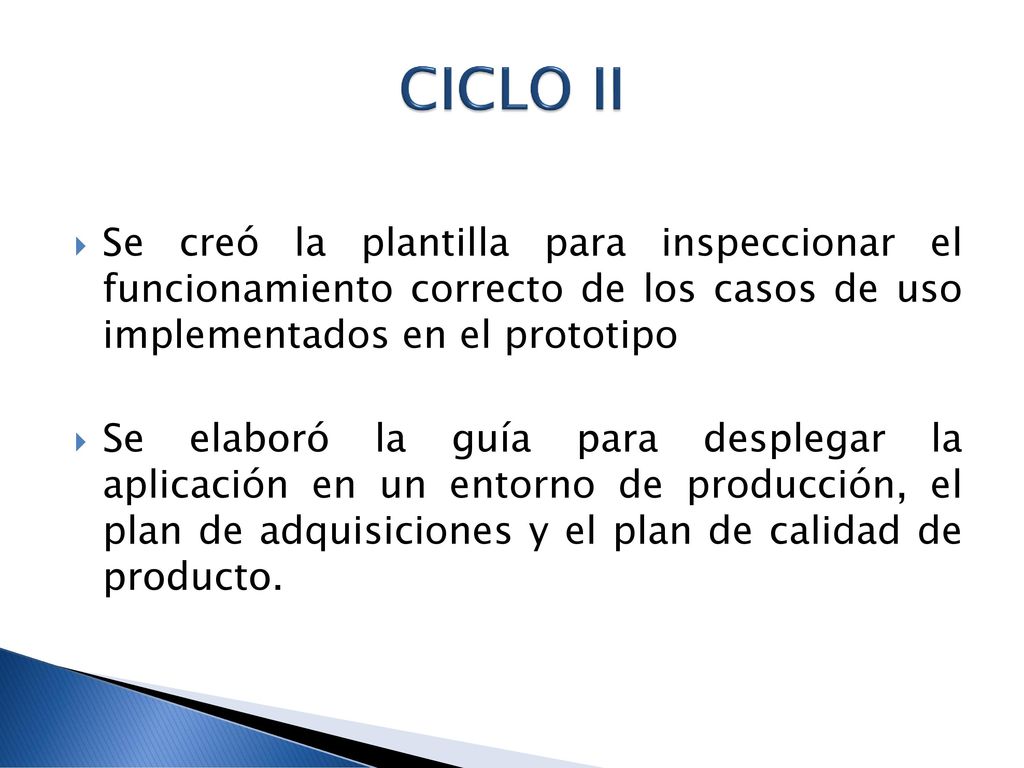

CICLO II Se creó la plantilla para inspeccionar el funcionamiento correcto de los casos de uso implementados en el prototipo Se elaboró la guía para desplegar la aplicación en un entorno de producción, el plan de adquisiciones y el plan de calidad de producto.
14

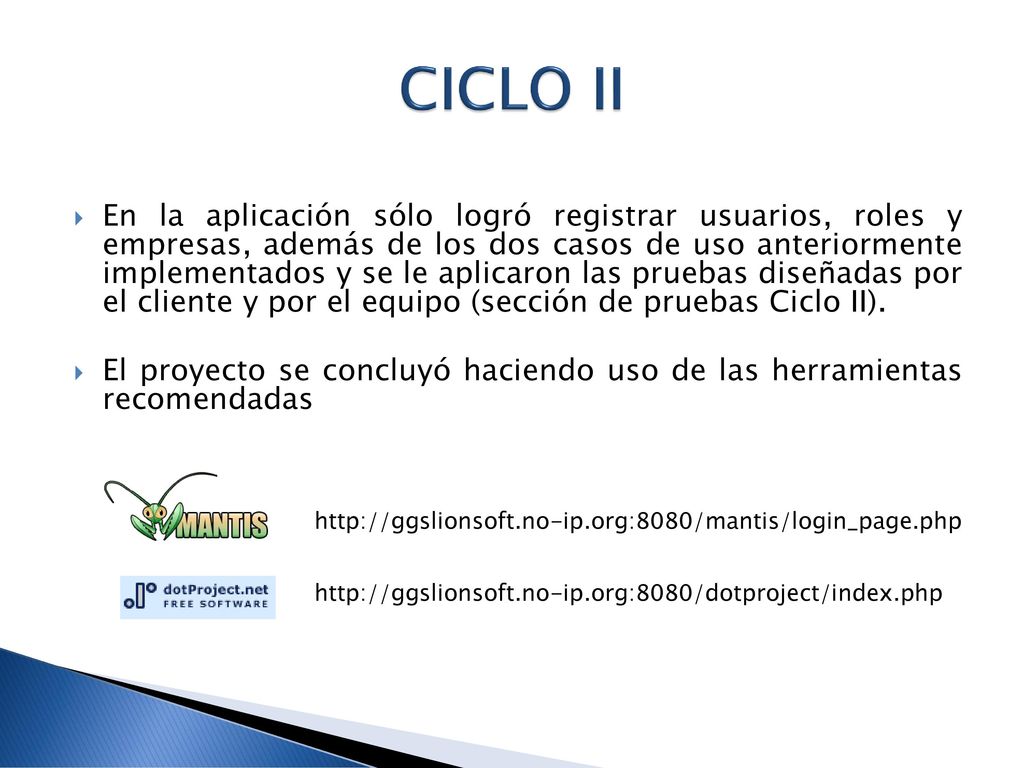

CICLO II En la aplicación sólo logró registrar usuarios, roles y empresas, además de los dos casos de uso anteriormente implementados y se le aplicaron las pruebas diseñadas por el cliente y por el equipo (sección de pruebas Ciclo II). El proyecto se concluyó haciendo uso de las herramientas recomendadas
15

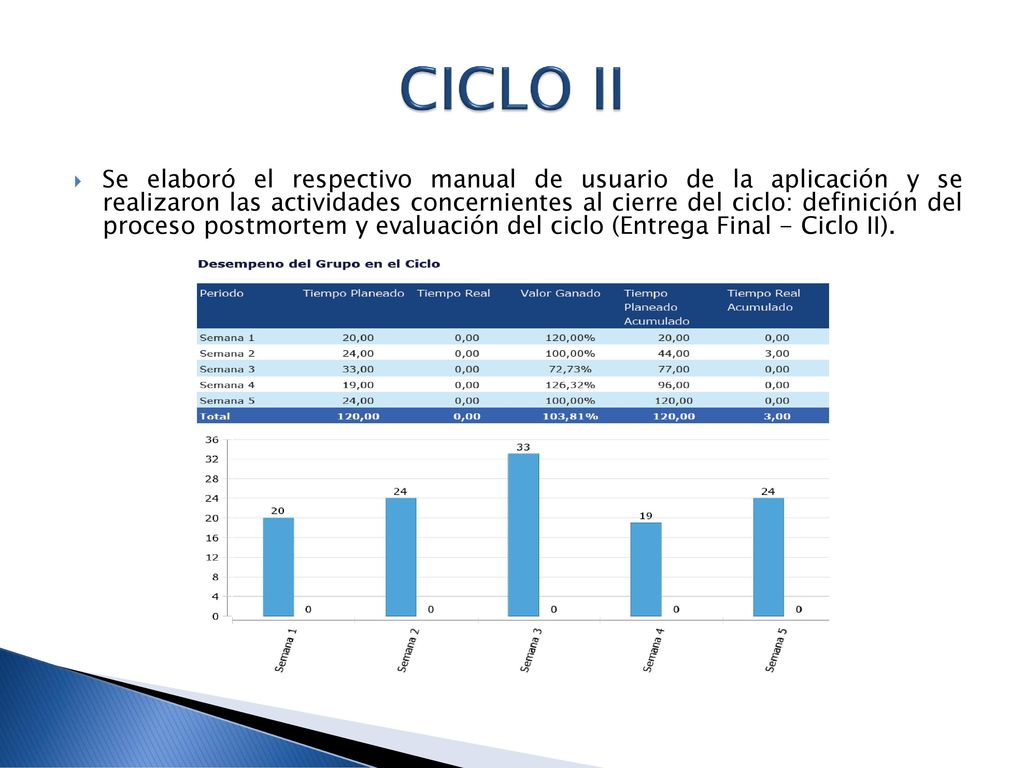

CICLO II Se elaboró el respectivo manual de usuario de la aplicación y se realizaron las actividades concernientes al cierre del ciclo: definición del proceso postmortem y evaluación del ciclo (Entrega Final - Ciclo II).
