1 PERIODO: Febrero 2016 a Febrero 2018
Ministerio de Obras Públicas, Transporte, Vivienda y Desarrollo Urbano (MOP) Compromiso Pavimentación asfáltica o aplicación de otra técnica a determinar en alrededor de 2,500 metros lineales de calles y caminos aledaños a las instalaciones de la planta de fabricación y reciclaje de baterías ácido plomo de la Sociedad Baterías de El Salvador, S.A. de C.V; los cuales han sido identificados por medio de los monitoreos de la concentración de plomo en suelos.

2 Estado de Emergencia Ambiental, 19 Agosto 2010

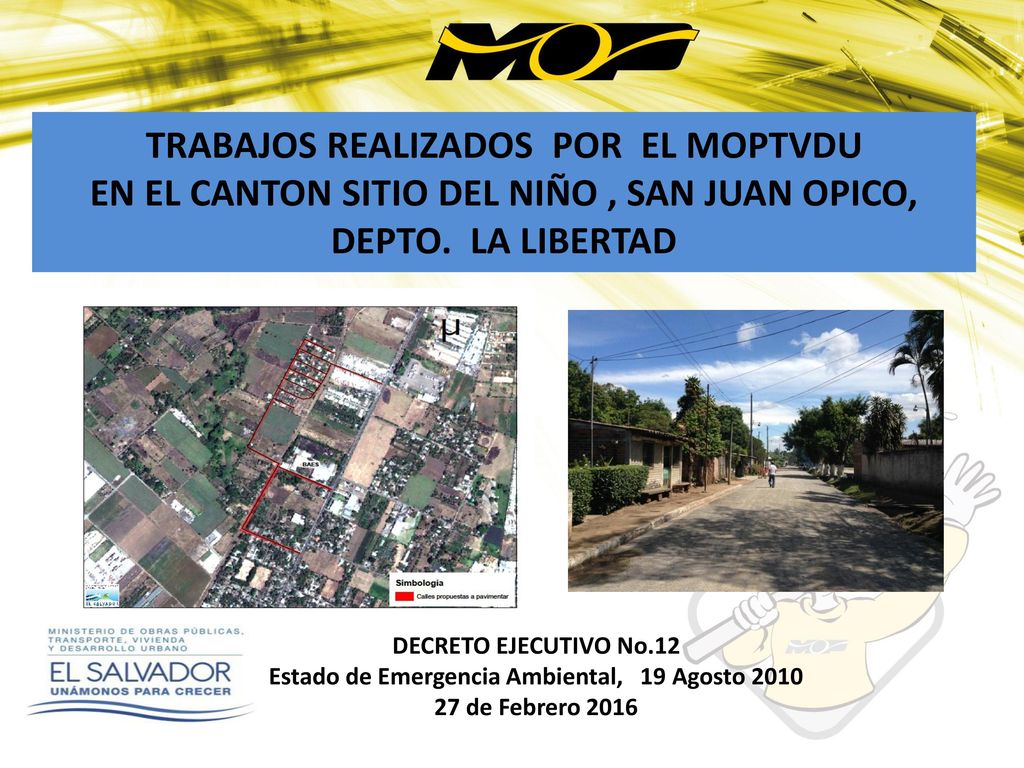

TRABAJOS REALIZADOS POR EL MOPTVDU EN EL CANTON SITIO DEL NIÑO , SAN JUAN OPICO, DEPTO. LA LIBERTAD DECRETO EJECUTIVO No.12 Estado de Emergencia Ambiental, 19 Agosto 2010 27 de Febrero 2016

3 MEDIDAS Y ACCIONES DE MITIGACION AMBIENTAL Y DE SALUD

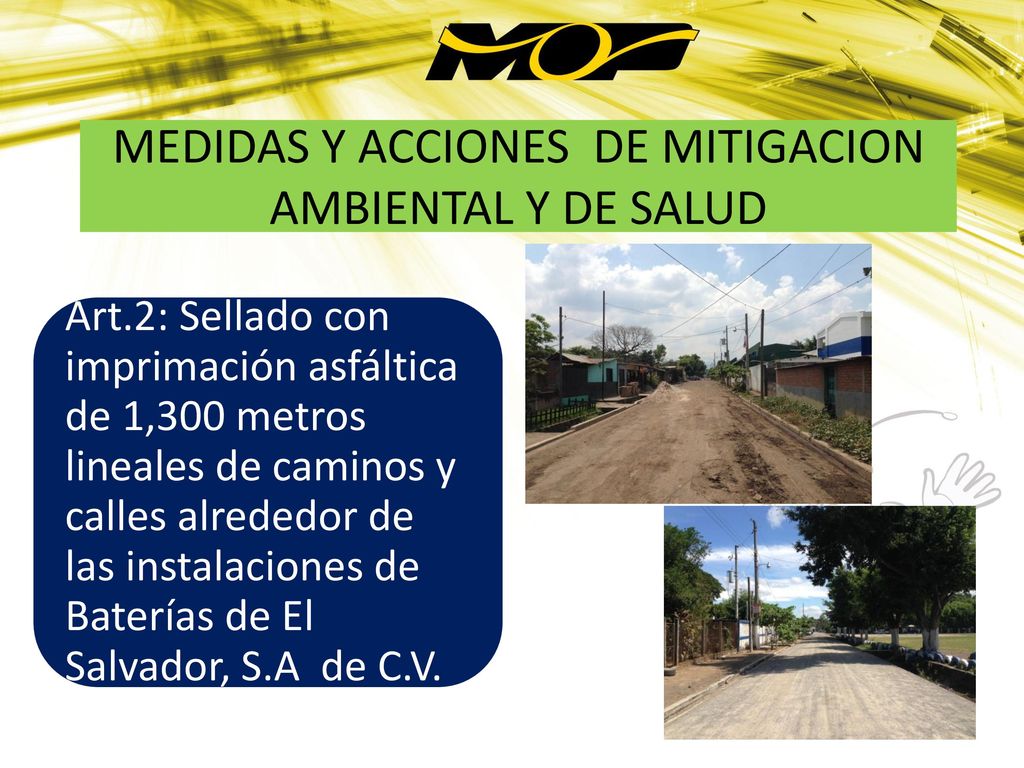

Art.2: Sellado con imprimación asfáltica de 1,300 metros lineales de caminos y calles alrededor de las instalaciones de Baterías de El Salvador, S.A de C.V.

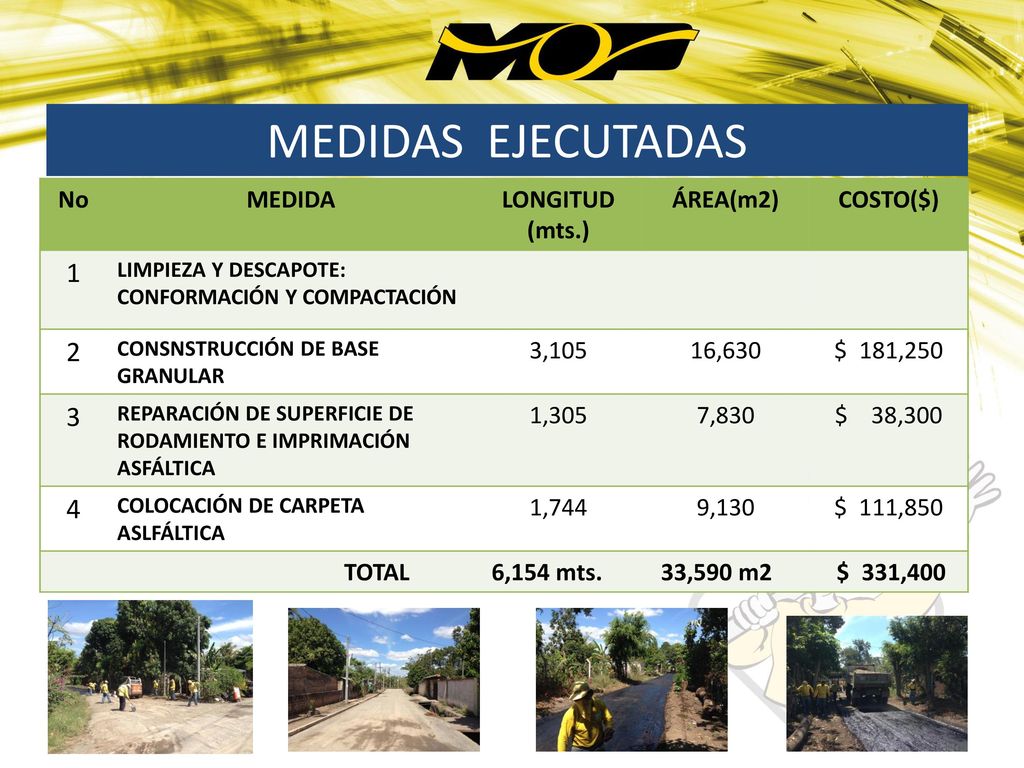

4 MEDIDAS EJECUTADAS 1 2 3 4 No MEDIDA LONGITUD (mts.) ÁREA(m2) COSTO($)
LIMPIEZA Y DESCAPOTE: CONFORMACIÓN Y COMPACTACIÓN 2 CONSNSTRUCCIÓN DE BASE GRANULAR 3,105 16,630 $ 181,250 3 REPARACIÓN DE SUPERFICIE DE RODAMIENTO E IMPRIMACIÓN ASFÁLTICA 1,305 7,830 $ 38,300 4 COLOCACIÓN DE CARPETA ASLFÁLTICA 1,744 9,130 $ 111,850 TOTAL ,154 mts ,590 m $ 331,400
