1 SEMANA 24

2 10 de Agosto de 2015 Semana 24 de obra
Bulbeo de columnas A10, A13, B12, A14. Continua Armado de zapata en nodo A9, Y excavación en tramo A9-B9 para armado de contra trabe. Revestido de col: B10, B11, A11, A10, E12, C17, B14, I17, F13, F17, E13, E14, E17,F13, F14. Cimbrado : H13, I13, H14, H17, G17, E12, C12, C13, I17 Comienza posicionamiento de andamios en losa a En cuadrante F-I;12-17 Armado zapata A8(DADO-COL) Continua alzado de muros en ejes A (12-17), 12’(F-J) Colado de columnas: : H13, I13, H14, H17, G17, E12, C12, C13, I17

3 11 de Agosto de 2015 Semana 24 de obra
Bulbos en columnas: B12, B17, I13, H13, y en trabes (F-I;12-17) Descimbrado de col: : H13, I13, H14, H17, G17, E12, C12, C13, I17 Continua posicionamiento de andamios y fondeo de trabes en nivel a Continua armado de zapatas A9, A8, (DADO-COL) y CT( A9-B9, A9-A10) Revestido de col: H13, I14, A10, I13,C17, C14, A14, Armado de trabes: F13-H13, F14-H14 Extendido de material extraido de rampa, en terreno colindante. Cimbrado de col: D17, C17, B17, C14, A13, D12, B14 Colado de col: D17, C17, B17, C14, A13, D12, B14, y zapata cuyo nodo es A9, en conjunto a contra trabes en tramos A9-B9, A9-A10 Cimbrad de contra trabes en tramos A9-B9, A9-A10 Referzo de escalon en perfilado de muro colindante con bodega PRISSA, EN TRAMO A8-A6

4 12 de Agosto de 2015 Semana 24 de obra Bulbo en col: I13
Descimbrado Contra trabe y zapata A9, asi como columnas : D17, C17, B17, C14, A13, D12, B14 Termino de nivelación de firme a colar en cuadrante (G-J;12-17), compactado del mismo, y tendido de malla. Continua armado de trabes en cuadrante(F-I;12-17), cimbrado del mismo, asi como posicionamiento de vigueta y bovedilla. Revestido de columnas: A8, A12 Cimbrado de col: B12, B14 Relleno y compactado en tramos de contra trabes A10-A9, B9-A9 Comienza armado de muros en fosas de elevadores en área de hospital desde nivel a +1.35 Cimbrado de muro de contención en tramo A10-A9( a -6.90) Colado de muro de contención

5 13 de Agosto de 2015 Semana 24 de obra Foto 9
Continua posicionamiento de vigueta y bovedilla en losa D-I;12-17 Continua armado de trabes en mismo cuadrante Relleno en tramo de muro de contención A10-A9 Comienza descimbrad de losa de mezzanine en cuadrante (C2-D2;C5-D5) Continua alzado de muros en periferia de cuadrante A-I;12-17 Comienza posicionamiento de andamios en cuadrante A10-A9; C10-C9, así como fondeo de trabes Colado de col cimbradas B12, B14 Cimbrado de muros de fosa de elevador(2) Colado zapata A8

6 14 de Agosto de 2015 Semana 24 de obra Bulbeo de col: A13
Continua armado de trabes en cuadrante F-E;12-17, EN NIVEL Continua alzado de muros en eje A Y 12’ Continua posicionamiento de vigueta y bovedilla en losa cuy cuadrante es A10-A9;C10-C9(-6.90). Tendido de malla y habilitado eléctrico en el mismo cuadrante Continua posicionamiento de vigueta y bovedilla en cuadrante D-I;12-17 Termino de cimbrado de fosa de elevador, continua descimbrado de losa de mz, Colado de losa (C-A;10-9) Continua bulbos en trabes y armado d andamios y fondeo de las mismas en tramo D-E;12-17 Revestido d columnas D14,B17 Colado de muros de fosa de elevador

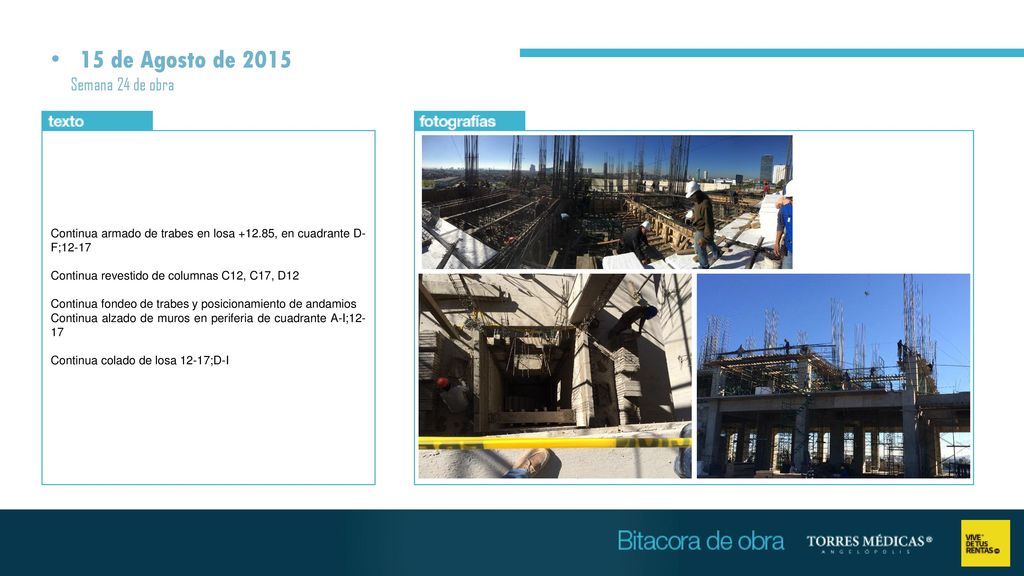

7 15 de Agosto de 2015 Semana 24 de obra
Continua armado de trabes en losa , en cuadrante D-F;12-17 Continua revestido de columnas C12, C17, D12 Continua fondeo de trabes y posicionamiento de andamios Continua alzado de muros en periferia de cuadrante A-I;12-17 Continua colado de losa 12-17;D-I
