PRESENCIA UNIVERSITARIA EN TACUAREMBÓ
Resultado de un proceso de descentralización y regionalización de la UdelaR. 771 estudiantes en el Centro Universitario de Tacuarembó. 38% de los estudiantes de fuera de la ciudad de Tacuarembó. 8 carreras. Tendencia creciente en el número de estudiantes. Investigadores y docentes nacionales y extranjeros.
3
Una Residencia Universitaria porque…
El alojamiento es costoso, insuficiente e inapropiado para estudiantes universitarios, docentes visitantes, pasantes, tesistas vinculados a la UdelaR, INIA y otras instituciones terciarias en Tacuarembó. No existe en Uruguay Proyecto innovador
4
Una Residencia Universitaria para…
Estudiantes del CUT de fuera de la ciudad. Docentes visitantes. Pasantes y tesistas de grado y posgrado nacionales y extranjeros vinculados a la UdelaR, al INIA y otras instituciones terciarias. Estudiantes terciarios de formación docente del interior del departamento.
5

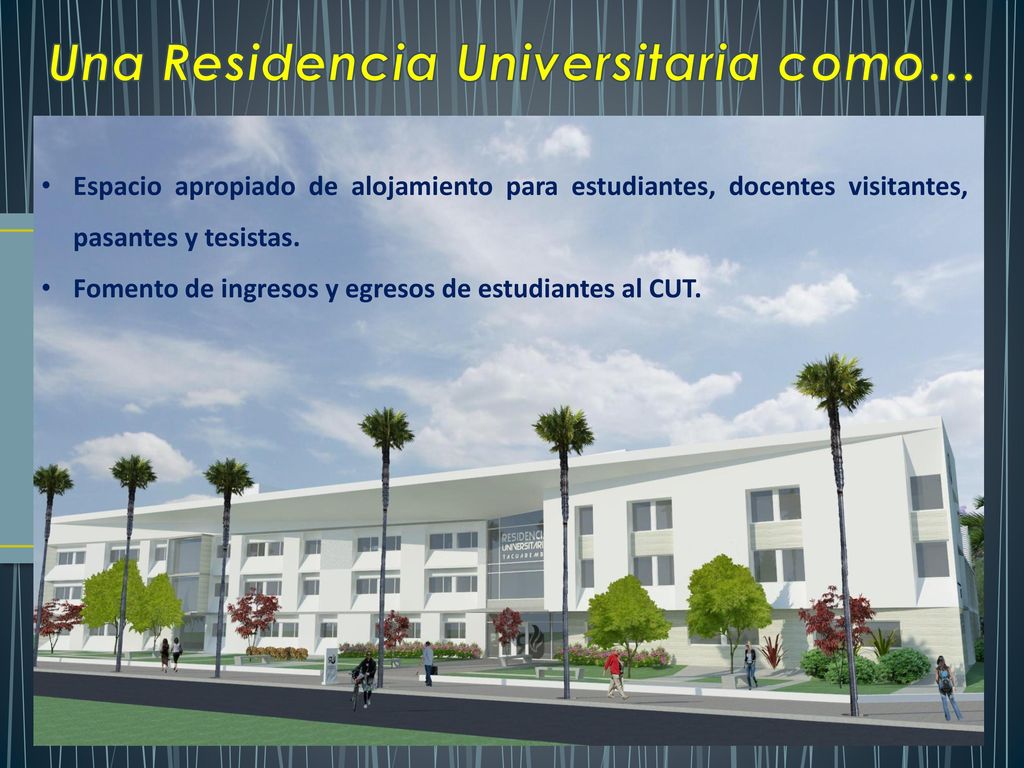

Una Residencia Universitaria como…
Espacio apropiado de alojamiento para estudiantes, docentes visitantes, pasantes y tesistas. Fomento de ingresos y egresos de estudiantes al CUT.
6
Ámbito de integración entre estudiantes diversos en términos de procedencia geográfica, niveles de ingreso, disciplinas de estudio.
7
Vínculo de los estudiantes con la vida de la ciudad y del barrio circundante.
Contribución al desarrollo urbanístico, consolidando un barrio en crecimiento.
8
UDELAR SE de la ciudad. Zona preferencial de crecimiento urbano.

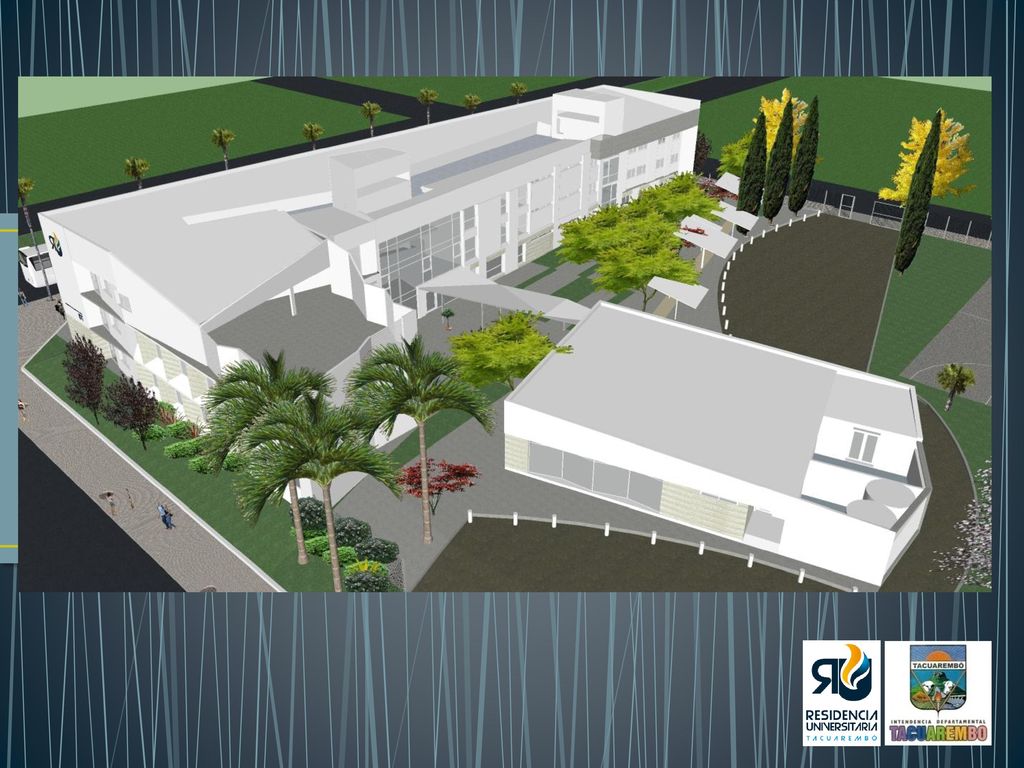

RESIDENCIA UNIVERSITARIA UDELAR SE de la ciudad. Zona preferencial de crecimiento urbano. Relativa proximidad a UDELAR. UBICACIÓN
9
UBICACIÓN Distancia a UDELAR: m
10

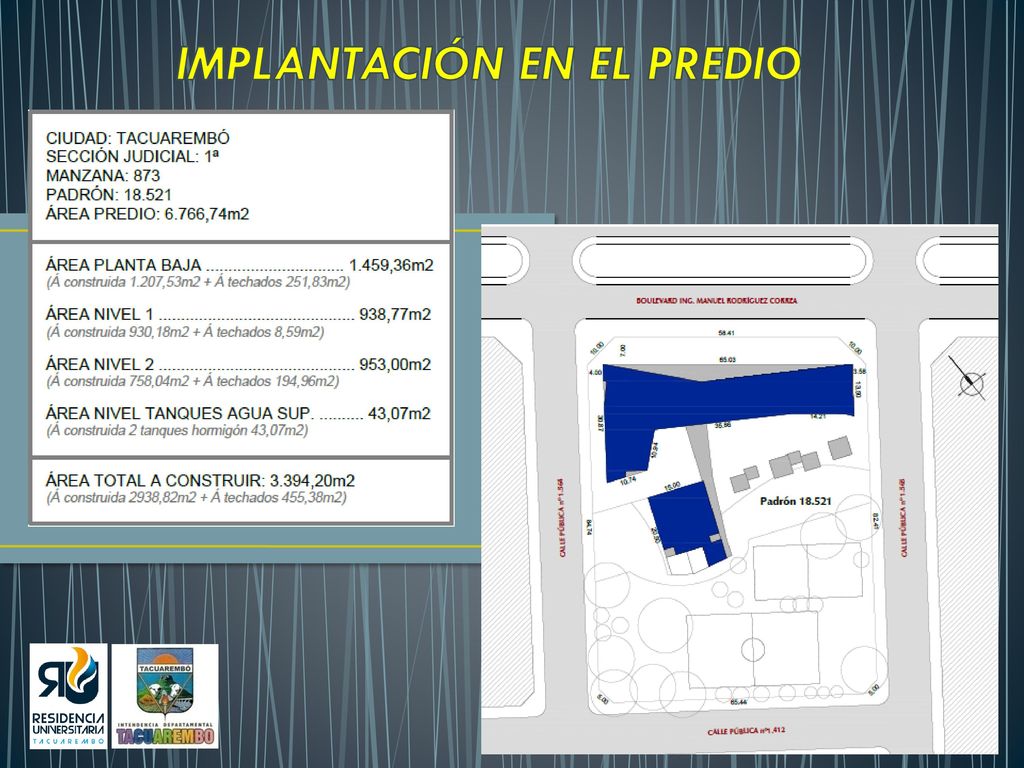

IMPLANTACIÓN EN EL PREDIO
11
EDIFICIO PRINCIPAL (comprende 1 Hall, 85 dormitorios, 3 Salas de Estudios, 6 Kitchenettes, 6 baterías de SS.HH., 1 Baño público, 1 Baño accesible, 3 salas Estar, 1 sala Estar privado, 3 Oficinas de Administración, 1 Sala de calderas, 1 Sala de tableros, 1 Sala de Rack, 8 Depósitos, 1 Lavadero, Terraza (techada y abierta), circulaciones, 1 ascensor, 3 Depósitos superiores de agua). EDIFICIO SALÓN COMEDOR (comprende 1 Salón Comedor, 1 Cocina, 2 Baños públicos, 1 Baño accesible, 1 Cámara de frío, 1 Despensa, 1 Taller de Mantenimiento, 1 Techado abierto (conector con edificio principal). ESPACIOS EXTERIORES (comprende Jardines perimetrales, Patio posterior, Techado bicicleteros, Estacionamientos, Parque, Canchas deportivas).
13

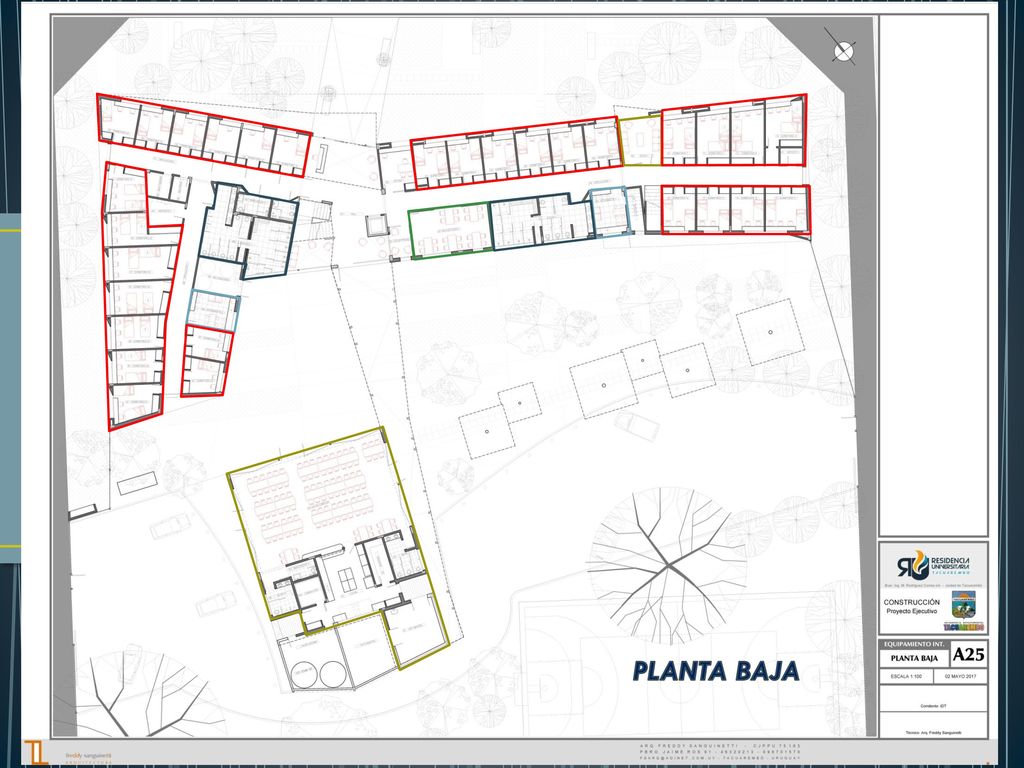

PLANTA BAJA
14

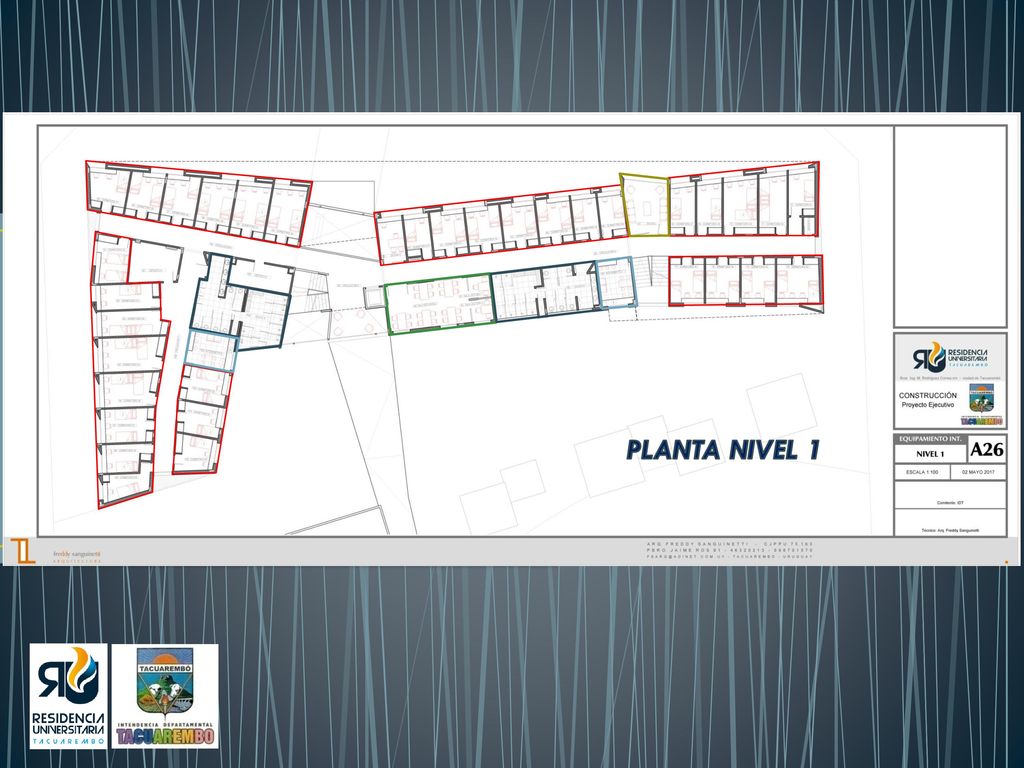

PLANTA NIVEL 1
15
PLANTA NIVEL 2
16
PLANTA TECHOS
17
CRONOGRAMA ESTIMADO DE OBRA: 20 meses (años 2018 – 2019)
Actualmente en etapa de finalización del Proyecto Ejecutivo. Luego: proceso de Licitación Pública Internacional (pliego BID), adjudicación, firma de contrato.
21
GESTIÓN: actualmente se está avanzando en un proceso de definir términos para una co-gestión de organismos, lideradas por IDT y UDELAR, invitando a instituciones afines (Bienestar Universitario, INIA, etc)
