Descargar la presentación
La descarga está en progreso. Por favor, espere
Publicada porAgata Madruga Modificado hace 11 años
2
Cía. Minera Poderosa S.A.
3
PROYECTO DE ELIMINACION DE DEFECTOS
“Incremento de la recuperación de oro en el proceso de fundición, mediante el control de defectos en el manipuleo de precipitado en el cono mezclador” REFINERIA VICTORIA Planta Marañón
4
CÍA. MINERA PODEROSA S.A. Visión “ Llegar a ser líderes en la industria minera aurífera subterránea nacional y ser reconocidos a nivel mundial ” Misión Hacer que nuestros procesos sean eficaces, eficientes y flexibles, generando productos con Calidad Total. Ser los más seguros, proteger la salud de nuestros trabajadores y conservar el medio ambiente. Producir Oro en la forma más eficiente, mediante un continuo proceso de reducción de costos, generando valor para nuestros accionistas y trabajadores. Contribuir, dentro del ámbito de nuestras actividades al desarrollo de las personas y al engrandecimiento del Perú.
5
INTEGRANTES DEL CMC “LOS ALQUIMISTAS”
Líder : Wilfredo Chuco Valenzuela Vice Líder : Víctor Marreros Paredes Secretario : Emiliano Mantari Balvin Integrantes : Gustavo Quispe Chambilla Cayetano Gonzales Mamani Juan Segama Lizana Marcial Diaz Horna Facilitador : Edgar Alvarado Calle Sub Facilitador: Máximo Simon Zavala “Lo que se mide se puede controlar”
6
ENERGÍA Y MANTENIMIENTO CONTROL DE PERDIDAS & MA
UBICACIÓN DEL CMC “LOS ALQUIMISTAS” EN LA ESTRUCTURA DE LOS CMC DE CMPSA ALTA DIRECCION SISTEMAS DE CALIDAD COMITÉ DE DIRECCIÓN ENERGÍA Y MANTENIMIENTO LABORATORIO QUÍMICO SISTEMAS DE CALIDAD CONTROL DE PERDIDAS & MA GEOLOGÍA MINA PLANTA ADMINISTRACIÓN CMC “LOS ALQUIMISTAS” Círculos de Mejoramiento Continuo
7
DIAGRAMA DE BLOQUES PROCESO REFINERIA
CMPSA FUNDICION REFINERIA QUIMICA Solución Solución barren Escorias a recuperación MEZCLADO CON FUNDENTES HOMOGENIZADO MUESTREO REFUSION SECADO DORE (Au - Ag) PRECIPITADO ATAQUE CON AGUA REGIA PRECIPITACION NEUTRALIZACION BARRA Au FILTRADO PLATA Ag
8
PASO –1 SELECCIONAR EL TEMA Identificar el problema
Decidir el aspecto del problema
9
MATRIZ DE PRIORIZACION DE LAS OPORTUNIDADES DE MEJORA
10
OPORTUNIDAD DE MEJORA PRIORIZADA
“Incremento de la recuperación de oro en el proceso de fundición, mediante el control de defectos en el manipuleo de precipitado en el cono mezclador”
11
PASO –2 Y FIJAR OBJETIVOS Colectar data
COMPRENDER LA SITUACION Y FIJAR OBJETIVOS Colectar data Decidir la característica a atacar Decidir el objetivo(valor y fecha límite)
12
2 DIAGRAMA DEL PROCESO DE FUNDICIÓN Emanación de precipitado-3
70% Au Tiempo de secado = 16 hr Humedad menor a 2% Emanación de precipitado-2 Emanación de precipitado-1
13
2 Recuperación mensual Fundición 2002 100 98.03 98.25 98.21 98 98.95
96.06 96 95.01 % Recuperación 94 93.85 92.58 92 90 88 Ene-02 Feb-02 Mar-02 Abr-02 May-02 Jun-02 Jul-02 Ago-02
14
DIFERENCIA ENTRE PP ANALIZADO Vs. PP CALCULADO
2 DIFERENCIA ENTRE PP ANALIZADO Vs. PP CALCULADO 1.5 1.0 0.5 Diferencia en % 0.0 -0.5 -1.0 Ene-02 Feb-02 Mar-02 Abr-02 May-02 Jun-02 Jul-02 Ago-02 Diferencia de PP Analizado - Calculado
15
2 Contenido de Au en PP Vs. Obtenido en Fundición
Periodo Enero-Agosto-02 Au (Kg) Precipitado Obtenido PLANTA MARAÑON
16
2 OBJETIVO “Incrementar la recuperación de oro en la actividad de fundición de precipitados”
17
ESTABLECIENDO NUESTRA META
2 ESTABLECIENDO NUESTRA META % Recuperación de Au Hoy 98.0 % 98.0 98.5 98.5 % 99.0 99.5 100.0 Mañana 00 05 10 15 20 Agosto-02 Mayo-03
18
PASO – 3 PLANEAR ACTIVIDADES Decidir qué hacer
Decidir Calendario, división de responsabilidades, etc.
19
PLAN DE ACCIÓN DEL EQUIPO
3 PLAN DE ACCIÓN DEL EQUIPO
20
PASO – 4 ANALIZAR LAS CAUSAS
Verificar los valores actuales de la características Enumerar las posibles causas Analizar las causas Decidir los ítems a atacar
21
4 DIAGRAMA DE LAS 5M MANO DE OBRA MÁQUINAS MEDIO AMBIENTE MÉTODO
Personal no capacitado Sello de cierre deteriorado Mal diseño del mezclador Falta de mantenimiento No hay P.T Descarga del mezclador inadecuado Tapa del mezclador en mal estado Mala maniobra del operador PERDIDAS DE ORO EN EL MANIPULEO DE PP EN LA ACTIVIDAD DE FUNDICIÓN Fuga de precipitado Método de trabajo no adecuado Precipitado genera polvo T° Ambiente mayor a 30° C No se tiene % de humedad estandarizado No hay P.T Corriente ascendente de aire Precipitado seco menor a 2 % de humedad MEDIO AMBIENTE MÉTODO MATERIALES
22
CONSIDERAR E IMPLEMENTAR CONTRAMEDIDAS
PASO – 5 CONSIDERAR E IMPLEMENTAR CONTRAMEDIDAS Planear como implementar las contramedidas Implementar las contramedidas Verificar detalles de las contramedidas
23
RESUMEN DE CAUSAS Y SUS CONTRAMEDIDAS
5
24
GANTT DE ACTIVIDADES DE IMPLEMENTACIÓN DE LAS CONTRAMEDIDAS

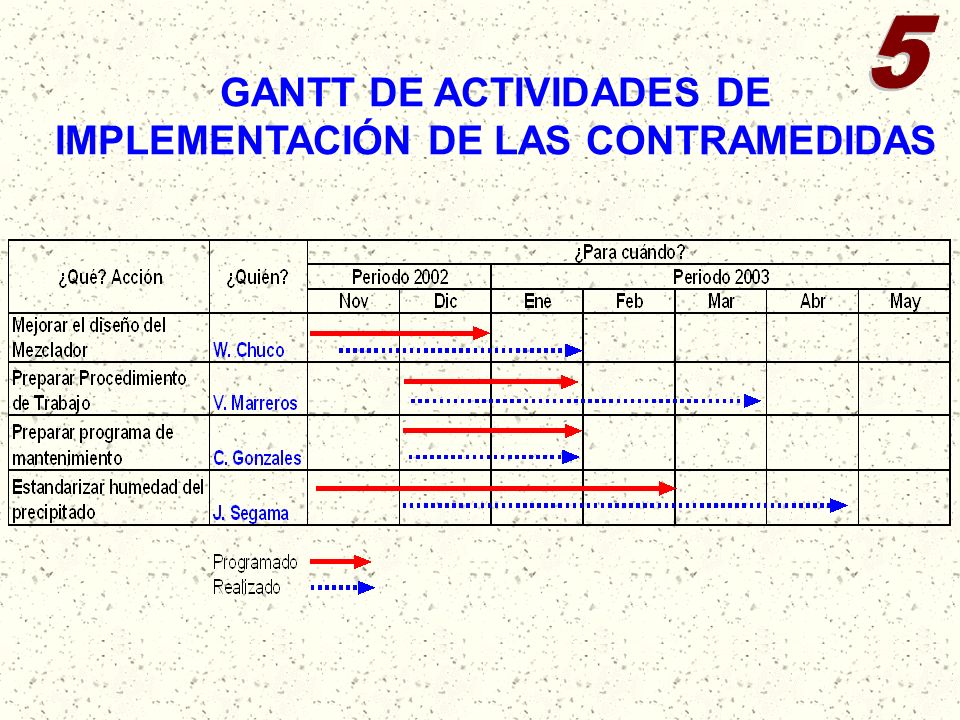

5 GANTT DE ACTIVIDADES DE IMPLEMENTACIÓN DE LAS CONTRAMEDIDAS
25
PASO –6 Verificar Resultados
26
Mejorar diseño del mezclador
6 Contramedida - 1 Mejorar diseño del mezclador Capsula de material sintético Línea de succión Motoreductor Aspiradora Cono mezclador
27
Contramedida - 2 6 Procedimiento de Trabajo para el manipuleo de precipitado en el cono mezclador
28
Programa de mantenimiento de Equipos Refinería
Contramedida - 3 6 Programa de mantenimiento de Equipos Refinería
29
ESTANDARIZACIÓN DE LA HUMEDAD DEL PRECIPITADO
Contramedida - 4 6 ESTANDARIZACIÓN DE LA HUMEDAD DEL PRECIPITADO %Humedad vs Diferencia entre PP Analizado-Calculado 1.874 5.594 4.319 2.304 6.089 3.735 7.322 8.157 6.575 8.359 8.113 9.867 11.868 15.063 1.852 2.997 6.011 6.919 6.938 -2.0 -1.0 0.0 1.0 2.0 3.0 4.0 5.0 6.0 7.0 8.0 9.0 10.0 11.0 12.0 13.0 14.0 15.0 16.0 Ene-02 Feb-02 Mar-02 Abr-02 May-02 Jun-02 Jul-02 Ago-02 Sep-02 Oct-02 Nov-02 Dic-02 Ene-03 Feb-03 Mar-03 Abr-03 May-03 Jun-03 Jul-03 % % Humedad De 6 a 10 % ANTES DISPUES Diferencia de PP Analiza-Calculado
30
VERIFICACIÓN DE LA RECUPERACIÓN DE ORO ANTES Y DESPUES DE LA MEJORA
6 VERIFICACIÓN DE LA RECUPERACIÓN DE ORO ANTES Y DESPUES DE LA MEJORA RECUPERACION MENSUAL FUNDICION 99.52 99.30 100 99.08 98.95 98.52 98.33 98.25 98.04 98.03 98.61 98 98.49 98.21 98.12 98.01 97.62 96.06 96 95.01 % de Recuperación 94 93.85 92.58 92 98.0 % 98.5 % 90 88 Ene-02 Feb-02 Mar-02 Abr-02 May-02 Jun-02 Jul-02 Sep-02 Oct-02 Nov-02 Dic-02 Ene-03 Feb-03 Mar-03 Abr-03 May-03 Jun-03 Jul-03 Ago-02
31
ESTANDARIZAR Y ESTABLECER CONTROL
PASO – 7 ESTANDARIZAR Y ESTABLECER CONTROL Trabajar el precipitado con humedades en el rango de 6 a 10%, se realiza un registro. Descargar el precipitado recuperado de la cápsula por lote, registrar.
32
7 Formato-1
33
ANTES DESPUES Recuperación de oro = 98.0 % Tiempo de secado = 16 horas
Humedad = 2% ANTES precipitado DESPUES Recuperación de oro = 98.5% Tiempo de secado = 10 horas Humedad = 8% precipitado
34
BALANCE ECONÓMICO DEL PROYECTO DE MEJORA
151, US$/año INVERSIÓN US$ 4,479.23 BENEFICIO POR INCREMENTO DE LA RECUPERACION DE ORO US$ 156,005.56 UTILIDAD NETA US$ 151,526.33
35
GRACIAS “LOS ALQUIMISTAS”
“La CREATIVIDAD significa cuidar el detalle mínimo, significa esas nuevas ideas que nuestros Directores, Gerentes y Clientes ni se imaginan, pero que sin embargo están esperando”. Atte. EQUIPO: “LOS ALQUIMISTAS” CIA. MINERA PODEROSA S.A. GRACIAS
