1 CONTRATO: API-GI-CO-62601-026-14 PERIODO DE EJECUCION: 25 DE AGOSTO DEL 2014 AL 24 DE AGOSTO DEL 2017. MONTO DEL CONTRATO: $2,078,821,802.65 MAS IVA 15/03/2016
2

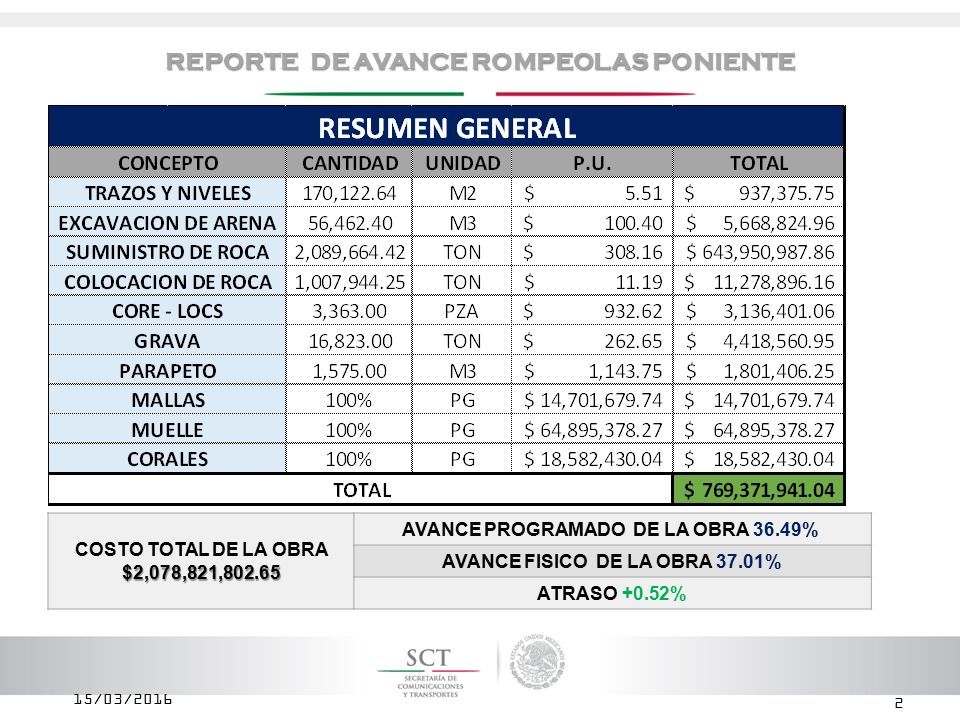

2 REPORTE DE AVANCE ROMPEOLAS PONIENTE COSTO TOTAL DE LA OBRA$2,078,821,802.65 AVANCE PROGRAMADO DE LA OBRA 36.49% AVANCE FISICO DE LA OBRA 37.01% ATRASO +0.52% 15/03/2016
3

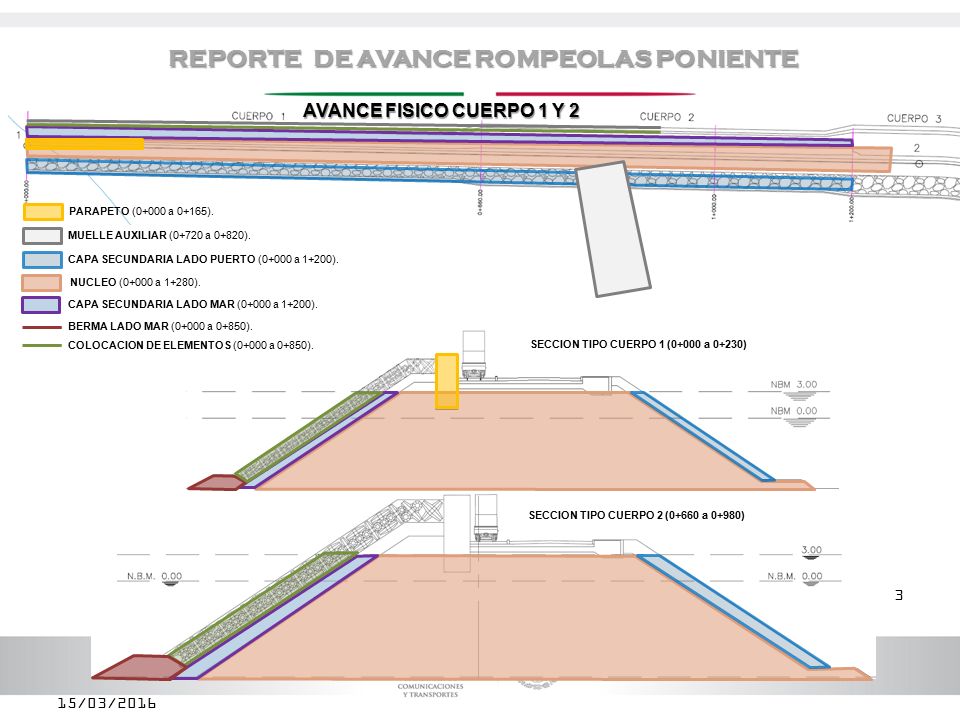

CAPA SECUNDARIA LADO PUERTO (0+000 a 1+200). NUCLEO (0+000 a 1+280). CAPA SECUNDARIA LADO MAR (0+000 a 1+200). BERMA LADO MAR (0+000 a 0+850). COLOCACION DE ELEMENTOS (0+000 a 0+850). MUELLE AUXILIAR (0+720 a 0+820). SECCION TIPO CUERPO 2 (0+660 a 0+980) SECCION TIPO CUERPO 1 (0+000 a 0+230) 3 REPORTE DE AVANCE ROMPEOLAS PONIENTE AVANCE FISICO CUERPO 1 Y 2 15/03/2016 PARAPETO (0+000 a 0+165).
4

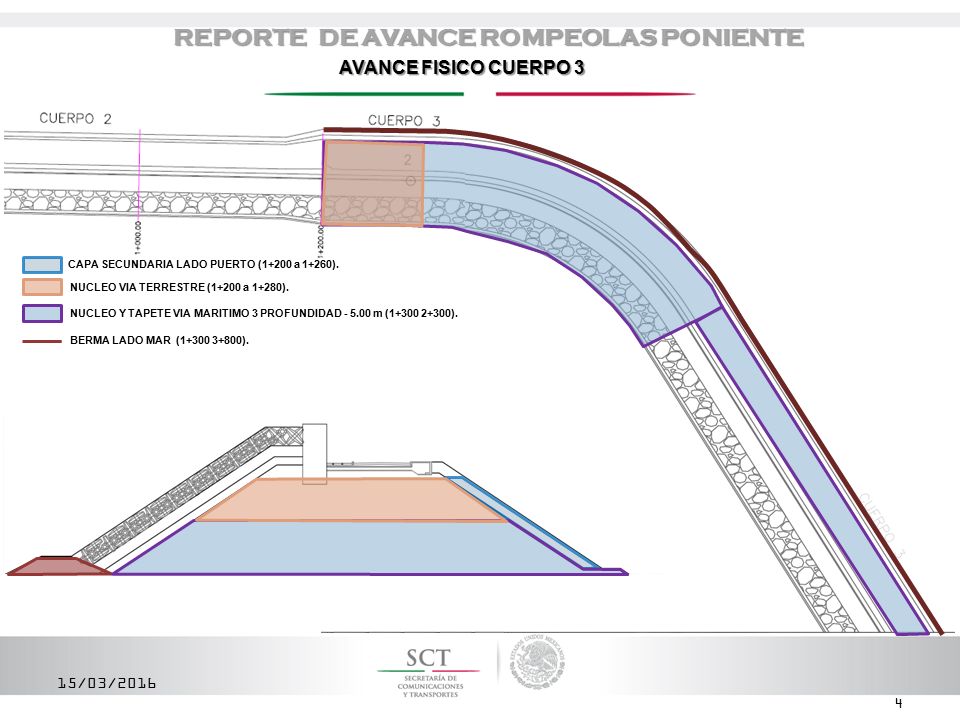

4 REPORTE DE AVANCE ROMPEOLAS PONIENTE AVANCE FISICO CUERPO 3 NUCLEO Y TAPETE VIA MARITIMO 3 PROFUNDIDAD - 5.00 m (1+300 2+300). 15/03/2016 NUCLEO VIA TERRESTRE (1+200 a 1+280). BERMA LADO MAR (1+300 3+800). CAPA SECUNDARIA LADO PUERTO (1+200 a 1+260).
5
5 REPORTE DE AVANCE ROMPEOLAS PONIENTE 15/03/2016 1. VERTIDO Y COLOCACION MARINA PANORAMICA GENERAL CUERPO 3 (CADENAMIENTOS 1+300 A 3+800) PANORAMICA GENERAL CUERPO 3 TRANSICION CURVA (1+600 A 2+300)
6

6 REPORTE DE AVANCE ROMPEOLAS PONIENTE 15/03/2016 2. MUELLE AUXILIAR.
7

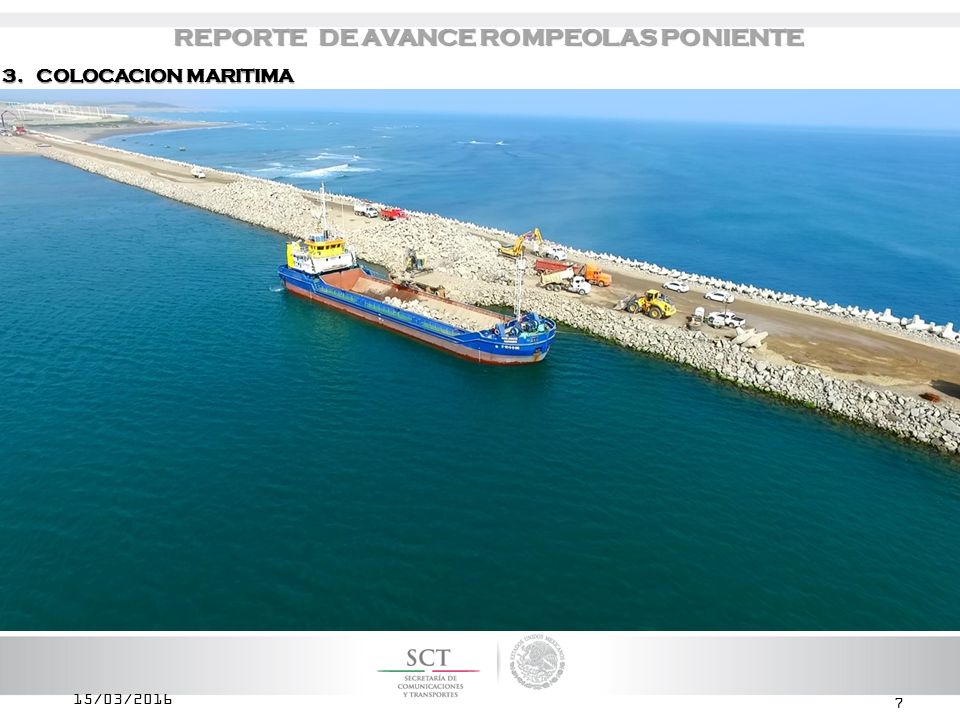

7 REPORTE DE AVANCE ROMPEOLAS PONIENTE 15/03/2016 3. COLOCACION MARITIMA
8

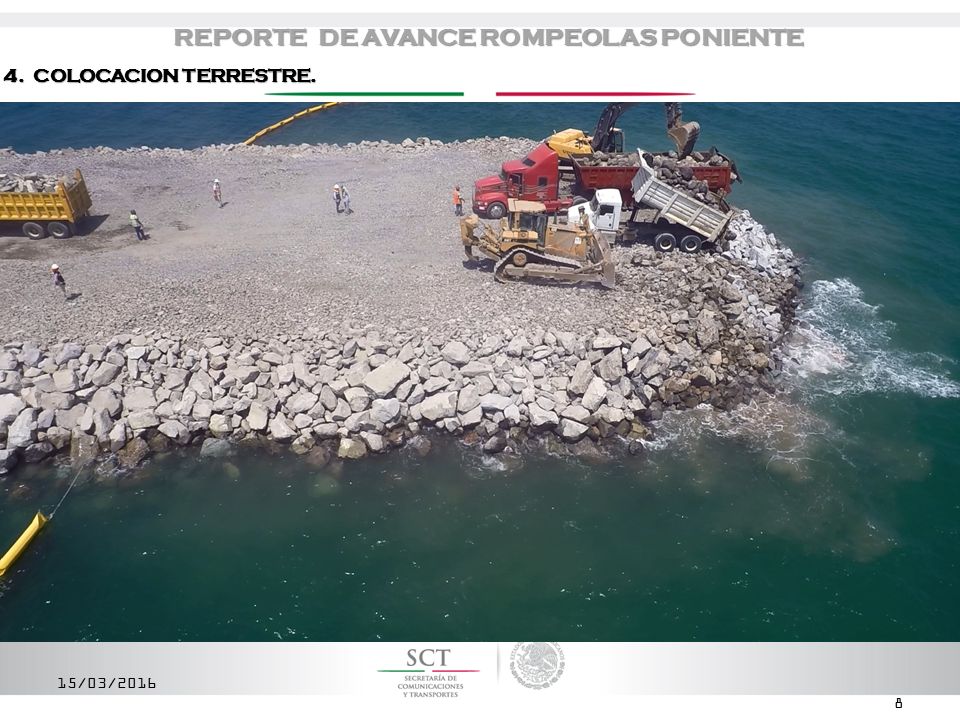

8 REPORTE DE AVANCE ROMPEOLAS PONIENTE 15/03/2016 4. COLOCACION TERRESTRE.
9

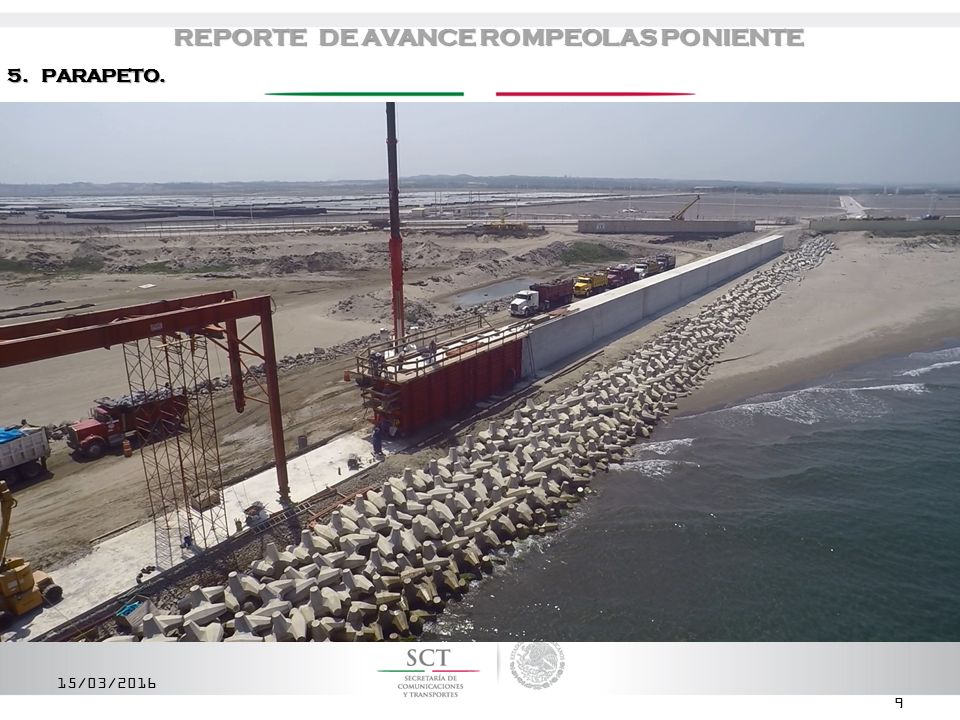

9 REPORTE DE AVANCE ROMPEOLAS PONIENTE 15/03/2016 5. PARAPETO.
10

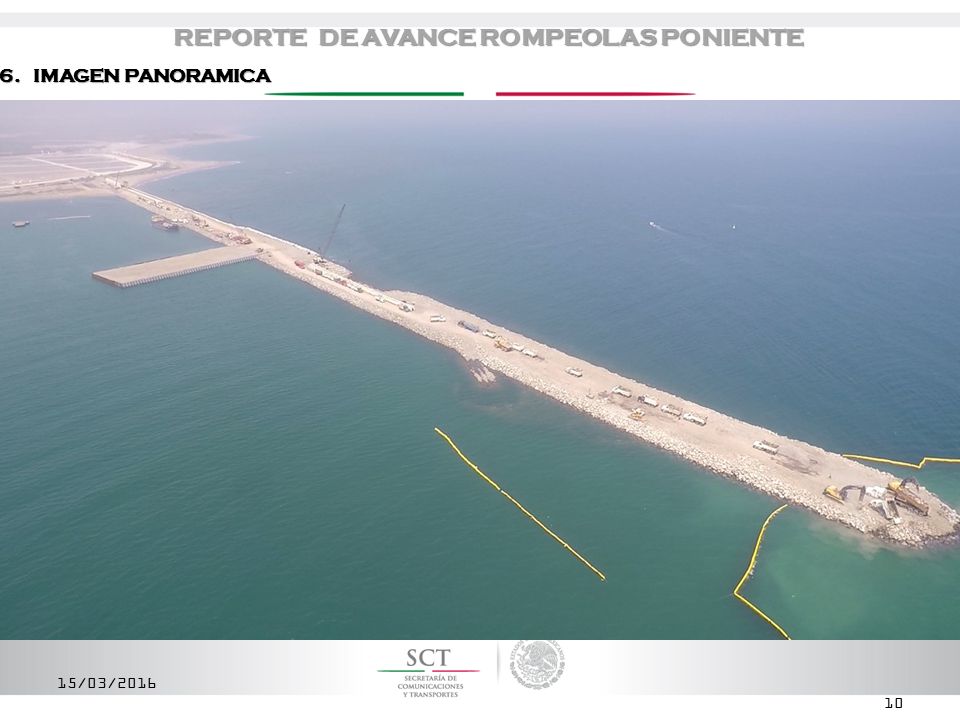

10 REPORTE DE AVANCE ROMPEOLAS PONIENTE 15/03/2016 6. IMAGEN PANORAMICA
