ANTECEDENTES Convenio Argentina - Brasil de 1972 para el Estudio del Tramo Limítrofe del Río Uruguay.

Presentaciones similares

Presentación del tema: "ANTECEDENTES Convenio Argentina - Brasil de 1972 para el Estudio del Tramo Limítrofe del Río Uruguay."— Transcripción de la presentación:

1

2 ANTECEDENTES

3 Convenio Argentina - Brasil de 1972 para el Estudio del Tramo Limítrofe del Río Uruguay

4 Convenio de 1973 entre Agua y Energía (Argentina) - Eletrobrás (Brasil) para desarrollar el Estudio y contratación del consorcio Hidroservice (Brasil) - Hidrened (Argentina)

5 Año 1988 Proyecto Licitatorio - Central Hidráulica Garabí  Cota 94 m - 7 Km. aguas abajo de Garruchos  Área a inundar 81.000 hás

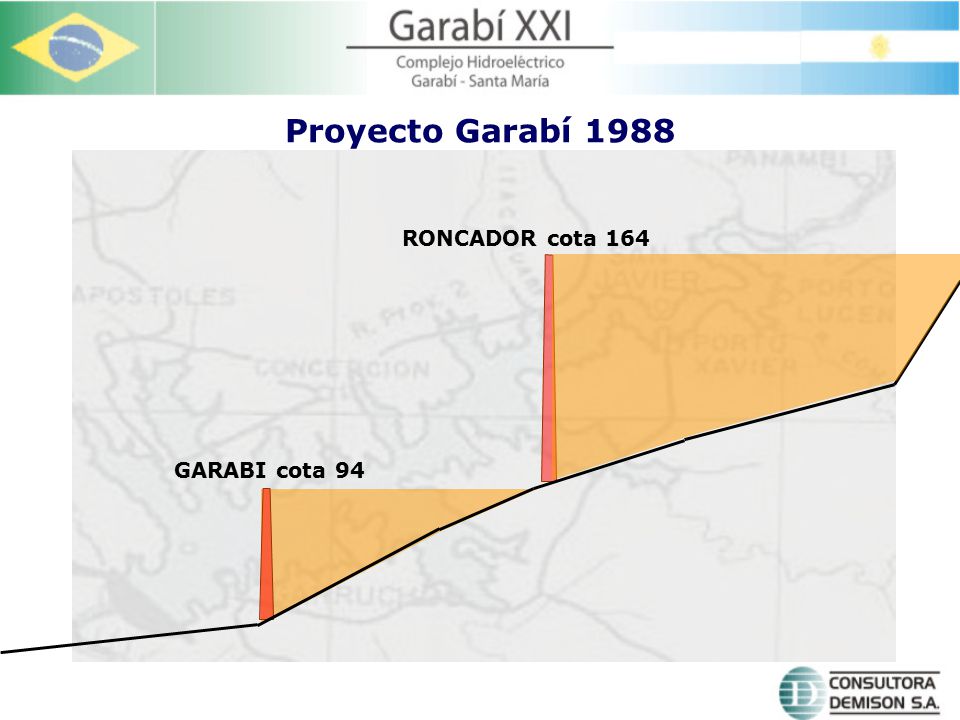

6 RONCADOR cota 164 GARABI cota 94 Proyecto Garabí 1988

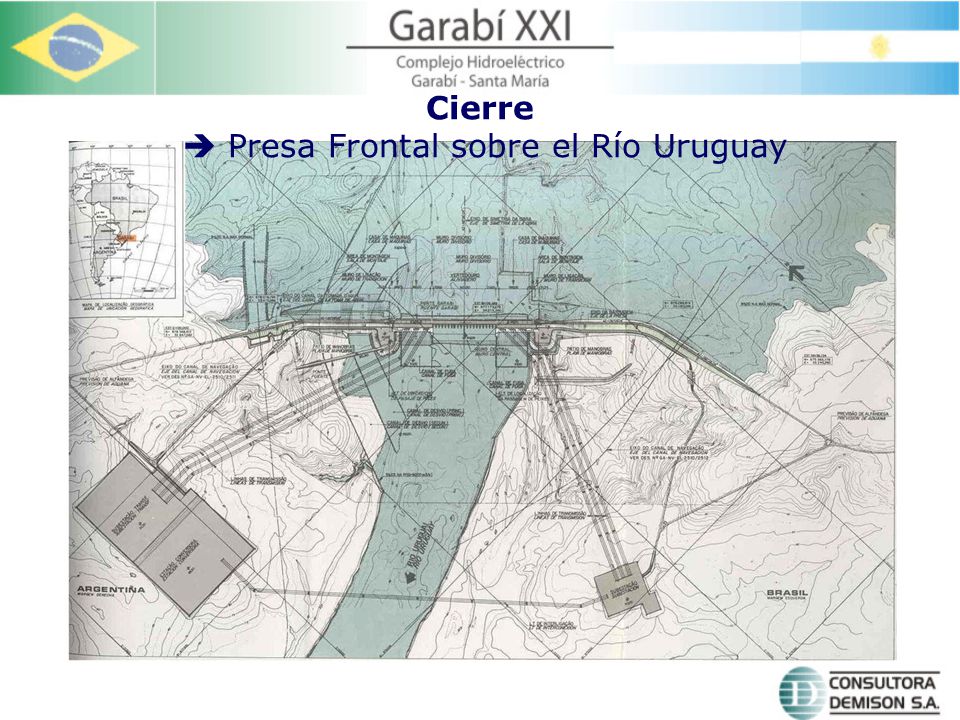

7 Cierre  Presa Frontal sobre el Río Uruguay

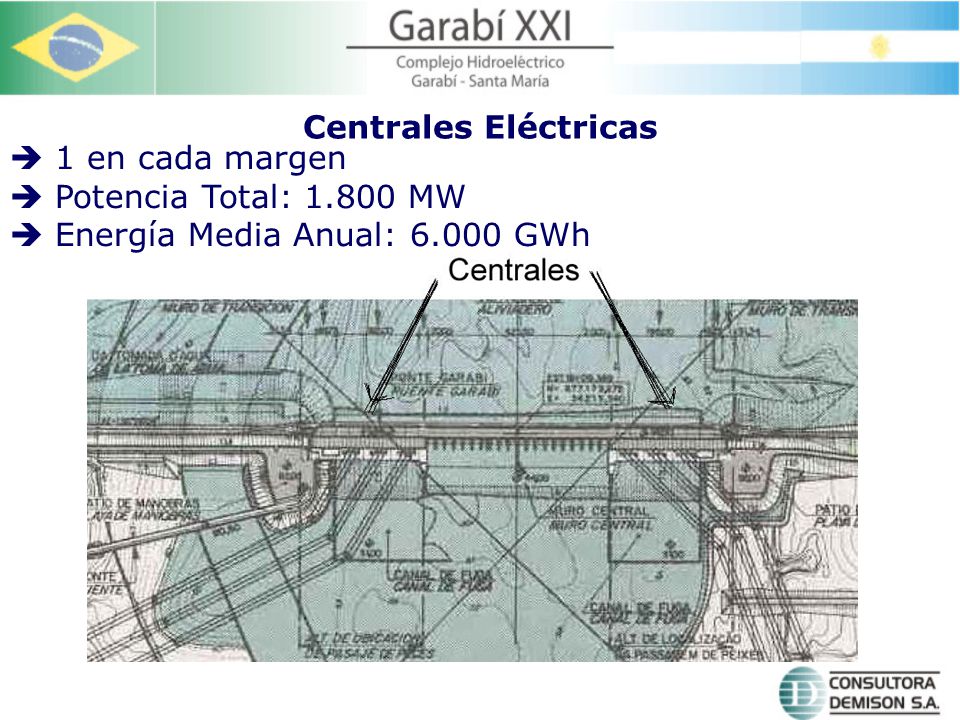

8 Centrales Eléctricas  1 en cada margen  Potencia Total: 1.800 MW  Energía Media Anual: 6.000 GWh

9 GARABI XXI PROYECTO

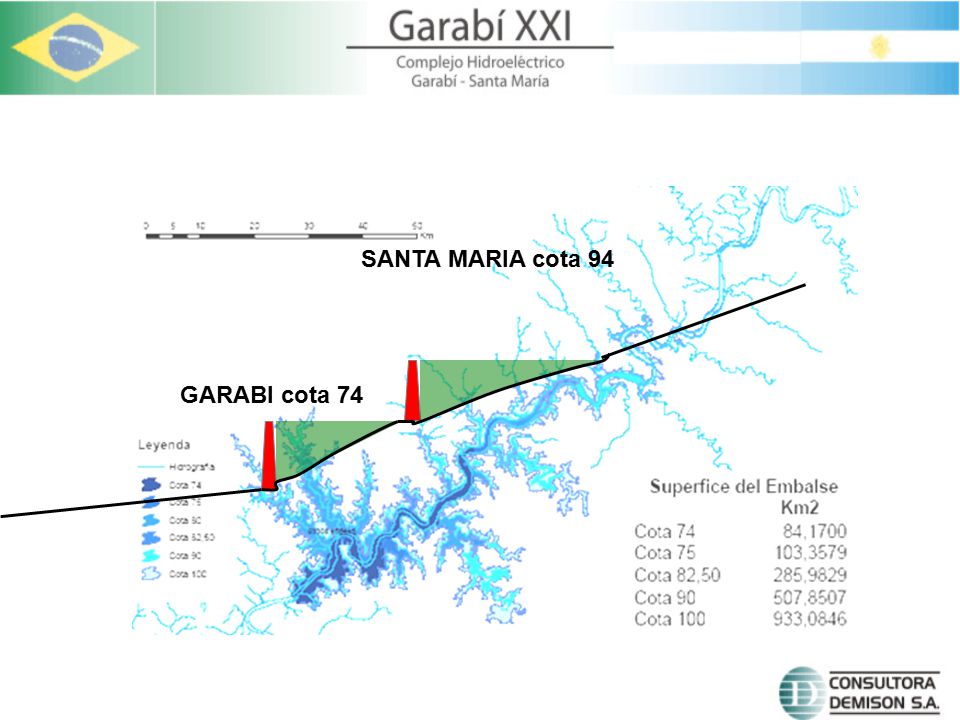

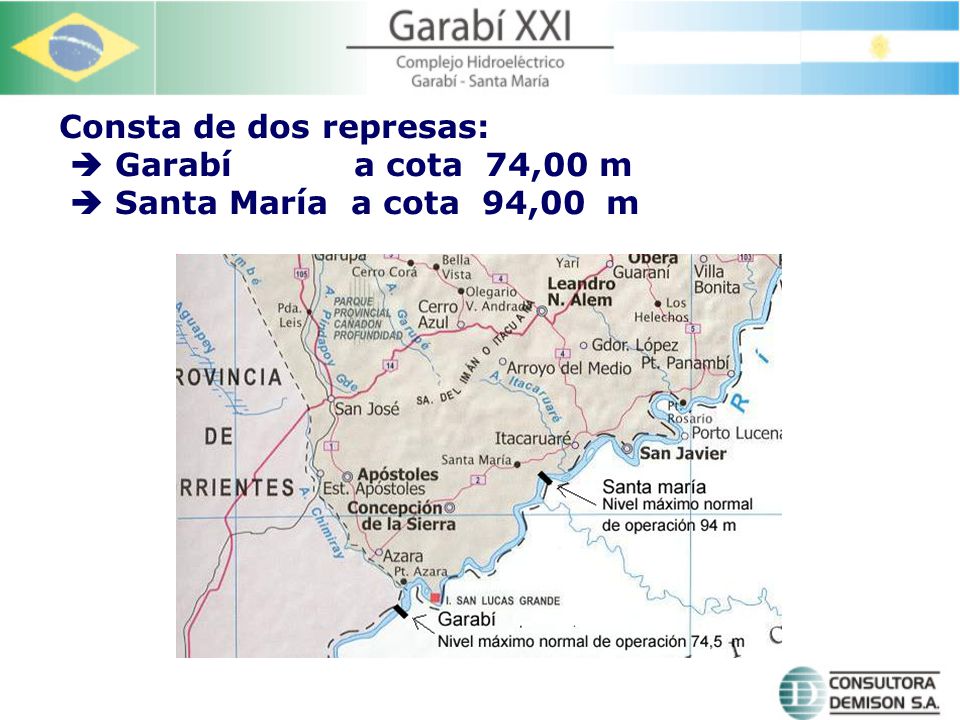

10 Consta de dos represas:  Garabí a cota 74,00 m  Santa María a cota 94,00 m

11 GARABI cota 74 SANTA MARIA cota 94

12 Presa Garabí

13

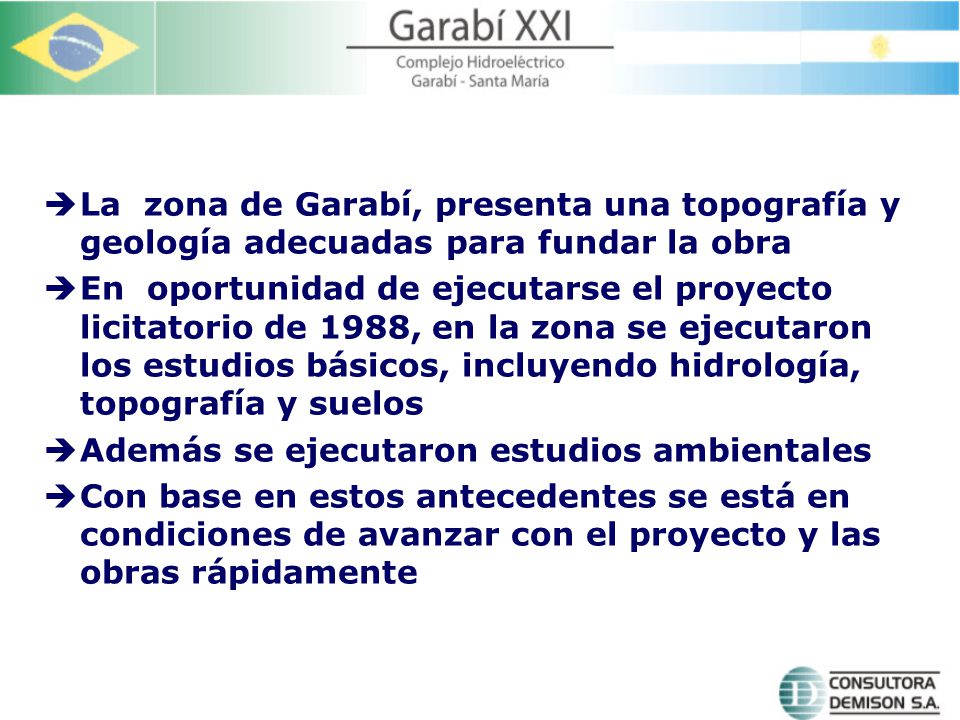

14  La zona de Garabí, presenta una topografía y geología adecuadas para fundar la obra  En oportunidad de ejecutarse el proyecto licitatorio de 1988, en la zona se ejecutaron los estudios básicos, incluyendo hidrología, topografía y suelos  Además se ejecutaron estudios ambientales  Con base en estos antecedentes se está en condiciones de avanzar con el proyecto y las obras rápidamente

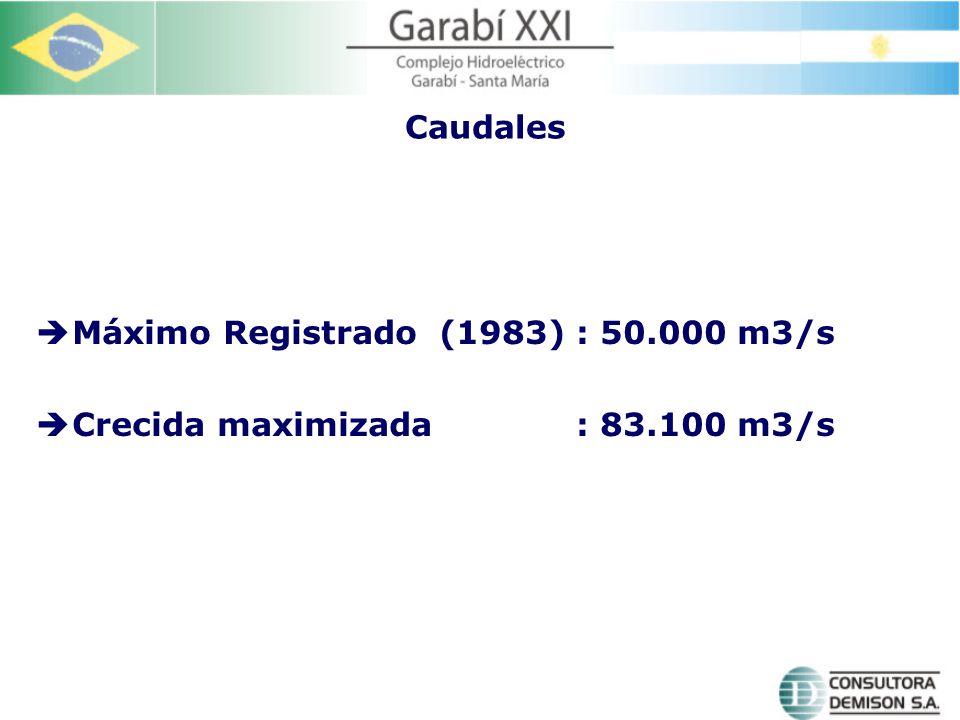

15 Caudales  Máximo Registrado (1983) : 50.000 m3/s  Crecida maximizada : 83.100 m3/s

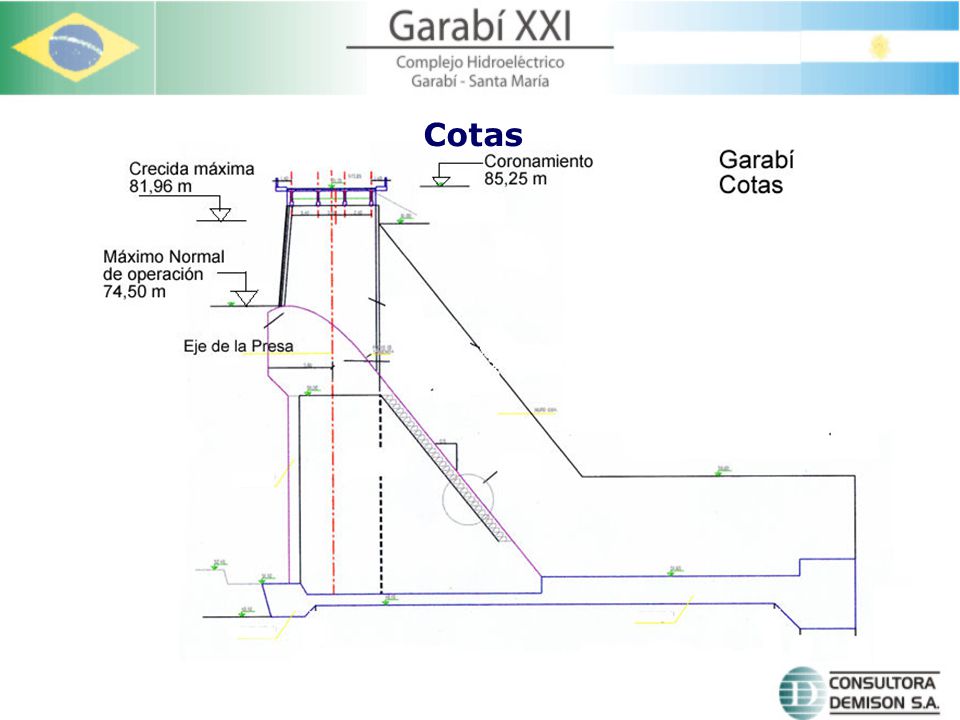

16 Cotas

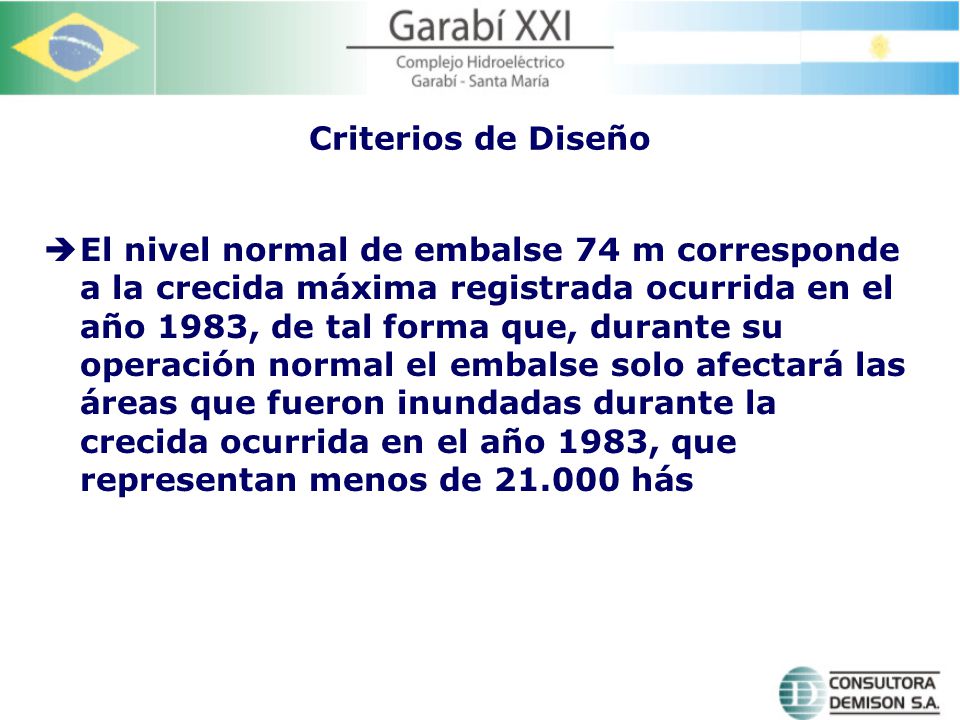

17 Criterios de Diseño  El nivel normal de embalse 74 m corresponde a la crecida máxima registrada ocurrida en el año 1983, de tal forma que, durante su operación normal el embalse solo afectará las áreas que fueron inundadas durante la crecida ocurrida en el año 1983, que representan menos de 21.000 hás

18  Para la crecida maximizada de caudal 83.100 m3/s, el nivel del agua ascenderá a 81,96 m. Criterios de Diseño

19 Central Hidroeléctrica Ubicada en el medio del cauce

20 Central – Vista posterior

21 Módulo M1  Son 8 en total  Cada uno de ellos contiene 2 turbinas y dos descargadores de fondo en la parte inferior y 4 vertederos a pelo libre en la parte superior

22 Corte según eje de turbinas  Turbinas Bulbo de eje horizontal  Potencia 50 MW  Salto nominal 18,50 m  Caudal Turbinado 303 m3/s

23 Descargadores Velocidad del agua entre 4,5 y 5,5 m/s

24 Módulos M2  Son 2 en total ubicados en los extremos de la central  Contienen 3 descargadores de fondo, 1 turbina, 3 vertederos a pelo libre y 1 unidad de servicios y montaje

25 Vertederos Laterales

26 Cierres Laterales

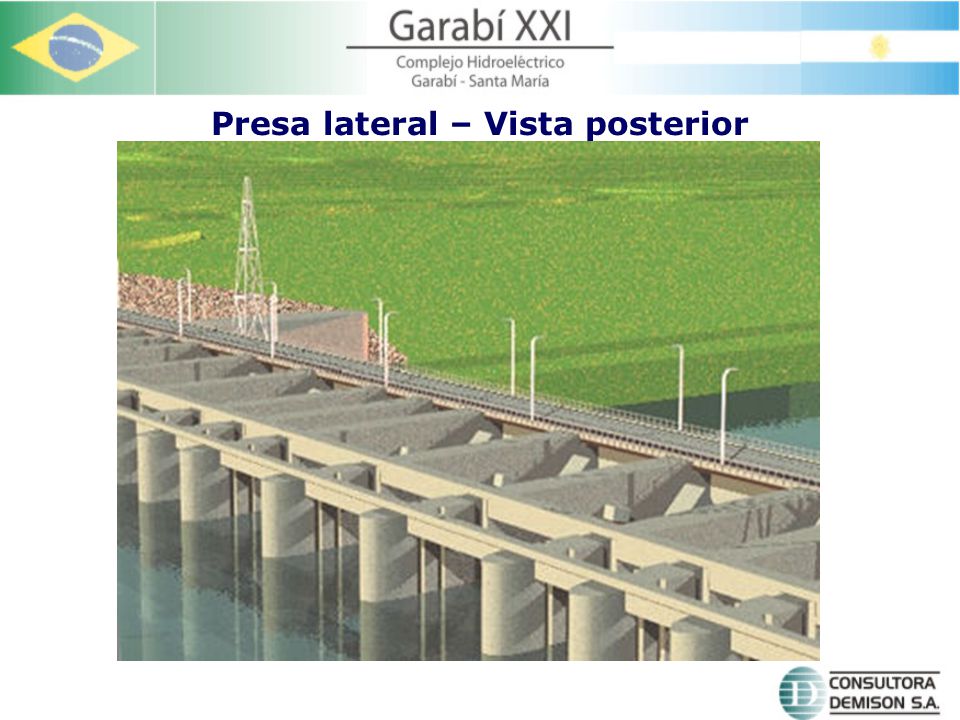

27 Presa lateral – Vista posterior

28 Turbinas  Turbinas Bulbo de eje horizontal  Cantidad 18 unidades  Potencia unitaria 50 MW  Salto nominal 18,50 m  Capacidad instalada 900 MW  Energía Media Anual 3.800 GWh/año

29 Cronograma

30 Presa Santa María

31

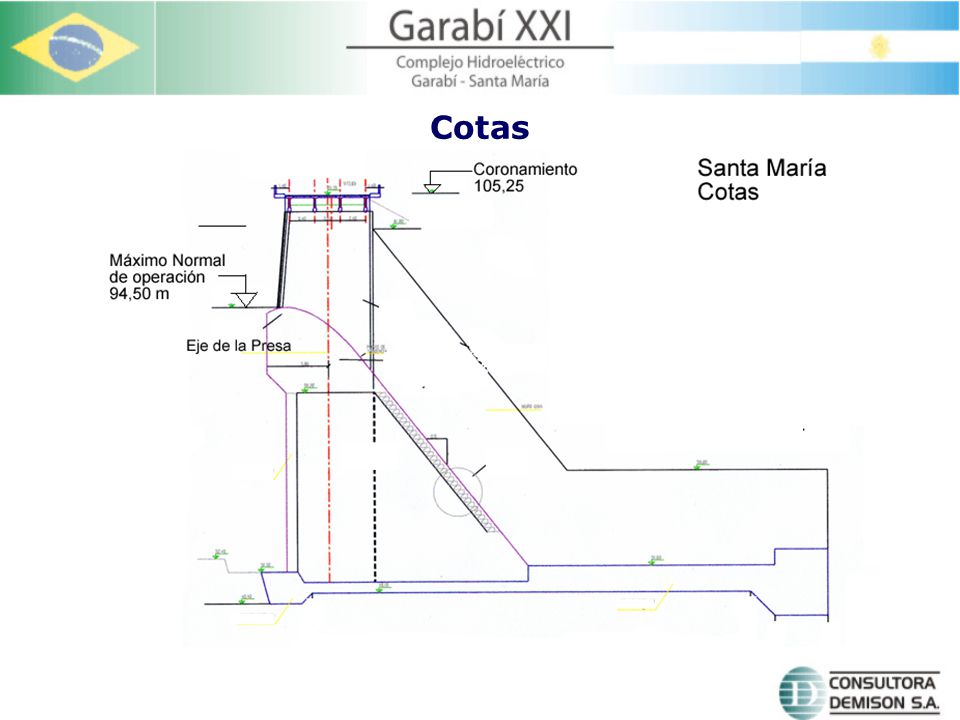

32 Cotas

33 Turbinas  Turbinas Bulbo de eje horizontal  Cantidad 18 unidades  Potencia unitaria 50 MW  Salto nominal 18,50 m  Capacidad instalada 900 MW  Energía Media Anual 3.800 GWh/año

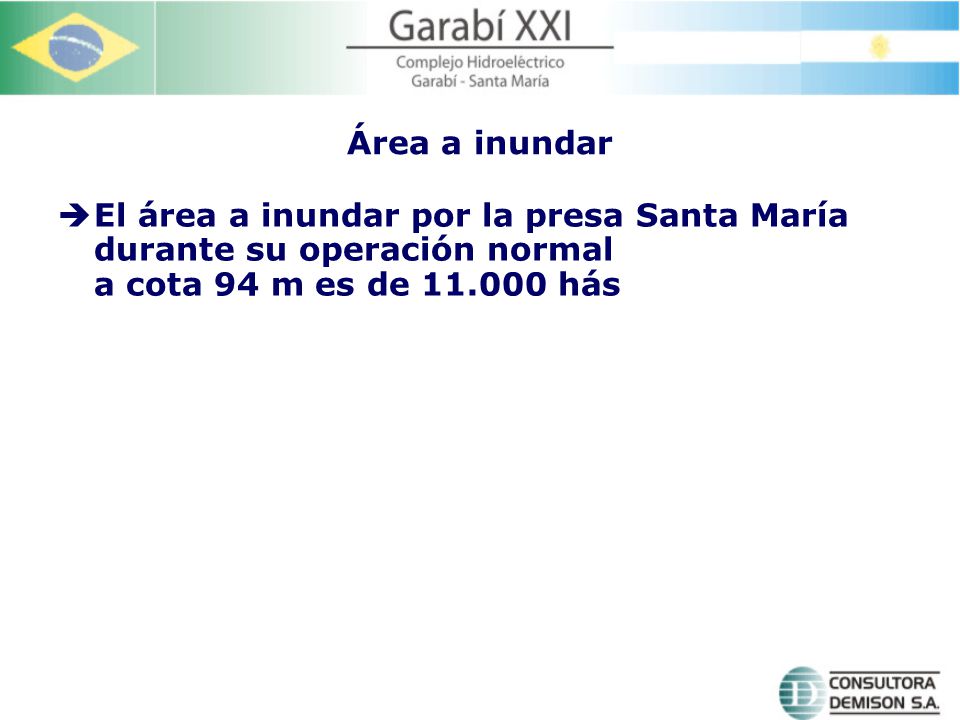

34 Área a inundar  El área a inundar por la presa Santa María durante su operación normal a cota 94 m es de 11.000 hás

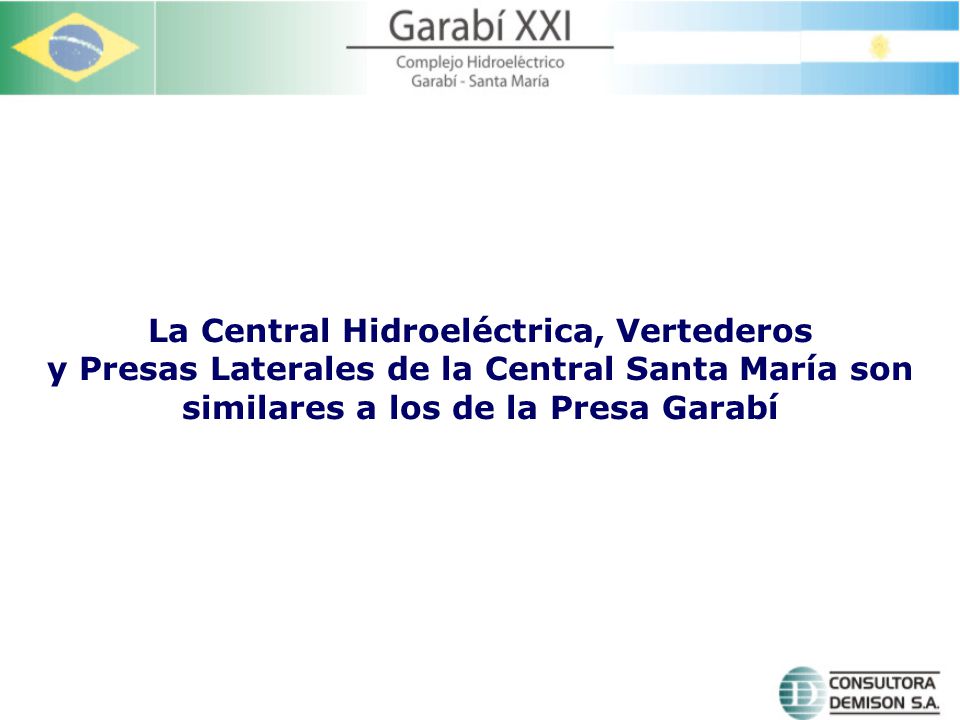

35 La Central Hidroeléctrica, Vertederos y Presas Laterales de la Central Santa María son similares a los de la Presa Garabí

36 Desarrollo Regional 1 - Construcción de las obras 2 - Infraestructura 3 - Viviendas 4 - Equipamiento Comunitario 5 - Parque Industrial 6 - Turismo 7 - Piscicultura 8 - Forestación

37 1 - Construcción de las obras  El proyecto Garabí XXI prevé construir inicialmente la Presa Garabí, cuya ejecución demandará 5 años  Durante ese lapso se completará el proyecto ejecutivo de Santa María, cuya ejecución se realizará finalizado Garabí y demandará otros 5 años  Existirán posibilidades laborales vinculadas con las obras en la zona por más de 10 años

38 2 – Infraestructura  Durante la ejecución de las obras se reforzará la infraestructura de la zona incluyendo caminos, vías férreas, telefonía, agua potable, saneamiento, energía eléctrica  Estas obras serán distribuidos equitativamente entre los municipios involucrados en el proyecto

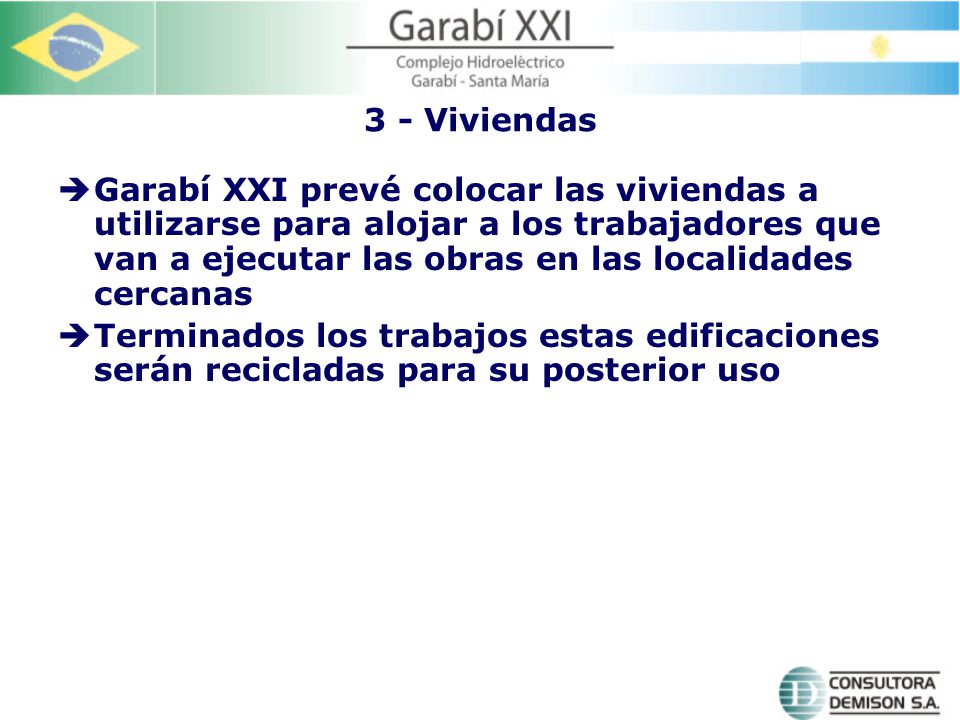

39 3 - Viviendas  Garabí XXI prevé colocar las viviendas a utilizarse para alojar a los trabajadores que van a ejecutar las obras en las localidades cercanas  Terminados los trabajos estas edificaciones serán recicladas para su posterior uso

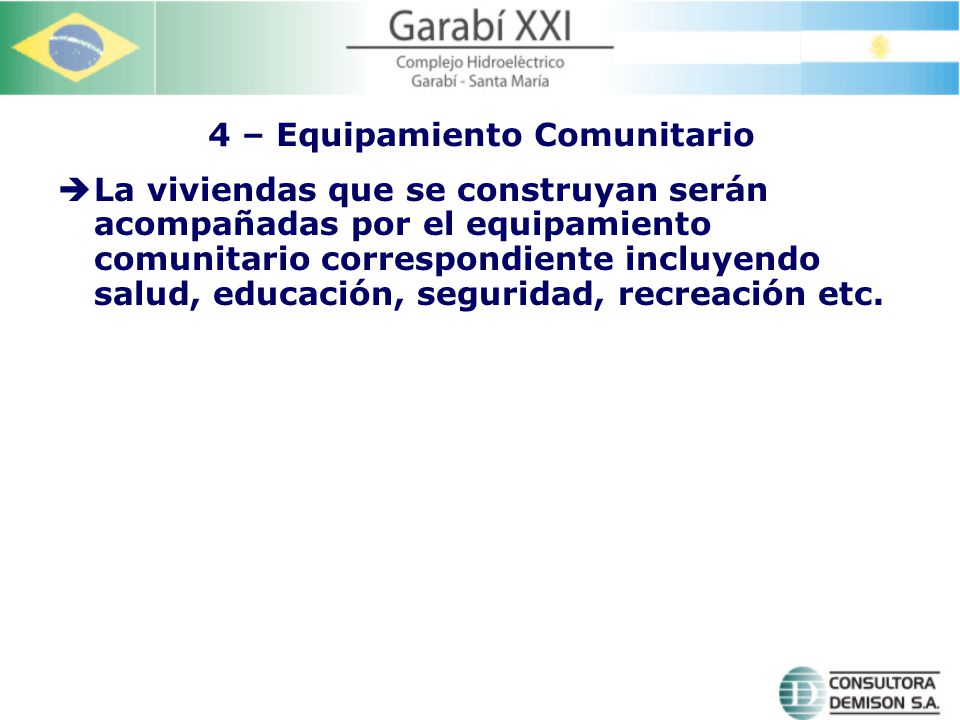

40 4 – Equipamiento Comunitario  La viviendas que se construyan serán acompañadas por el equipamiento comunitario correspondiente incluyendo salud, educación, seguridad, recreación etc.

41 5 - Parque Industrial  Se prevé un parque industrial donde las empresas interesadas en radicarse en la zona recibirán un predio adecuado con la infraestructura correspondiente incluyendo caminos, vía férrea, telecomunicaciones, agua potable, saneamiento, energía eléctrica, etc.

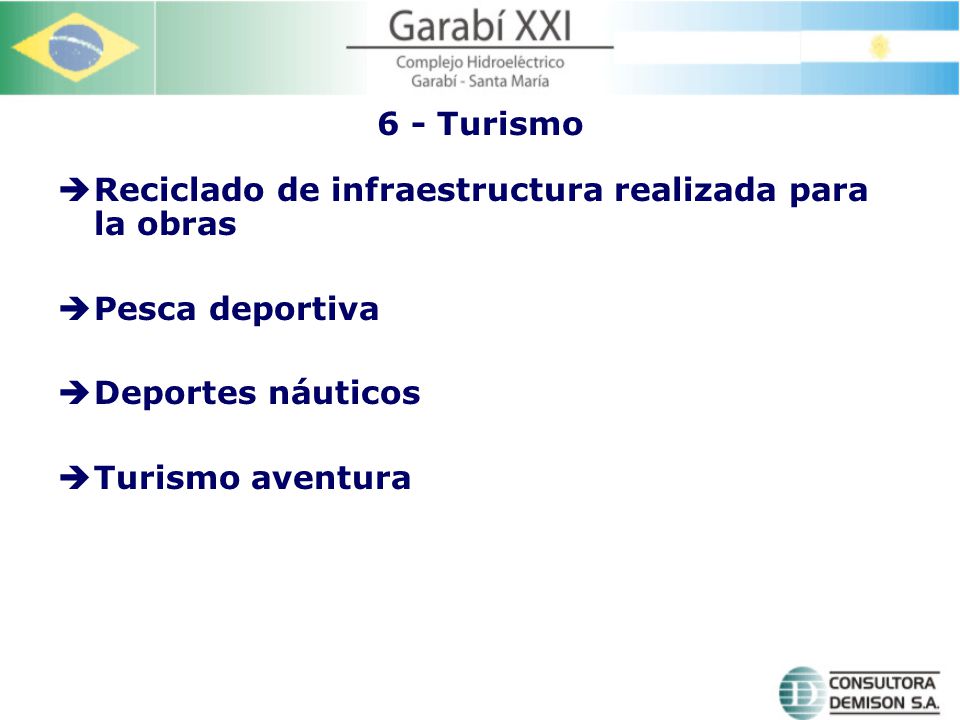

42 6 - Turismo  Reciclado de infraestructura realizada para la obras  Pesca deportiva  Deportes náuticos  Turismo aventura

43 7- Piscicultura  Se construirán estaciones de piscicultura a fin de repoblar la fauna íctica de la zona

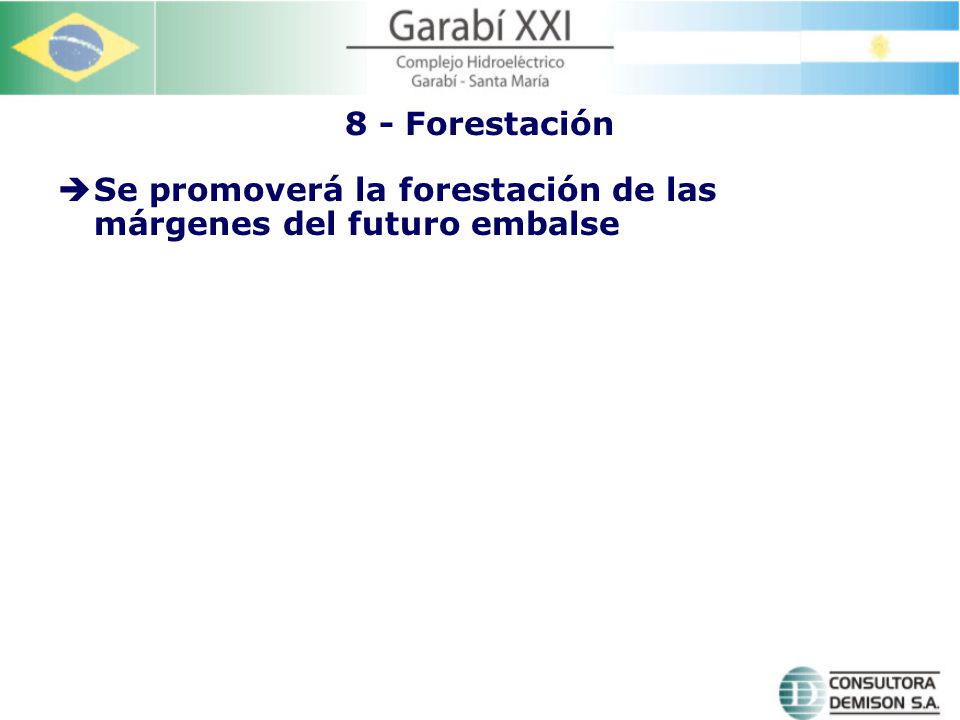

44 8 - Forestación  Se promoverá la forestación de las márgenes del futuro embalse

45 Garabí XXI Cálculos económicos

46 Garabí XXI incluyendo sus dos centrales tiene un presupuesto de U$S 1.800.000.000. de los cuales corresponden a insumos locales Argentinos y Brasileros U$S 1.450.000.000

47 Energía Media Anual 7600 GWh/año para generar 7600 GWh en una Central Térmica de Ciclo Combinado se requieren Heat Rate 6.900 btu/Kwh equivalentes a 52.440.000 MMBtu de gas por año

48 Estimación del precio futuro del gas natural en Argentina y Brasil

49  Las reservas probadas de petróleo mundiales ascienden a 39 años de producción pero no están repartidas uniformemente  Los 11 países de la OPEC tienen reservas para 74 años de producción y el resto del mundo para escasos 16 años  El consumo crece aceleradamente. Para asegurar el abastecimiento se deben desarrollar yacimientos de alto costo como ser campos costa afuera de gran profundidad, petróleos pesados, arenas asfálticas, etc.  Esto asegura que en el futuro el precio internacional del crudo va a tender a aumentar

50 Los precios internacionales del gas han aumentado fuertemente en estos últimos dos años siguiendo el precio del petróleo, por lo que se estima que en futuro su precio se incrementará junto con el del crudo

51 Argentina tiene reservas probadas de gas para 13,50 años, lo que implica que durante la explotación de la obra Garabí XXI, seremos importadores netos de gas natural

52 El precio a que este gas se importará tenderá, en el futuro, a un valor del orden del precio internacional de intercambio marítimo, que se realiza en forma de Liquid Natural Gas (LNG)

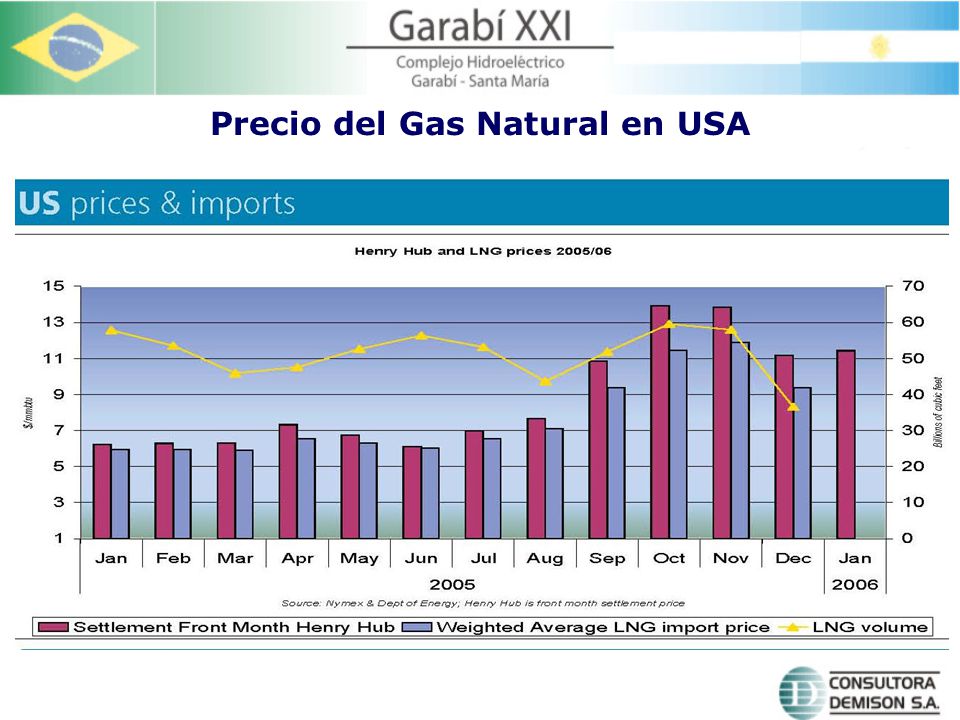

53 Precio del Gas Natural en USA

54 Estimamos que el precio del gas natural, durante el período de operación de Garabí XXI estará por encima de U$S 5/MMBTU Por lo tanto el costo del gas que ahorrará la obra será mayor a U$S 262.200.000 por año Teniendo en cuenta que el costo de la obra es de 1.800.000.000 U$S y que el costo de operación de una Central Hidroeléctrica es muy reducido, la inversión se recuperará en pocos años

55 MUCHAS GRACIAS POR SU ATENCIÓN Ing. Alejandro Albanese CONSULTORA DEMISON S.A. aalbanese@demison.com www.demison.com
