Antecedentes Plan de Inversiones 2013 Plan de Inversiones 2014-2015 CONTENIDO.

Presentaciones similares


Presentación del tema: "Antecedentes Plan de Inversiones 2013 Plan de Inversiones 2014-2015 CONTENIDO."— Transcripción de la presentación:

1

2 Antecedentes Plan de Inversiones 2013 Plan de Inversiones CONTENIDO

3 ANTECEDENTES INVERSIONES SUBGERENCIA TRANSMISIÓN Y DISTRIBUCIÓN

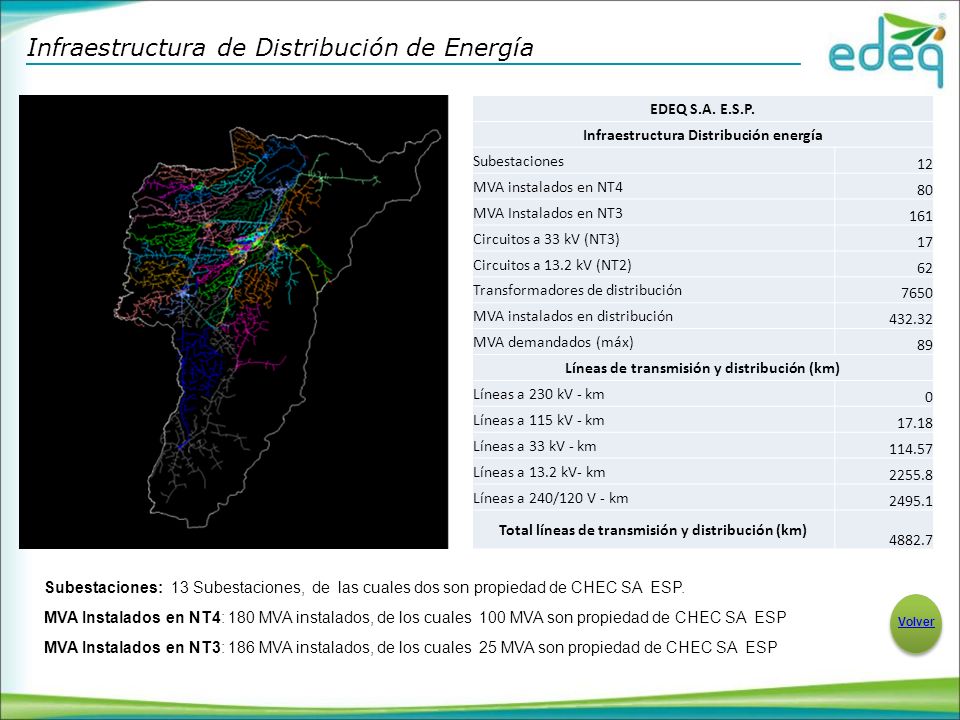

4 Infraestructura de Distribución de Energía MVA Instalados en NT4: 180 MVA instalados, de los cuales 100 MVA son propiedad de CHEC SA ESP MVA Instalados en NT3: 186 MVA instalados, de los cuales 25 MVA son propiedad de CHEC SA ESP Subestaciones: 13 Subestaciones, de las cuales dos son propiedad de CHEC SA ESP. EDEQ S.A. E.S.P. Infraestructura Distribución energía Subestaciones 12 MVA instalados en NT4 80 MVA Instalados en NT3 161 Circuitos a 33 kV (NT3) 17 Circuitos a 13.2 kV (NT2) 62 Transformadores de distribución 7650 MVA instalados en distribución MVA demandados (máx) 89 Líneas de transmisión y distribución (km) Líneas a 230 kV - km 0 Líneas a 115 kV - km Líneas a 33 kV - km Líneas a 13.2 kV- km Líneas a 240/120 V - km Total líneas de transmisión y distribución (km) Volver

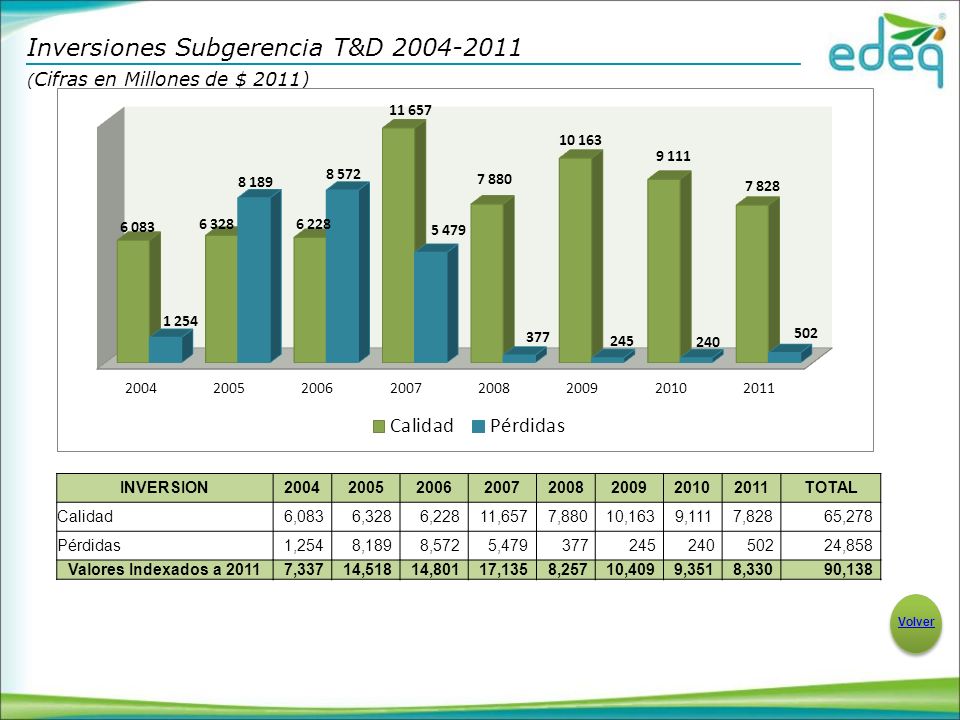

5 Inversiones Subgerencia T&D ( Cifras en Millones de $ 2011) INVERSION TOTAL Calidad 6,083 6,328 6,228 11,657 7,880 10,163 9,111 7,828 65,278 Pérdidas 1,254 8,189 8,572 5, ,858 Valores Indexados a ,337 14,518 14,801 17,135 8,257 10,409 9,351 8,330 90,138 Volver

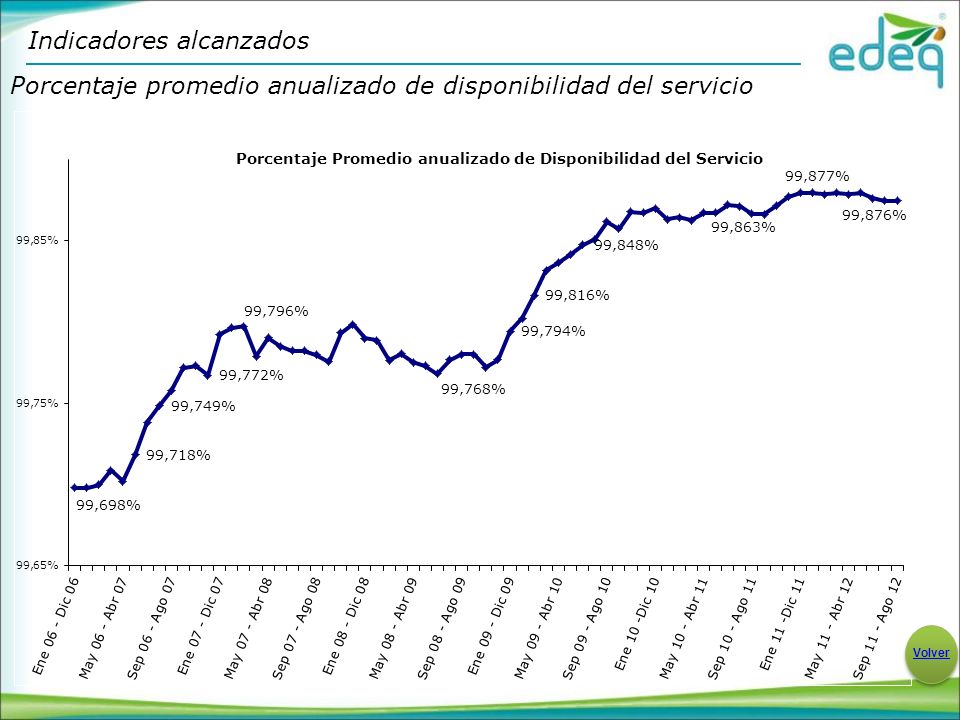

6 Porcentaje promedio anualizado de disponibilidad del servicio Indicadores alcanzados Volver

7 ITAD (Anualizado) Nivel de Tensión 2_3 Indicadores alcanzados Volver

8 %

9

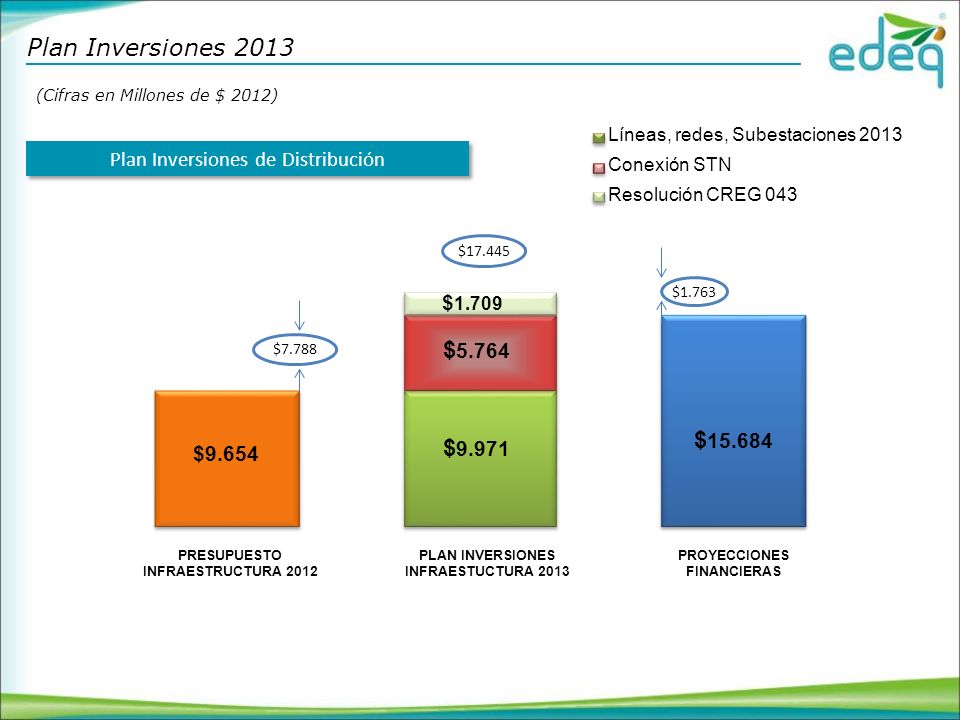

10 $7.788 $1.763 $ Conexión STN Resolución CREG 043 Líneas, redes, Subestaciones 2013 Plan Inversiones de Distribución Plan Inversiones 2013 (Cifras en Millones de $ 2012) PRESUPUESTO INFRAESTRUCTURA 2012 PLAN INVERSIONES INFRAESTUCTURA 2013 PROYECCIONES FINANCIERAS $9.654 $ $ $ $

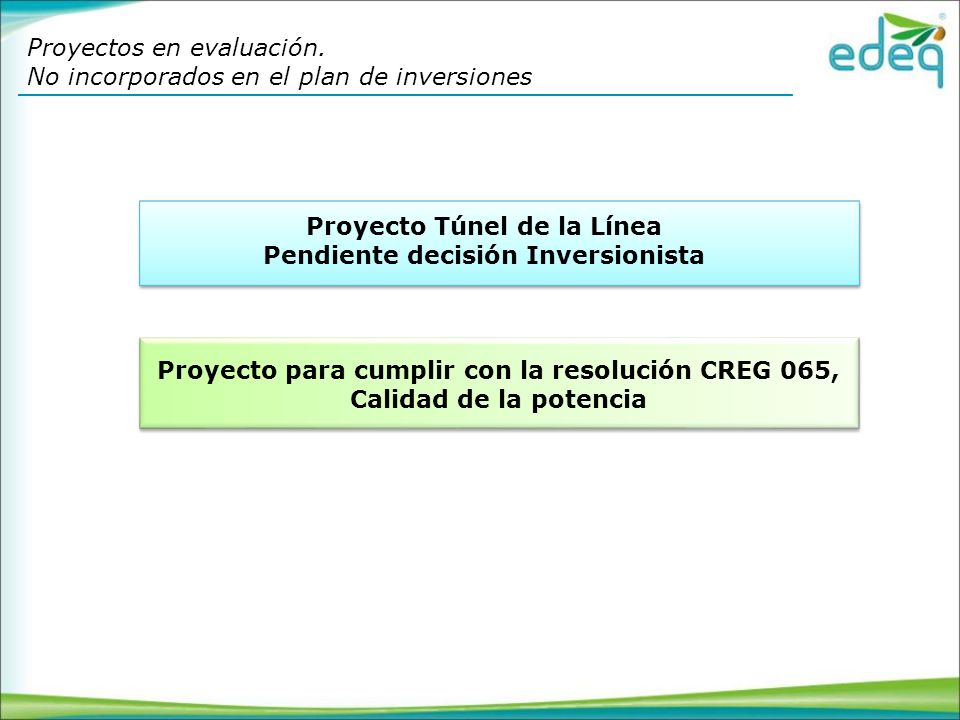

11 Proyectos en evaluación. No incorporados en el plan de inversiones Proyecto Túnel de la Línea Pendiente decisión Inversionista Proyecto para cumplir con la resolución CREG 065, Calidad de la potencia

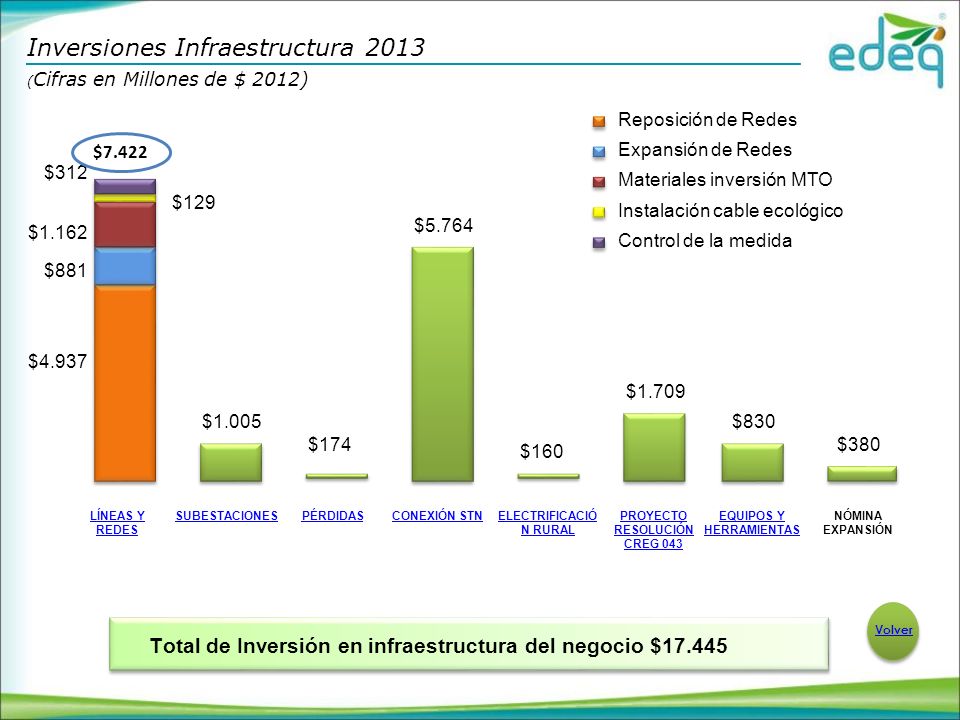

12 LÍNEAS Y REDES SUBESTACIONESPÉRDIDASCONEXIÓN STNELECTRIFICACIÓ N RURAL PROYECTO RESOLUCIÓN CREG 043 EQUIPOS Y HERRAMIENTAS NÓMINA EXPANSIÓN $4.937 $881 $1.162 $129 $312 $1.005 $174 $5.764 $160 $1.709 $830 $380 Total de Inversión en infraestructura del negocio $ Inversiones Infraestructura 2013 ( Cifras en Millones de $ 2012) $7.422 Reposición de Redes Expansión de Redes Materiales inversión MTO Instalación cable ecológico Control de la medida Volver

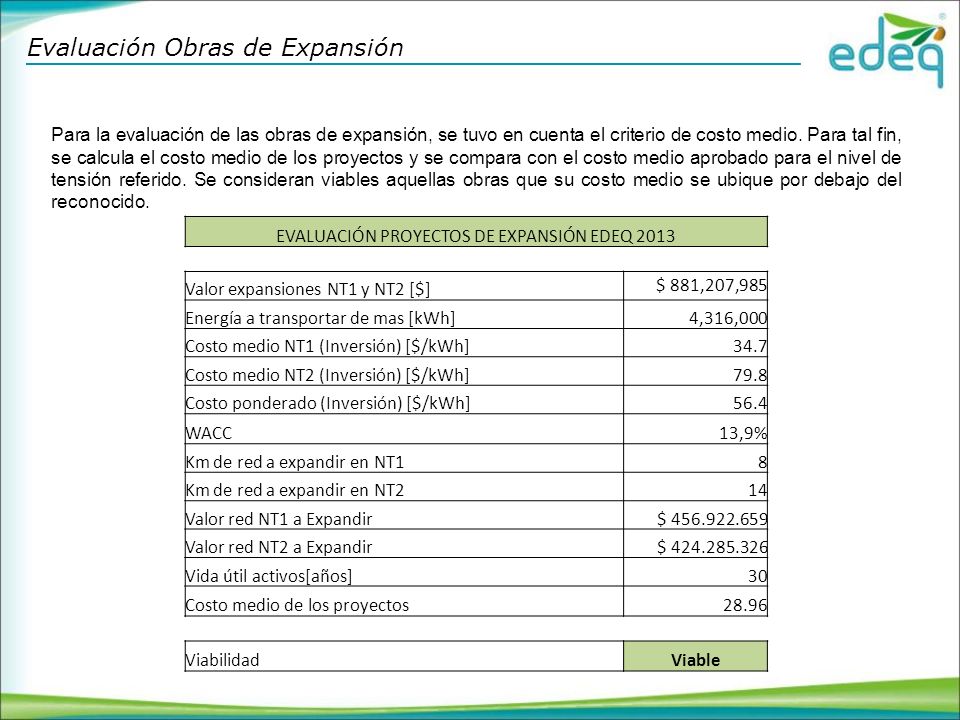

13

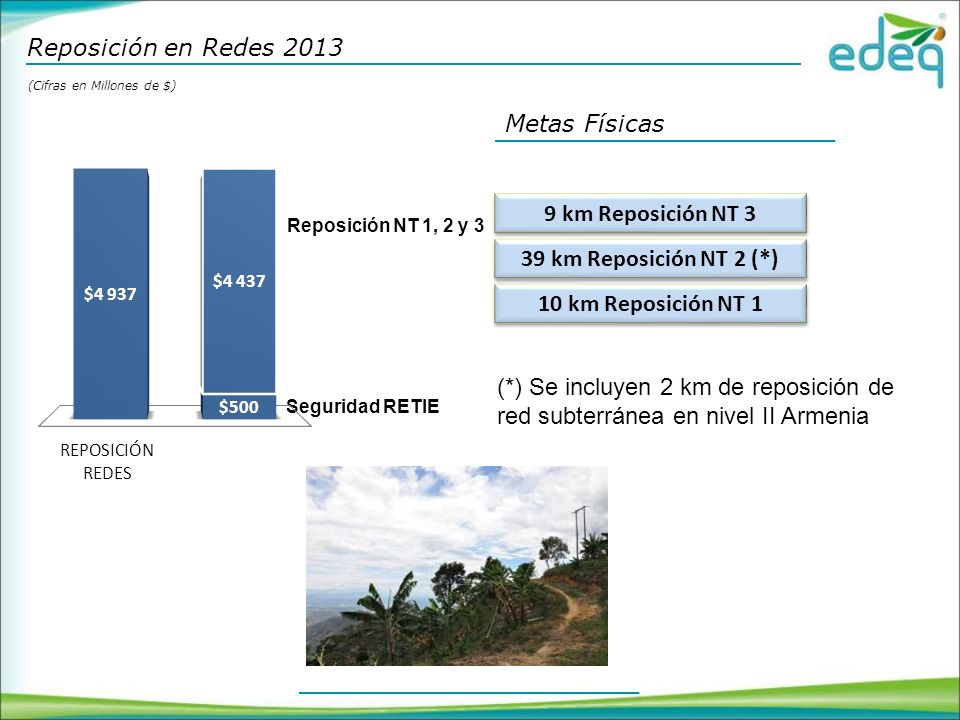

14 Reposición en Redes 2013 (Cifras en Millones de $) Reposición NT 1, 2 y 3 Seguridad RETIE 9 km Reposición NT 3 39 km Reposición NT 2 (*) 10 km Reposición NT 1 Metas Físicas (*) Se incluyen 2 km de reposición de red subterránea en nivel II Armenia

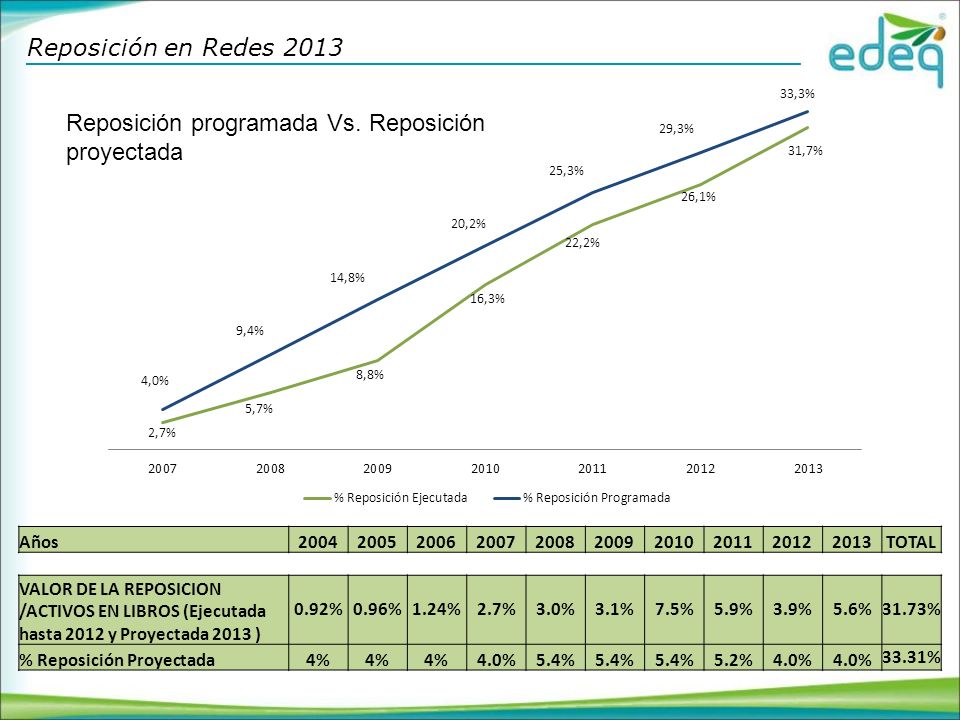

15 Reposición en Redes 2013 Reposición programada Vs. Reposición proyectada Años TOTAL VALOR DE LA REPOSICION /ACTIVOS EN LIBROS (Ejecutada hasta 2012 y Proyectada 2013 ) 0.92%0.96%1.24%2.7%3.0%3.1%7.5%5.9%3.9%5.6%31.73% % Reposición Proyectada4% 4.0%5.4% 5.2%4.0% 33.31%

16 Evaluación Obras de Expansión Para la evaluación de las obras de expansión, se tuvo en cuenta el criterio de costo medio. Para tal fin, se calcula el costo medio de los proyectos y se compara con el costo medio aprobado para el nivel de tensión referido. Se consideran viables aquellas obras que su costo medio se ubique por debajo del reconocido. EVALUACIÓN PROYECTOS DE EXPANSIÓN EDEQ 2013 Valor expansiones NT1 y NT2 [$] $ 881,207,985 Energía a transportar de mas [kWh]4,316,000 Costo medio NT1 (Inversión) [$/kWh]34.7 Costo medio NT2 (Inversión) [$/kWh]79.8 Costo ponderado (Inversión) [$/kWh]56.4 WACC13,9% Km de red a expandir en NT18 Km de red a expandir en NT214 Valor red NT1 a Expandir$ Valor red NT2 a Expandir$ Vida útil activos[años]30 Costo medio de los proyectos28.96 ViabilidadViable

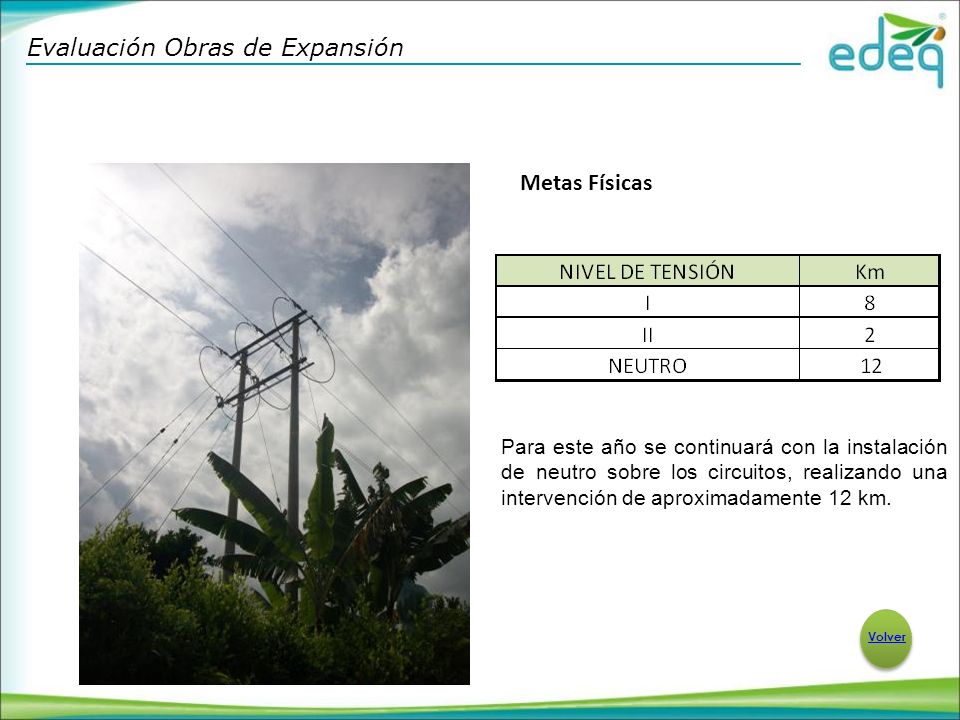

17 Evaluación Obras de Expansión Metas Físicas Volver Para este año se continuará con la instalación de neutro sobre los circuitos, realizando una intervención de aproximadamente 12 km.

18 Volver

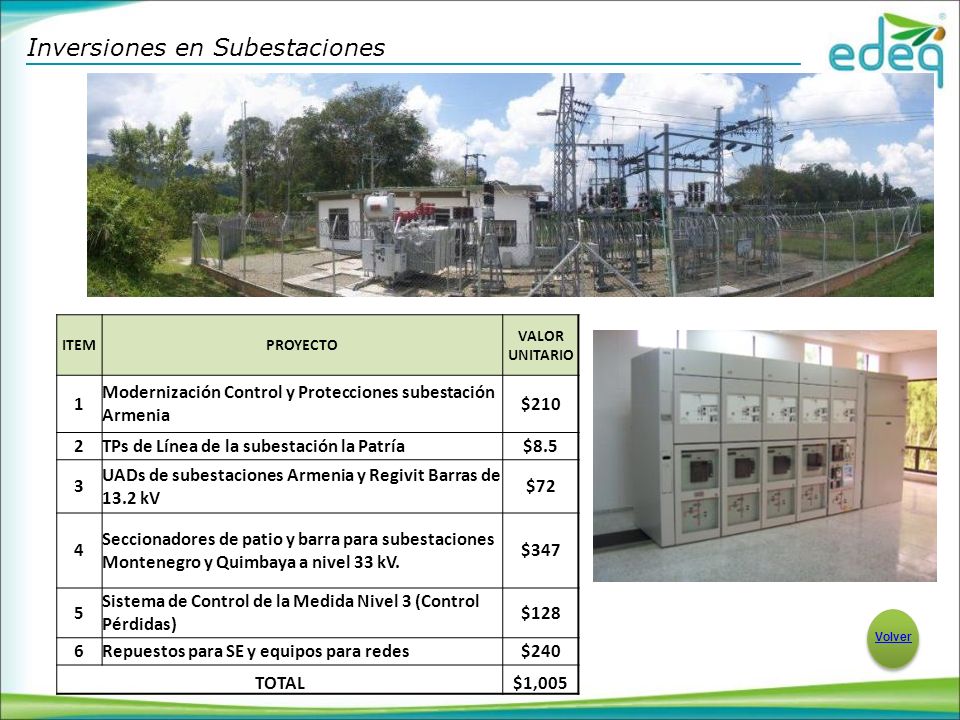

19 Inversiones en Subestaciones Volver ITEMPROYECTO VALOR UNITARIO 1 Modernización Control y Protecciones subestación Armenia $210 2TPs de Línea de la subestación la Patría$8.5 3 UADs de subestaciones Armenia y Regivit Barras de 13.2 kV $72 4 Seccionadores de patio y barra para subestaciones Montenegro y Quimbaya a nivel 33 kV. $347 5 Sistema de Control de la Medida Nivel 3 (Control Pérdidas) $128 6Repuestos para SE y equipos para redes$240 TOTAL$1,005

20 Volver

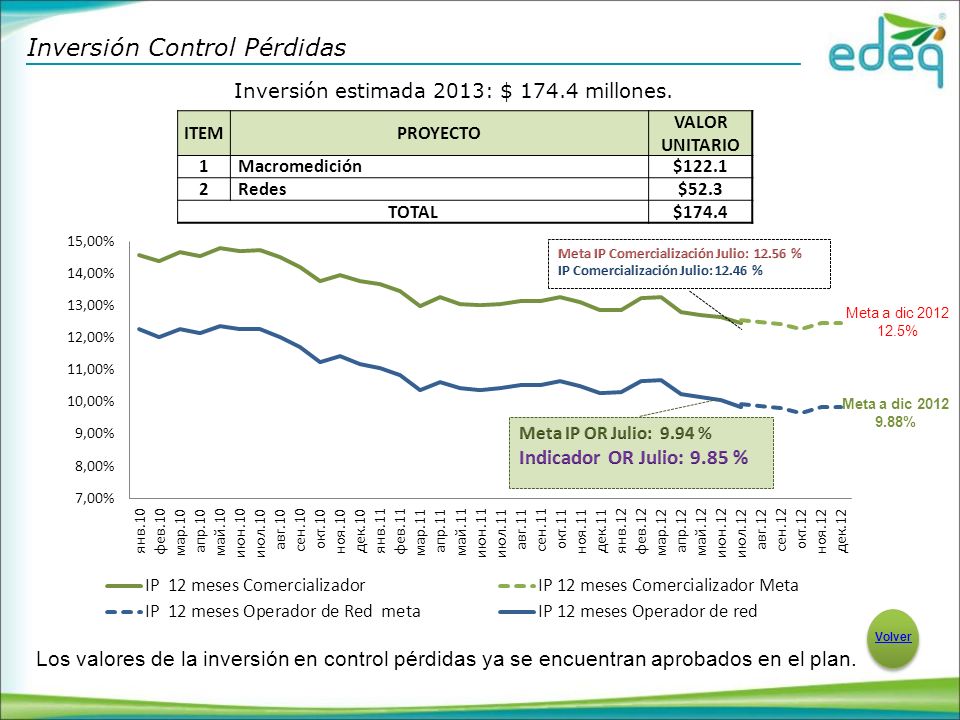

21 Inversión Control Pérdidas Volver Inversión estimada 2013: $ millones. Meta a dic % Meta a dic % ITEMPROYECTO VALOR UNITARIO 1 Macromedición$ Redes$52.3 TOTAL$174.4 Los valores de la inversión en control pérdidas ya se encuentran aprobados en el plan.

22 Volver

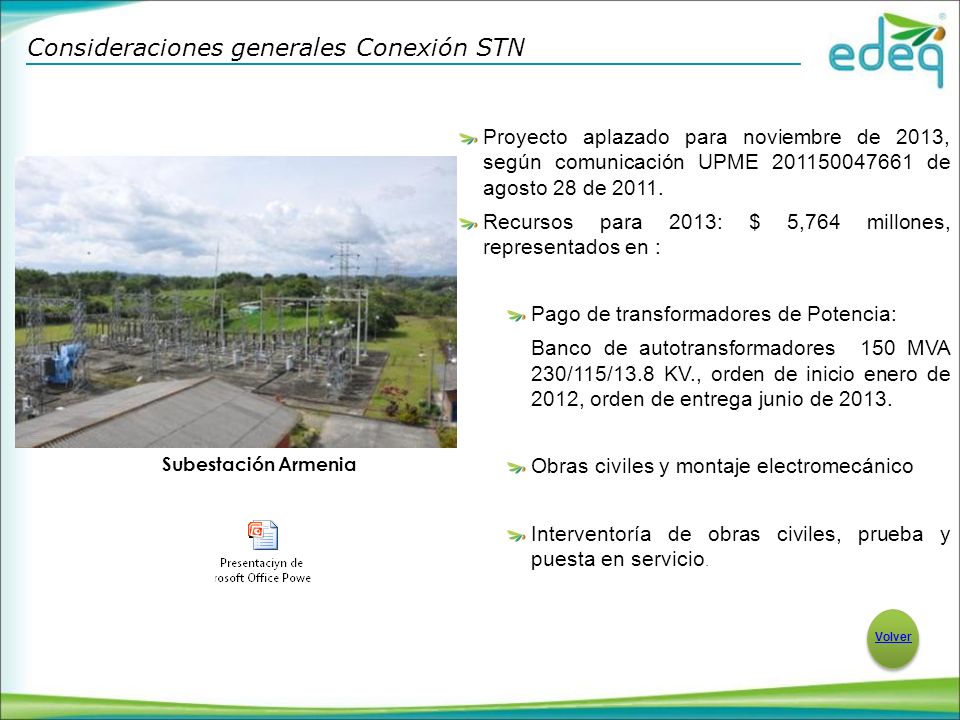

23 Proyecto aplazado para noviembre de 2013, según comunicación UPME de agosto 28 de Recursos para 2013: $ 5,764 millones, representados en : Pago de transformadores de Potencia: Banco de autotransformadores 150 MVA 230/115/13.8 KV., orden de inicio enero de 2012, orden de entrega junio de Obras civiles y montaje electromecánico Interventoría de obras civiles, prueba y puesta en servicio. Consideraciones generales Conexión STN Subestación Armenia Volver

24

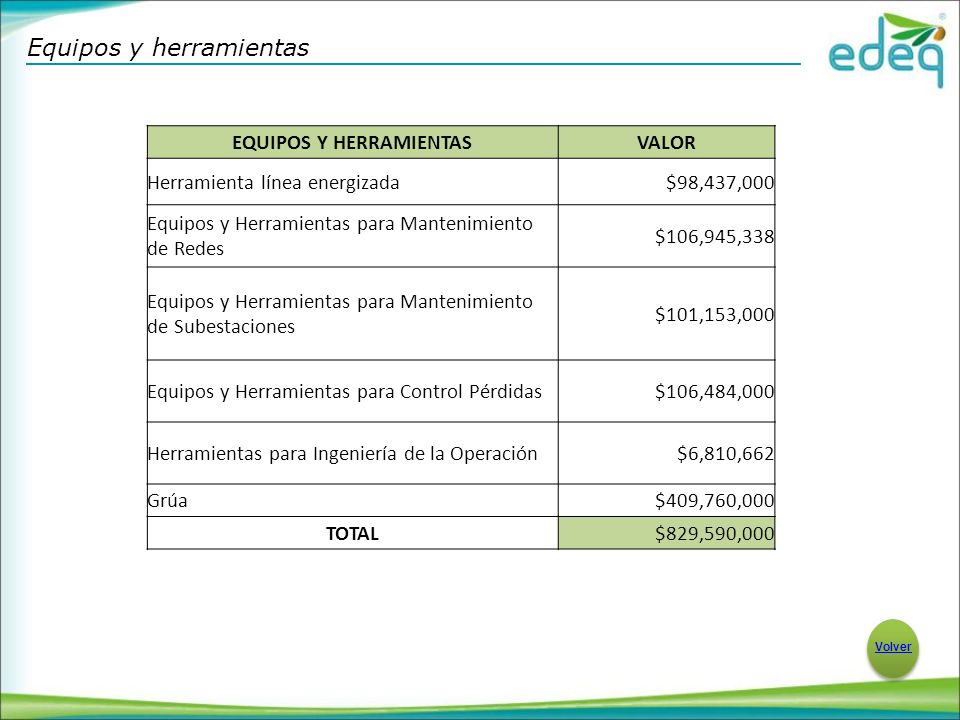

25 Equipos y herramientas Volver EQUIPOS Y HERRAMIENTASVALOR Herramienta línea energizada$98,437,000 Equipos y Herramientas para Mantenimiento de Redes $106,945,338 Equipos y Herramientas para Mantenimiento de Subestaciones $101,153,000 Equipos y Herramientas para Control Pérdidas$106,484,000 Herramientas para Ingeniería de la Operación$6,810,662 Grúa$409,760,000 TOTAL$829,590,000

26 Proyecto Rural Espartillal

27 Volver Proyecto La Topacia

28 Volver

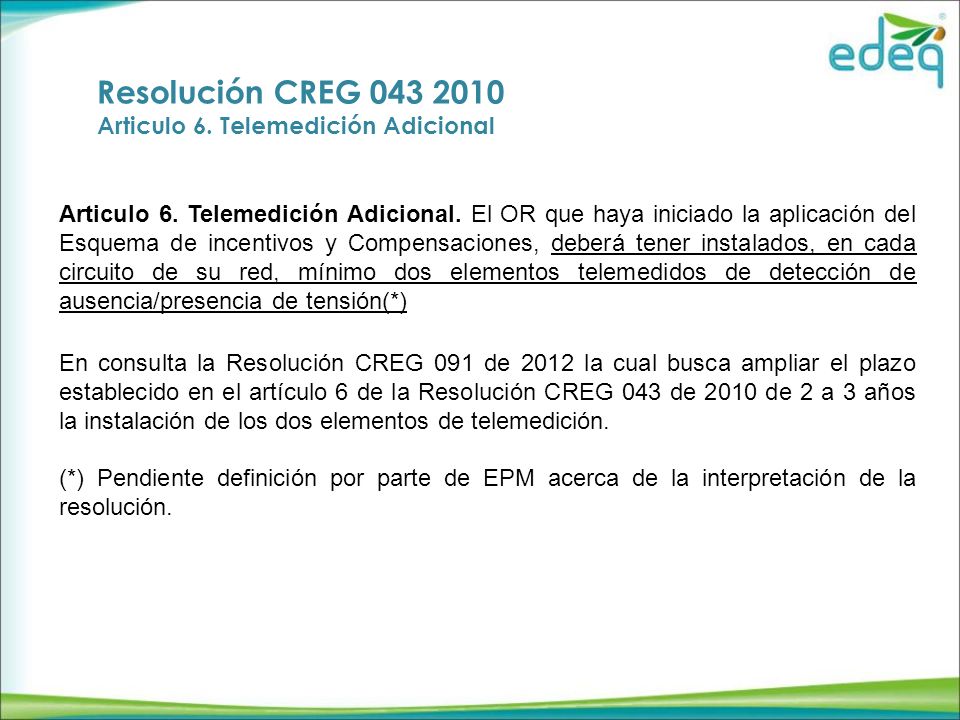

29 Resolución CREG Articulo 6. Telemedición Adicional Articulo 6. Telemedición Adicional. El OR que haya iniciado la aplicación del Esquema de incentivos y Compensaciones, deberá tener instalados, en cada circuito de su red, mínimo dos elementos telemedidos de detección de ausencia/presencia de tensión(*) En consulta la Resolución CREG 091 de 2012 la cual busca ampliar el plazo establecido en el artículo 6 de la Resolución CREG 043 de 2010 de 2 a 3 años la instalación de los dos elementos de telemedición. (*) Pendiente definición por parte de EPM acerca de la interpretación de la resolución.

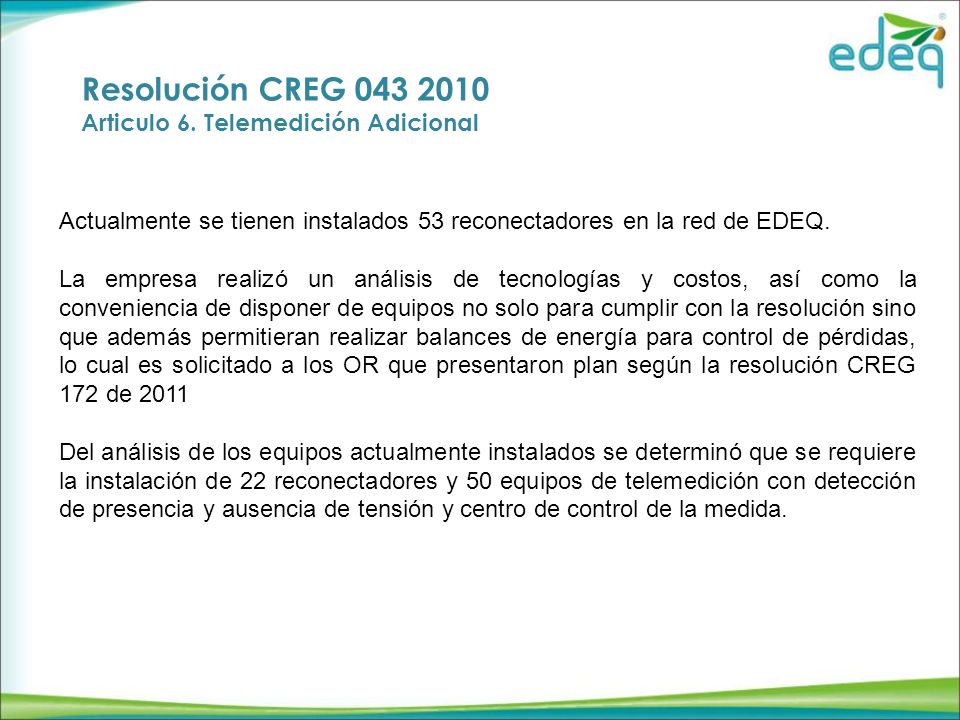

30 Resolución CREG Articulo 6. Telemedición Adicional Actualmente se tienen instalados 53 reconectadores en la red de EDEQ. La empresa realizó un análisis de tecnologías y costos, así como la conveniencia de disponer de equipos no solo para cumplir con la resolución sino que además permitieran realizar balances de energía para control de pérdidas, lo cual es solicitado a los OR que presentaron plan según la resolución CREG 172 de 2011 Del análisis de los equipos actualmente instalados se determinó que se requiere la instalación de 22 reconectadores y 50 equipos de telemedición con detección de presencia y ausencia de tensión y centro de control de la medida.

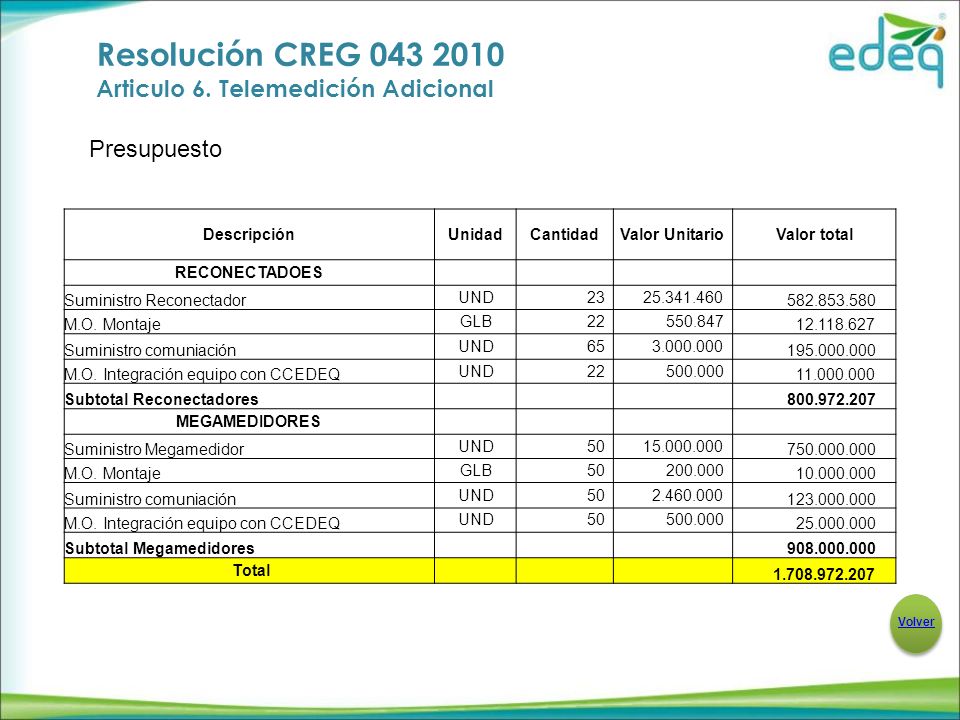

31 Resolución CREG Articulo 6. Telemedición Adicional Presupuesto DescripciónUnidadCantidadValor UnitarioValor total RECONECTADOES Suministro Reconectador UND M.O. Montaje GLB Suministro comuniación UND M.O. Integración equipo con CCEDEQ UND Subtotal Reconectadores MEGAMEDIDORES Suministro Megamedidor UND M.O. Montaje GLB Suministro comuniación UND M.O. Integración equipo con CCEDEQ UND Subtotal Megamedidores Total Volver

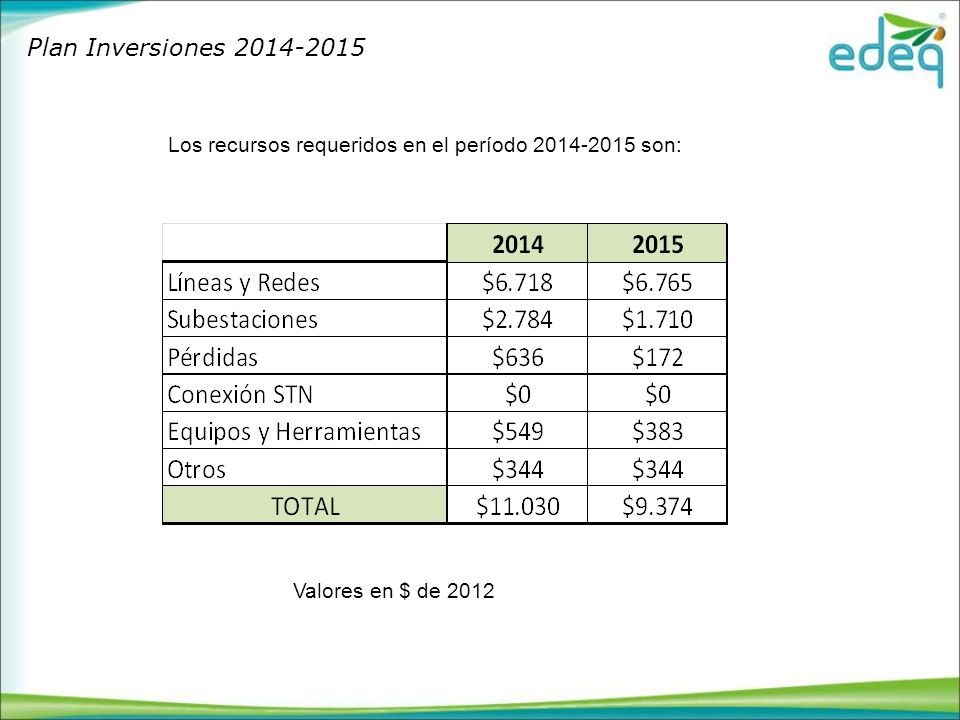

32 Los recursos requeridos en el período son: Plan Inversiones Valores en $ de 2012


Descargar ppt "Antecedentes Plan de Inversiones 2013 Plan de Inversiones 2014-2015 CONTENIDO."
